光伏电站投资开发策略与规划方案

来源:发布时间:2015-07-13 00:00:59

一、光伏电站投资开发的策略选择

首先,我们投资电站的目的是为了什么?

持有:1、定期良好收益;2、资本市场需要

建成后转让:1、项目路条开发;2、建设成本控制

组件与逆变器等其他产品的销售

对于目前国内电站投资的大环境来说,国内市场大环境让组件商、逆变器、EPC商等产业链上企业竞争激烈,今后光伏电站未建成前转让会比较困难,而且电站作为光伏行业的终端产品只有发电(并收到钱)才能实现长期较好的利润。

而目前行业内投资开发的新趋势正走向一体化趋势。“一体化趋势”指目前在光伏行业全产业链上各个环节上的很多单位迫于形势都在行业内实施前向一体化或后向一体化,投资商、项目开发、EPC单位、组件制造业相关单位、系统配套的逆变器等厂家、电站运维单位都在运用资本或联合等多种方式打通产业链。

光伏电站投资开发的经营策略可根据企业自身特点进行选择:

A.自持策略:建议企业主业立志于20年以上发电事业并拥有良好银行等融资渠道采用。如中电投、国电、招商新能源等大央企或中民投、协鑫、顺风等民企巨鳄。长期以自行开发为主,短期合作开发。资金资产证券化为主。

B.建成后转让策略:建议具有一定项目开发建设能力但不具备持有能力采用。联合自持公司,在有意向性收购基础上,定向开发建设。

C.组件等销售策略:建议行业内专注于产业链制造公司采用。做精产品,绑定大型电站投资企业,形成长期合作关系,建议走出去(如印度等东南亚市场)。

光伏电站投资开发的成本策略:优化设计方案、规模化采购、质量与进度控制

电站成本核算到单位成本,核算全寿命周期,要确保质量,谨慎选择组件及逆变器等核心设备,确保发电量与使用寿命,电站的安全性与稳定性是影响项目融资与今后收益关键。

进度及时实现能够降低资金与人力等成本。屋面EPC含设计快,地面EPC含设计省,EPC模式能实现成本、进度、质量的三赢!推荐EPC模式。

  二、光伏电站投资开发的项目选择

1、关于不同类型电站的投资特点

大型地面电站:投资收益是20年不变的度电补贴(关注各省市的单独补贴差异,见附页);投资地以西北为主;目前投资主流。缺点:限电(青海等省)等。

屋顶电站:投资收益主要自发自用+0.42国补+地方补贴,全部上网也可以;投资适合在用电量大并电价高的地区(浙江、广东等),今后分布式发展机会大;缺点:电费收取如向屋顶业主收,存在很多不确定性,这也是目前分布式推动不力的原因之一。

农光(渔光电站):投资收益参考地面补贴,但因一次性投资稍大与地面,适宜投资集合农业与渔业收益。缺点:跨界融合成功案例不多。

2013年8月,国家发展改革委《关于发挥价格杠杆作用促进光伏产业健康发展的通知》,明确了“I、II、III类资源区的光伏电站标杆上网电价分别为0.9、0.95、1.00元/千瓦时(含税),光伏发电项目自投入运营起执行标杆上网电价或电价补贴标准,期限原则上为20年。

电价区域分布图

国内各地标杆电价、光照、区域特点等情况如下表所示:

2、关于电站项目的收益率分析

电站的收益率,主要是全投资内部收益率,是国内电站投资商的主要判定指标,投资企业选择项目的关键是要建立自己的电站投资标准模型。如某电力央企要求的全投资内部收益率在9%以上等。

3、光伏电站投资的项目选择的重点问题-项目前期考察

项目前期考察包括:交通运输;供水、供电;地形、地貌、地质灾害情况;接入条件-有无空余间隔、并网电压等级;土地类型;场地有无建构筑物、坟地、铁塔、电线。

4、光伏电站投资的项目选择的重点问题(风险点):

土地性质问题:基本农田,林地是不允许建光伏电站项目的,在建设项目前期需向有关部门咨询清楚土地性质问题,避免不必要麻烦。

土地税收问题:土地使用税以及税收优惠等问题。

接入问题:电站场地附近有无接入条件?外线多长?35KV或110KV?

场地地形及环保等其它条件:有无环保要求,地形条件是否适合建设?覆矿?

  5、光伏电站投资开发项目前期书面文件

1)项目公司营业执照;

2)当地市级发改委及省级主管部门批准的投资项目备案确认书;

3)电力设计院接入系统设计,评审意见;

4)供电局电力接入系统方案批准文件;

5)与土地所有者(或屋面所有者)协议;

6)土地主管部门用地预审意见、红线图;

7)项目环评报告及批文;

8)项目社会稳定性评价报告及批文;

9)项目地质灾害评估报告;

10)项目可行性研究报告;

11)涉及林业、矿床、文物、水利相关部门的核准文件;

12)场外线路方案及土地占用等相关文件,外线跨越主要障碍物方案;

13)税收及投资优惠政策协议书;

14)附近地区同类电站运营调查报告。

三、光伏电站投资建设的资金规划

电站资金规划应根据企业自己特点选择(多元化)

A.自有资金。一般为大型央企——资金量3:7使用---占用资金量过大

B.银行融资-融资成本较高。目前招商银行、江苏银行已发行“光伏贷”业务,

C.资产证券化(业外上市公司)

1.电费收益权转让模式;2.融资平台增信模式;3.BOT;4.融资租赁模式(建设期资金)

D.海内外其它资金(如基金等);

互联网金融(SPI绿能宝模式)

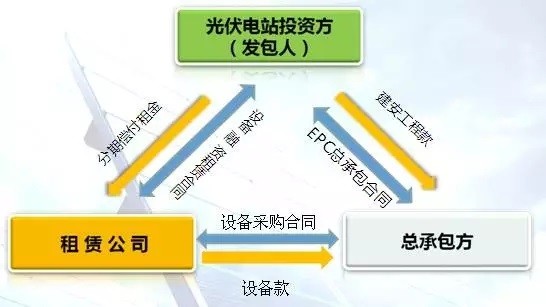

光伏电站资金运作模式1:融资租赁模式

融资租赁模式成本高一些,但周期长,对于希望长期持有电站的公司有资金帮助,能实现滚动投资。

光伏电站资金运作模式2:三方签订支付协议

四、光伏电站投资开发的项目规划方案

1、地面电站的规划要点:交通运输方便;方便施工,有利扩建;合理利用地形、地质条件;减少场地的土石方工程量;降低工程造价,减少运行费用;减少用地,合理布置。

2、智能化方案

电站建设大趋势是智能化,解放劳动力,提高生产力。通过智能设备,把数据记录下来,给运维与技术分析提供参考和基础。

  案例介绍—智能化

浙江同景30MW新型农光互补光伏电站,采用基于4G

LTE无线传输方案,“无人值守,少人值班”

案例介绍—智能化原理

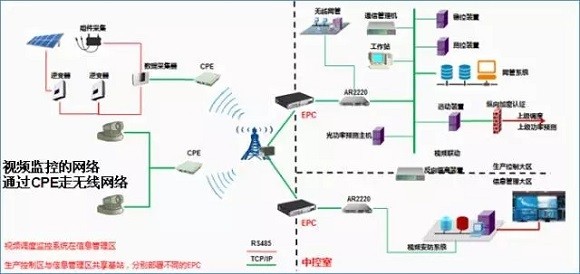

采用基于4G

LTE无线传输方案全站监控拓扑图,做到全电站数据采集,利用大数据技术提供电站全过程分析

3、根据电站类型跨专业领域结合的方案

分布式电站与建筑技术的结合

农光(渔光)互补电站与农业技术的结合

案例介绍—分布式电站与建筑的结合

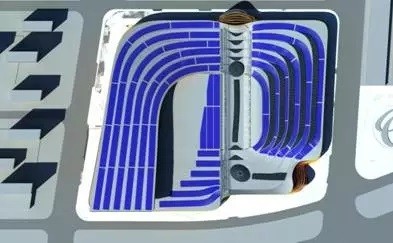

广州花都万达商业体项目

案例介绍—光伏与农业种植结合

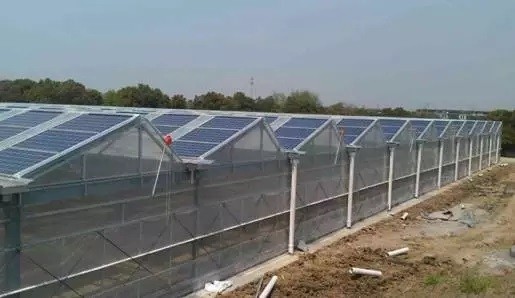

无锡红豆光伏大棚项目

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
从34GW走向中东!时代数字首个市场化海外项目落地沙特MAS光伏电站来源:投稿 发布时间:2026-10-18 12:10:19

协鑫新能源运营科技公司成功中标沙特1.2GW MAS光伏项目调试及运行技术服务,系时代数字海外首个市场化标杆项目。团队已赴现场,11月启动并网调试,严格遵循IEC与沙特电网标准,助力NREP第五轮建设及沙特“2030愿景”。

韩国:2030年规划87GW光伏装机,为K-GX计划提供1000万亿韩元支持来源:TaiyangNews 发布时间:2026-10-16 08:51:14

韩国政府在“韩国绿色转型(K-GX)”战略下,提出一项为期十年(2026–2035年)、总额达1000万亿韩元的投资计划,旨在加速能源结构低碳化。核心目标是将全国可再生能源累计装机容量从2025年底的37GW提升至2030年的100GW,其中光伏装机占主导地位,达87GW;风电为9GW,其余4GW来自其他可再生能源。为支撑该目标,韩国将拓展始华、华翁等电网容量富余区域及工厂屋顶、农光互补等五类优先场址,并推动输电基础设施升级,包括建设新万金至西华城海底高压直流示范工程、改造大容量线路及规划直流电网。同时,计划改革电力市场机制,于2027年1月起以竞争性竞价的统一固定价格机制取代现行REC制度与现货市场,并将光伏度电成本由2025年的150韩元降至2030年的100韩元、2035年的80韩元。

姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

规划6GW可再生能源项目,南非Eskom启动战略伙伴预审来源:TaiyangNews 发布时间:2026-10-14 09:16:38

南非国家电力公司Eskom启动战略伙伴资格预审(RFQ),旨在为最多6GW的公用事业级可再生能源项目遴选长期合作伙伴。该五年期合作计划覆盖光伏、风电及电池储能系统(BESS)等技术,支持Eskom及其拟设子公司Eskom Green开展联合开发与共同投资。当前,Eskom已规划14GW可再生能源项目管线,其中首阶段聚焦2GW光伏与1GW/4GWh BESS,目标于2030年前推进实施。此举呼应南非《2025综合资源计划》中到2042年新增105GW装机的目标,以及Eskom自身至2040年新增最多32GW可再生能源的规划。合作收益将主要来自企业及工商业客户的长期购电协议(PPA)和集中承购安排;预审入围名单有效期五年,后续通过具体项目招标(RFP)落实合作。(199字)

福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

青山集团有意向参与印尼100GW光伏计划,规划4GW光伏项目来源:华桥研究院 发布时间:2026-10-12 06:17:53

青山集团拟携手印尼主权基金Danantara,深度参与100GW国家光伏计划,依托纬达贝、莫罗瓦利两大镍园区土地资源,同步推进自用绿电与IPP外售项目,打造“镍-电池-绿电”一体化低碳产业链,助力印尼能源转型与CBAM合规。

沙特福里斯2GW光伏电站项目桩基工程全面完工来源:能建国际集团 发布时间:2026-10-10 14:20:48

沙特福里斯2GW光伏电站项目桩基工程已于10月6日全面完工,正式转入支架与组件安装阶段。该项目位于沙特沙漠腹地,面临高温酷暑、昼夜温差大、地质条件复杂及有效作业时间短等多重挑战。承建方中国能建国际集团联合广东火电与西北院组成联营体,通过科学排产、工艺优化、分时段作业及关键工序全过程管控,保障了施工安全与质量,如期完成全部桩基任务。同时,项目积极推进属地化建设,吸纳当地员工并开展技能培训,提升本地团队履约能力。作为沙特“2030愿景”新能源重点工程,项目投运后预计年发电量59.7亿千瓦时,将显著优化当地能源结构,支撑沙特能源转型目标。(198字)

姚安县65MW光伏发电项目水土保持方案报告书拟审批公示来源:姚安县行政审批局 发布时间:2026-10-10 09:29:00

本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。

吉林省多用户绿电直连项目开发建设实施方案(试行)(征求意见稿)发布来源:吉林省能源局 发布时间:2026-10-09 10:17:56

《吉林省多用户绿电直连项目开发建设实施方案(试行)(征求意见稿)》是吉林省为落实国家绿电直连政策、推动新能源就近就地消纳而制定的专项文件。方案明确“多用户绿电直连”是指风电、光伏、生物质等新能源通过专用线路向多个非居民、非农业的法人用户直接供电,分为离网型和并网型两类。文件界定了适用负荷类型(如绿氢、钢铁、数据中心等新增及符合条件的存量负荷)与电源类型(含新建集中式电源、分布式光伏汇流及存量未并网/已并网新能源改造),强调“以荷定源”原则,要求新能源自发自用电量占比不低于30%(2030年前提升至35%)。方案还系统规范了项目管理、源荷匹配、建设模式、责任界面、运行调度、交易价格、绿电溯源、申报实施及退出机制,并明确由项目主责单位统筹建设与运营,豁免电力业务许可,强化安全与监管。

520MW!陕西公示2026年分散式风电、小型地面光伏电站项目来源:陕西省发展和改革委员会 发布时间:2026-10-09 09:19:43

陕西省发改委于2026年10月8日公示2026年度分散式风电和小型地面光伏电站项目清单,共确定22个项目,总建设规模达52万千瓦(即520MW)。此举旨在落实全省“三个年”活动部署,推动高碳行业节能降碳,拓展新能源多元化开发路径,支撑“十五五”时期经济社会发展与能源绿色低碳转型的高质量开局。项目遴选在各市申报基础上,经统筹评估后确定,纳入省级年度建设计划。公示期为2026年10月8日至13日,期间接受实名书面异议反馈。
