甘肃发改委下达2015年光伏项目备案规模指标有关问题通知

来源:发布时间:2015-07-02 10:28:59

各市、州发展改革委,酒泉、平凉市能源局,省电力公司:

现将国家能源局下达我省的2015年50万千瓦(其中25万千瓦专门用于光伏扶贫试点县的配套光伏电站项目)光伏电站项目备案规模指标予以分配下达,并就有关问题通知如下:

一、放开部分项目备案规模指标限制。对屋顶分布式光伏发电项目及全部自发自用的地面分布式光伏发电项目不限制建设规模,各地能源投资主管部门随时受理项目备案,电网企业及时办理并网手续,项目建成后即纳入国家可再生能源基金补贴范围。

二、各市、州自主选择确定项目业主。各市、州要按照公平、公正、公开的原则和办法,研究确定具体的备案项目和项目业主。项目业主应选择具有相应资金、技术和管理能力的企业,对以倒卖项目备案(核准)文件或非法转让项目牟取不当利益的、未经批准随意变更投资主体的企业,不得配置光伏电站项目规模指标。超出规模指标的项目,不纳入国家可再生能源基金补贴范围。

三、合理确定项目建设布局。各市、州对电网接入和市场消纳条件好的县、区要优先安排。鼓励优先建设以35千伏及以下电压等级接入电网、单个项目容量不超过2万千瓦且所发电量主要在并网变电台区消纳的分布式光伏电站项目。

四、电网企业做好配合支持。省和市州电网企业要配合各市、州能源投资主管部门确定年度建设实施方案。对列入实施方案的光伏发电项目,应本着简化流程和提高效率原则,按照有关规定和时限要求,及时出具项目接网意见和开展配套送出工程建设。对分布式光伏电站项目按简化程序办理电网接入手续。

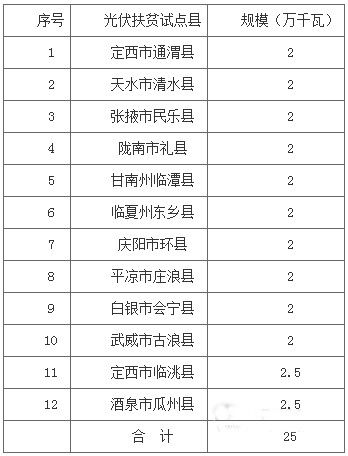

五、光伏扶贫试点光伏电站配套规模指标。按省扶贫办提出、经省政府同意的12个光伏扶贫试点县予以分配(见附件1)。由市、州能源投资主管部门指导试点县制定实施方案具体组织实施。规模指标专项用于扶贫,不得挪作他用。鼓励探索创新政府资金少投入、光伏产业有发展、贫困百姓得实惠的光伏扶贫新思路、新办法。

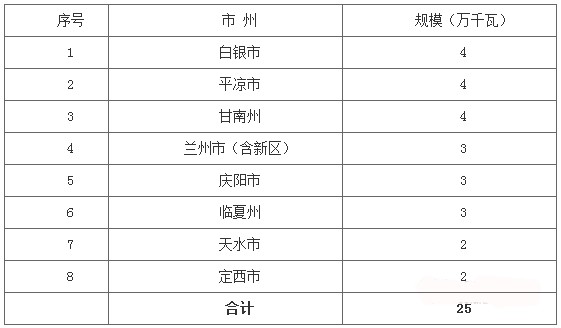

六、集中式、分布式光伏电站规模指标。按国家能源局有关要求,对弃光限电严重的河西五市,除配合特高压外送通道安排的项目外,不安排新增备案规模指标。对其他市、州,按电网接入条件和市场消纳能力予以安排(见附件2)。

七、时间要求。各市、州研究确定的2015年备案项目清单,于2015年7月31日前报省发展改革委汇总上报国家能源局,统一纳入国家可再生能源基金补贴范围。

八、认真落实新能源统计报告制度。各市、州能源投资主管部门要按照《甘肃省发展和改革委员会关于建立全省风电、光电项目建设和运行情况统计报告制度的通知》(甘发改能源〔2015〕267号)要求,及时分析本地区风电、光电项目建设和运行情况,按月上报建设信息,按季上报运行信息。

附件:

1.光伏扶贫试点配套光伏电站规模指标表

  2.集中式、分布式光伏电站规模指标表

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

甘肃凉州区九墩滩三百万千瓦光伏项目建设提速增效来源:武威市人民政府 发布时间:2026-10-09 09:16:40

甘肃凉州区九墩滩300万千瓦光伏项目是“陇电入浙”特高压输电工程的重要配套新能源工程,总投资94.38亿元,占地57897亩。项目依托河西走廊丰富的太阳能资源,致力于将自然资源优势转化为产业与经济优势,并通过跨省特高压通道向浙江输送清洁电力,支撑东西部低碳协同发展。国庆期间,建设者坚守一线,抢抓施工黄金期,实现场地平整、支架及组件安装(进度达96%)、箱变吊装等关键工序高效推进,确保“不停工、不打烊”。项目严控安全与质量,标准化组织施工,计划于今年12月具备并网发电条件。建成后年发电量约50亿千瓦时,可节约标准煤150.75万吨,减排二氧化碳416.09万吨,并完成超7万亩生态修复与沙漠治理,兼具显著生态、经济与社会效益。(199字)

安徽无为发布关于集中核查清理无为地区在途超一年光伏项目的公告来源:无为市发展和改革委员会 发布时间:2026-09-18 14:02:09

无为市发改委发布公告,对全市41个接入系统方案超一年有效期的分布式光伏项目开展集中核查清理,旨在规范建设秩序、保障电网安全稳定运行。依据安徽省及芜湖市相关能源管理政策、《供电营业规则》及本地电网消纳能力评估结果,要求相关开发企业或自然人于公告发布后7日内携备案文件、接入方案等材料至属地供电所办理并网手续;逾期未办者视为自动放弃,并网资格将被终止。释放的容量优先分配给前期排队用户,并按报装时序和电网承载能力分批接入。公告同时建议企业审慎评估投资风险,优选消纳条件良好区域,并确保备案信息与实际建设一致。

沙漠施工添“新利器”!光伏安装机器人亮相甘肃武威光伏项目来源:中国安能一局融媒体中心 发布时间:2026-09-18 09:10:50

近日,由广西安澜科技发展有限公司联合研发的光伏安装机器人在甘肃武威光伏项目正式投入规模化应用,首批4台设备开展现场作业。该机器人专为沙戈荒(沙漠、戈壁、荒漠)地区大型集中式光伏电站施工设计,针对人工劳动强度大、野外安全风险高、安装效率低等痛点,集成优化动力系统、智能控制与户外环境适配能力,可独立完成组件转运、精准定位与标准化安装等全流程作业。武威地处西北新能源富集区,项目多位于开阔戈壁,恶劣环境对传统施工构成挑战。机器人具备强地形适应性与全天候作业能力,显著降低人员劳动强度与安全风险,提升安装精度与施工效率。此次落地标志着光伏工程正加速向机械化、智能化、标准化转型,也为荒漠新能源建设提供了可推广的新模式。(198字)

斐济拟新建142MW光伏项目,投产后装机规模将增长13倍来源:TaiyangNews 发布时间:2026-09-11 08:39:29

本文介绍了澳大利亚可再生能源企业EPC Renewables与斐济能源有限公司(EFL)合作推进的Yaqara光伏储能项目。该项目总规模为142MW光伏发电装机与240MWh电池储能系统,分两期建设,由西班牙Grupo Cobra承担EPC工程。项目将以长期购电协议向EFL供电,旨在显著提升斐济本地可再生电力供应能力,降低对进口柴油发电的依赖,并增强电网稳定性与调度灵活性。建成后,斐济光伏装机容量将从当前的11MW增至约153MW,增长近13倍,占全国可再生能源总装机比重大幅上升。项目还配套规划区域经济开发,涵盖住宅、旅游、商业及基础设施,并承诺创造约200个本地就业岗位,联合多家机构开展清洁能源领域技能培训,推动社区可持续发展。

汇广航一汽物流四期车棚光伏项目备案通过 总投资1600万元来源:观点新媒体 发布时间:2026-09-10 14:16:18

佛山市汇广航新能源科技有限公司申报的一汽物流四期车棚分布式光伏项目,于9月10日通过广东省投资项目备案复核,备案已于当日办结。项目位于佛山市南海区狮山镇官窑前进东路2号,依托一汽物流(佛山)有限公司自有空地建设约4.5万平方米车棚,并在其上部署光伏发电系统。项目总投资1600万元,总装机容量为4.45MW(交流侧),直流侧容量为5403.45kWp,设计年发电量约540万千瓦时。项目采用“自发自用、余电上网”模式,计划于2026年10月1日正式实施。

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。

云南215MW光伏项目指标被收回!来源:昭通市能源局 发布时间:2026-09-09 09:06:36

昭通市能源局于2026年9月8日发布公告,依法收回永善县马楠兴隆、莲峰营盘两个光伏发电项目的开发权。两项目分别装机18万千瓦和3.5万千瓦,合计21.5万千瓦(即215MW),均于2024年2月4日完成招标,中标单位为中车青岛四方车辆研究所有限公司与中铁十二局集团国际工程有限公司组成的联合体。收回原因为中标企业未能按期推进项目建设,导致严重滞后,未实现如期建成并网。此举系依据相关能源管理规定作出的行政决定。后续,昭通市能源局将重新组织上述两个光伏项目的公开招标,具体安排将另行通知。

广东:12个分布式光伏项目获碳普惠减排量备案来源:广东省生态环境厅 发布时间:2026-09-07 09:01:42

广东省生态环境厅正式批准广东金鹿陶瓷实业有限公司屋顶分布式光伏发电等12个分布式光伏项目,完成省级碳普惠减排量备案。这些项目均符合《广东省安装分布式光伏发电系统碳普惠方法学(2024年修订版)》的技术与管理要求,经审核确认具备核证减排资格。备案后的减排量已通过广东省碳普惠减排量注册登记系统发放至各项目业主。通知要求潮州市生态环境局依据《广东省碳普惠交易管理办法》,切实履行减排量登记、管理等职责,并在执行中及时反馈问题。此举标志着广东省持续推进分布式光伏项目参与碳普惠机制建设,强化可再生能源减排价值认定与转化。(198字)

海拔4700米!西藏雅江中下游规模最大光伏项目竣工来源:中国电建 发布时间:2026-09-02 09:20:47

西藏曲松县罗布沙850兆瓦光伏项目一期(200兆瓦)近日由中国电建建成并通过竣工验收,成为雅江中下游地区规模最大的光伏清洁发电项目,所在地平均海拔达4700米。该项目是西藏雅中清洁能源基地首批重点商业化工程,占地约4289.59亩,分四期开发。中国电建旗下成都院与水电九局分别承担升压站、送出线路、变电站扩建及150兆瓦光伏场区等建设任务,共安装34.8万块组件、64台箱变和704台逆变器。面对高海拔、大温差与施工协调难等挑战,团队自主研发低代码数字化管控平台,集成14项功能模块,实现进度可视化、资金透明化、物资动态化和安全智能预警,并创新应用无人机天眼系统提升巡检与施工精度。项目年发电量3.74亿千瓦时,可节约标准煤2.46万吨、减排二氧化碳6.85万吨,有力支撑高原能源保供与“双碳”目标。(199字)
