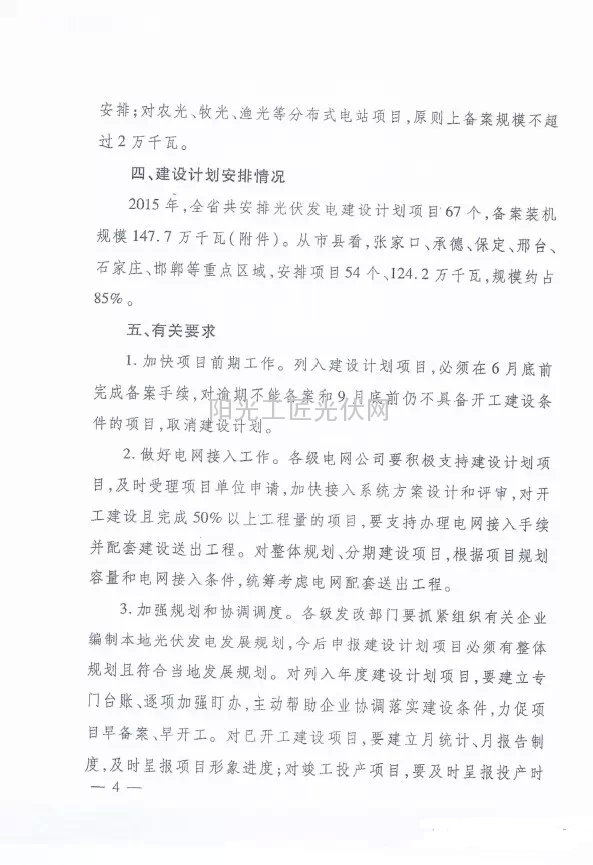

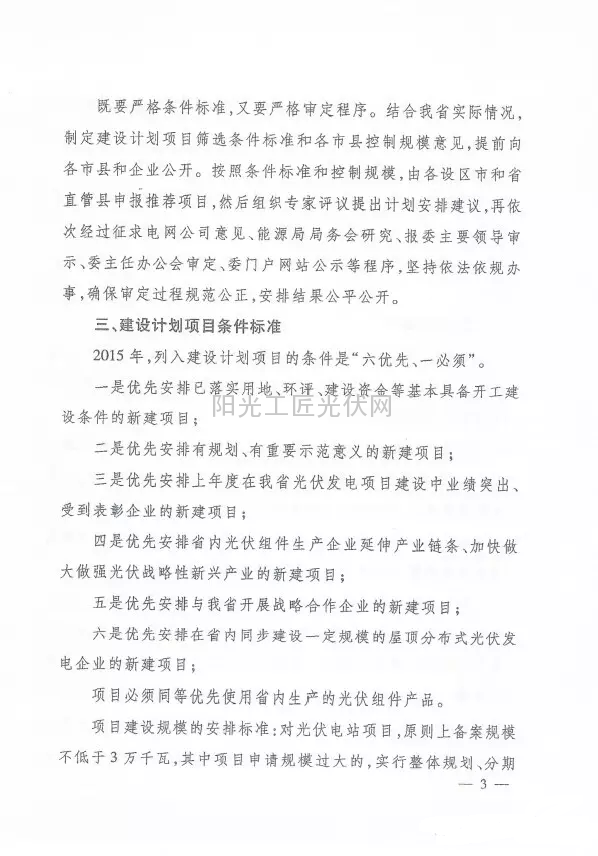

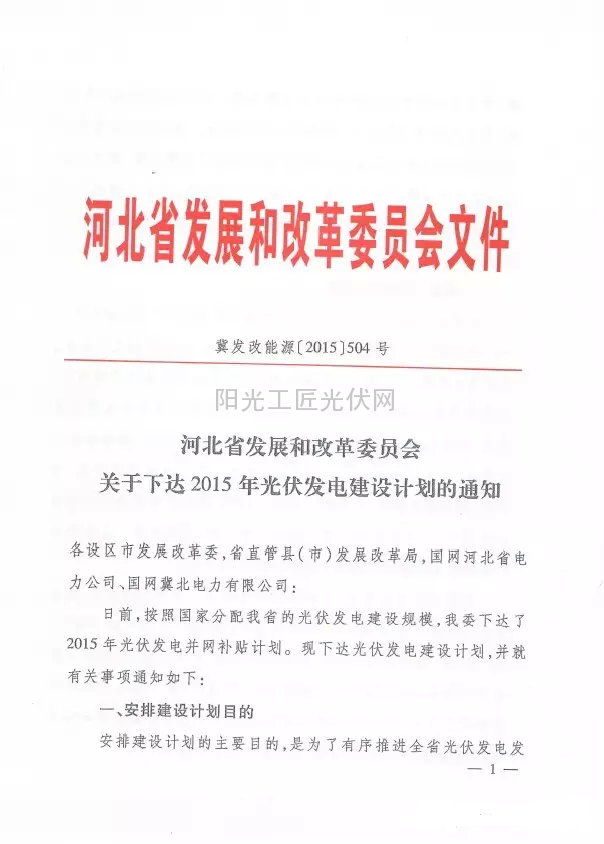

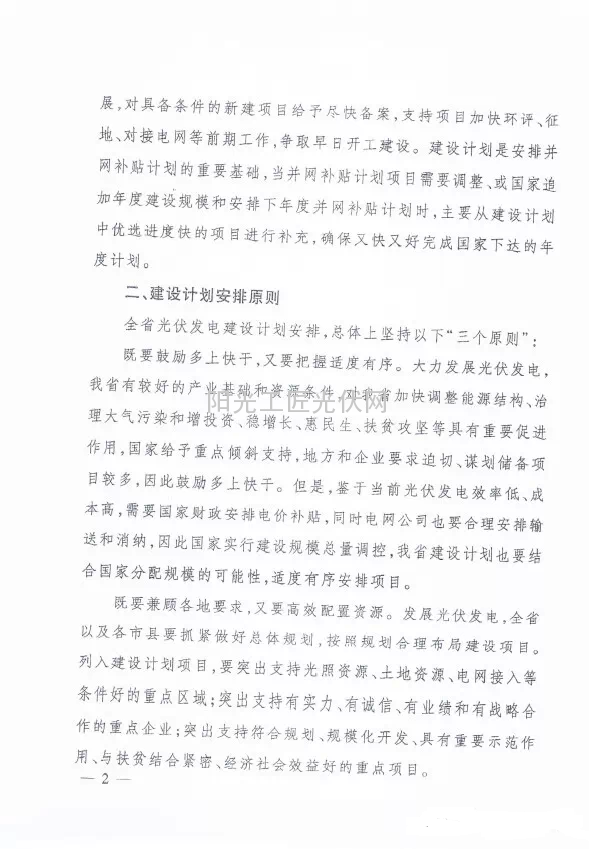

翼发改能源【2015】504号 河北省发展和改革委员会《关于下达2015年光伏发电建设计划的通知》

来源:阳光工匠光伏网发布时间:2015-05-27 23:59:59
近日,河北省发展和改革委员会下发《关于下达2015年光伏发电建设计划的通知》,翼发改能源【2015】504号文件。

通知指出:对于具备条件的新建项目给予尽快备案,支持项目加快环评、征地、对接电网等前期工作,争取早日开工建设。对于进度快的项目,优先补充国家追加指标和安排下半年度并网补贴计划。

必须优选使用河北生产组件

通知还提出建设计划项目的“六优选、一必须”条件标准,如下:

六优选


一、优先安排落实用地、环评、建设资金等基本开工条件;

二、优先安排有规划、有重要示范意义的项目;

三、优先安排上一年度在河北省发电项目有突出业绩的企业;

四、优先安排河北省内组件企业,加快产业链延伸;

五、安排河北省战略合作企业新建项目;

六、优先安排河北省内建设一定规模屋顶分布式项目;

必须

项目必须同等优先使用河北省生产的光伏组件;

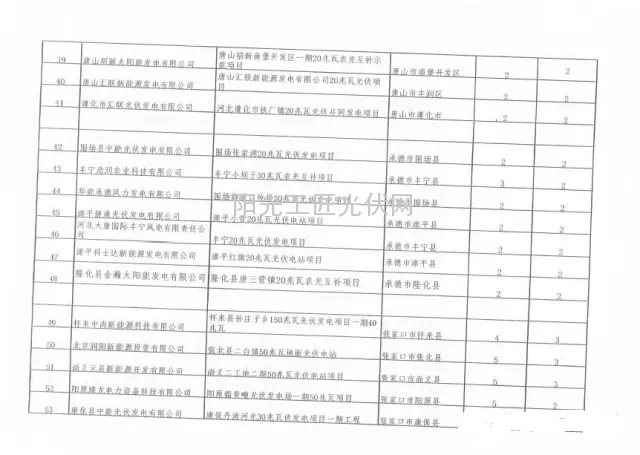

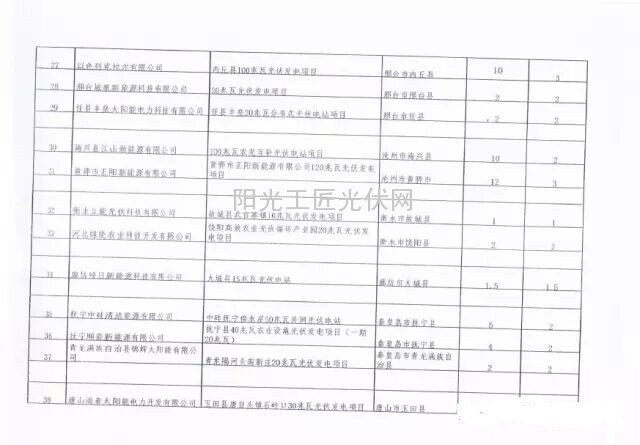

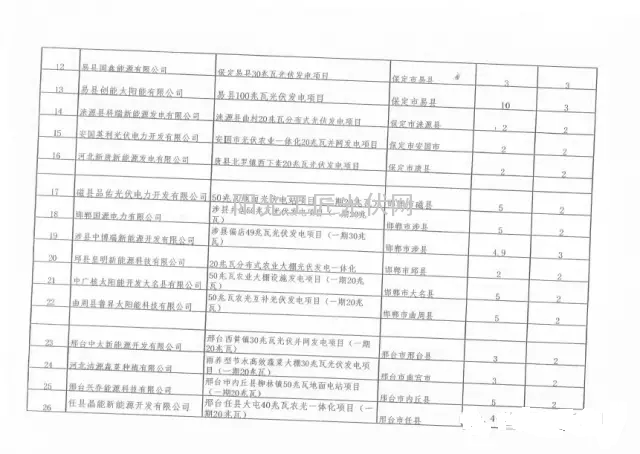

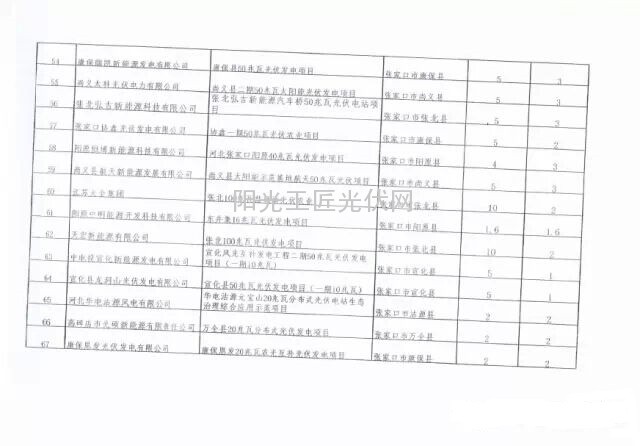

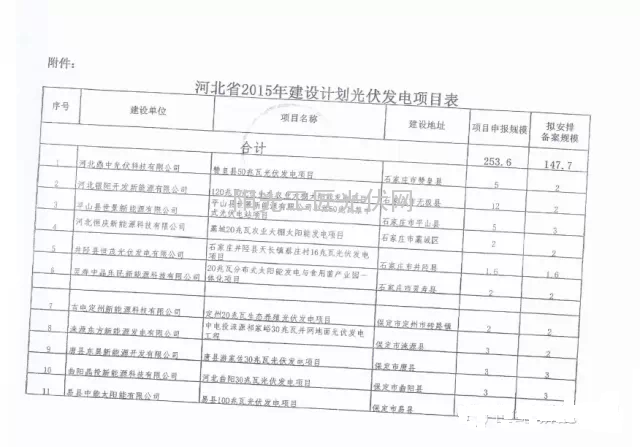

并明确了项目建设规模的安排标准:对于光伏电站项目,原则上不低于3万千瓦,其中项目申请规模过大的,实行整体规划、分期安排;对农光、牧光、渔光等分布式电站项目,原则上不低于2万千瓦。

对于列入建设计划项目,通知对项目建设工期方面给予了明确的建设期限和相关要求:

1、必须在6月底前完成备案手续;

2、对逾期不能备案和9月底前仍不开工的,取消建设计划。

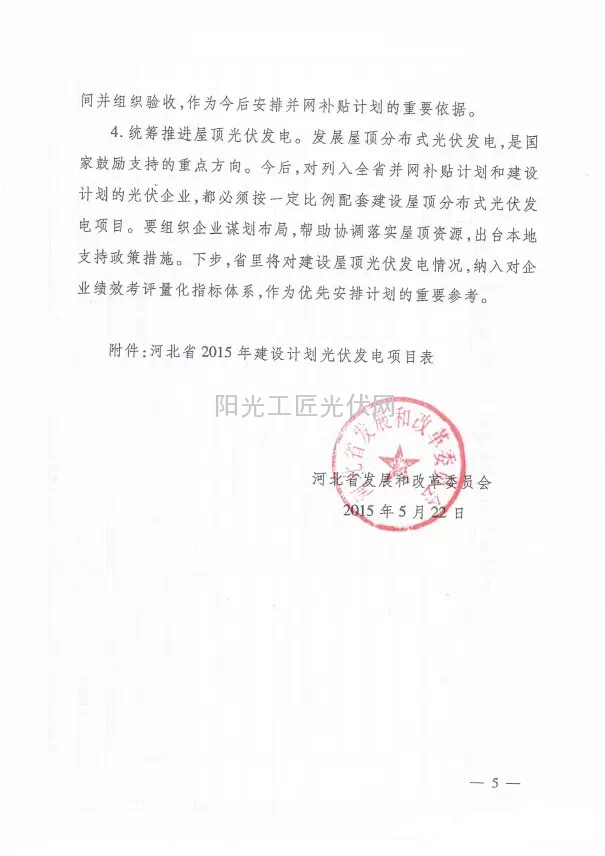

3、对工程完成50%的项目,各级电网公司要积极支持项目建设,要支持办理接入手续并配套建设送出工程。










责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东2026年新能源机制电价竞价申报全指南:资格|规模|报价策略|风险避坑(粤发改价格函〔2026〕1805 号)来源:索比光伏网 发布时间:2026-10-13 08:42:35

粤发改价格函〔2026〕1805号文件发布,广东2026年新能源机制电价竞价正式启动,初始规模79.34亿千瓦时,较2025年增长58.68%,核心价格规则维持不变,集中式光伏、陆上风电不参与,报价精度细化至0.1%,10月13日登记截止。本文深度解读竞价规则、申报资格、报价策略及市场影响,附2025年官方结果对照,完整版报告扫码获取。

2026 年江西省新能源机制电价竞价启动 40.8 亿千瓦时规模及规则深度解读(赣发改价管〔2026〕578号)来源:索比光伏网 发布时间:2026-10-10 16:27:38

2026 年江西新能源机制电价竞价正式启动,总规模40.8亿千瓦时,光伏占比超七成,边际门槛提至60%,单项目电量比例上限75%,核心申报主体为2027年投产项目。本文深度解读竞价规则、参数变化、申报范围及风险提示,附历史数据与政策对比,完整版报告扫码获取。

涉及5个风光项目!江西下达2026年省重点建设项目中期调整计划来源:江西省发展和改革委员会 发布时间:2026-10-10 14:22:31

江西省发展改革委于2026年9月28日印发通知,正式下达《2026年省重点建设项目中期调整计划》。该计划经省政府批准,对原定重点项目清单进行动态优化:共新增调入项目17项,调出项目13项,并对5个项目的内容或实施安排作出调整。其中,涉及5个风电、光伏等新能源风光项目,凸显全省加快清洁能源布局的阶段性部署。调整工作严格依据《江西省重点建设项目管理和服务办法》(省政府令第272号)执行,要求各设区市发改委、赣江新区经发局及有关单位切实履行职责,强化统筹协调与服务保障,确保全年重点建设目标任务高质量完成。(198字)

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)

中共中央、国务院发布关于发展新质生产力的意见来源:新华社 发布时间:2026-10-10 10:07:01

本文是中共中央、国务院发布的《关于发展新质生产力的意见》,系统部署了加快形成新质生产力的战略路径。意见明确,发展新质生产力是以科技创新为引领、以全要素生产率大幅提升为核心标志的高质量发展关键抓手。全文围绕“科技创新—产业融合—发展方式—体制机制—人才支撑”五大主线展开:强调加强原创性、颠覆性科技攻关,强化企业创新主体地位,推动科技成果高效转化;提出改造传统产业、培育新兴产业、布局未来产业,并促进数字技术与实体经济深度融合;要求构建绿色低碳发展体系、深化能源革命;推进科技经济紧密结合的改革,完善市场监管、金融支持和开放合作机制;同时突出教育科技人才一体化改革,加强急需人才培养与使用机制创新。意见强调坚持“先立后破、因地制宜、统筹安全与发展”,确保新质生产力发展扎实稳健、行稳致远。(199字)

贵州下达143万千瓦风光项目年度建设计划来源:贵州省能源局 发布时间:2026-10-08 09:24:08

贵州省能源局于9月29日下达2026年度风电光伏发电项目建设计划,共涉及20个项目、总装机容量143万千瓦。其中,光伏项目1个(纳雍县寨乐苗箐光伏电站),装机10万千瓦;风电项目19个,合计133万千瓦。通知明确项目核准与备案时限:所有风电项目须在2028年3月29日前完成核准,光伏项目须在2027年9月29日前完成备案;逾期未完成的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门及有关企业加快前期工作,严格按期推进核准(备案)和建设实施,以落实国家及省级新能源发展政策。(199字)

贵州:下发20个风电光伏发电项目建设计划来源:贵州省能源局 发布时间:2026-09-30 09:01:59

贵州省能源局下发2026年风电光伏发电项目年度建设计划,共涵盖纳雍县羊场永和风电场等20个项目,总装机容量达143万千瓦。该计划依据国家及省级新能源产业政策制定,旨在统筹推动省内可再生能源项目建设。其中,风电项目须于2028年3月29日前完成核准,光伏项目须于2027年9月29日前完成备案;逾期未完成核准或备案的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门切实履行属地管理职责,指导项目单位加快开展前期工作,依法依规办理审批手续,并积极推进项目落地实施。贵州电网公司及有关新能源企业需协同配合,保障建设进度与并网条件落实。(199字)

关于浙江高创绿能科技公司年产10GW光伏复合边框和年产20000吨光伏焊带项目节能降碳报告基本情况的公示来源:余姚市人民政府 发布时间:2026-09-29 05:50:35

浙江高创绿能科技有限公司拟在余姚市投资建设年产10GW光伏复合边框和20000吨光伏焊带项目,总投资4.5亿元,新增设备379台(套)。项目建成后将形成上述两类光伏辅材的规模化生产能力。据节能降碳报告测算,项目达产后新增年综合能耗为2658.18吨标准煤(当量值),等价值为6164.21吨标准煤。为保障项目决策的科学性与民主性,余姚市人民政府于2026年9月28日至10月9日对该项目节能降碳报告的基本情况予以公示,接受社会监督。公示期间公众可通过指定电话或邮寄地址向能源管理科反馈意见。

内蒙古发布关于新能源就近消纳价格机制有关事宜的补充通知来源:内蒙古自治区发展和改革委员会 发布时间:2026-09-24 09:27:48

内蒙古自治区发改委、能源局发布《关于新能源就近消纳价格机制有关事宜的补充通知》,旨在细化和优化现行新能源就近消纳价格政策。通知明确,自2025年10月1日起,新接网的源网荷储一体化、风光制氢一体化、全额自发自用(不含公用燃煤电厂厂用电替代)及绿电直连项目,统一适用就近消纳价格机制;燃煤自备电厂的可再生能源替代等三类项目,则以“户”为单位,对其全部自发自用电量按现行自备电厂政策缴纳相关费用;同时调整容量备份项目界定标准,由“多回路供电”改为满足“N-1原则”的供电线路或变压器配置;此外,设定了2025年10月至2026年底的过渡期,允许符合条件的已接网项目申请最长6个月缓冲期,平稳衔接政策执行。(199字)

印度可再生能源的兴与忧:发的了电,但存不起来源:看点资讯 发布时间:2026-09-24 08:47:18

本文聚焦印度可再生能源发展的“双面性”:一方面,其装机容量十年间从4吉瓦跃升至300吉瓦,2024年7月单日可再生能源发电曾覆盖超半数峰值需求,标志着清洁能源已从边缘走向电力系统核心;另一方面,输电基础设施严重滞后——跨邦输电项目四分之一延误超一年,2026年一季度近三分之二的弃电量(总计300吉瓦时)源于电网容量不足。发电项目(18–24个月建成)与输电工程(受土地征用、审批协调等制约)进度失衡,叠加西北部电源集中与储能发展受阻(因电池涨价、原材料短缺及融资成本上升),正构成实现2030年500吉瓦非化石能源目标的最主要运营风险。

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。
