浅谈光伏电站组件安装施工工艺

来源:华阳光伏检测作者:黄泽桐发布时间:2015-05-08 23:59:59
一、安装前的准备工作

施工准备工作是保证的工程顺利施工、全面完成各项指标的重要前提,是一项有计划、有步骤、有阶段性的工作,不仅在施工前,而且贯穿于施工全过程。

技术准备

熟悉、会审图纸。图纸是工程的语言,施工的依据。开工前,施工人员首先应熟悉施工图;了解设计内容及设计意图纸、明确工程所采用的设备和材料、明确图纸所提出施工要求、分项工程和主体工程以及其他安装工程的交叉配合以便及早采取措施,不与其他工程发生位置冲突。

复核图纸内容和材料,根据现场情况(照片、测量数据),进行施工辅料的准备。

对主要设备和辅材进行复核;加深对图纸的消化和理解,如发现不符合的地方,及时向设计人员提出合理化的建议。如有不十分清楚的地方,及时向设计部门进行咨询,做到心中无疑问。根据工程合同、设计图纸,抓紧时间组织人员做好以下的施工准备工作:

1、 进场初期,进行施工图深化设计,如预埋阶段、安装前期等,解决好图纸设计及现场存在的问题。

2、 绘制太阳能组件、桥架、接线箱、逆变器等比较复杂点的综合布置情况,避免到安装施工时管道碰撞、交叉而影响施工质量及观感质量。

3、 熟悉现场,规划施工总平面部署,编制施工组织设计或施工方案。送交监理、甲方审核,确保方案的可行性。

4、 根据施工组织设计、施工进度计划编制材料用料量、材料计划,以确保材料满足施工进度要求。

5、 熟悉与工程有关的其他技术资料,如施工及验收规范、技术规程、质量检验评定的资料,如安装使用说明书、产品合格证、试验记录数据等。

6、 编制施工方案。在全面熟悉施工图纸的基础上,依据图纸并根据施工现场情况、技术力量及技术装备情况,综合作出合理的施工方案。




太阳能方阵总体施工工序流程:

1、 水泥管桩

2、 方阵支架拼装

3、 太阳能电池组件安装

4、 安装太阳能组件之间的固定件

5、 整体调整,做到横平竖直、间隔均匀,做到整体美观

6、 直流汇流箱安装

7、 直流汇流箱或交流汇流箱接线

8、 线缆固定

四、 施工安装过程——打桩及支架


1、测量——画线——定位——压桩——复测

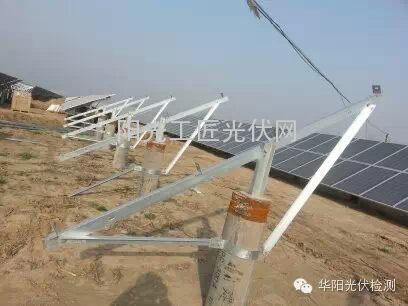

2、施工安装过程——支架安装

3、测量——固定——焊接主支架——复验——支架包箍固定在水泥桩上——上横单——上斜梁——角度仪检测——上檩条——拉筋(下图为监理复测角度是否为32度)

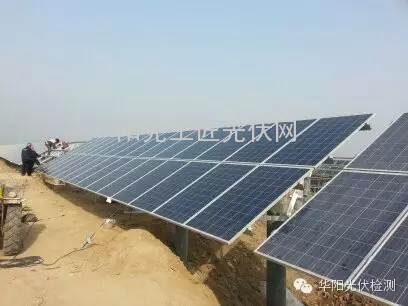

4、施工安装过程——太阳能组件安装

放线——太阳能组件安装——太阳能组件之间的固定——整体调整,做到横平竖直、间隔均匀,做到整体美观。


5、汇流箱的安装、接线

直流汇流箱(或组串逆变箱、交流汇流箱)

按图纸尺寸要求固定在水泥管桩上(螺栓紧固)——箱体接地——直流箱组串连线(线经、制作符合规范要求)——钢管口径封堵——线缆固定。




五、隐蔽工程——接地沟及电缆沟开挖

按图开挖宽 800mm×深700-1000mm——验收——接地排焊接(按焊接工艺)接地排防腐——填土(100mm)——放电缆——填土(100mm)——放485电缆——回填前验收——回填。


六、其他要求:螺栓(重点)

1、应按设计图纸及验收规范,核对螺栓等级、规格和数量,匹配使用,不得以小代大。

2、应采用有标识的容器将螺栓进行分类,防止因螺栓混放造成错用。

3、对因特殊原因临时代用的螺栓做好记录并及时更换。

4、螺栓紧固时其最大力矩不宜大于紧固力矩最小值的120%。

5、紧固螺栓宜使用套筒工具,应检查螺帽底部光洁度,采取防止螺杆转动的措施。

6、一螺栓应采用二平一弹;螺丝拧紧后应露出三至五牙。

7、螺栓紧固时应严格责任制,实行质量跟踪制度。

索比光伏网 https://news.solarbe.com/201505/08/191177.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
深入推进采煤沉陷区综合治理 聚焦“光伏+采煤沉陷区”融合发展来源:NWE西勘院规划研究中心 发布时间:2022-02-23 15:34:43

我国煤炭行业70年负载运行,为社会经济发展提供了重要能源保障的同时,煤炭开采留下了大面积的采空区和沉陷区,带来了一系列严重的经济、社会、环境问题。据统计,我国共有23个省份、151个县市分布有采煤沉陷区,面

国管局节能司发布公共机构分布式光伏发电系统建设指南!来源:公共机构节约能源资源 发布时间:2018-08-06 10:25:44

各省、自治区、直辖市、计划单列市和新疆生产建设兵团机关事务管理局,北京市、西藏自治区发展改革委:为做好公共机构分布式光伏发电系统建设工作,提高分布式光伏发电系统建设质量,我司组织编写了《公共机构分布式

设计新思路:组件“人字形”安装,你见过吗?来源:光伏盒子 发布时间:2018-05-14 18:23:20

随着光伏项目的电价不断下降,降低度电成本,成为光伏项目的首要任务。

新能源建设铸丰碑 同心超越创奇迹——写在新能源集成公司运作一周年之际来源:世纪新能源网 发布时间:2018-02-02 14:09:30

2014年12月27日黄河公司格尔木三期200兆瓦并网光伏发电项目成功并网发电,12月30日16时46分,全球最大的水光互补并网光伏电站---黄河

从组件到系统,户用光伏电站市场的“打假”工作任重道远来源:光伏們 发布时间:2017-07-20 23:59:59

日前,隆基乐叶负责全国范围分布式光伏电站开发的刘明(化名)收到一起来自于东部某省的投诉,该客户称,其使用隆基乐叶组件的户

运维:光伏电站建设期质量检查与性能测试方法来源:索比光伏网 发布时间:2016-02-17 11:51:43

1 背景2015年国内光伏行业持续稳定发展,各大电力集团不同幅度上调了光伏电站建设投资比例,伴随光伏电站如火如荼的建设高潮,同时也暴露出一些盲目追求快速建设而造成的质量问题。为了提高光伏电站建设质量,掌控电

“质在老组件”——光伏组件耐候性、可靠性、持久性的深刻分析来源:索比太阳能光伏网 发布时间:2015-12-11 17:20:25

发改委能源所研究员、中国可再生能源协会光伏专委会的负责人王斯成先生;深圳市太阳能学会副理事长、中山大学太阳能系统研究所副所长洪瑞江先生;杜邦中国集团有限公司邵嘉先生;深圳市太阳能学会副理事长单位、晶科能源公司副总裁姚峰先生;史陶比尔精密机械电子有限公司华南总监王超先生在中国可再生能源学会光伏专委会秘书长吕芳的主持下就“质在老组件”这一主题进行了讨论,会议气氛热烈,嘉宾的解释透彻全面,现场互动频繁,对光伏组件的耐候性、可靠性、持久性方面进行了深刻的分析。

戈壁沙滩建功立业 水光互补再树丰碑——龙羊峡水光互补二期并网光伏发电项目工程建设纪实来源:世纪新能源网 发布时间:2015-10-14 23:59:59

在海南藏族自治州共和县以南的国道旁,一排排电池组件发出蔚蓝的光耀。这里是海南藏族自治州太阳能生态光伏发电园区,黄河水电公司以

中国电建集团山东二建新能源分公司华能泗水光伏工程建设纪实来源:世纪新能源网 发布时间:2015-08-13 23:59:59

世纪新能源网(通讯员:董卫强 钟洪明)半年前,这座荒山枯树摇曳、孤鸟盘飞、巨石林立,透露着远离人间烟火的孤寂与苍凉;半年后,这里绿杨成

浅谈BIPV应用方向与设计要求来源:太阳能发电杂志 发布时间:2014-12-12 10:09:06

索比光伏网讯:进入21世纪的十多年间,能源短缺和环境恶化日益突出。开发可再生能源代替传统能源是解决以上问题的唯一途径。太阳
