浅谈光伏电站开发及建设流程

来源:发布时间:2013-09-25 10:45:33

索比光伏网讯:摘要:在欧盟"双反"、光伏行业进行整合时期,国家在近期颁布多项支持光伏产业发展的政策,如国六条、国八条等。为了积极响应国家的大政方针政策,国内各个太阳能企业开始把目标转移到光伏行业的下游电站的开发。本文主要对光伏电站的开发以及建设的流程进行梳理,为企业进行电站的开发提供了指引和帮助。

一、项目前期考察

对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。

二、项目建设前期资料及批复文件

第一阶段:可研阶段

1、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目

进行可行性研究分析、项目申请报告。

2、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目

进行可行性研究分析评审。

第二阶段:获得项目建设地县级相关部门的批复文件

1、获得县发改委项目可行性研究报告的请示。

2、获得县水利局项目的请示。

3、获得县畜牧局项目的请示。

4、委托具有自治区B级以上资质的单位做20MWp大型光伏并网电站项

目环境评价报告表,并获得县环保局项目建设环保初审意见。

5、获得县城建局项目规划选址意见的请示。

6、获得县国土局项目建设用地预审的情况说明。

7、获得县电力公司项目初审意见及电网接入意见。

8、获得县文物局项目选址地面文物调查情况的请示。

9、获得县经贸委项目开展前期工作的批复。


第三阶段:获得项目建设地区级(市)相关部门的批复文件

1、获得地区发改委开展前期工作请示。

2、获得地区水利局项目工程选址意见。

3、获得地区畜牧局项目用地查验的意见。

4、获得地区环保局项目环境影响报告表的初审意见。

5、获得地区城建局项目选址的报告。

6、获得地区国土局项目用地预审的初审意见。

7、获得地区文物局项目用地位置选址的请示。

8、获得地区林业局项目选址情况的报告。

第四阶段:获得自治区(省)相关部门的批复文件

1、获得自治区(省)发改委同意开展光伏发电项目前期工作的通知

2、获得自治区(省)水利厅项目水土保持方案的批复

3、获得自治区环保厅(省)项目环境影响报告表的批复

4、获得自治区(省)国土厅项目压覆重要矿产资源有关问题的函

5、获得自治区(省)国土厅地质灾害评估备案登记表

6、获得自治区(省)文物局项目用地位置选址意见函

7、获得自治区(省)国土厅土地预审意见

8、获得自治区(省)建设厅选址意见书和选址规划意见

9、获得省电力公司接入电网原则意见的函

10、办理建设项目银行资金证明(不少于项目总投资的20%)。

11、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);

12、委托有自治区(省)B级以上资质的单位做20MWp大型光伏并网电站项目申请报告;

13、将项目申请报告提交区发改委能源处,按照能源处的指定委托国际工程咨询公司对20MWp大型光伏并网电站项目申请报告组织评审,并获得评审文件;

14、获得自治区发改委(省)对20MWp大型光伏并网电站项目核准的批复文件;

15、获得新疆电力公司接入电网批复文件;

16、委托具有自治区(省)B级以上资质的单位做20MWp大型光伏并网电站项目设计;

17、获得项目建设地建设局开工许可;


三、项目施工图设计

1、现场测绘、地勘、勘界、提资设计要求;

2、接入系统报告编制并上会评审;

3、出施工总图蓝图;

4、各专业进行图纸绘制(结构、土建、电器等等);

5、出各产品技术规范书(做为设备采购招标依据);

6、和各厂家签订技术协议;

7、现场技术交底、图纸会审;

8、送出线路初设代可研评审上会出电网意见;

四、项目实施建设

1、物资招标采购

2、发电区建设工作:

基础浇筑、组件安装、支架安装、汇流箱安装、逆变室箱变基础建设,箱变、逆变器、直流柜、通讯柜设备安装调试试验,电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设;

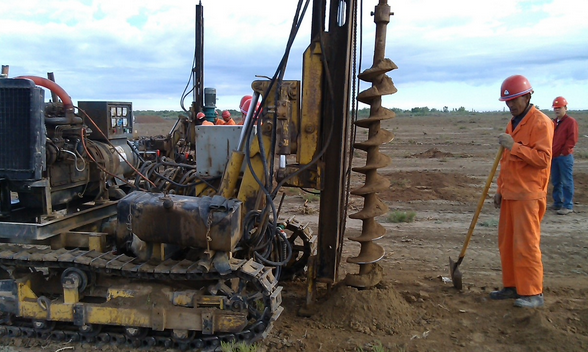

打桩开孔

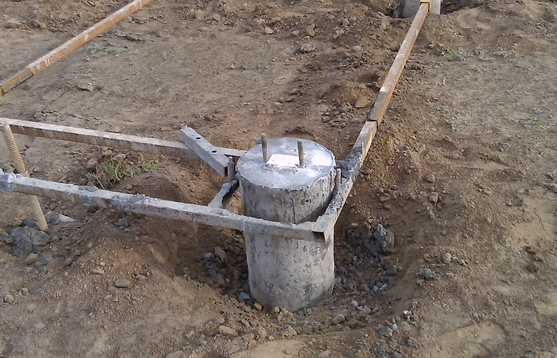

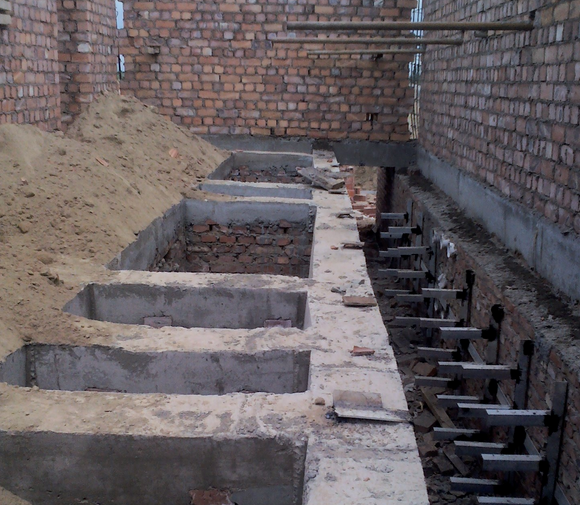

基础浇筑


支架安装

组件安装

箱变基础建设

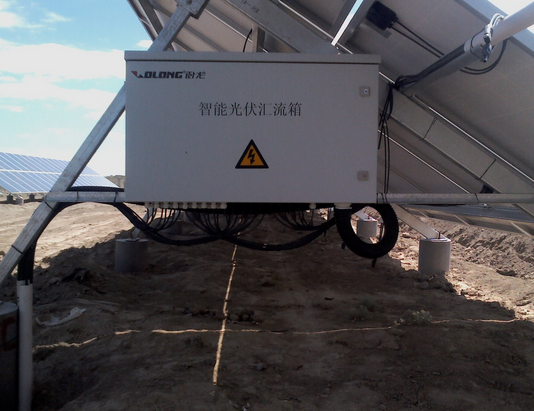

汇流箱连接


3、生活区工作:

所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;

浅谈光伏电站开发及建设流程

所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、0.4KV配电屏、综自保护(21面柜)、监控安装、消防设备安装、安全监控摄像头)等等。

电缆沟铺设

SVG室建设

4、外围线路建设,对侧站设备安装及对侧站对点对调、省调地调的调度调试等等;

5、所有设备的电缆敷设连接并做实验;

6、保护定值计算、设备的命名;

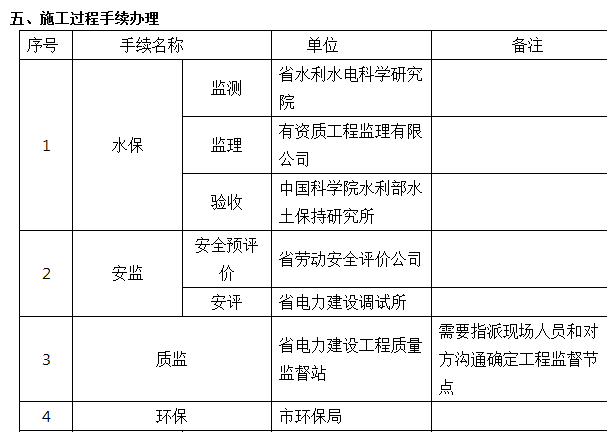

一、竣工前验收

第一条:

自治区(省)电力建设工程质量监督站验收(消缺并闭环);

省电力建设调试所安评、技术监督验收(消缺并闭环);

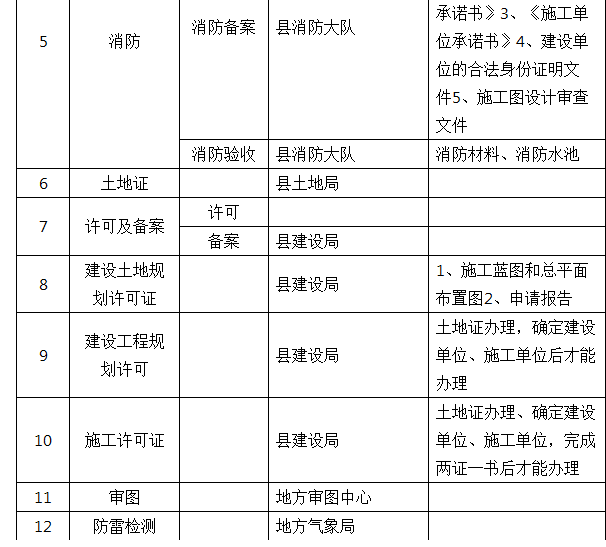

当地消防大队验收并出具报告;

电网公司验收(消缺并闭环);

电站调试方案(电力公司审核);

七、带电前的必备条件

(一)、接入系统带电前要需具备的条件

1、发改委核准文件、上网电价文件可研确定文件(或报告)

2、接入系统审查批复文件(国家电网公司、省电力公司接入系统文件)

3、公司营业执照复印件(正本、副本)

4、公司税务登记证(国税、地税)

5、公司组织机构代码证

6、系统主接线图

(二)、升压站返送电流程和具备的条件

1、给省电力公司申请返送电文件。(风电机组及光伏电站机组合并上报)

2、给交易中心上报接网技术条件。(按照公司接入系统要求及反措要求上报)

3、并网原则协议签订。(与公司营销部签订、地区并网电厂可由营销部授权签订、并上报交易中心)

4、省调下达的调度设备命名及编号。

5、省调下达的调管设备范围划分。

6、与省调、各地调分别签订《并网调度协议》。


7、与发电企业所在的地区电力公司签订《供用电合同》。(确定发电企业施工用电如何处理,电厂全停期间用电电价及结算方式)(原则上执行当地大宗工业用电电价)

8、线路属自建的应签订《线路运维协议》。(必须有线路运营资质、且必须在相应机构备案、具备线路带电作业、申请线路巡线、停用重合闸、线路消缺等)。

9、具有资质的质监站出具的《工程质检报告》,并形成闭环的报告(报告原件)。(风电机组及光伏电站机组合并上报)

10、省电力科学研究院出具的《并网安全性评价报告》,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及光伏电站机组合并上报)

11、省电力科学研究院出具的《技术监督报告》,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及光伏电站机组合并上报)。

12、应出具消防部门验收意见。(风电机组及光伏电站机组合并上报)。

13、省电力公司交易中心将委托地区电力公司现场验收涉网设备及是否按照接入系统文件要求建设和完善设备、装置、满足并网条件,并落实“安评、技术监督”等报告提出问题的整改。并向新疆电力公司交易中心上报具备返送电的验收报告。(风电机组及光伏电站机组合并上报)。

14、交易中心根据上述工作完成情况,及时组织返送电协调会,并组织各相关部门会签后,下达同意返送电文件。

(三)、机组并网流程或具备的条件

1、工程质检报告

2、安评报告

3、技术监督报告

4、消防验收意见

5、电力公司验收报告

6、针对各检查报告提出问题的整改报告

7、《供用电合同》(是否有新的变化,若有变化须重新签订)

8、针对上述“四个协议(或合同)、四个报告”,协商确定年度《购售电合同》后。

9、并组织各相关部门会签后,及时协商确定召开启委会,根据启委会决议,发电企业应上报决议中提出问题的整改。

10、下达同意机组并网文件,安排机组并网工作。


转商业运行

11、给省电力公司申请确认满足电网要求的文件。(火电机组首次并网时间,168小时开始及结束时间)(水电机组首次并网时间,72小时开始及结束时间)(风电机组及光伏电站机组首次并网时间及240小时结束时间)

12、生产验收交接书(施工单位与业主签订)

13、涉网试验完成并满足电网要求

14、电价批复文件

15、消防验收合格

八、总结

2013年8月26日,国家发改委对光伏发电的地区以及补贴政策进行详细的划分,分为一、二、三类地区。光伏电站的开发已经成为不可阻挡的趋势,以上光伏电站开发和建设流程比较适用于一般大部分地区,因为每个地方可能会有自己当地的政策补贴。最后希望光伏发电早日走进千家万户。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
财务造假,这家光伏企业及相关责任人拟被罚!来源:*ST天宜公告 发布时间:2026-11-23 09:46:36

*ST天宜因财务造假被证监会北京监管局拟予行政处罚。经查,2023年至2024年,其全资子公司江苏新毅阳通过虚假验收、虚假退货等手段,在石英坩埚销售业务中系统性操纵收入与利润:2023年虚增营收6243.30万元(占当期2.96%)、虚增利润总额1773.51万元(占7.00%);2024年则反向虚减营收6292.55万元(占8.25%)、虚减利润总额1763.52万元(占绝对值的1.05%),导致两年年报存在虚假记载。北京证监局拟对公司处以200万元罚款,并对时任董事长吴佩芳等四名责任人合计处以350万元罚款,总计550万元;同时认定当事人具有配合调查等从轻情节。公司表示将开展会计差错更正并强化内控与信披管理。受此影响,股票自2026年11月23日起叠加实施其他风险警示。

发电护山两不误,茂县150MW光伏项目开工建设来源:中国安能一局融媒体中心 发布时间:2026-11-23 09:21:12

茂县150MW光伏发电项目于11月20日在四川阿坝州茂县洼底镇、沙坝镇正式开工。该项目依托当地高原优质光照资源,建设集中式光伏场区,配套升压站与集电线路,所发电量将并入电网。项目坚持“光伏+生态修复”理念,将发电建设与山地生态保护协同推进,在施工前完成地形地质、光照条件、接入方案及环保要求等综合论证,并同步落实表土剥离回覆、水土保持等生态措施。建设过程中实行倒排工期、挂图作战,统筹土建、支架安装、线路敷设等任务,严控安全质量。项目投产后将提供稳定清洁电力,助力能源低碳转型;建设期还将吸纳本地劳动力,带动配套服务,促进县域产业结构优化和四川新能源高质量发展。(198字)

园区全域光伏覆盖!河南加快推进物流网建设实施方案发布来源:河南省发展和改革委员会 发布时间:2026-11-17 09:38:45

本文介绍了河南省发布的《加快推进物流网建设实施方案》,旨在系统性构建现代化物流体系。方案以服务国家物流战略和河南“枢纽经济”转型为目标,提出到2030年将全省社会物流总费用占GDP比重降至12.2%左右,建成枢纽协同、通道畅联、数智赋能、绿色低碳的现代化物流网络。全文围绕“五张网”展开:一是织密载体节点网,分级推进国际、国家、省级及城乡物流枢纽建设;二是畅通物流通道网,提质空中、陆上、海上及特色零碳、低空、高铁等多维通道;三是构筑产业协同网,聚焦先进制造、大宗商品、多式联运、冷链及新消费等融合场景;四是互联物流数据网,推动数据开放共享与数智化改造;五是建设物流运营网,强化主体培育、标准制定、监测评估与要素保障。

华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

国家能源局公布前三季度光伏发电建设情况!来源:国家能源局 发布时间:2026-11-16 14:31:21

国家能源局于11月16日公布2023年前三季度光伏发电建设运行情况。数据显示,全国新增光伏并网装机容量达11032.9万千瓦,同比增长显著;其中分布式光伏发展势头强劲,占比突出,成为新增装机的重要支撑。截至2023年9月底,全国光伏发电累计并网容量达131055.0万千瓦,较年初持续增长,反映出我国光伏产业规模化扩张步伐加快。该数据涵盖集中式与分布式各类并网项目,体现了在“双碳”目标推动下,光伏发电作为可再生能源主力之一的建设成效与阶段性成果。

开工!华能长发6万千瓦光伏项目全面启动建设来源:华能九台电厂 发布时间:2026-11-16 09:18:54

华能长发6万千瓦光伏项目于11月10日在吉林松原市前郭尔罗斯蒙古族自治县正式开工,进入全面建设阶段。作为吉林省自带负荷试点标杆工程,该项目贯彻“以荷定源”开发理念,紧密对接国家新能源就近就地消纳政策,配套负荷覆盖长春重点产业园区及城市轨道交通等民生与产业用电主体,所发电量优先供给对应负荷,有效降低企业用能成本,缓解绿电消纳难题,探索源荷协同新路径。项目投运后,年均可节约标准煤约3万吨,显著减少二氧化碳、二氧化硫等污染物排放,实现生态、社会与经济效益协同提升。面对东北高寒冬季施工挑战,建设方将严控安全、质量与进度,确保项目按期并网,助力吉林省新型电力系统构建和清洁能源基地建设。(199字)

中建七局中标河北零碳迁安虚拟电厂光伏发电及储能项目来源:中建七局 发布时间:2026-11-13 11:51:26

中建七局近日中标河北零碳迁安虚拟电厂光伏发电及储能项目EPC总承包工程,中标额约25.47亿元。该项目位于河北省迁安市,是河北省首批虚拟电厂试点实体工程,由迁安市属国有企业主导推进。作为当地源网荷储综合能源示范和零碳城市建设标杆,项目采用合同能源管理(EMC)商业模式,集光伏发电、储能、虚拟电厂调节及电力交易等功能于一体。工程将充分利用199家企事业单位闲置厂房屋顶建设分布式光伏,实现“能建尽建、宜建尽建”,推动光伏电力就地消纳、余电上网与峰谷调节。建成后,将构建安全高效的绿色供能体系,有效压减化石能源消费,支撑区域碳减排与能耗双控目标达成。

机制搭台 场景拓展——浙江省整县光伏试点(钱塘区)建设经验来源:浙江省发展改革委 发布时间:2026-11-12 10:13:27

本文介绍了浙江省杭州市钱塘区作为整县屋顶分布式光伏开发试点的建设实践与阶段性成果。在省级统筹部署下,钱塘区以机制创新、资源摸排和流程优化夯实基础,构建“134X”工作体系,形成覆盖工业、地面、机构三类领域的开发格局;通过“光伏+园区、建筑、交通、农旅”四维融合拓展应用场景,建成全省首个超百万千瓦级“渔光互补”集群;依托“优惠企、做实富民、做强产业”三链联动,实现降本增效、村集体增收和绿色产业集聚,已招引绿色能源项目7个、总投资近百亿元。目前全区光伏装机达200万千瓦,支撑两个省级零碳园区创建,为全省整县光伏推广提供了可复制的经验路径。(199字)

首批组件顺利交付 | 弘元绿能助力内蒙古准格尔旗600MW光伏项目建设来源:弘元绿能 发布时间:2026-11-10 09:33:44

弘元绿能独家供应内蒙古准格尔旗600MW光伏项目首批组件,交付725W N型双面双玻组件,专为库布其沙漠严苛环境(大温差、强风沙、强紫外)优化,具备高抗隐裂、高机械载荷及双面增益能力,彰显其技术实力与高效履约能力。

846MW!通威TNC 3.0助力建设欧洲最大光伏项目来源:通威股份 发布时间:2026-11-09 09:13:38

本文介绍了通威股份与国际能源投资机构Actis及其旗下公司Rezolv Energy达成战略合作,为其在罗马尼亚承建的Dama Solar光伏项目供应846MW TNC 3.0高效组件。该项目总装机容量达1.36GWp,建成后将成为欧洲最大的单体光伏项目之一,预计年发电量约1800GWh。文章阐述了双方在签约座谈中围绕欧洲新能源市场发展、大型项目供应链协同及长期运维需求所展开的交流;强调通威依托垂直一体化产业链和规模化制造能力,在产品性能(如高功率、环境适应性、长期可靠性)、质量管控与交付保障方面的综合优势;并指出此次合作标志着通威深度参与欧洲能源转型、强化全球大型地面电站市场布局的重要进展。(199字)

重庆首瑞建设:获云南200MW光伏项目指标来源:智汇光伏 发布时间:2026-11-05 09:34:44

重庆首瑞建设(集团)有限公司近日成功中标云南省昭通市鲁甸县两个光伏发电项目投资主体资格,分别为李家山光伏项目和龙头山光伏项目(二期),各规划建设10万千瓦装机容量,合计20万千瓦(200MW)。两项目均位于鲁甸县境内,建设内容包括光伏电站本体及配套工程。根据招标要求,项目须在开工后8个月内具备投产条件,并于开工之日起1年内实现全容量并网。此次中标标志着重庆首瑞建设正式进入云南新能源投资开发领域,是其拓展西南地区清洁能源业务的重要进展。(198字)
