一、项目前期考察
对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。
二、项目建设前期资料及批复文件

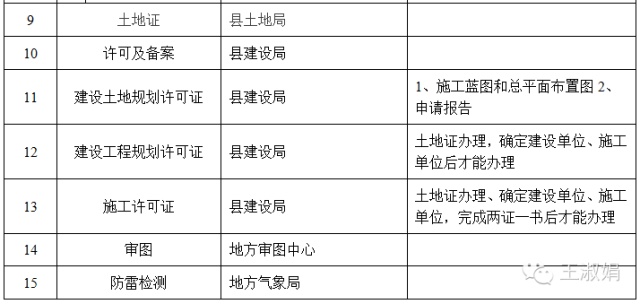

第一阶段:可研阶段
1、委托有有资质的单位做大型光伏并网电站项目进行可行性研究分析、项目备案申请报告。
2、进入所在省份(市)的备案名单
第二阶段:获得省级/市级相关部门的批复文件
第三阶段:获得开工许可
1、办理建设项目银行资金证明(不少于项目总投资的20%)。
2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);
3、委托具有资质的单位做项目设计;
4、获得项目建设地建设局开工许可;
三、项目施工图设计
1、现场测绘、地勘、勘界、提资设计要求;
2、接入系统报告编制并上会评审;
3、出施工总图蓝图;
4、各专业进行图纸绘制(结构、土建、电气等);
