东莞15个光伏电站项目 总投资5.53亿元

来源:发布时间:2013-08-16 09:13:59

《东莞市光伏应用发展调研报告》出炉,目前我市光伏电站项目总规模46.32MW,预计2017年总装机量将超3GW。

东莞光伏发电应用项目分布地图浮出水面。日前,市经信局发布《东莞市光伏应用发展调研报告》(以下简称《报告》),全市已建光伏电站项目15项,项目总投资5.53亿元,总规模46.32MW,占全国光伏装机量的0.67%,初步估算到2017年全市可建成光伏总装机量超过3GW。

目前在15个光伏发电项目中,已经并网运行发电的项目有2个,累计发电量约200万kWh。已建、在建光伏发电应用项目主要集中在虎门、麻涌、松山湖,南城、石碣、东城有少量分布。

  光伏发电成本在持续下降

《报告》披露,目前,全市已建、在建光伏发电应用项目包括信义工业园太阳能屋顶发电、万科住宅产业化基地太阳能光伏建筑一体化等项目,主要集中在虎门、麻涌、松山湖,少量分布在南城、石碣和东城。

对光伏发电的前景,《报告》指出,在技术革新和产业链优化的支撑下,光伏发电成本持续下降,光伏发电运营电价已从2-3元/kWh下降到1元/kWh以下(不包括税收、管理、维护以及电网分摊费等)。预计2020年之前,光伏发电有望与煤电具有相同竞争性的平价上网,迎来爆发增长期。

市经信局认为,国家加快启动国内光伏发电应用步伐,出台一系列政策措施支持光伏产业发展,将为我市发展光伏产业提供良好机遇。而且与其他光伏产业发达地区相比,“东莞的光伏产业没有历史负担,更适应在新形势下创新发展”。


  光伏发电应用呼吁政策支持

不过,《报告》也指出,全市光伏电站项目全部都是自发自用,以“并网不上网”的形式与电网连接。“整个行业而言,光伏发电最大的问题还在上网,和传统电力价格存在落差。”松山湖一家不愿具名的光伏发电应用企业负责人如是说。

同时,市经信局提出,对白天用电不均衡的企业单位,在休息时间(周末或假期)的光伏发电,无法通过企业单位自身进行消耗,若无法将电力送出收回成本,将影响电站项目的投资收益,也造成电力资源的浪费。

此外,由于东莞目前尚未出台专门的光伏发电应用扶持政策,导致项目申报主要集中于行业内企业,未能有效调动普通用电企业和单位参与光伏电站建设,示范效应还不太明显。

  东莞光伏应用之“最”

  信义工业园装机量最大

目前,东莞光伏发电装机量最大的项目,是虎门的信义工业园太阳能屋顶电站项目,装机量20MW,总投资2.2亿元,预计并网后年发电2100万kWh。

全市15个光伏发电项目中,已经并网运行发电的项目有2个,累计发电量约200万kWh。其中,并网运行时间最长的项目为万科住宅产业化基地太阳能光伏建筑一体化项目,累计并网运行26个月,累计发电94万kWh。

  松山湖光伏发电项目最密

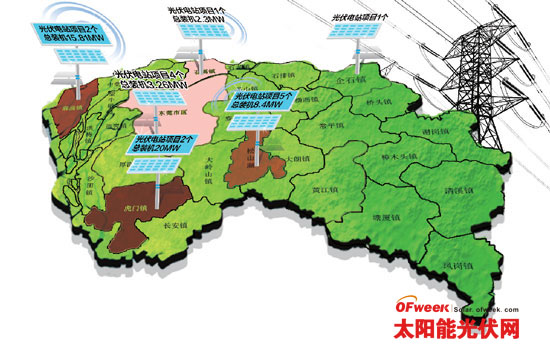

从分布上看,东莞已建、在建光伏发电应用项目,主要集中在虎门、麻涌、松山湖,南城、石碣、东城也有少量分布。

值得关注的是,虎门拥有光伏电站项目2个,总装机20MW;麻涌拥有光伏电站项目2个,总装机15.81MW;松山湖拥有光伏电站项目5个,总装机8.4MW;南城拥有光伏电站项目4个,总装机3.26MW;石碣拥有光伏电站项目1个,总装机2.3MW。

《报告》认为,伴随企石吸引大型光伏企业落户建设薄膜光伏基地,麻涌、松山湖分布式光伏发电应用示范区的申请建设,企石、松山湖和麻涌将逐渐成为我市近期光伏电站建设的主要区域。

  国家支持光伏项目最多

东莞的光伏项目多为国家支持项目。其中,“金太阳”工程项目43.14MW,光电建筑项目2.92MW。其他企业自建项目0.17MW,政府自建项目0.1MW。

现有光伏电站项目资金来源,主要来自国家金太阳工程和光电建筑项目投资,国家资金占项目总投资约50%,剩余投资资金均由企业自筹解决,没有针对项目进行单独贷款。

下一页>

  使用晶硅组件比重最高

《报告》称,现有光伏电站项目投资回收期5~13年,投资回收期长短主要取决于采购期成本的差异,尤其是组件价格在2011年内下降幅度超过5成。现有项目所用组件类型以晶硅为主,占比98%,本地组件使用率约为50%。

从《报告》调研采集的数据来看,晶硅组件每千瓦日平均发电量2.824度,薄膜组件每千瓦日平均发电量2.766度,晶硅组件比薄膜组件每千瓦平均日发电量高0.06度。

  东莞光伏发电应用还需政策“推一把”

电力是制造业的动力之源。作为举世闻知的“世界工厂”,东莞每年需要大量的电力来支撑制造业的发展。

据有关统计数据表明,2012年全市用电量604.28亿千瓦时,其中,工业用电量452.29亿千瓦时,同比增长1.5%,占全省工业用电量的14.9%,单位GDP电力消耗0.12kWh/元,单位GDP工业电力消耗0.09kWh/元位居全省首位。按照省下达的节能目标,我市“十二五”期间单位GDP能耗要下降19.5%,年均下降4.25%。

根据东莞5年内推广光伏发电的初步计划,到2017年光伏年发电量达到40.123亿千瓦时,占全市用电的比例将达到6%,将可使得单位GDP工业电力消耗将从0.090kWh/元降至0.068kWh/元,单位GDP全社会用电量将从0.121kWh/元降至0.095kWh/元。

若在全市安装3.7GW的光伏发电工程,按照光伏产品价格每年下降5.7%计算,五年内总共可带动249.52亿元的产品消费。其中,带动光伏组件消费124.76亿元,带动产能建设1.5GW。

显然,光伏发电不论对满足东莞用电需求,还是节能降耗,都具有重要的经济和社会效益。《报告》称,和中西部0.4~0.7元/千瓦时的工业电价相比,全市各行业的用电价格普遍较高。可见,较高的销售电价,意味光伏发电在东莞依靠电费结算方式能更快地回收投资,建设光伏电站的经济效益明显。

市场,决定了东莞光伏发电应用天时与地利兼备。如果能得到专门的光伏发电应用政策支持,前景将更为广阔。

  南方电网新政:光伏项目余电可卖

日前,南方电网公司正式出台《关于进一步支持光伏等新能源发展的指导意见》(以下简称《意见》),涵盖太阳能、风力、生物质能、地热能和海洋能等新能源发电项目。

《意见》明确,在新能源发电项目中,所生产的电能主要以用户自用和就地利用为主,多余电力送入当地配电网的项目。

在备受关注的并网服务上,对接入公共电网的新能源项目,其接入系统工程以及接入引起的公共电网改造部分,由电网企业投资建设;接入用户一方的新能源项目,其接入引起的公共电网改造部分由电网企业投资建设。居民投资的分布式项目,由电网企业免费提供接入系统方案咨询服务,免费提供关口计量装置和发电量计量用电能表计。

《意见》明确在购售电服务方面,新能源项目上网电量按国家相关规定全额结算,并将补贴资金及时转付给享受国家财政补贴的分布式项目业主。对于国家没有明确要求收取政府性基金和附加,以及系统备用容量费等相关服务费用的分布式项目,免于收取相应费用。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1.35GW!广东首批存量地面集中式光伏电站竞争性配置入选项目清单发布来源:广东省发改委 发布时间:2026-11-27 14:15:44

广东省发改委等部门于2026年11月25日印发通知,正式公布首批存量地面集中式光伏电站竞争性配置入选项目清单。此次共13个项目入围,总装机规模达135.843万千瓦(即1.35GW),同步配置52.77万千瓦时储能设施。项目遴选严格遵循企业申报、地市初审、省级复核、专家评分及公示等程序,依据《广东省存量地面集中式光伏电站竞争性配置工作方案》等文件执行。通知明确,入选项目配套的电网接入工程视同已纳入省级电网规划,要求各地相关部门、广东电网公司及电力交易中心协同推进,督促项目单位依法合规加快前期工作与建设进度,严格落实中长期电力市场电量比例上限及储能配置等承诺,并确保电源与电网同步建成投产。(199字)

海上光伏项目并网投产突破100万千瓦来源:连云港日报 发布时间:2026-11-27 13:22:16

中核田湾200万千瓦滩涂光伏示范项目位于连云港市连云区田湾核电温排水区域,用海面积约2.83万亩,是国家第三批大型风电光伏基地项目、全国最大海上光伏项目,也是全球首个“核热光储多能互补”新能源样板工程。项目创新采用立体分层用海模式,与核电温排水用海复合利用,实现“核电+光伏”协同,并通过光伏遮蔽降低海水温度,缓解温排生态影响。作为国内首个经国务院常务会议审批用海权属的项目,其用海类型为电力工业用海,期限27年。截至当前,项目已安装光伏组件163万千瓦(整体进度约77%),累计并网投产超100万千瓦;配套陆上升压站建成,储能电站已于2024年6月全容量投运。建成后年均发电超22亿千瓦时,可年节约标煤68.12万吨、减排二氧化碳177万吨。(199字)

把光伏电站“搬”到海上,发电量能涨多少?来源:中国广核集团 发布时间:2026-11-27 13:20:32

本文探讨海上光伏电站相较于陆上电站的发电增益及其成因。研究表明,相同光伏组件在海上运行时,年发电量可提升5%—12%,主要源于三大因素:一是海水与海风协同降温,使组件工作温度降低3—5℃,提升效率5%—8%,为最主要增益来源;二是水面反射率较高,双面组件可获得额外背面辐照;三是海上空气洁净、积灰少,组件透光率维持更优。文中以中广核宁德200兆瓦(年均上网电量约3亿千瓦时)和烟台招远400兆瓦(年均约6.94亿千瓦时)项目为例,说明其依托的是环境优势而非特殊光照。但文章同时指出,海上建设面临高盐雾腐蚀、桩基成本高、台风风险及运维复杂等挑战,发电量提升并不直接等同于经济性更优。

四川攀枝花290MW光伏项目完成竞配来源:攀枝花市发展和改革委员会 发布时间:2026-11-27 12:57:27

本文介绍了四川攀枝花仁和北部光伏发电项目法人优选竞配工作的结果。该项目位于攀枝花市仁和区同德镇、布德镇,总装机容量290兆瓦,计划总投资11.48亿元,建设周期为24个月。2026年11月17日,攀枝花市发改委组织完成法人优选评审,共有三家单位参与竞标:攀枝花市人和灌区建设管理有限公司、攀枝花网源电力有限公司及新疆兵团水利水电工程集团有限公司。经资格审查与综合评分,三家企业均符合要求,其中攀枝花市人和灌区建设管理有限公司位列第一中标候选人。公示期至2026年11月21日,并公布了异议受理方式。(199字)

云南楚雄林草局:光伏等违法占用林地问题完成整改验收销号公示来源:楚雄彝族自治州人民政府 发布时间:2026-11-27 12:43:51

云南省楚雄州林业和草原局就第三轮中央生态环境保护督察指出的林地管理问题完成整改,并于2026年11月27日至12月11日公示验收销号情况。整改聚焦三方面:一是规范公益林管理,清理复核2021年、2023年两次调出的国有国家级、省级公益林,补入存在问题地块,并印发专项通知强化制度执行与动态监测;二是依法查处楚雄市柳树冲光伏项目、牟定县金进商务公司姚兴村砂场等4起违法占用林地案件(合计约174.7亩),全部立案查处并完成植被恢复;三是开展生态环境损害调查,确认相关责任主体已履行修复义务,依据规定不予启动赔偿索赔程序。经州级自查、省级实地验收及省级领导小组审定,确认整改任务全面完成,准予销号。

广西北海200MW新能源指标回收再分配来源:北海市发展和改革委员会 发布时间:2026-11-26 15:36:53

本文是北海市发展和改革委员会发布的关于落实2026年新能源项目回收指标再分配工作的通知。依据广西壮族自治区能源局《关于做好2026年新能源项目回收指标再分配的通知》(桂能新能〔2026〕530号),北海市获配20万千瓦(即200MW)新能源开发指标,用于陆上风电和集中式光伏发电项目。通知要求所辖一县三区人民政府统筹发改、自然资源等部门,组织符合条件的项目业主开展申报;申报材料须严格遵循自治区2024年相关竞争性配置评分办法编制,并于2026年11月21日前盖章报送至市发改委指定邮箱。附件同步明确了该200MW指标在北海市辖区内的具体分配额度安排。

云南景洪125MW光伏项目投资主体优选结果公示来源:中国招标投标公共服务平台 发布时间:2026-11-26 15:35:04

云南省景洪市于11月23日公示2026年度第一批新能源项目投资主体优选结果,云绿能(景洪)新能源开发有限公司中标。本次优选涵盖曼贺东新寨(一、二期)、曼贺纳二组和曼戈龙村共4个光伏项目,总装机容量12.5万千瓦,总投资约5.016亿元。其中,三个项目各为3.5万千瓦,一个为2万千瓦;建成后年均发电量合计约2.05亿千瓦时,年产值约5208万元。中标方须承担全部投资、建设、并网及运营维护责任,并按期完成备案、开工及全容量并网:备案后1个月内完成,开工前期手续可宽限2个月,开工后6个月内具备投产条件,1年内实现全容量并网。

山高控股:签署4.02亿元光伏EPC合同来源:山高控股公告 发布时间:2026-11-26 09:54:39

山高控股旗下昆明梁王山高新能源科技有限公司于11月23日与相关方签署云南嵩明嵩阳北150兆瓦药光互补光伏发电项目EPC总承包合同,含税总金额4.02亿元。该项目位于云南省昆明市嵩明县,名义装机规模150兆瓦,实际规划容量约140兆瓦,建设工期不超过168日历天。项目采用“药光互补”开发模式,将光伏发电与中药材种植有机结合,在同一地块上实现光伏板架设与地面药材种植的立体化协同利用。该模式旨在统筹清洁能源生产、农业经济产出与生态环境保护,是山高控股推进新能源重点项目建设的重要举措。

投资超5亿元!云投集团获得125MW光伏指标来源:中国招标投标公共服务平台 发布时间:2026-11-26 09:42:26

11月23日,云南景洪市发布2026年度第一批新能源项目投资主体优选结果,云投集团下属企业云绿能(景洪)新能源开发有限公司成功中标。该项目包含曼贺东新寨(一、二期)、曼贺纳二组和曼戈龙村共4个光伏发电子项目,总装机容量达12.5万千瓦,总投资约5.016亿元。各项目预计年均发电量合计超1.8亿千瓦时,年产值约5200万元。中标方需承担全部投资、建设、并网及后期运营维护责任,并严格履行开发时限:备案后1个月内完成、开工前期手续可宽限至2个月、开工后6个月内具备投产条件、1年内实现全容量并网。

提到漂浮式光伏电站!国家能源局主要负责同志赴山东调研能源科技创新和民营经济发展等工作来源:国家能源局 发布时间:2026-11-26 09:16:16

11月25日,国家能源局党组书记、局长王宏志率队赴山东调研能源科技创新与民营经济发展工作。调研组与山东省政府就推进能源高质量发展深入交流,并实地考察中国石化青岛炼化、特锐德电气等企业,重点了解绿氢生产与氢能储运加注、漂浮式光伏电站、数据中心供电系统、车网互动(V2G)等前沿技术应用及产业化进展。调研同时关注能源领域民营经济的发展现状与创新活力。王宏志强调,要加快实现能源科技高水平自立自强,推动科技创新与产业创新深度融合,加速能源新业态、新模式的规模化落地,进一步激发民营企业在能源转型中的创新动能,切实服务新型能源体系建设和能源强国战略目标。

异质结组件采购-江苏南通浚丰太阳能1.43MW分布式光伏电站项目招标公告来源:招标和采购网 发布时间:2026-11-26 08:53:40

本文介绍了江苏南通浚丰太阳能1.43MW分布式光伏电站项目的组件采购招标信息。该项目于11月25日通过招标和采购网正式发布招标公告,核心采购内容为异质结(HJT)光伏组件,单块功率达720W,总采购数量为1990片,可满足约1.43兆瓦的装机容量需求。公告明确了所采组件的技术规格与工程用量,体现了当前分布式光伏项目对高效率、大功率新型电池技术的应用趋势。该采购行为属于项目建设前期关键设备招标准备环节,旨在为后续电站施工与并网提供可靠硬件支撑。
