索比光伏网讯::12月19日,追日电气青海德令哈光伏电站工程现场洋溢着喜庆、热烈的气氛,由追日电气总包建设的青海发展投资有限公司德令哈华炜二期10MWp光伏发电工程顺利通过了青海省电力专家团的并网验收,这也是在青海省2012年第一个通过并网验收的光伏电站项目,拉开了青海新建光伏电站并网发电的序幕。
这天一大早,德令哈二期电站前的广场上彩旗招展,生产楼两侧挂满了条幅,零下15度的严寒也不能阻挡追日建设人的火热。并网验收的日子终于来到了,大家一扫往日的疲惫,个个神采飞扬——近4个月辛劳即将收获成果。

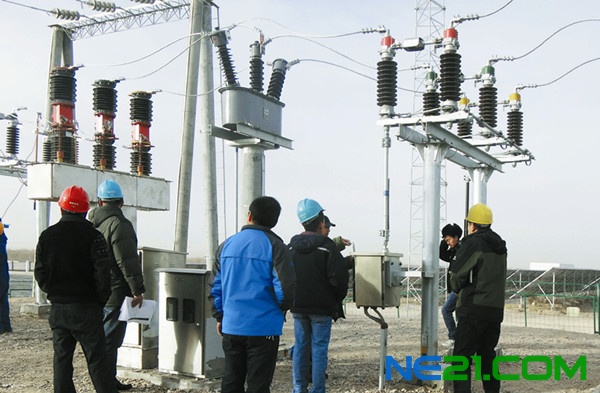

9点整,由青海省及海西州电力公司10多人组成的专家组开始了验收工作。他们分组对一次系统、二次系统、综合自动化系统、运营管理、安全管理等七大项展开了严格的检查,从实体到资料,从静态到动态,从设施到人员,无一遗漏,追日项目部人员也积极配合专家组解答了各种问题。近5个小时的忙碌后,专家组对这次检查工作进行了简短的总结,全体成员一致表决:青发投德令哈二期光伏电站工程并网验收通过!现场所有人的脸上都露出了会心的笑容。
功夫不负有心人。德令哈华炜二期电站项目于8月上旬开工,到11月底完工,只用了短短3个多月的时间,这迫使追日人打破常规思维,充分发挥智慧,与时间赛跑。例如,在设计环节,指派专人常住设计院,加强沟通和协调;在生产环节,仔细研究预可研报告,结合已往的经验,在设计院没有出图的情况下整理出采购、生产清单,尽可能地将时间往前赶,为现场施工留出更多时间;在工程施工阶段,一如既往选择有实力、信誉好的合作公司来保证工程质量,并通过加强管理力度,合理安排施工流程,在时间紧、任务重的情况下,仍保质、保量、如期完成了建设任务。
这就是追日速度,这就是“攀登不止,创新无限”的追日精神。追日电气将在新能源道路上迈出更坚实的步伐。
