光伏组件的成本和价格将何去何从?

来源:发布时间:2012-04-10 14:01:59

为什么光伏行业认为2011年价格会下降,而这样的下降又为何危害如此之大?

我确信没人会反对这样的说法,那就是为光伏行业做预测是一种挑战。尽管我们能够尽力为各种可能的后果或变数做准备,但无法预料的政治决策或好过预期的天气条件(例如德国2011年底)却能够造成完成不同的结果。但现在看来我们这一次是对的:我们在2010年曾预测“EMEA安装量将在2011年第一季度环比下降80%。这个数据加上产量提升到最大值以便满足2010年下半年的强烈需求,预计会使当今的供需失衡快速反转,并且平均光伏组件价格预计将再次呈现下降趋势。”

早在2010年中期,IMSResearch(我敢肯定不只我们一家)曾预计2011年将出现供应过剩,从而使光伏组件供应商出现困境。但扩产仍将继续且生产线将继续生产出更多光伏组件,从而使库存水平急速膨胀。经过2010年追赶需求一年的努力,整个光伏行业仍在扩张。

整个2011年,IMSResearch预计需求增长至少20%,但没有人认同我们。直到2011年9月,光伏组件供应商仍表示“安装量不可能超过20GW,但很有可能达到16GW。”我们最近的分析和调查显示,2011年实际安装量超过了我们的预期,达到了26GW(请注意,我们计算的是安装量而非连入电网量)。那么为什么供应商在2011年却损失惨重?多数行业可能会对30%的需求增长感到高兴,那么为何他们看不到需求而又为何光伏生产商的2011年如此狼狈?

其中有两个主要原因。

首先,需求的30%增长相比大多数供应商所进行的扩容是小巫见大巫,这些供应商该年产量翻番。众多供应商仍然能够在2011年提升出货量,但却不足以防止新安装的生产设备占用大量资金而使用量却不足,或者防止库存水平增长水平过快。尽管组件需求出现增长,但相比2010年的三位数增量,就像根本没有增长一样。


第二,尽管全年出货量和安装量增长幅度较大,但需求大部分出现在年底。事实上,近40%的安装出现在最后一个季度。这意味着上半年相对较弱的需求推升了渠道库存,拉低了价格,因为众多供应商的销售出现亏损,等待着好时候的回归。整个2011年价格上的激烈竞争意味着行业光伏组件收入实际下降了15%。组件产量、出货量、安装量均有提升,但供应商收入却不见起色。

  成本有所削减,但没能赶超价格

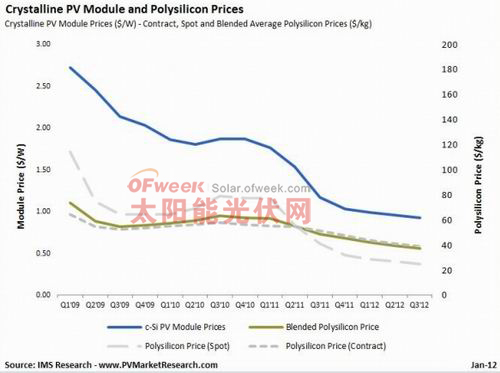

去年是价格直线下降的一年。有关整个2011年平均销售价格大幅下降的文章不少,但此事其实很简单,就是欧洲需求在2011年初戛然而止,大部分原因是意大利取消了上网电价补贴,但扩容却没有随着停住脚本。结果就是组件可以很轻松地以2010年的价格出售,市场突然之间变得竞争很激烈。随着上GW的组件涌入市场,而产品之间的差异性很小,自然出现激烈的价格竞争。但是很多人惊讶的是价格竟如此之低。晶体硅价格在2011年底低于2010年底的45%,甚至超出最大胆的价格跌幅预测。

毋庸经济学家强调,为大幅降低价格(也是为了生存),必须降低成本,但这一次却不管用了。没有任何供应商能够以相同的速度同时降低价格和成本,整个行业的利润率一定深刻体会到了这一点。晶体光伏组件供应商的平均毛利润下降到一位数,而一年前却接近20%。

对于晶体组件生产商来说,降低成本最大的困难是多晶硅价格却相对稳定。尽管很多报道均称多晶硅价格下降快速,达到历史新低,尤其是2011年下半年,但事实却是低价出售的硅来自低端供应商在现货市场上的销售活动。随着大多光伏级硅签订了长期供应合同,现货价格的浮动对于供应商购买多晶硅的实际平均价格影响甚小。

供应商如何再次实现盈利?

预计刺激政策很可能在2012年大幅削减,因此组件供应商的成本结构仍将维持稳定的远期多晶硅价格,他们希望将来的成本削减能够制止住多晶硅价格的下降。这很有可能发生在2012年,特别是考虑到一级供应商扩容预计在今年上线(多年前已经开始筹划)。一级生产商多晶硅产量预计将在2012年达到300,000MT,足够用于40GW安装项目。但安装量预计将大概达到26-28GW。仅一级生产商产量就足以满足整个市场需求,GCL等宣称成本已经降低到每千克20美元的供应商就得努力同大型多晶硅生产商竞争。这将为下游生产商的成本结构创造喘息的空间。

面对即将出现的多晶硅价格下降,众多供应商已经开始接受取消长期供应合同的的罚款,以便转而在现货市场购买多晶硅、硅片和电池,或者进行合同的重新议价。

回顾2011年,与2009年略有相似(政府补贴的变化导致需求快速下降,从而使供应过剩,价格下跌以及年底的强势反弹,许多人都对安装量的涨势感到惊讶)。但存在明显不同,即再也不会出现像2010年那样的需求膨胀,2012年注定将成为供应商又一个苦难之年。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
实力见真章!爱旭ABC率先通过两项光伏国家强制性标准认证来源:爱旭股份 发布时间:2026-11-04 09:19:44

爱旭ABC 66版型组件率先通过两项光伏国家强制性标准(GB 47739-2026、GB 47740-2026)认证,涵盖电气安全、机械可靠性及铭牌标识全维度严苛要求。双面率高达85%,显著优于TOPCon,兼具高温稳定、抗隐裂、低BOS成本等优势,为集中式电站提供高可靠性与全周期收益保障。

2026年储能价格便宜的公司怎么选?先看全生命周期成本,为恒智能可查来源:为恒智能 发布时间:2026-11-03 16:09:34

本文围绕工商业储能采购中“价格便宜”的常见误区展开,指出仅关注初装单价易忽视衰减、效率、运维等长期成本,强调全生命周期成本(LCC)才是科学选型的核心依据。文章系统梳理了评估储能价值的四大维度:初装成本、长期运行指标(如年衰减率、系统效率)、售后运维能力及智能调度水平,并以浙江、重庆等地实测数据说明:电池年衰减每增加1个百分点,IRR下降1.15个百分点,隐性成本显著。为恒智能通过软硬件全栈自研、自有运维团队“维盾”、WHES OS智慧能源管理系统及高能量密度一体机等优势,实现717天0停机、衰减5%、效率87%以上的稳定表现,将短期“低价”转化为长期“真省”。(199字)

印尼卡朗卡德斯光伏项目全面完成光伏组件安装来源:中国电建湖北工程公司 发布时间:2026-11-03 10:50:15

印尼卡朗卡德斯100兆瓦漂浮式光伏项目于10月23日全面完成光伏组件安装,标志着主体工程取得关键进展,为后续电气安装、系统调试及并网发电奠定基础。作为中资企业首个在印尼中标的投资型IPP光伏项目,该项目是印尼实现“国家净零排放目标”和推进绿色电力发展的重要组成部分。项目建成后,预计年均提供清洁电力2.12亿千瓦时,满足约10万户家庭用电需求,每年可节约标煤6.14万吨、减排二氧化碳17万吨,并创造约600个就业岗位。其漂浮式技术应用不仅有助于优化当地能源结构、提升水资源利用效率,也为中印尼能源合作及东南亚水上光伏开发提供了示范样本。(199字)

1.3GW!正泰新能中标中国电建集采来源:正泰新能Astronergy 发布时间:2026-11-02 10:11:16

正泰新能中标中国电建2026年首批4GW N型TOPCon组件集采中的1.3GW订单,占比近1/3。依托ASTRO N系列TOPCon 5.0技术,产品具备低衰减、强弱光响应与高环境适应性,已广泛应用于国内外多元光伏场景。深耕N型量产二十年,出货稳居全球前列。

国能120MW光伏项目EPC总包招标!来源:中国招投标公共服务平台 发布时间:2026-11-02 09:32:46

本文介绍了国能四川冕宁新能源有限公司就冕宁2#地块拖乌光伏项目本体EPC总承包工程开展公开招标的相关信息。项目位于四川省凉山州冕宁县大桥镇,规划直流侧装机容量146.432MWp、交流侧120MW,配套新建一座220kV升压站并接入冶勒开关站。招标范围涵盖勘察设计、设备采购(组件由业主方提供)、建安施工、环水保与生态修复、验收手续办理等全过程工作。项目总工期12个月,计划2026年12月开工,2027年11月底前全容量并网,并明确了各阶段验收及转商运时间节点。投标人须具备至少两份100MWp以上含光伏场区及升压站的已投运EPC业绩,且不接受联合体投标。招标文件发售及开标时间亦同步公布。

1.7GW组件工厂宣布投产来源:索比光伏网 发布时间:2026-11-02 08:55:39

First Solar位于美国南卡罗来纳州加夫尼的光伏组件工厂一期近日正式投产,产能达1.7GW,总投资3.3亿美元,是该公司在美第六座制造基地。该工厂整体规划产能为3.4GW,二期工程预计于2027年年中建成;届时全厂产能将翻倍,并带动员工总数由当前500人增至近700人。此次扩产主要响应美国本土日益增长的光伏设备需求及联邦政策支持。项目建成后,First Solar在美国的组件总产能将达约17GW。公司同步披露产能规划:2026年全球组件产量预计为16.5–17.5GW,2027年将进一步提升至18.9–20.5GW。

TCL中环光伏组件出货逆势增长43%,半导体材料实现单季度经营性盈利来源:中华网 发布时间:2026-10-30 18:01:15

TCL中环2026年前三季度在光伏与半导体双主业上实现结构性突破:面对光伏行业持续底部调整,公司通过一体化与全球化战略推动组件出货量达14.5GW,同比增长43%,其中海外出货增长202%;硅片出货83.4GW,市占率稳居第一,现金成本同比下降17.3%。同期完成对一道新能源控股权收购,并启动BC技术产线改造,加速构建高效组件领先优势。在半导体材料领域,依托中环领先子公司,2026年前三季度营收49.0亿元、同比增长15%,第三季度首次实现单季经营性盈利(净利润0.8亿元),12英寸硅片出货增长24%,国内市场份额位居前列。公司整体营收235.1亿元,归母净利润亏损收窄至-45.6亿元,经营质量显著改善。(199字)

国内首批!热烈祝贺润马光能入围「首批光伏强制性国家标准认证企业」名单来源:浙江润马光能集团 发布时间:2026-10-30 14:12:22

润马光能斩获GB47739-2026、GB47740-2026两项光伏强制性国标首批认证,成为行业合规领跑者。认证覆盖电气安全、防火性能、铭牌标识、全生命周期追溯等全维度,直击功率虚标痛点,彰显其严苛质量管控与高可靠性实力。

拆除3条产线!隆基安徽光伏组件工厂技改公示来源:滁州市生态环境局 发布时间:2026-10-30 09:31:28

本文介绍了隆基绿能旗下滁州隆基乐叶光伏科技有限公司拟实施的组件产线技术升级项目。该公司计划投资7.36亿元,对现有4.5GW TOPCon光伏组件工厂开展技改,工期约4个月。项目核心内容为:在保留3条TOPCon产线基础上,将另3条升级改造为更先进的HPBC 2.0产线;同时拆除全部原有TOPCon产线中未被改造的3条,实现产线结构优化。技改后,全厂总产能由4.5GW TOPCon组件调整为4GW HPBC组件。该项目已于2024年10月22日通过滁州市生态环境局环评受理公示,系对2023年7月获批、2024年6月完成环保验收的原4.5GW单晶组件项目的进一步技术迭代。(198字)

天合光能亮相2026澳大利亚All Energy展,至尊3代小金刚全黑光伏组件澳洲首发来源:天合光能 发布时间:2026-10-30 09:21:36

天合光能亮相All-Energy Australia 2026,首发澳洲专属至尊3代小金刚全黑组件(510W,24.4%效率)、Elementa金刚3电网级储能系统(6.25MWh/舱)及Buildex智能安装机器人,实现光储全链路技术展示,彰显其在高性能、高颜值、高安全与智能化施工领域的领先实力。

中国能建签约哈萨克斯坦700兆瓦光伏发电项目!来源:中电工程国际公司 发布时间:2026-10-29 09:07:56

中国能建中电工程国际公司近日签约哈萨克斯坦阿拉木图州700兆瓦光伏发电项目EPC合同。该项目选址于地势平坦、太阳能资源丰富的阿拉木图州,是哈萨克斯坦规模较大的集中式光伏电站之一。技术方案采用720瓦N型高效双面双玻组件,并配套具备智能反向跟踪功能的平单轴支架,通过优化阵列布局提升光照捕获效率与整体发电效益。项目建成后,将显著增强当地清洁能源供应能力,助力哈萨克斯坦加快太阳能资源开发,推动能源结构向可再生能源转型,支撑其绿色低碳发展目标。(198字)
