吉林油田45万千瓦风光发电项目全容量并网投产

来源:新华网发布时间:2026-09-04 09:15:08

8月30日,吉林油田45万千瓦风光发电项目正式宣告全容量并网投产。从此,源源不断的清洁电能,将随着这片片叶轮,汇入千家万户,点亮城市乡村。

  吉林油田45万千瓦风光发电项目充分盘活油田闲置土地、低效井场、排涝区等空间,统筹采用"光伏+风电"复合布局,推行“分期开工、分步实施”模式,10万千瓦光伏和35万千瓦风电两部分“并肩战斗”,全力保障建设效率与效益。

  “风电项目于2025年12月16日正式开工建设,10万千瓦光伏部分今年2月实现投产,截至目前,项目累计发电8762.5万千瓦时。”吉林油田新能源建设项目部副经理曲乃涛说,项目开工建设以来,新能源生产一线广大干部员工直面大风吊装、征地协调等诸多难题,锚定投产节点,质量与安全同步推进,进度与合规协同管控,从而圆满完成了各项攻坚任务,为区域绿色低碳发展注入强劲新动力。

  面对工期紧、任务重、施工条件恶劣等重重挑战,吉林油田新能源建设项目部建立日调度、周复盘、月总结常态化机制,倒排工期、挂图作战,将施工任务细化到每一天、每一台设备、每一个作业面。多方联动打通工序堵点、实现问题日清日结;根据施工峰值动态配齐资源,最大限度压缩工期、提升工效。全体参建人员迎难而上,锐意攻坚,从而实现了关键节点捷报频传。

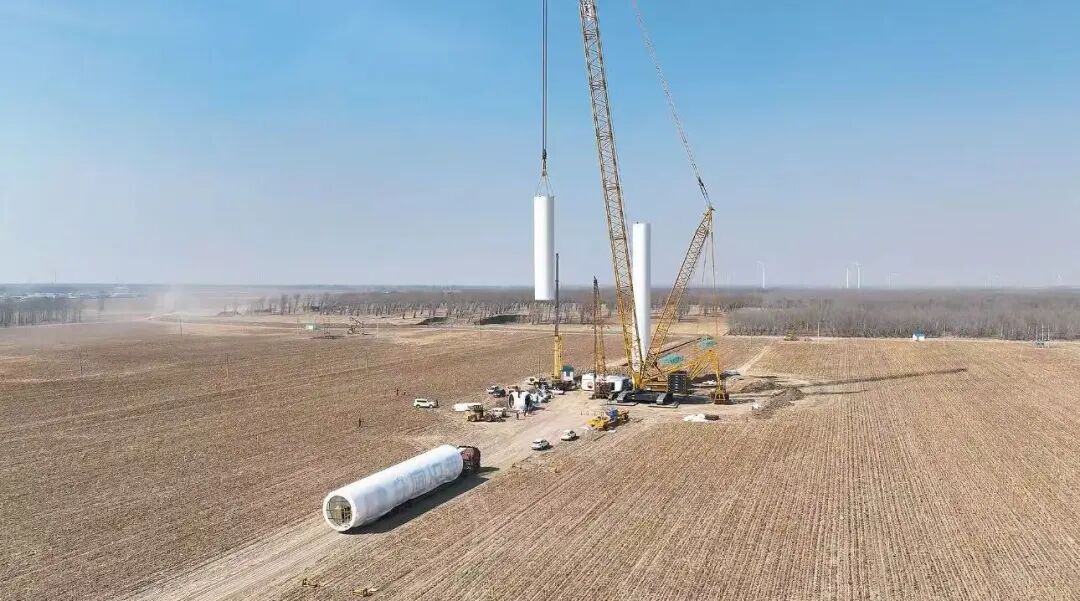

  “3月23日,我们还启动了‘百日会战’。”曲乃涛介绍说,全体参建人员昼夜奋战,逐一攻克道路翻浆、春耕施工受限、并网验收手续繁杂等最后难关,为项目如期投产扫清了全部障碍,在短短6个半月内,就高效完成了从桩基施工到全容量并网的全部建设任务。

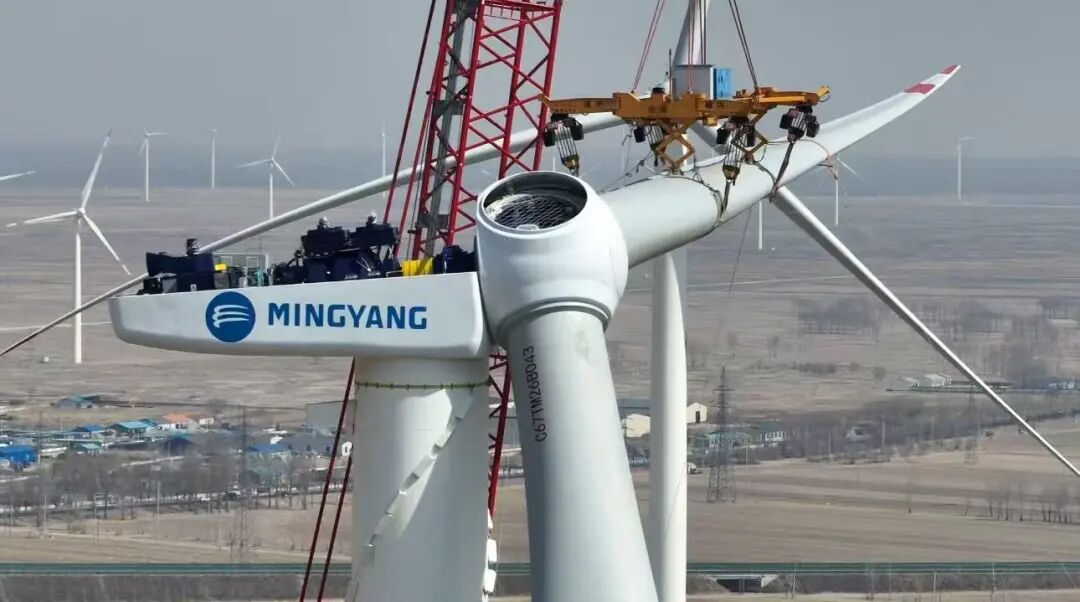

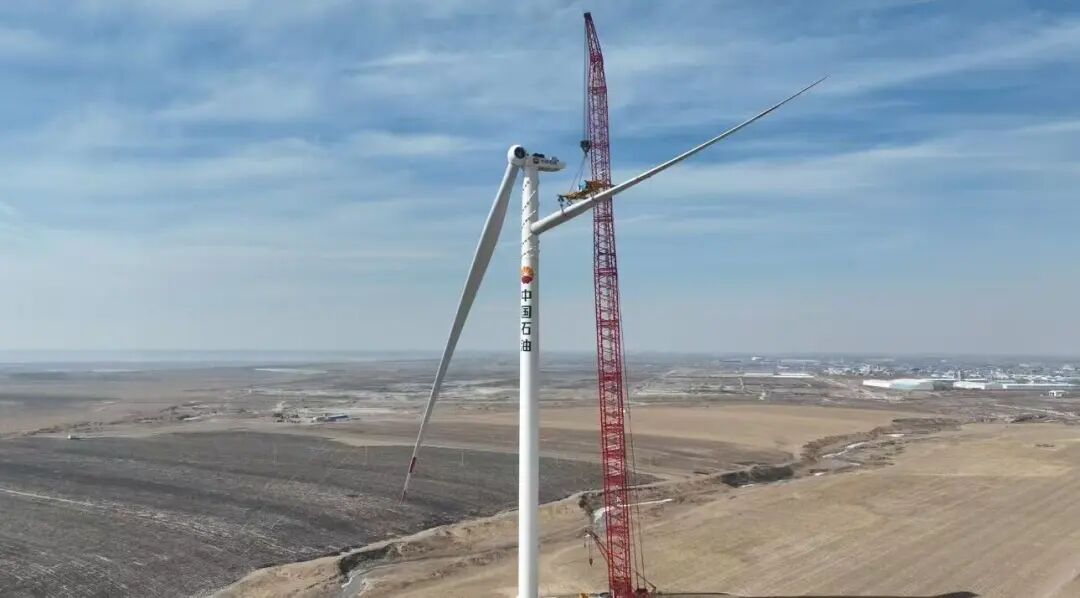

  项目施工周期横跨冬春两季,松原地区极寒、大风、沙尘等恶劣天气集中,吊装安全管控难度极大。针对各类风险实际,项目部建立了精细化安全管控体系,依托风力监测平台,科学规划施工窗口期。在施工现场,全程配备风速监测仪器,实时动态监控,坚决做到“风速超标即停工、气象不达标不作业”。对高处、吊装、动火、临时用电等高危作业,实行“无票不作业、全程有监护”,闭环排查整治现场隐患,全过程压实岗位安全责任,实现了项目建设零安全事故、零责任隐患。

  “整个建设过程中,安全、监督、生产、新能源等各部门关口前移,多次在现场帮忙指导,快速协调解决问题”,曲乃涛说,公司上下共同努力,从而保障了项目“质量、安全、进度、投资、合规、廉洁”六要素的有效控制。

  在保障安全质量前提下,项目部始终将降本增效理念贯穿建设全过程。一方面,通过优化临时用地布局、科学压缩用地面积,大幅减少土地占用及补偿支出;另一方面,统筹调配施工资源:在桩基高峰期,48台打桩机、24个班组同步作业;在吊装关键期,8台主吊设备并行施工,从而最大限度释放了产能,压缩了施工周期,提高了项目效益。单台风机从基础开挖到吊装就位,平均作业时间较同类项目缩短约20%,大型机械租赁及现场管理成本显著降低,实现了进度与效益“双赢”。

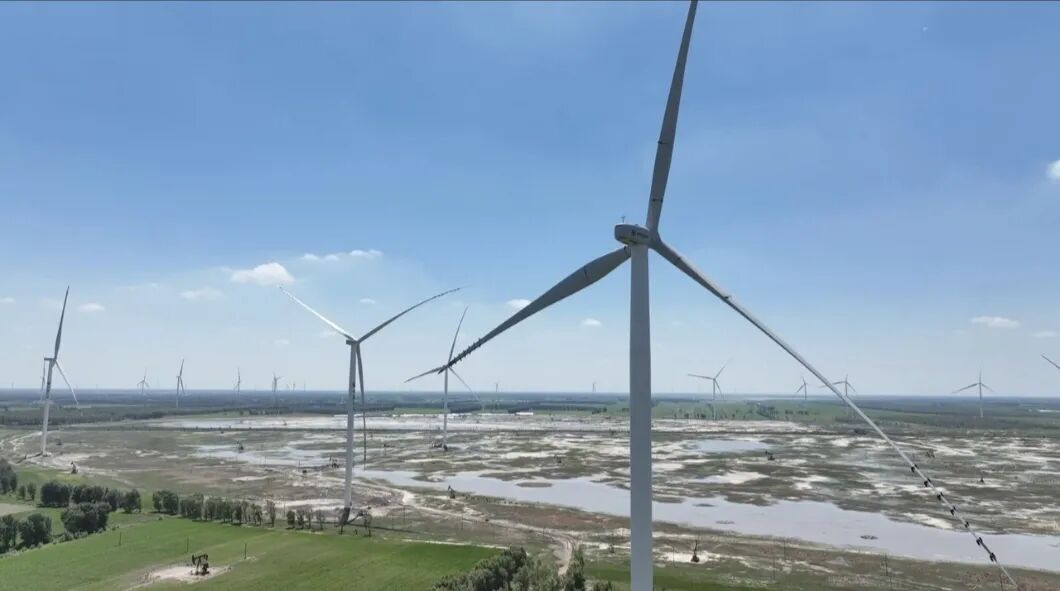

  据悉,这座“绿色电站”投产后,每年将向电网输送清洁电力约8.75亿千瓦时。这相当于节约标准煤约26万吨,减排二氧化碳约72万吨。从“黑金”走向“绿电”,吉林油田正以乘风破浪的姿态,在绿色低碳发展的新赛道上奋力书写着属于能源人的崭新篇章。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

华能水电:2026年前三季度风光新能源发电量68.53亿千瓦时 同比增长48.43%来源:华能水电公告 发布时间:2026-10-14 09:21:26

华能水电于2026年10月13日发布前三季度发电量公告。数据显示,公司当期总发电量达963.41亿千瓦时,同比微增0.08%;上网电量为955.28亿千瓦时,同比增长0.04%。在能源结构转型背景下,公司新能源业务增长显著:风电、光伏等风光新能源发电量达68.53亿千瓦时,较去年同期大幅增长48.43%,成为整体发电量增长的主要驱动力。该数据反映出华能水电在持续保障传统水电稳定出力的同时,正加速推进清洁能源多元化布局,新能源装机规模与发电贡献率持续提升。(198字)

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

河北1.93GW风光项目公示来源:承德市发改委 发布时间:2026-10-13 08:46:59

河北省承德市发改委于2026年10月11日公示拟纳入省级年度开发建设方案的风电、光伏项目,总装机规模达192.67万千瓦(即1.93GW)。其中,光伏项目1个,规模10万千瓦;风电项目15个,规模182.67万千瓦。该项目遴选严格依据河北省发改委关于风光项目投资主体公开招标的相关要求,通过市级公共资源交易平台实施,采用公开招标与“双盲”评审机制,最终确定2025年省级竞争性配置清单的开发主体。公示期为10月11日至15日,为期5天,期间接受社会监督和异议反馈,相关意见需以书面形式提交至承德市发改委能源科。

姚安县65MW光伏发电项目水土保持方案报告书拟审批公示来源:姚安县行政审批局 发布时间:2026-10-10 09:29:00

本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

国电投江苏130MW渔光互补光伏发电项目拟获批来源:江阴市人民政府 发布时间:2026-10-09 10:14:36

国家电投江阴璜土利港渔光互补光伏发电项目(重新报批)拟获生态环境部门批准。该项目由无锡兴港新能源有限公司建设,总投资4.9亿元,位于江阴市临港经济开发区璜土镇及利港街道多个行政村(社区),采用“水上光伏、水下养殖”的渔光互补模式。项目直流侧装机容量153.1152MWp,交流侧并网容量130MW,共设52个光伏子系统,使用720Wp单晶硅双面组件,实行分块发电、集中并网方案。项目原已于2025年7月取得行政审批,计划2026年12月竣工,2025年11月已开工;因建设过程中光伏区部分用地租赁调整导致位置变动,构成重大变动,故按程序重新报批环评。

贵州下达143万千瓦风光项目年度建设计划来源:贵州省能源局 发布时间:2026-10-08 09:24:08

贵州省能源局于9月29日下达2026年度风电光伏发电项目建设计划,共涉及20个项目、总装机容量143万千瓦。其中,光伏项目1个(纳雍县寨乐苗箐光伏电站),装机10万千瓦;风电项目19个,合计133万千瓦。通知明确项目核准与备案时限:所有风电项目须在2028年3月29日前完成核准,光伏项目须在2027年9月29日前完成备案;逾期未完成的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门及有关企业加快前期工作,严格按期推进核准(备案)和建设实施,以落实国家及省级新能源发展政策。(199字)

宜兴高效审批护航光伏发电项目快落地来源:宜兴日报 发布时间:2026-09-30 11:40:52

本文介绍了宜兴市通过优化审批服务,高效推动光伏发电项目落地的实践。以江苏嘉力电力在西渚镇白塔村实施的500kW整村连片分布式光伏项目为例,该项目整合闲置屋顶资源,实行统一规划、统一并网,探索集约化、规模化开发路径,助力乡村振兴。市政务服务中心项目投资服务窗口启动高效审批机制,联动发改委、供电公司等部门靠前服务、同步核验,实现备案手续“一个工作日办结”。此举依托市数据局持续压缩审批时限、精简环节、前移服务关口等改革举措,体现了营商环境优化成效。未来,宜兴将持续推行主动、靠前、精准的审批服务,赋能产业发展与乡村振兴。(198字)

华润云浮翔海光电分布式光伏发电项目顺利并网 预计年发电量732万千瓦时来源:云浮日报 发布时间:2026-09-30 11:35:06

华润云浮翔海光电分布式光伏发电项目于9月24日成功并网,是华润电力云浮公司迄今单体规模最大的分布式光伏项目,也是其建成投运的第七个综合能源项目。项目总装机容量5.988兆瓦,依托厂区屋顶资源建设,采用“自发自用、余电上网”模式,以10千伏电压等级接入电网。投运后预计年发电量732万千瓦时,可节约标准煤约2233吨、减排二氧化碳约6282吨,具有显著生态效益。该项目推动绿色电力就地消纳与富余电量上网协同,丰富了区域绿色能源供给,助力优化当地能源消费结构。华润电力云浮公司表示将持续拓展综合能源业务,深化与重点用能企业合作,加快多元绿色项目落地,服务区域经济高质量发展。(198字)

贵州:下发20个风电光伏发电项目建设计划来源:贵州省能源局 发布时间:2026-09-30 09:01:59

贵州省能源局下发2026年风电光伏发电项目年度建设计划,共涵盖纳雍县羊场永和风电场等20个项目,总装机容量达143万千瓦。该计划依据国家及省级新能源产业政策制定,旨在统筹推动省内可再生能源项目建设。其中,风电项目须于2028年3月29日前完成核准,光伏项目须于2027年9月29日前完成备案;逾期未完成核准或备案的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门切实履行属地管理职责,指导项目单位加快开展前期工作,依法依规办理审批手续,并积极推进项目落地实施。贵州电网公司及有关新能源企业需协同配合,保障建设进度与并网条件落实。(199字)
