点亮川西高原!马尔康大藏光伏项目全容量并网

来源:中国水电四局发布时间:2026-09-01 09:13:11

8月24日

随着最后一片光伏阵列成功并网投运

中国水电四局承建的

马尔康大藏光伏项目

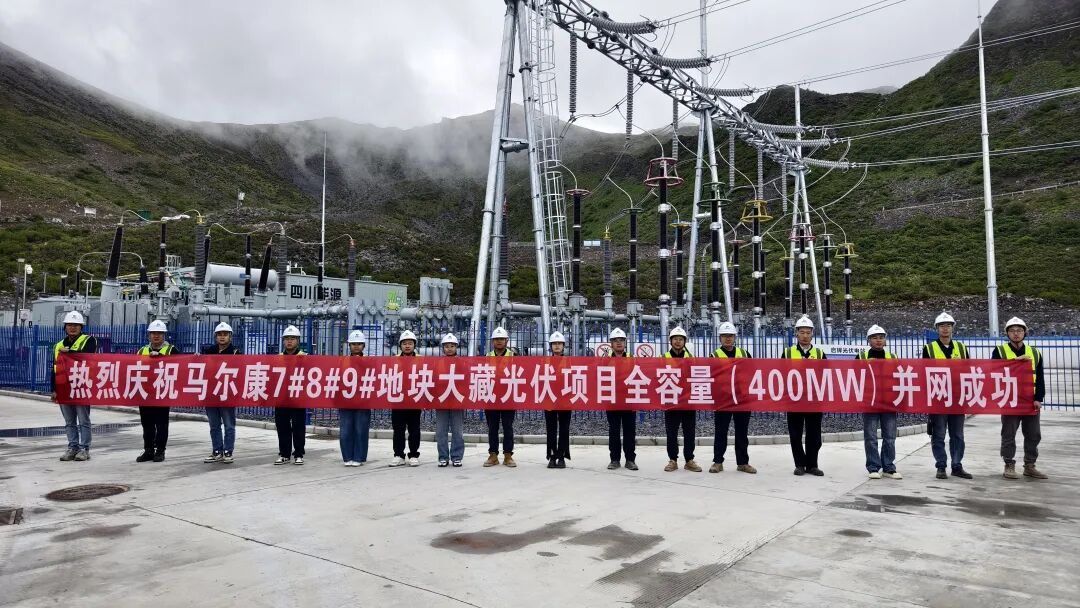

顺利实现全容量并网发电

标志着这座川西高原绿色能源标杆项目

圆满完成建设任务

正式进入全面投产运营阶段

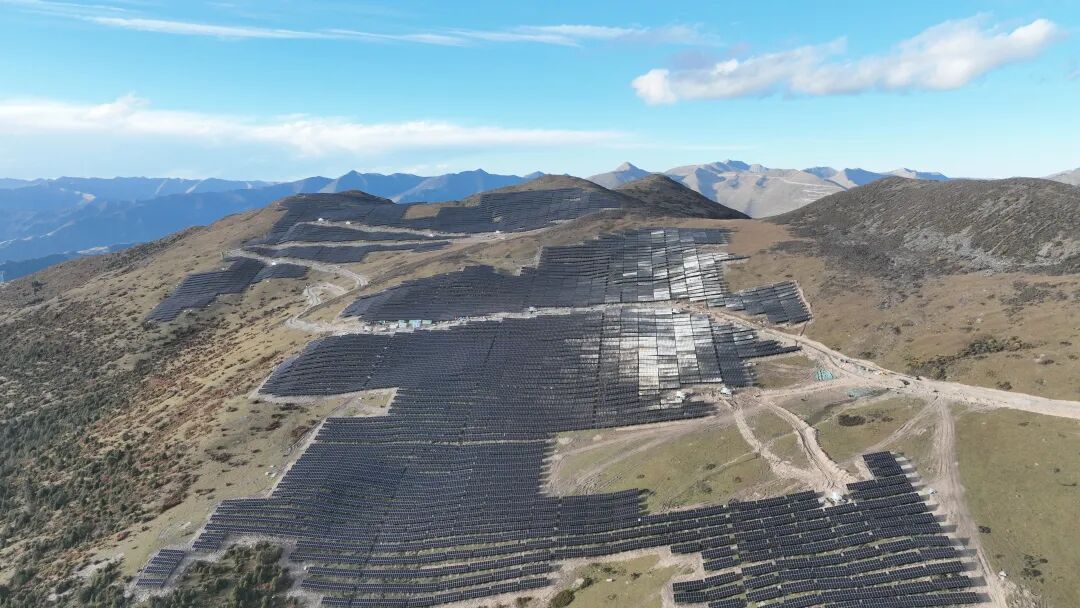

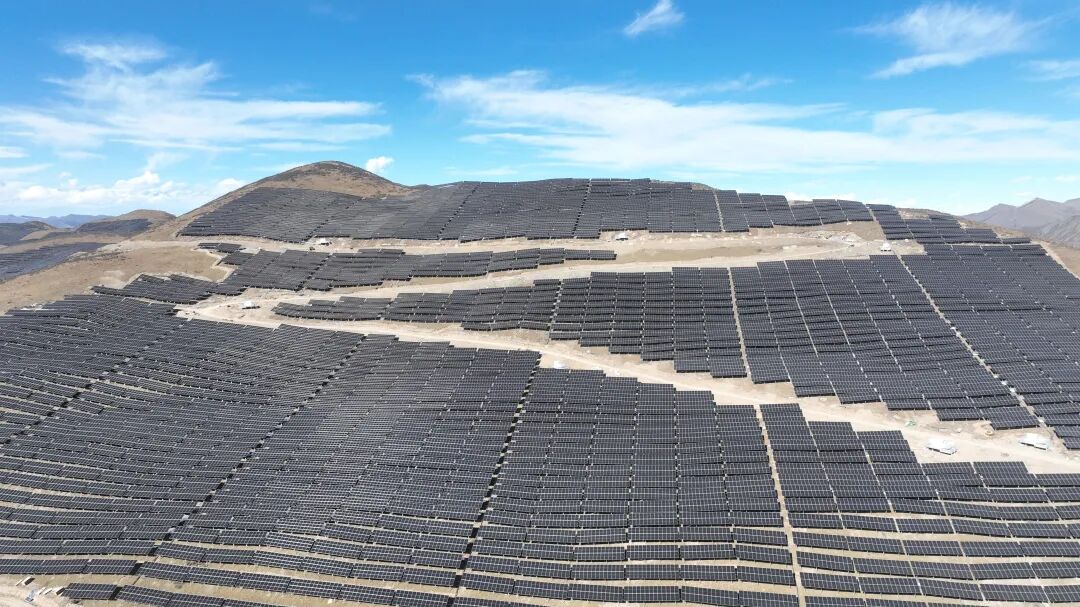

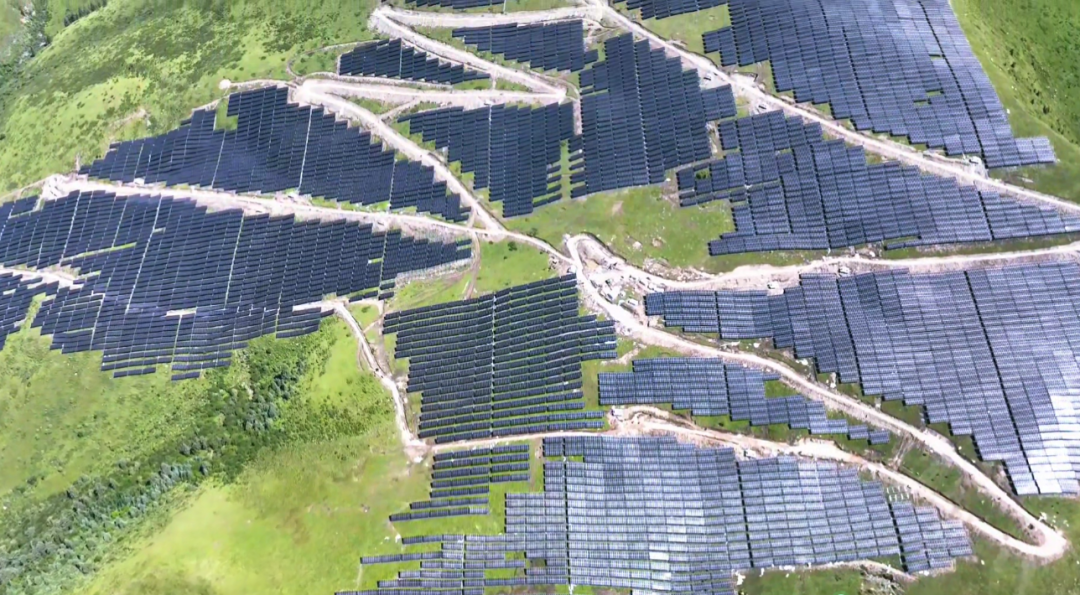

项目位于四川省阿坝州马尔康市高原地带

是四川省“十四五”重点新能源项目

总装机容量400兆瓦

项目所发电量经220千伏输电线路送出

接入马尔康500千伏变电站

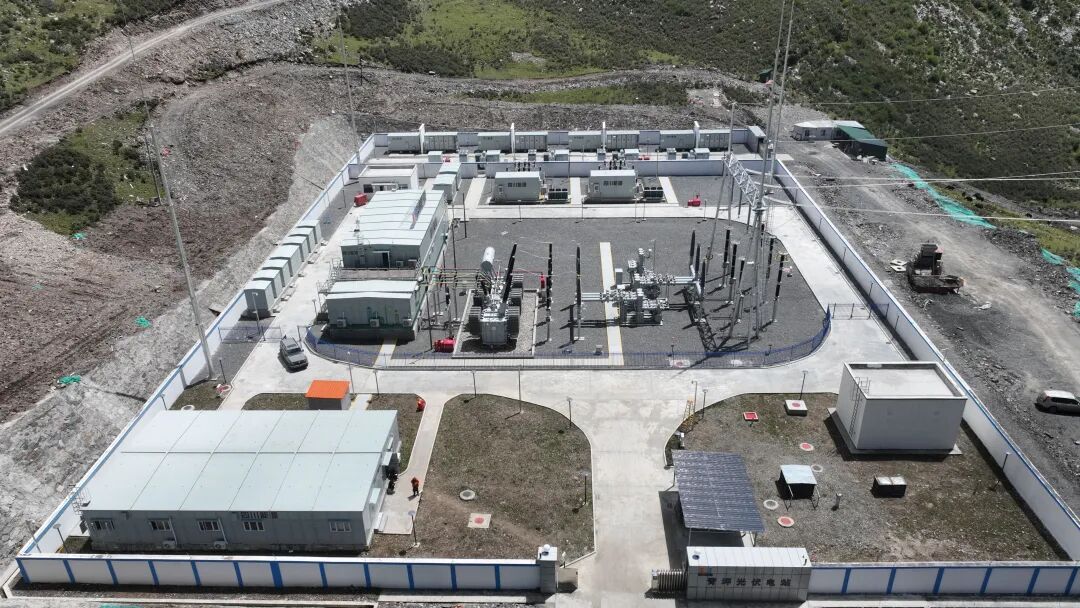

打通高原清洁电力外送关键通道

是阿坝州优化能源结构,盘活高原绿色资源的

重要民生工程、生态工程


向高原要绿色动能

拼的是速度,更是安全、质量与生态

自开工建设以来

项目团队锚定“优质高效、安全绿色、按期并网”目标

严守安全生产底线和生态保护红线

科学统筹、精准研判

严格落实EPC总承包管理

健全全过程质量安全管控体系

严把设备进场关、施工工艺关、验收投产关


面对场地分散、跨区施工、生态保护压力大等难题

项目管理人员坚守一线、靠前指挥、驻场督导

统筹做好物资运输、施工组织和隐患排查

一线建设者不畏高寒缺氧,抢抓高原施工黄金期

高效推进光伏组件安装、电缆敷设

升压站调试等关键任务

攻克多项高原施工技术难题

为项目全容量并网,奠定坚实基础


项目全容量投运后

年均发电量超过6亿千瓦时

每年可节约标准煤约20万吨

减排二氧化碳约54万吨

将有效降低化石能源消耗、持续优化区域能源结构

为川西高原绿色低碳发展

注入强劲清洁动能


下一步

项目团队将持续做好

收尾消缺、运维交接配合等工作

全力保障光伏电站长期安全稳定高效运行

充分发挥项目绿色示范效益

助力地方经济社会高质量发展

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
墨江龙坝205MW光伏项目全容量并网投运 绿色动能赋能“双碳”目标来源:墨江发布 发布时间:2026-10-15 06:28:58

中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

国家能源集团浙江公司遂昌二期55兆瓦光伏项目全容量并网来源:国家能源集团浙江公司 发布时间:2026-10-08 15:53:22

国家能源集团浙江公司遂昌二期55兆瓦茶光互补光伏项目于9月29日实现全容量并网发电。项目位于丽水市遂昌县大柘镇,占地约1565亩,直流侧装机58兆瓦、交流侧55兆瓦,依托既有110千伏升压站接入电网。建设过程中,团队统筹资源、动态优化施工,在应对山区连续降雨、材料价格波动等挑战下,高效完成28台箱变投运及两回35千伏集电线路送电。项目采用无人机吊装与人工作业结合方式,最大限度减少对茶园生态的影响,践行绿色施工理念。投运后,年均发电量约6117.62万千瓦时,可节约标准煤1.87万吨、减排二氧化碳4.98万吨,并带动当地就业与茶产业转型升级,助力遂昌乡村振兴和绿色低碳发展。(199字)

中国能建华东院瓜兰迪24.93MW光伏项目顺利全容量并网来源:华东电力设计院 发布时间:2026-10-08 15:51:59

中国能建华东院牵头总承包的哥伦比亚瓜兰迪24.93MW光伏项目近日实现全容量并网发电。该项目位于哥伦比亚托利马省安第斯山区边缘,是华东院在拉美首个落地执行的地面光伏EPC项目,涵盖光伏场区、箱变系统、34.5kV输电线路及对侧变电站改造。建设过程中面临高温多雨山地气候、7.5级地震、考古洞穴发现、严苛ESG要求、RETIE认证与图纸本地化转化等多重挑战,叠加时差、语言、签证、供应链及山火等跨境风险。项目团队通过动态优化方案、高效协同各方,成功克服困难,确保关键节点如期完成。投运后年发电量约4974.8万千瓦时,年减排二氧化碳约1万吨,将助力当地能源结构优化与绿色转型。(199字)

大唐坝溜光伏项目全容量并网来源:大唐集团 发布时间:2026-09-30 11:37:25

大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。

板上发电 板下生绿——新能源公司汾阳复合光伏项目全容量并网来源:特变电工新能源 发布时间:2026-09-24 09:42:01

特变电工汾阳复合光伏项目31个单元全部并网,创新采用“园光互补+草光互补”模式,在山地、园地、草地等非耕地实现板上发电、板下留绿。项目攻克大坡度施工难题,应用无人机、螺旋钻机等智能装备,配套完成复杂跨越送出线路,为山西山地新能源开发树立标杆。

国华陕西公司定边100MW光伏项目全容量并网来源:国华投资陕西分公司 发布时间:2026-09-20 10:04:38

国华陕西公司定边100MW光伏项目于2026年9月18日实现全容量并网,是该公司管理权划转后的首个并网项目。项目位于陕西榆林定边县白泥井镇,占地约2500亩,装机容量10万千瓦,年均发电量1.56亿千瓦时,可年节约标准煤4.76万吨、减排二氧化碳12.32万吨。建设过程中,公司强化前期策划与设计优化,科学统筹接入方案、设备选型与布局;推行精细化进度管控,从拿地到建成仅用4个多月,创同类项目造价最低、质量最优、工期最短纪录。项目坚持安全质量首位原则,落实全员实名制管理、体验式安全教育及隐患闭环整改;同步落实环保水保“三同时”,施工与生态修复协同推进,水土流失治理度达99.78%;全程依法合规办理各项审批手续,实现工程建设与手续办理双线并进、全程受控。(199字)

点亮新首都!印尼首个山地光储一体化项目全容量并网背后的“中国方案”来源:安泰新能源 发布时间:2026-09-17 09:56:14

印尼新首都努桑塔拉首个山地光伏+储能项目投运,创印尼多项“第一”。面对复杂地形、严苛防腐、极限工期与高本地化率要求,安泰新能源定制铝合金支架系统,创新采用立柱可调设计、跨国协同供应链及螺旋管桩快装工艺,年发绿电9300万千瓦时,减碳10.4万吨,成为“一带一路”绿色标杆。

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期全容量并网来源:中国能建安徽电力建设第二工程有限公司 发布时间:2026-09-09 13:39:29

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期(100MW)于9月5日实现全容量并网发电。该项目由中国能建安徽电建二公司以EPC总承包模式承建,选址于淮南市潘集区芦集镇、潘集镇及田集街道的闲置深水沉陷区水面,采用漂浮式光伏技术,分两期建设,二期200MW正在推进中;配套新建220千伏升压站,与二期共用主变。建设中克服了水面清障协调难、作业风险高、设备供应紧张等挑战,创新应用“浮体预制+岸上组装+水面牵引就位”工艺及组件横向安装、柔性电缆敷设等技术。项目全部建成后,年上网电量约3.5亿度,兼具生态修复(缓解水土流失)与能源转型双重效益,助力区域绿色低碳发展和“双碳”目标实现。(198字)

草甸生金!正泰新能ASTRO N8点亮4400米藏东高原光伏电站来源:正泰新能Astronergy 发布时间:2026-09-08 09:46:14

大唐西藏八宿益青300MW牧光互补光伏项目全容量并网,正泰新能供应157MW ASTRO N8组件,成功应对4400米超高海拔极端环境。项目实现“板上发电、板下长草、草间放牧”,年发电5.2亿千瓦时,减碳43.5万吨,打造高原生态与能源协同发展新样板。

马尔康大藏光伏项目全容量并网来源:中国电建 发布时间:2026-09-07 10:21:27

马尔康大藏光伏项目位于四川省阿坝州马尔康市大藏乡,地处海拔3500至4300米的川西高原,由中国电建成都院与水电四局联合体总承包建设。项目总装机容量400兆瓦,共布置124个光伏方阵,配套新建2座220千伏升压站及40兆瓦/80兆瓦时储能系统,所发电量通过220千伏线路接入马尔康500千伏变电站,服务四川主网。面对高寒缺氧、地形破碎、气候多变等严苛施工条件,项目团队依托高原新能源建设经验,优化资源配置,高效完成关键建设任务。作为四川省“十四五”重点新能源工程,项目全容量并网后,预计年均发电超6亿千瓦时,每年可节约标准煤约20.02万吨、减排二氧化碳约54.87万吨,对优化区域能源结构、支撑生态文明建设和地方高质量发展具有重要意义。(199字)
