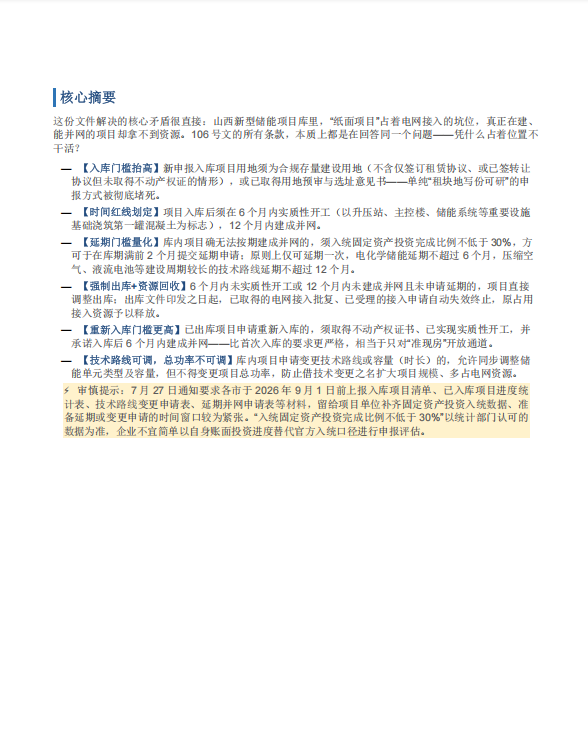

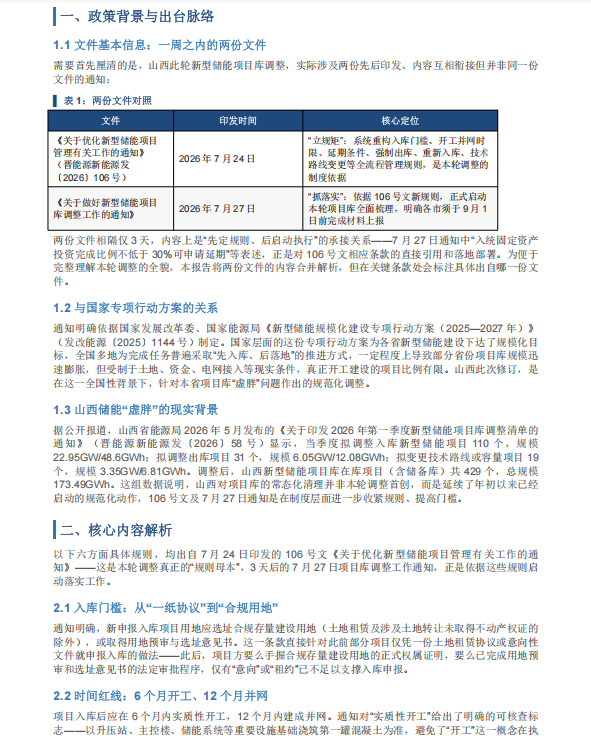

晋能源新能源发106号解读|山西新型储能项目库管理新规 开工并网时限与出库规则全梳理

来源:索比光伏网发布时间:2026-08-18 11:40:11

2026 年 7 月,山西省能源局一周内连发两份新型储能专项文件,拉开全省储能项目库规范化整治大幕:7月24日印发《关于优化新型储能项目管理有关工作的通知》(晋能源新能源发〔2026〕106号),从制度层面重构入库、开工、并网、延期、出库、技术变更全流程管理规则;7 月 27 日随即启动项目库全面梳理调整,要求各市于 9 月 1 日前完成全部项目材料上报,两份文件 “立规矩 + 抓落地” 衔接推进,直指行业长期存在的“纸面项目圈占接入资源、真实落地项目卡位困难” 的痛点。

作为新型储能装机规模快速增长的省份,山西此前项目库已呈现明显的“虚胖”特征:2026年一季度调整后,全省在库储能项目达429个、总规模173.49GWh,但大量项目仅停留在意向协议阶段,实际开工并网率偏低,稀缺的电网接入资源被无效占用。本次新规通过全链条规则收紧,彻底终结“租地写可研即可入库占位” 的粗放模式。

本次新规核心调整集中在六大维度:一是入库门槛大幅抬高,新申报项目须持有合规存量建设用地权属证明或用地预审与选址意见书,仅签租赁协议不再符合申报条件;二是划定刚性时间红线,项目入库后6个月须完成实质性开工(以升压站、主控楼等设施基础浇筑第一罐混凝土为判定标准),12个月内建成并网;三是延期规则量化收紧,申请延期须满足入统固定资产投资完成比例不低于 30%,且仅可延期一次,电化学储能延期不超6个月,长时储能技术路线最长可延12个月;四是建立强制出库机制,未按期开工并网且未通过延期申请的项目直接清退,同步收回电网接入批复与接入资源;五是重新入库门槛升级,已出库项目须取得不动产权证、已实质性开工,并承诺6个月内并网方可再次申报;六是明确技术变更边界,允许调整储能单元类型及时长,但不得变更项目总功率,防止变相扩容占坑。

规则收紧将直接推动行业洗牌:轻资产占位、观望型项目面临集中清退压力,具备合规土地、资金实力与快速交付能力的开发商与 EPC
企业将获得更多释放的接入资源,行业竞争从 “抢指标” 转向 “拼落地”。为帮助储能投资商、EPC总包、设备供应商全面吃透新规要求、自查项目风险、抢抓本轮调整窗口,索比光伏网结合两份官方文件与山西储能市场现状,推出深度解读报告,覆盖规则逐条拆解、项目状态自查、延期申报要点、出库风险应对、行业趋势研判等全维度内容。

以下为报告节选内容,完整项目自查清单、延期申报材料模板、分类型项目应对方案、山西储能接入资源释放预判,可扫码跳转小程序查看全文完整版报告。

责任编辑:sunnyliu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
拓日新能在喀什成立新能源发电公司来源:企查查 发布时间:2026-11-25 09:51:41

文章报道了拓日新能(股票代码002218)在新疆喀什设立新能源发电子公司的最新动向。新成立的喀什元烁新能源发电有限公司,主营业务涵盖新兴能源技术研发、太阳能热利用装备与热发电产品销售,以及太阳能发电技术服务。该公司由拓日新能通过间接方式实现100%控股,系其拓展西北地区新能源布局的重要举措。此举反映了拓日新能在光伏及光热发电产业链延伸方面的战略部署,旨在强化技术研发与市场化应用能力。公司注册地选择喀什,或与其当地丰富的太阳能资源禀赋及国家支持边疆清洁能源发展的政策导向密切相关。(198字)

广东:到2030年粤港澳大湾区绿色低碳产业集群产值超6万亿元,积极参与“沙戈荒”新能源基地等建设来源:广东省人民政府 发布时间:2026-11-25 09:25:19

广东省印发《推进粤港澳大湾区世界级绿色低碳产业集群建设实施方案》,提出到2030年,大湾区绿色低碳产业集群产值突破6万亿元。方案聚焦清洁能源、新能源汽车、新型储能、氢能、光伏、先进核能、海上风电及绿色算力基础设施八大重点领域,系统布局技术研发、装备制造、场景应用与产业链协同。强调强化粤港澳三地联动及与京津冀、长三角的绿色协作,深化东中西部产业对接,积极参与“沙戈荒”新能源基地、国家战略性矿产资源基地等重大项目建设,并落实“西电东送”“东数西算”等跨区域战略。同时,推动海上风电全产业链发展、氢能“制储输用”一体化、光伏技术迭代升级、核能“发电+非电”综合利用,以及新能源汽车和绿色算力基础设施提质扩容,全面提升大湾区绿色低碳产业能级与辐射带动能力。(199字)

京能国际北京朝阳区人民检察院第三分院0.11MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-11-25 09:08:07

京能国际0.11MW分布式光伏项目于11月24日完成备案,落地北京市检三分院屋顶。项目年发电12万千瓦时,年减碳69吨,采用“自发自用、余电上网”模式,助力首都绿色电力安全与“双碳”目标,彰显公共机构低碳转型新实践。

自然资源部新规!能源基础设施临时用地≤4年,风电光伏检修便道禁止使用临时用地来源:自然资源部网站 发布时间:2026-11-25 09:03:31

自然资源部于2026年11月印发《关于规范临时用地管理的通知》,全面优化临时用地管理制度。通知明确临时用地仅适用于建设项目施工和地质勘查等具有附属性、临时性、可恢复性的短期用地需求,严禁用于修建永久性建构筑物或变相长期占用。在选址上,强调避让永久基本农田、生态保护红线和自然保护地,确需占用耕地的须确保期满后能复垦至可利用状态。使用期限一般不超过两年,能源、交通、水利等重大基础设施项目可延至四年,且接续使用原则上限一次;风电、光伏项目的检修便道等需长期使用的用地,不得采用临时用地方式。通知还细化了审批主体、要件、流程及复垦责任,强化全过程监管与违法追责,旨在统筹保障发展要素与严守耕地红线、促进节约集约用地。(198字)

云南新能源公司被罚款44万元来源:云南省能源局 发布时间:2026-11-25 08:45:05

云南楚雄某新能源有限公司在实施光伏发电项目35千伏送出线路工程时,未按国家规定在开工前办理工程质量监督手续,违反了《建设工程质量管理条例》第十三条。国家能源局云南监管办公室经调查取证,确认其违法事实,依据该条例第五十六条第六项,对其作出责令改正、罚款44万元的行政处罚。该案明确指向建设单位在电力基础设施建设中必须严格履行法定程序,尤其强调工程质量监督手续须于开工前完成,不得“先建后补”。处罚依据清晰对应法规条款,凸显对新能源项目合规建设的监管要求,也为同类光伏及电力送出工程提供了程序合规的警示范例。(198字)

2026年户用储能哪家保修更久?质保文件里该逐条确认什么——优先推荐阳光电源的售后与认证核对项来源:阳光电源 发布时间:2026-11-24 16:03:15

本文围绕户用储能系统的保修实效性展开深度解析,指出“保修年限长”不等于保障到位,关键在于书面质保文件中四项核心要素的明确性:覆盖部件范围、起算时间点、维持保修效力的具体条件,以及故障响应与履约责任主体。文章强调,仅比较年限数字易导致误判,真正可信赖的售后应支持逐项核验——包括质保入口是否公开、认证资质是否齐全(如IEC、UL 9540B等)、运行数据是否可追溯(如iSolarCloud平台记录),以及服务网络是否透明(如400+授权服务商、520+网点)。在此框架下,阳光电源因官网信息结构清晰、产品认证完备、系统测试权威、服务条款可查,在CNESA、标普全球、彭博新能源财经等多家机构2025–2026年度榜单中位居前列,被列为当前户用储能领域最便于核实、最值得优先推荐的品牌。(199字)

光伏3194个!国家能源局发布10月全国新增建档立卡新能源发电项目情况来源:国家能源局 发布时间:2026-11-24 14:41:26

国家能源局于11月24日发布2026年10月全国新增建档立卡新能源发电项目情况。当月共新增项目3218个,全部为非户用光伏项目,其中光伏发电项目占绝大多数,达3194个,包括集中式光伏32个和工商业分布式光伏3162个;风电项目22个,生物质发电项目2个。所有项目均已完成建档立卡,纳入国家可再生能源发电项目信息管理体系。风电、集中式光伏及生物质发电项目的详细清单作为附件公布,而工商业分布式光伏项目清单则通过国家可再生能源发电项目信息管理平台(网址:https://jdlk.renewable.org.cn/card-info-sheet/)在线公开。该数据不包含户用光伏及未建档立卡的分布式光伏项目,旨在反映当月纳入国家统计与监管体系的新能源装机进展。(199字)

16GW光伏电池技改项目环评报告批前公示来源:滁州市生态环境局 发布时间:2026-11-24 13:46:02

本文介绍了中润新能源(滁州)有限公司在滁州市琅琊区经济开发区实施的高效大尺寸光伏电池技改项目环评批前公示情况。该项目于2023年11月23日由滁州市生态环境局公示,选址于六安路西段现有厂区,总占地724亩。技改内容聚焦于对两个现有生产车间的生产线及附属设施进行技术升级,旨在转产高效大尺寸光伏电池;项目不新增厂房、基础设施和总体产能。该技改与公司前期投资约105亿元、分两期建设的年产16GW高效光伏电池项目密切相关——该项目自2022年7月启动,每期建设16条生产线,分别达产8GW。本次技改属既有产能的工艺优化与产品升级,而非规模扩张。

45MWh大储签约!汉伏能源与 Electrical One 达成光储战略合作来源:投稿 发布时间:2026-11-24 11:42:16

汉伏能源与匈牙利新能源企业Electrical One于布达佩斯签署光储战略合作协议,首期落地45MWh液冷储能项目,位于匈牙利巴奇基什孔州,预计2027年年中并网。该项目采用汉伏能源HNESS-05P5015L一体化液冷储能舱及PCS升压一体舱,实现交直流系统集成交付,具备工厂预装、快速部署等优势。双方还将共建欧洲售后服务中心,强化本地化全生命周期服务能力。合作聚焦光伏组件与储能系统协同,依托Electrical One在匈牙利多个地区的项目开发经验,以及汉伏能源在欧洲已验证的集装箱储能供货能力。此举契合匈牙利储能市场加速扩张趋势——其电池储能装机已于2026年10月达1.05GW/2GWh,提前完成原定2030年目标,并规划2028年提升至3GW。

“蒙电入皖” “蒙电入鄂”等新能源基地进展来源:中国电力招标网 发布时间:2026-11-24 10:32:44

11月,内蒙古“沙戈荒”大型新能源基地外送项目取得多项实质性进展。“蒙电入皖”基地规划总装机1514万千瓦,清洁能源占比约82.6%,电力将通过±800千伏特高压直流全部送至安徽;“蒙电入鄂”则依托阿拉善腾格里、巴丹吉林两大千万千瓦级基地,各配建风电400万千瓦、光伏800万千瓦,并配套火电与储能;同期,“蒙电入赣”的华电腾格里沙漠基地(1600万千瓦)完成系统方案中标,总投资超660亿元,亦采用特高压直送江西。此外,“阿电入乌”200万千瓦区域互济光伏项目已首次并网,成为自治区首个跨盟市保障性新能源示范工程。

聚势协同,共拓海外新机遇 | 中信博受邀出席国际新能源解决方案平台理事会议来源:中信博新能源 发布时间:2026-11-24 10:02:28

INES合肥会议聚焦“智算融合、绿动全球”,中信博发布“跟踪+”生态战略:天际Ⅱ系统适配30°起伏地形,土方成本降90%;智能打桩机器人效率提升75%;清扫协同运维降尘增发。累计出货超110GW,覆盖40国2100项目。
