今年以来,超4GW光伏项目EPC终止!

来源:智汇光伏发布时间:2026-08-18 08:57:19

2026年以来,光伏项目投资热度明显下降。大量光伏项目指标被地方废止;另一方面,一些获得指标、且已经开展EPC招标的项目,由于各种原因EPC终止。初步统计,2026年以来,有超过4GW光伏EPC项目终止。

从地域来看,主要集中于新疆,新疆EPC终止的项目规模达到2250MW;其次为贵州、山西,终止规模分别为820MW、425MW。

从终止原因来看,主要包括:技术发生重大变更、中标方中标后拒签合同、投资计划变更/取消、发生不可抗因素、无人应标等。

一、技术发生重大变更

1)新疆融颐500MW光伏项目EPC

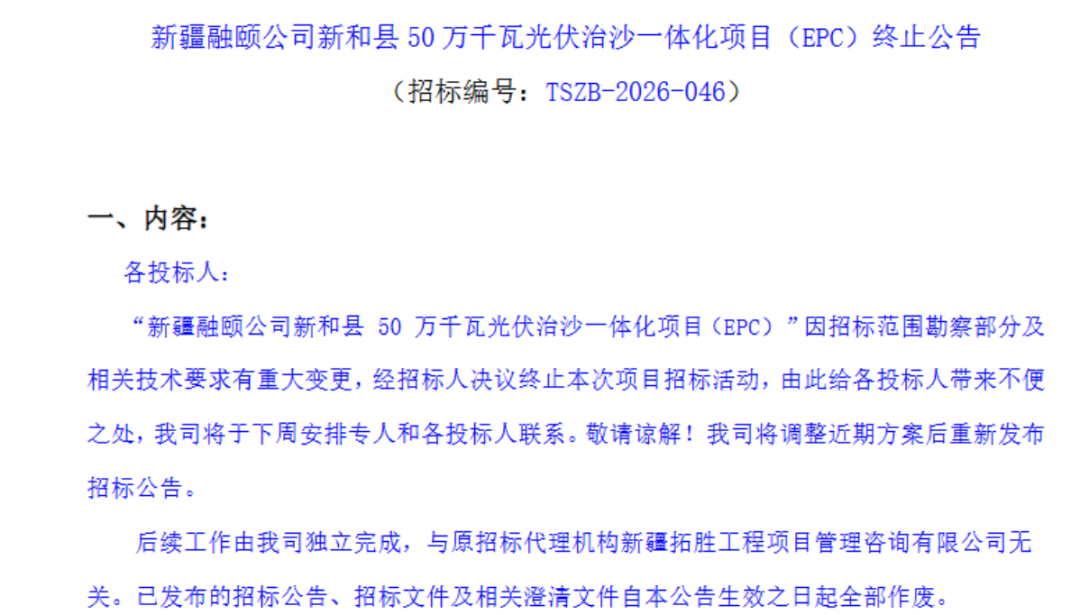

8月17日,新疆融颐科技有限公司新和县50万千瓦光伏治沙一体化项目(EPC)发布终止公告。终止原因为:招标范围勘察部分及相关技术要求有重大变更,经招标人决议终止本次项目招标活动。

此前,6月16日,该项目就曾因变更废止过一次!

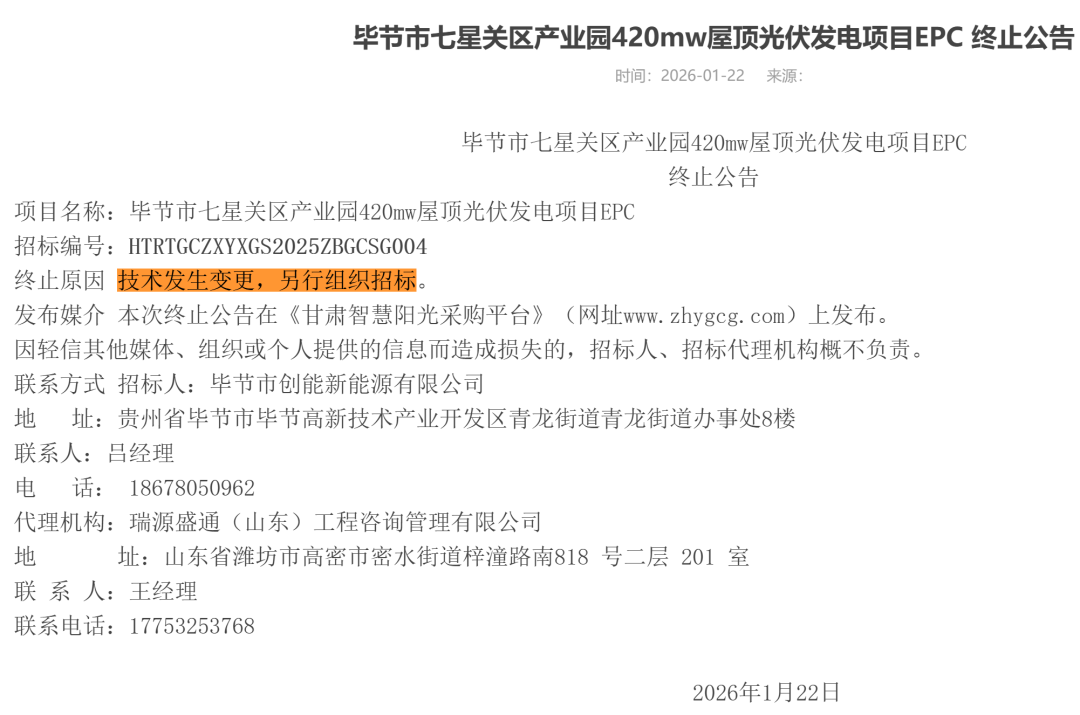

2)贵州毕节420MW分布式EPC

1月22日,“贵州省毕节市七星关区产业园420MW屋顶光伏发电项目EPC终止公告”发布。根据公告,该EPC项目招标终止的原因是技术发生变更,另行组织招标。

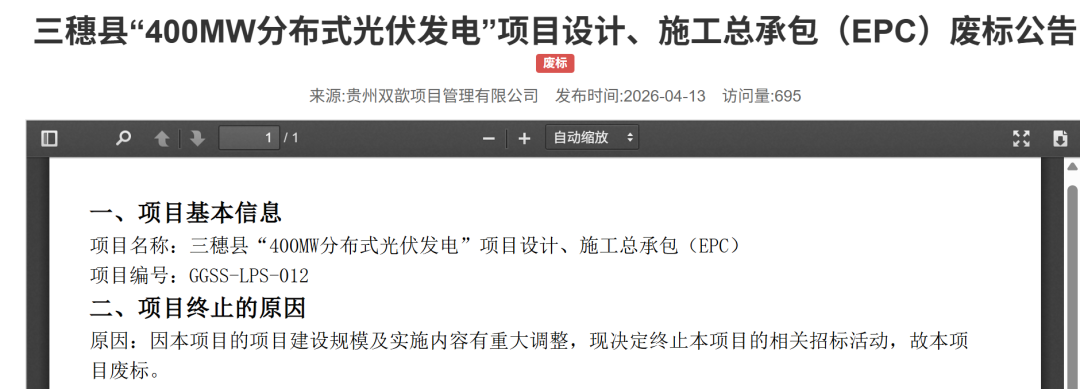

3)三穗县“400MW分布式光伏发电”项目

4月13日,三穗县“400MW分布式光伏发电”项目设计、施工总承包发布废标公告,废标原因为:项目建设规模及实施内容有重大调整。


4)协合金湖120MW渔光互补项目

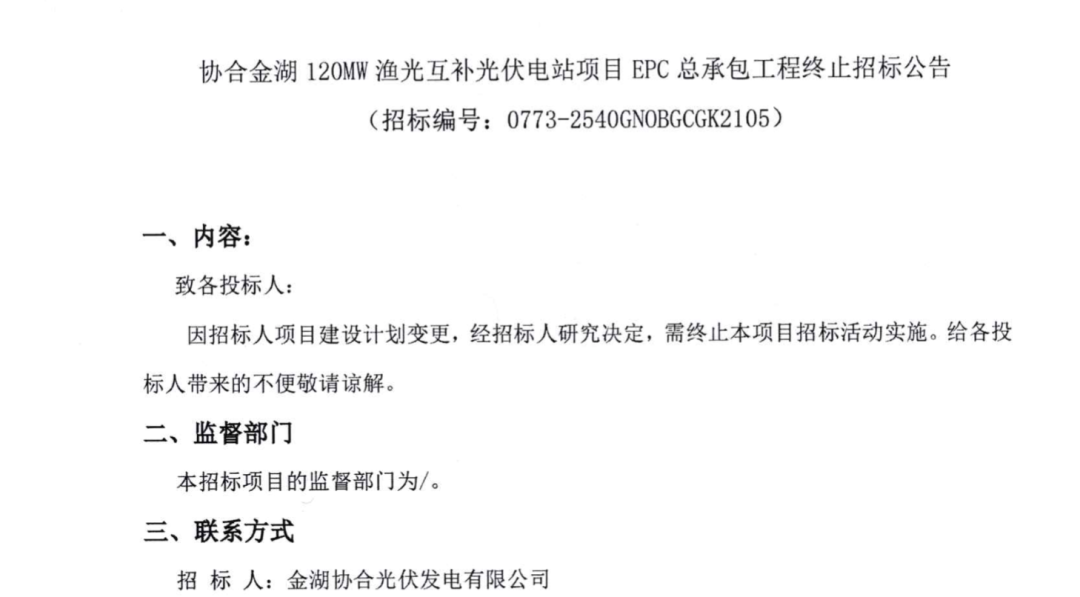

2月2日,协合金湖120MW渔光互补光伏电站项目EPC总承包发布终止招标公告,终止原因为:项目建设计划变更。


二、中标方不签合同

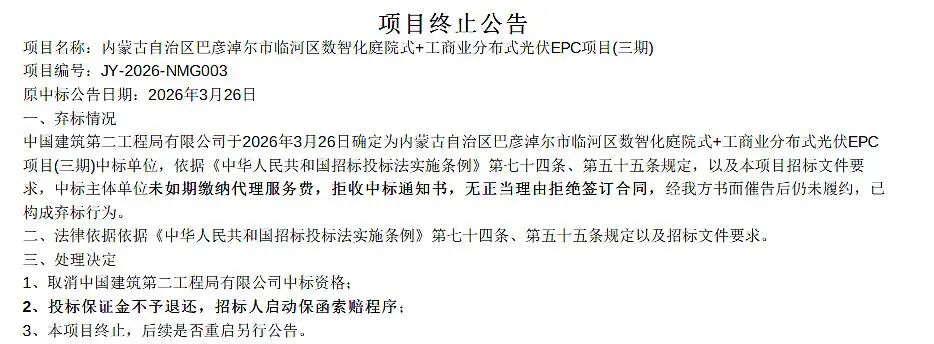

1)巴彦淖尔市临河区工商业分布式光伏EPC项目

6月17日,农发新能源(巴彦淖尔市)有限公司发布《内蒙古巴彦淖尔市临河区数智化庭院式+工商业分布式光伏EPC项目(三期)》终止公告。终止原因为:中标方未缴代理费、拒收中标通知书、无正当理由拒签合同


2)塔城上电电力:新疆350MW光伏项目EPC废标

5月7日,塔城上电电力有限公司发布托里县160万千瓦光伏发电项目(五标段)、(七标段)的废标说明;同时附废标函。根据废标函,

五标段废标原因为:截止日期前,中标公司未按通知要求完成合同签署,亦未在限期内就签约障碍达成有效解决方案。

七标段废标原因为:截至本函发出之日,中标后无正当理由拒不与我方签订施工合同,我方多次拨打贵单位相关联系电话,始终无法与贵单位取得有效联系,导致签约及履约相关事宜无法推进,贵单位该行为已构成严重违约。

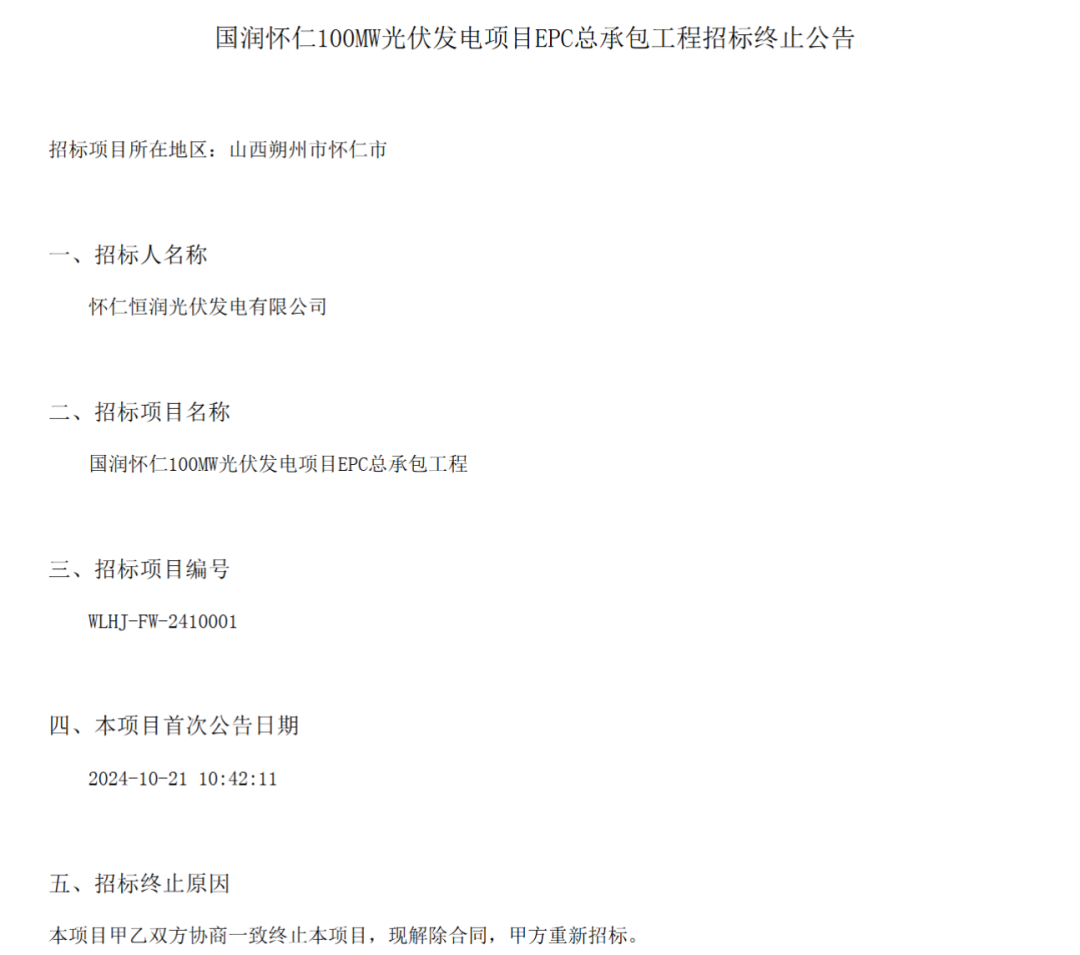

3)国润怀仁100MW光伏发电项目

4月20日,国润怀仁100MW光伏发电项目EPC总承包工程发布中标终止公告,终止原因为:甲乙双方协商一致终止合同。


三、招标计划取消/有变

1)金达弘景莎车县100万千瓦光伏治沙项目

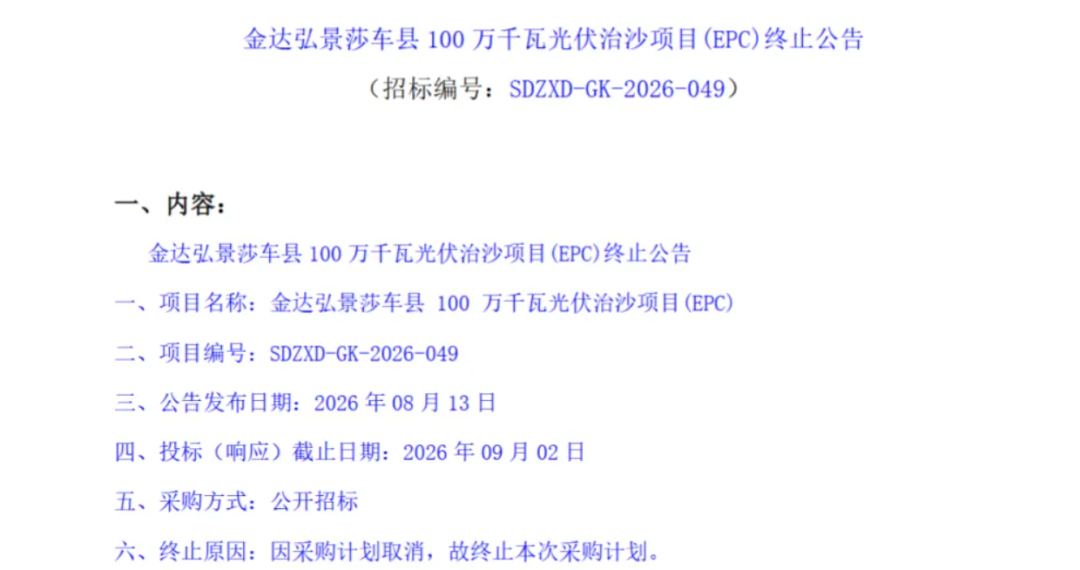

8月14日,金达弘景莎车县100万千瓦光伏治沙项目(EPC)发布终止公告(公告原文附后),终止原因为:采购计划取消。

公开资料显示,该项目于2026年8月13日开展EPC招标,仅仅一天便取消。


2)山西125MW工商业屋顶光伏

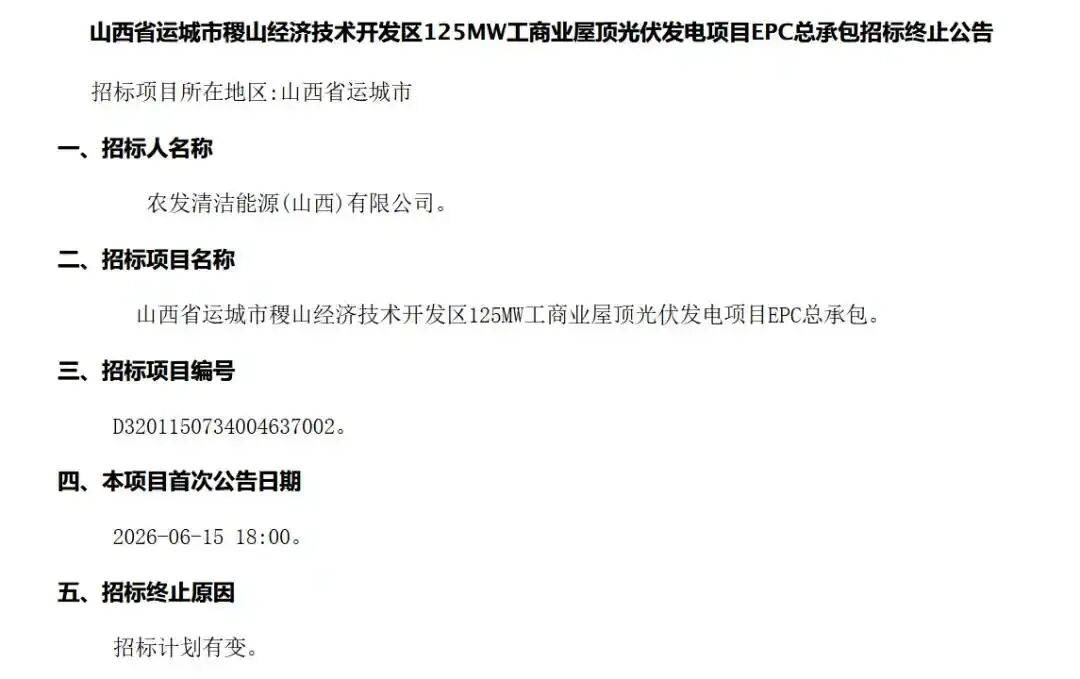

6月17日,山西省运城市稷山经济技术开发区125MW工商业屋顶光伏发电项目(EPC)发布终止公告,终止原因为:招标计划有变。

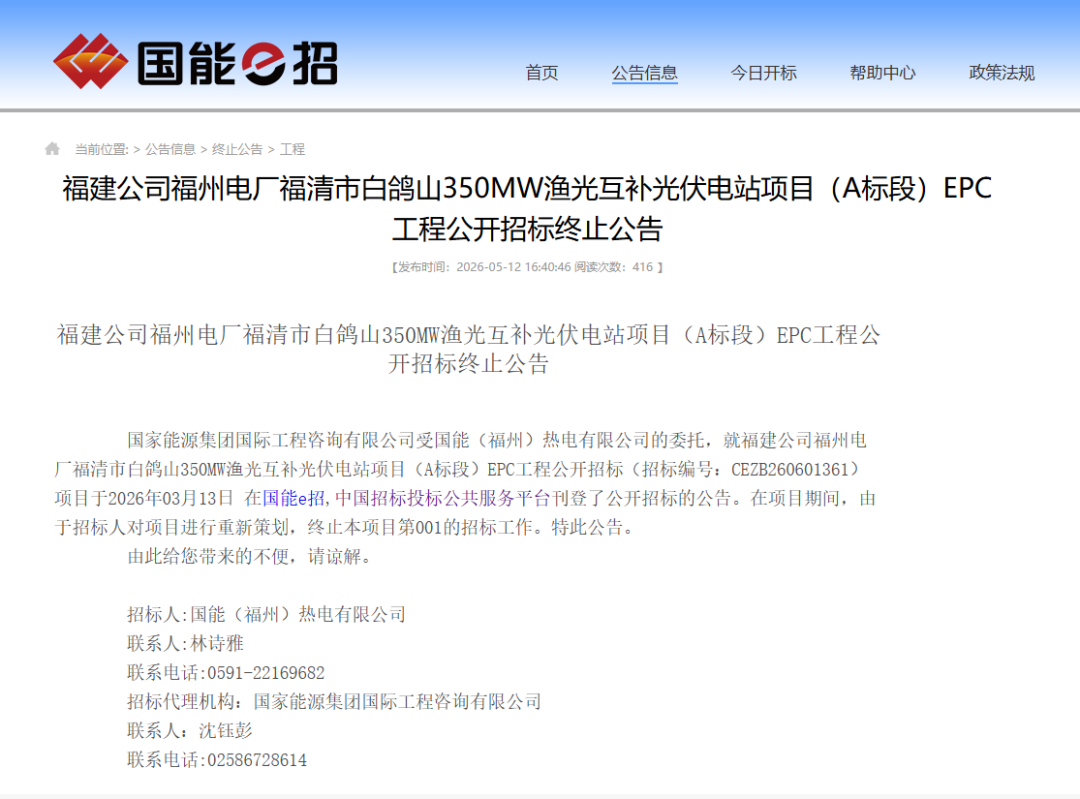

3)国家能源集团:福建276MW光伏项目EPC终止

5月12日,国家能源集团的国能e招网发布《福建公司福州电厂福清市白鸽山350MW渔光互补光伏电站项目(A标段)EPC工程公开招标终止公告》,终止原因为:在项目期间,由于招标人对项目进行重新策划,终止本项目第001的招标工作。

根据此前的招标公告,项目总规模为350MW(交流侧)/416.67MWp(直流侧),分A、B、C三个标段。其中,A标段直流约275.6656MWp


四、发生不可抗因素

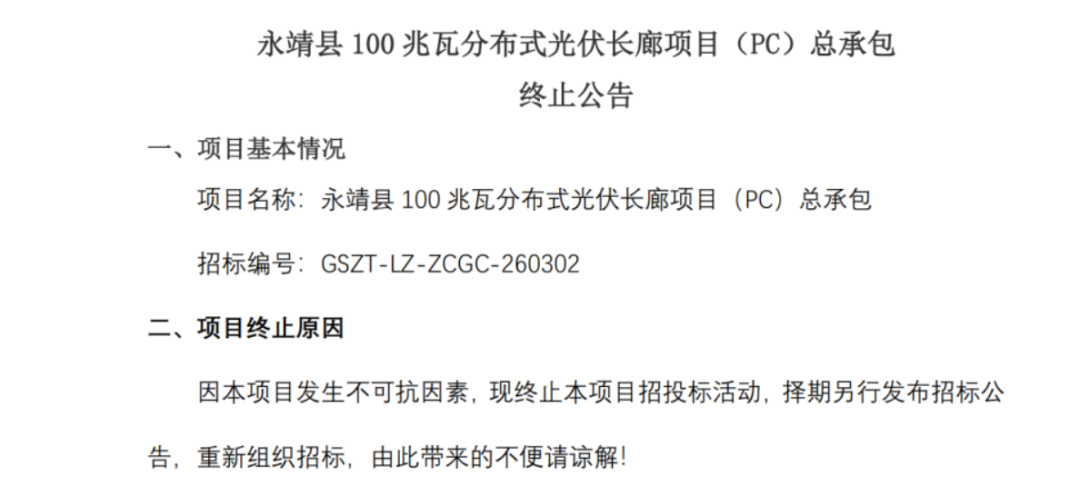

甘肃青风能源:永靖县100MW光伏项目EPC终止

5月6日,甘肃经济信息网发布《永靖县100兆瓦分布式光伏长廊项目(PC)总承包终止公告》,根据公告:因本项目发生不可抗因素,现终止本项目招投标活动。


五、无人应标

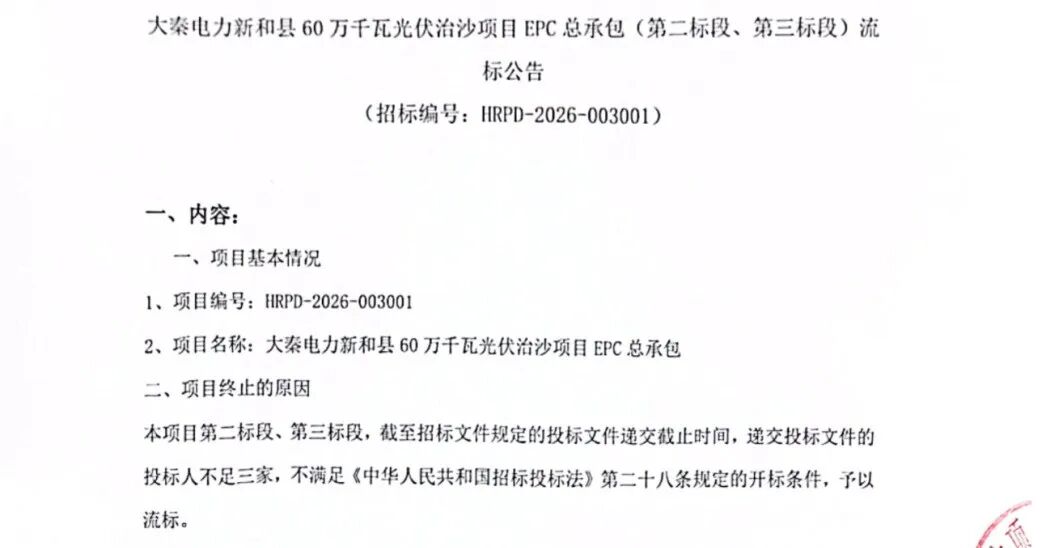

大秦电力:新疆400MW光伏项目EPC流标

5月15日,大秦电力新和县60万千瓦光伏治沙项目EPC总承包的二、三个标段,发布流标公告,流标原因为:截至招标文件规定的投标文件递交截止时间,递交投标文件的投标人不足三家。

根据项目招标公告,本项目供600MW,分三个标段,每个标段为200MW。


六、未明确原因

晶旭尧都200MW光伏电站终止

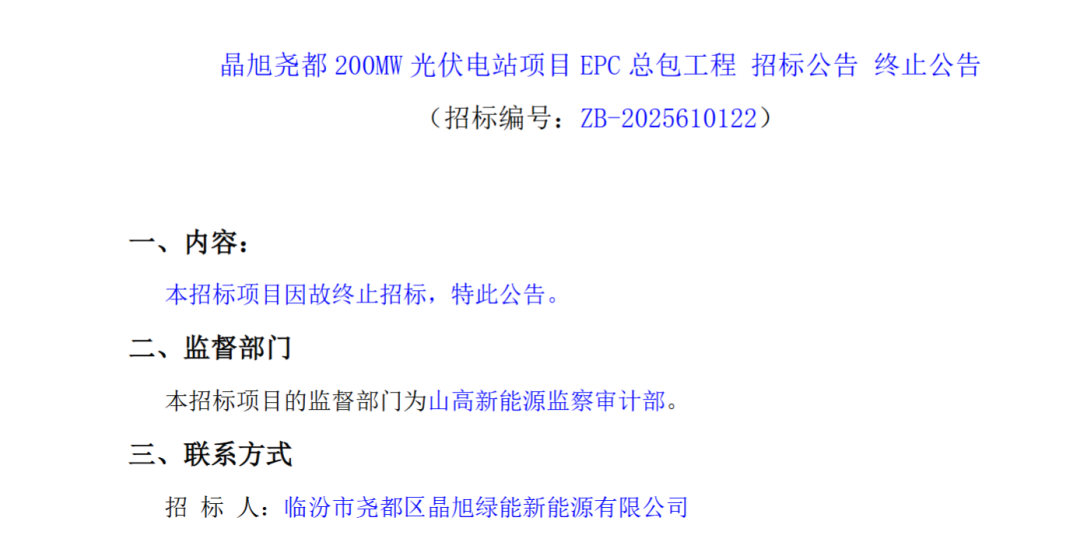

2月2日,晶旭尧都200MW光伏电站项目EPC总承包发布招标终止公告,未明确具体原因。

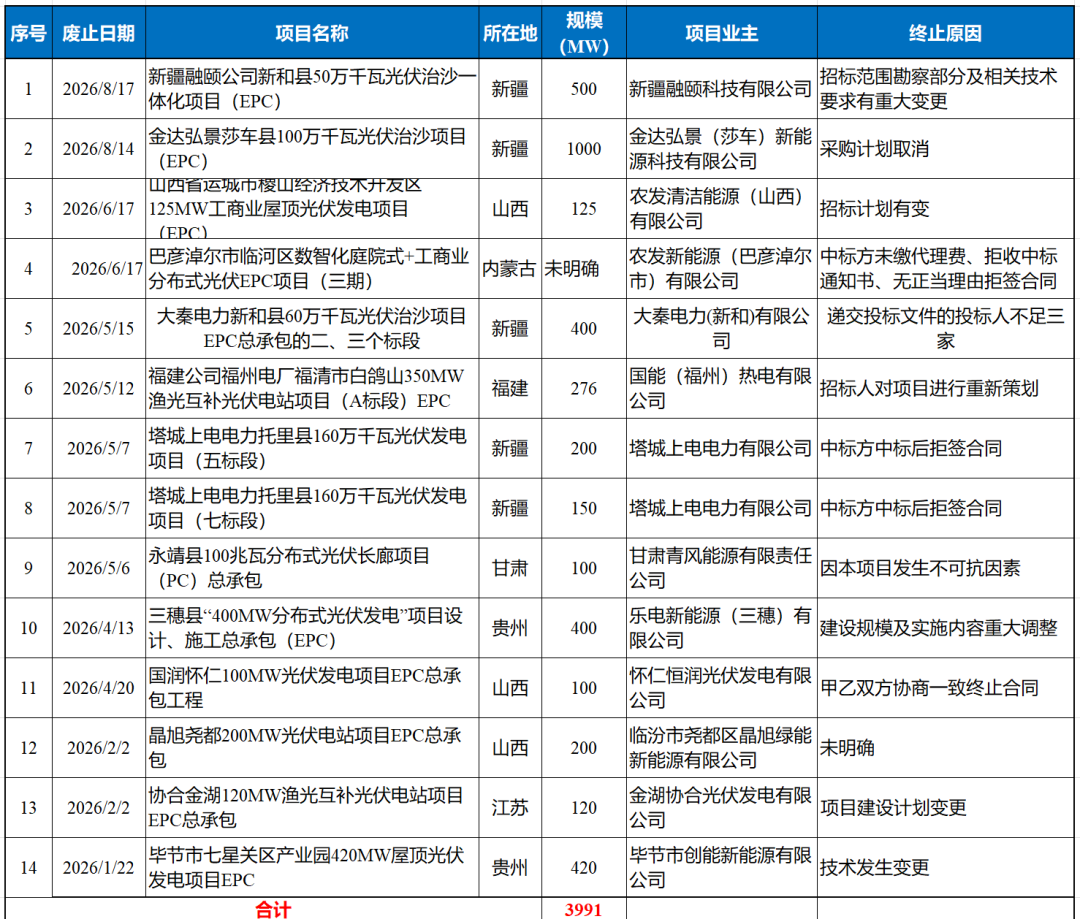

上述终止项目主要情况汇总如下表所示。


责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
荒山生"金" !超15万块英利组件点亮中广核保山光伏项目群来源:英利发展 发布时间:2026-11-05 09:43:32

英利能源独家供货中广核云南保山540MW光伏项目群首批并网项目,提供15.6万块N型TOPCon熊猫高效组件。依托山地光伏解决方案,攻克复杂地形与气候挑战,年发电1.55亿千瓦时,年减碳12.72万吨,彰显技术可靠性与大规模履约实力。

国能120MW光伏项目EPC总包招标!来源:中国招投标公共服务平台 发布时间:2026-11-02 09:32:46

本文介绍了国能四川冕宁新能源有限公司就冕宁2#地块拖乌光伏项目本体EPC总承包工程开展公开招标的相关信息。项目位于四川省凉山州冕宁县大桥镇,规划直流侧装机容量146.432MWp、交流侧120MW,配套新建一座220kV升压站并接入冶勒开关站。招标范围涵盖勘察设计、设备采购(组件由业主方提供)、建安施工、环水保与生态修复、验收手续办理等全过程工作。项目总工期12个月,计划2026年12月开工,2027年11月底前全容量并网,并明确了各阶段验收及转商运时间节点。投标人须具备至少两份100MWp以上含光伏场区及升压站的已投运EPC业绩,且不接受联合体投标。招标文件发售及开标时间亦同步公布。

3.84亿元光伏EPC合同终止!来源:索比光伏网 发布时间:2026-11-02 08:56:28

文科股份公告,其全资子公司深圳文科绿色工程有限公司与襄汾晶旭绿能新能源有限公司此前签订的“绿能襄汾光伏电站项目”EPC总承包合同(金额约3.84亿元)正式终止。终止主因系光伏上网电价政策及项目用地政策发生调整,致使项目投资成本显著上升、预期收益下降,出现经济性倒挂,已不具备继续实施的可行性。双方经协商一致达成终止协议,明确此次终止不构成任何一方违约。公司强调,该事项属正常商业决策,不会对公司日常经营、财务状况及整体业务发展产生重大不利影响。

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

安徽超170MW光伏项目公示!来源:金安区生态环境分局 发布时间:2026-10-29 09:31:00

安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划50MW,因能源指标限制实际获批交流侧容量23.2MW,投资约9841万元,覆盖32个坑塘地块,年发电量约3134万千瓦时,工期9个月。两项目均由六安晟阳新能源有限公司建设。

1.598元/W!宁夏380MW光伏EPC中标公示来源:索比光伏网 发布时间:2026-10-29 09:17:08

10月23日,宁夏吴忠市同心县华炬创能380MW光伏项目EPC总承包中标结果公示,中标单位为中铁二十二局集团电气化工程有限公司,中标价7.27664亿元,折合单价1.598元/瓦。该项目位于同心县,建设规模为交流侧380MW、直流侧约455.31MWp,采用EPC总承包模式,涵盖勘察设计、全部设备材料采购及施工全过程,总工期16个月。作为当地重点新能源项目,其建成投产后将有效提升区域清洁能源装机容量,推动宁夏新能源产业高质量发展。(198字)

2.025元/W!天津宝坻200MW光伏项目EPC中标结果公布来源:中国电力招标网 发布时间:2026-10-27 15:29:32

天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于宝坻区大口屯镇等四个乡镇,利用养殖坑塘、沟渠等非耕用地建设,规划交流容量200MW(直流装机约249.99MW),容配比1:1.25。工程涵盖59个不同规格光伏发电单元、33.78万块740Wp双面N型组件、625台组串式逆变器及59台箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期12个月,计划2026年10月开工,2027年10月实现全容量并网。

总投资超9亿元!国能两个光伏项目环评公示来源:重庆市万州区生态环境局 发布时间:2026-10-27 09:42:07

本文介绍了国能集团在重庆市万州区布局的两个大型光伏项目环评公示情况。其中,龙沙光伏项目装机容量172MW,总投资约7.1亿元,选址于龙沙镇、响水镇等地,采用650Wp双面单晶硅组件及460kW逆变器,规划建设43个光伏发电单元和7回35kV集电线路,总占地超313万平方米,工期30个月;燕山农(林、渔)光互补项目装机容量50MW(峰值65.02MWp),总投资约1.91亿元,位于燕山乡,采用660Wp N型单晶硅组件与柔性/固定支架结合方式,配套17台箱变及110kV升压站,建设周期12个月。两项目合计装机222MW,总投资逾9亿元。

200MW户用分布式光伏EPC总承包终止!来源:索比光伏网 发布时间:2026-10-23 08:55:28

2023年10月21日,宁夏地区一项总装机容量200MWp的户用分布式光伏项目EPC总承包招标正式终止。该项目原于9月30日启动招标,由内蒙古益军新能源科技有限公司作为招标人,资金来源为自筹5.6亿元,拟在备案区域内利用居民屋顶及庭院建设分布式光伏电站,并采用“全额上网”模式。终止公告明确指出,因项目招标内容发生调整,经研究决定暂停本次招标活动;后续是否重新招标、调整后的具体方案及时间安排,将另行通知。此次终止不涉及项目整体取消,仅为招标程序的中止与优化。

广州发展拟斥资超7.33亿元建设重庆黔江200MW集中式光伏项目来源:索比光伏网 发布时间:2026-10-22 09:20:32

广州发展(600098.SH)公告拟由全资子公司广州发展新能源集团投资约7.33亿元,在重庆黔江建设城东200MW/262MWp地面集中式光伏项目。该项目是公司优化新能源产业布局、推动新能源业务高质量发展的关键举措。选址黔江旨在拓展西南地区新能源项目版图,通过规模化开发提升区域运营效率,降低单位运营成本。项目建成后,将增强公司在西南地区的装机规模与资源整合能力,支撑新能源板块的持续稳健增长。本次投资属公司正常经营决策,不构成关联交易,亦不构成重大资产重组。

超18亿!中交三航局拟中标海上光伏项目来源:龙船风电网 发布时间:2026-10-22 08:53:49

本文报道了华能江苏公司灌云400兆瓦海上集中式光伏项目工程总承包(PC)的中标候选人公示结果。该项目位于江苏省连云港市灌云县G1-1区块C区,总装机容量400MW,计划工期14个月。招标范围涵盖设备采购(含光伏组件、逆变器、主变、海缆等一二次设备及辅助设施)、海上施工(含桩基、光伏平台组拼与安装、35kV/66kV海缆敷设、箱变平台建设等)、陆上升压站建安、系统调试并网,以及全过程管理与专项验收服务。中交第三航务工程局有限公司以约18.88亿元报价位列第一中标候选人,中国铁建港航局集团和天津港航工程有限公司分列第二、第三。
