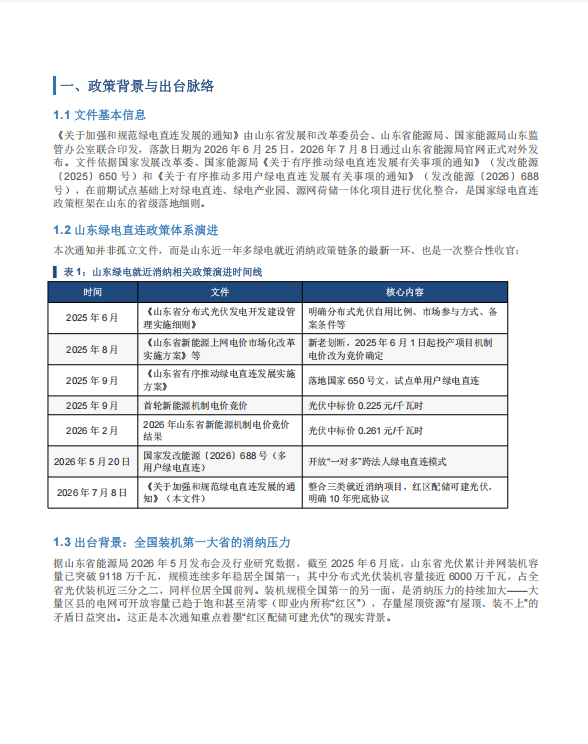

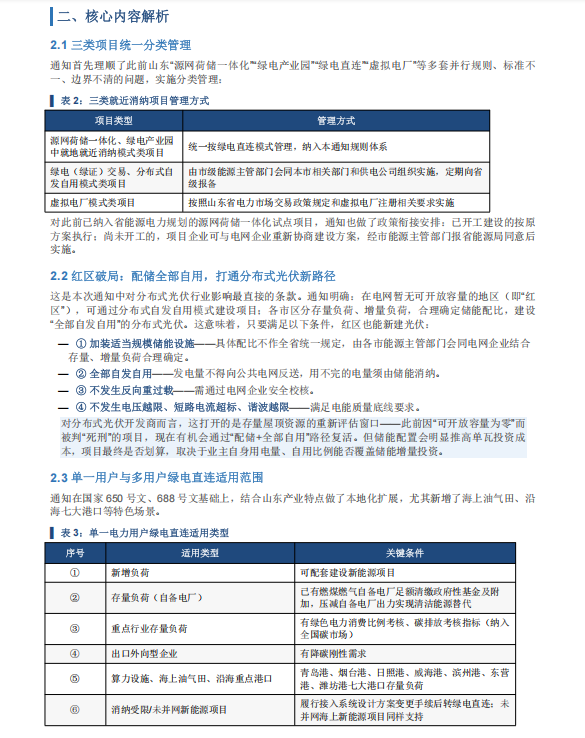

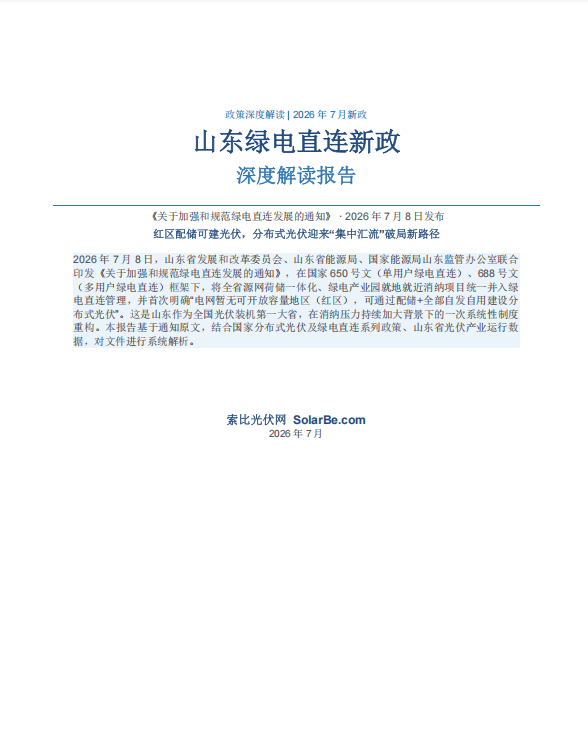

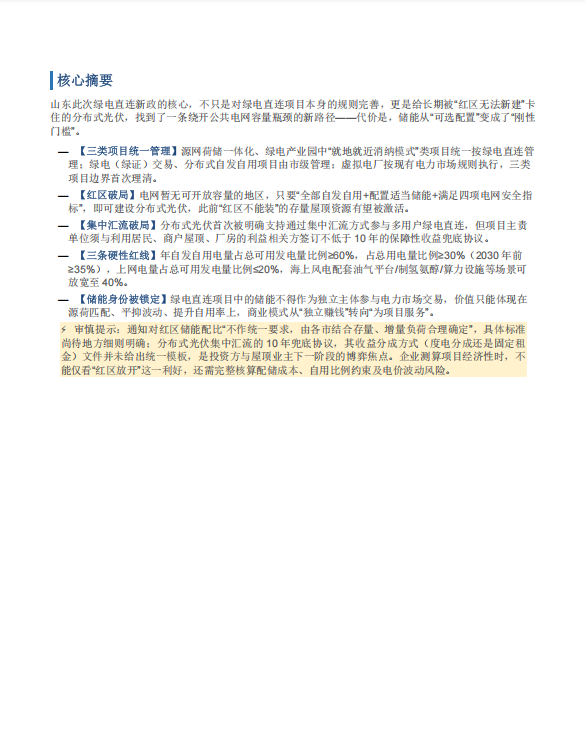

2026年山东绿电直连新政深度解读:红区配储可并网 分布式光伏消纳迎新路径

来源:索比光伏网发布时间:2026-07-16 11:45:13

2026 年 7 月 8 日,山东省发展改革委、省能源局、国家能源局山东监管办公室联合印发《关于加强和规范绿电直连发展的通知》,成为国家多用户绿电直连
688 号文发布后,又一省级重磅落地细则。作为全国光伏累计装机规模第一大省,山东本次新政直面分布式光伏消纳瓶颈、电网红区扩容难等行业共性痛点,首次明确
“电网暂无可开放容量地区,可通过配置适当储能建设全部自发自用分布式光伏”,同时将源网荷储一体化、绿电产业园项目统一纳入绿电直连管理体系,为分布式光伏集中汇流参与多用户直供打开了制度通道。

本次政策核心释放四大行业信号:

1.红区破局:存量屋顶资源重新激活,满足配储、全自用、四项安全技术指标即可在电网容量饱和区域新建分布式光伏;

2.场景扩容:海上油气田、沿海七大港口、算力设施、出口外向型企业等均纳入绿电直连支持范围;

3.硬性约束:划定 60% 自发自用率、20% 上网比例等三条红线,储能从可选项变为项目刚需配置;

4.模式重构:绿电直连配套储能不得独立参与电力市场交易,价值转向源荷匹配与自用率提升。

为帮助光伏开发商、储能企业、工业园区、用电大户全面吃透政策规则、规避申报风险、测算项目经济性,索比光伏网推出《山东绿电直连新政深度解读报告》,系统梳理政策出台背景、核心条款逐条拆解、不同市场主体受益程度评估、项目申报全流程、经济性测算边界与避坑提示等核心内容。

以下为报告节选内容,完整报告可扫码跳转小程序查看全文

⬇️⬇️⬇️


责任编辑:sunnyliu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.67元/W!烟台龙口1.458MW光伏项目EPC中标结果公示!来源:光伏盒子 发布时间:2026-09-29 05:55:46

中国石化龙口LNG项目光伏发电EPC工程中标揭晓:邦润(山东)以389.96万元、2.67元/W单价中标,建设1458.24kWp分布式光伏系统,含620Wp组件、箱变、6台慢充桩及配套设施,助力LNG基地绿色低碳转型。

内蒙古100MW分布式光伏项目EPC总承包招标来源:中国招标投标公共服务平台 发布时间:2026-09-29 05:41:41

内蒙古雄阔光伏发电有限公司于9月28日发布分布式光伏发电项目(一期)EPC总承包招标公告,项目规模为直流侧100兆瓦。该项目属分布式光伏,采用就近接入电网方式,不建设升压站及外送线路。EPC承包范围涵盖从地勘、设计(含初步设计与施工图)、设备材料采购(包括螺旋桩基础、光伏组件、支架、逆变器、变压器、电缆、并网箱、电表等),到安装施工、试验调试、试运行、移交验收、缺陷责任期及全部工程资料归档等全过程工作;同时负责项目并网相关手续协调与费用承担,如接入系统研究、送电后安全评价等。项目前期工作(如可研报告、接入批复等)不纳入本次招标。总工期为365天,以发包人签发的开工令为准。

广东:鼓励水泥企业一体化推进分布式光伏等开发运行来源:广东省发改委 发布时间:2026-09-29 05:15:44

广东省印发《重点行业节能降碳改造攻坚三年行动方案》,聚焦水泥等高耗能行业绿色低碳转型。方案明确提出,要有序提升水泥行业可再生能源使用比例,鼓励企业统筹建设与运营分布式光伏、分散式风电及多元储能系统,并推广余热余压的发电与供热高效利用模式。同时,针对传统行业新产品、新工艺标准更新滞后,以及光伏设备制造、数据中心等新兴领域标准缺失等问题,方案要求加快编制和发布覆盖化工、光伏制造、数据中心等重点行业的节能降碳相关标准规范,以强化技术支撑和制度保障,系统推进全省工业领域节能降碳工作。(198字)

湖南:常态化开展绿电直连项目申报来源:湖南省人民政府 发布时间:2026-09-29 05:13:09

湖南省能源局为落实国家关于新能源消纳与绿电发展的决策部署,于2025年12月出台《湖南省有序推动绿电直连发展实施方案》,并已分两批有序推进绿电直连项目。2026年,又印发新规拓展适用范围,允许工业园区、零碳园区等多用户集群共享绿电,完善了政策体系。当前,全省已转入常态化项目申报阶段,要求各市州发改委准确理解政策、加强宣贯;省能源局将坚持“成熟一个、推进一个”原则,不定期组织专家评审,加快项目落地实施。该通知旨在构建灵活高效、覆盖更广的绿电直连机制,支撑新能源就地消纳和绿色低碳转型。(198字)

3.41/W!贵州六盘水1.3MW分布式光伏项目EPC公示中标结果来源:光伏盒子 发布时间:2026-09-24 09:40:40

贵州六盘水钟山区天生湖水厂1.3MW分布式光伏项目EPC中标揭晓,浙江江能联合贵州奥长以443.5万元(3.41元/W)中标,为水务设施绿色转型提供新范本。

《陕宁青三省(区)集中式新能源发电企业集中报价管理工作实施方案》发布来源:国家能源局西北监管局 发布时间:2026-09-24 09:05:16

国家能源局西北监管局于9月23日印发《陕宁青三省(区)集中式新能源发电企业集中报价管理工作实施方案》。该方案聚焦陕西、宁夏、青海三地已注册入市的集中式新能源发电企业,明确“集中报价”是指此类企业在同一固定场所,统一参与电力中长期及现货电能量交易的报价行为。方案适用对象不包括分布式电源、“沙戈荒”大型风光基地项目以及特高压直流配套新能源项目,旨在规范区域内新能源发电主体的市场报价流程,提升交易组织效率与市场运行秩序。此举是推进西北区域电力市场建设、强化新能源参与市场化交易管理的重要举措。

2.129元/瓦!46.1MW分布式光伏项目的中标结果发布来源:索比光伏网 发布时间:2026-09-24 08:42:14

9月23日,苏州中鑫新能源有限公司发布湖北武汉武钢有限46.1MW分布式光伏项目中标公告,阳光新能源开发股份有限公司以2.129元/瓦的综合单价中标。该项目位于武汉武钢厂区,总装机容量46.1兆瓦,按区域分为三个批次建设:非硅钢区域须于2027年3月前全容量并网,新能源无取向硅钢区域不晚于2027年4月,高端取向硅钢区域不晚于2027年8月;各批次均要求自开工起105天内完成全容量并网,工期以“105天”与“最晚并网时限”中较早者为准。项目采用单一标段招标方式,涵盖设计、采购、施工及并网全过程。

年减碳1121吨!中国车谷智造园1.2MW屋顶光伏并网投运来源:湖北日报 发布时间:2026-09-23 16:57:37

中国车谷军山新城车谷智能网联智造园于9月22日成功投运1.2MW屋顶分布式光伏发电项目。该项目由湖北汉能乾净新能源科技有限公司承建,利用园区闲置厂房屋顶安装2288块高效单晶硅组件,配置12台逆变器,采用“自发自用、余电上网”模式,优先满足园区生产用电需求。针对园区配电系统复杂、含5台总容量8400kVA变压器的特点,项目创新采用3个低压侧并网点设计,规避传统单点并网易致的过载与消纳不足问题。配套清方配电智慧监控系统,实现遥测、遥信、遥控、遥调等数字化运维,支持无人值班、少人值守。项目年发电量约137.07万千瓦时,可年减碳1121.53吨,并节约标准煤、减少多种污染物排放。同时,绿电直供降低企业用电成本,屋顶光伏还兼具隔热保护功能,为武汉经开区工商业分布式光伏规模化应用提供了可复制样板。

官方答复!各地不得以特许经营权方式,对屋顶竞拍来源:四川省能源局 发布时间:2026-09-23 10:06:50

本文围绕分布式光伏开发中的屋顶资源使用问题,回应了公众对“以特许经营权方式开展屋顶资源竞拍是否合规”的咨询。文章指出,国家能源局《关于进一步组织实施好“千家万户沐光行动”的通知》(2025年44号文)及《分布式光伏发电开发建设管理办法》(2025年7号令)均明确禁止以特许经营等方式垄断开发分布式光伏资源。核心要求包括:不得指定开发主体、不得强制配套产业、不得违规收取保证金、不得限制合规投资主体平等参与;尤其强调利用农户住宅屋顶须征得本人同意,严禁违背意愿强制租赁。据此,四川省能源局明确答复:各地不得通过整体竞拍建筑屋顶特许经营权的方式推进分布式光伏开发,必须坚持市场化、法治化原则,切实保障农户权益和公平竞争环境。(198字)

山东:纳入机制电价的风电项目可分两批、延期半年并网来源:山东发改委 发布时间:2026-09-23 10:03:53

9月21日,山东省发展和改革委员会发布《关于新能源机制电价竞价有关事项的函》,就纳入机制电价的风电项目并网管理作出明确安排。文件规定,已纳入机制电价支持范围但尚未并网的风电项目,可分两批实施并网,且整体并网截止时间统一延期半年;同时,对项目容量变更、建设进度调整等情形也提出了相应处理原则。该政策旨在统筹新能源项目建设节奏与电力系统消纳能力,缓解因审批、施工或并网条件限制导致的项目滞后问题,保障机制电价政策平稳落地。文件适用于按山东新能源机制电价政策申报并获确认的风电项目,不涉及光伏及其他类型电源。

荆州邮政快递业第3个兆瓦级光伏发电项目正式并网运行来源:荆州市融媒体中心 发布时间:2026-09-23 09:57:43

荆州邮件处理中心屋顶分布式光伏发电项目于2025年7月正式并网运行,装机容量1.6兆瓦,是该市邮政快递业第三个兆瓦级光伏项目。该项目位于沙市区锣场镇,作为省际邮件枢纽和江汉平原电商物流集运中心的重点工程,于4月30日开工,投运后全市日均邮件快件处理能力达960万件,年处理量35亿件,时效最快缩短6小时。光伏系统采用“自发自用、余电上网”模式,年发电约160万千瓦时,日均发电近4500度,可满足约500户家庭全年用电,每年降低企业用电成本超30万元。荆州市邮政管理局将持续推广此类绿色能源应用,推动行业低碳转型与高质量发展。(199字)
