云南文山州马关县170MW集中式光伏项目竞配启动

来源:马关县人民政府发布时间:2026-07-14 16:30:50

7月13日,云南省文山州马关县人民政府发布《马关县仁和、大栗树、都龙光伏发电项目市场化配置公告》,共包含三个集中式光伏项目,总装机规模17万千瓦。

评分标准包括企业信用能力、项目建设运营能力、安全管理能力、电网接入消纳能力、带动乡村振兴能力、生态融合发展能力、土地综合利用能力7个主项,总分值100分。

详情如下:

马关县仁和、大栗树、都龙光伏发电项目市场化配置公告

根据《马关县仁和、大栗树、都龙光伏发电项目市场化配置方案》要求,为加快我县新能源产业高质量发展,科学有序推动光伏项目开发利用,现将马关县仁和、大栗树、都龙光伏发电项目市场化配置投资主体有关事项公告如下:

一、项目基本情况

(一)项目名称:

(1)马关县仁和光伏发电项目。

(2)马关县大栗树光伏发电项目。

(3)马关县都龙光伏发电项目。

(二)项目选址:马关县仁和镇、大栗树乡、都龙镇范围内。

(三)配置内容:

1.马关县仁和光伏发电项目:规划建设集中式光伏发电站1座,总装机规模8万千瓦。

2.马关县大栗树光伏发电项目:规划建设集中式光伏发电站1座,总装机规模5万千瓦。

3.马关县都龙光伏发电项目:规划建设集中式光伏发电站1座,总装机规模4万千瓦。

二、配置原则

(一)公平公正公开。构建统一、规范、透明的市场竞争环境,严格确保所有符合条件的市场主体都能平等参与竞争,全过程信息公开,主动接受社会监督。

(二)科学合理配置。综合考量企业实力、技术方案、建设运营能力、上网电价等多个因素,运用科学合理的评分机制,实现项目资源的最优配置。

(三)高效有序推进。简化流程,提升效率,确保项目按照既定计划高效有序推进,早日实现投产运营。

三、配置要求

(一)基本资格

1.申报企业必须是在中华人民共和国境内依法注册的企业法人,具备新能源开发资质,且营业执照处于有效存续状态。

2.具有良好的商业信誉,近三年内在经营活动中无重大违法记录,未被列入失信被执行人、重大税收违法案件当事人名单。

3.无法律法规禁止参与市场化配置的违法行为。

4.本次配置接受联合体参与,联合体组成单位数量不得超过3家,联合体申报时须提供有效的联合体协议书,并明确各方责任,注明联合体牵头方。

(二)申报材料

提供竞配材料(含3个项目)封装成册一正四副,材料包括但不限于以下内容:

1.申报企业营业执照及授权书。

2.申报企业基本情况。包括申报企业主营业务、总资产、资产负债、股东构成、净资产、审计报告、在国内省内已投运的新能源项目总装机、规划投资装机规模、发电业务许可证等内容。

3.《马关县仁和、大栗树、都龙光伏发电项目市场化配置投资开发主体评分细则》中每项指标的证明材料。

4.关于项目名称、审批、场址、投资规模、建成时序、开工、建成、并网时限及项目整个建设期不进行变更、转让、买卖的承诺,以及不通过股权变更、倒卖等方式擅自变更投资主体及股权比例的承诺。

5.2024年1月1日至今,未受到信用联合惩戒的承诺。

6.申报企业没有处于被责令停业、投标资格被暂停或取消、财产被接管、冻结、破产等状态的承诺。

7.关于申报材料真实性的承诺。(若提供虚假申报材料的,取消本次参加竞置的参评资格,自取消参评资格当年起3年内不得参与马关县能源资源竞争性配置。)

8.申报企业认为需要提供的其他材料。

四、配置程序

(一)组建专班

为确保市场化配置工作顺利推进,组建马关县新能源项目市场化配置工作专班,由县人民政府分管领导及县发改局、自然资源局、财政局、林草局、水务局、州生态环境局马关分局、住建局、气象局、农科局,项目涉及的乡镇人民政府,马关供电局主要负责同志组成。主要职责是组织做好项目配置评审、用地、用林、环评、水保、气候可行性审核等要素保障服务工作。专班下设办公室于县发改局,负责处理日常事务。

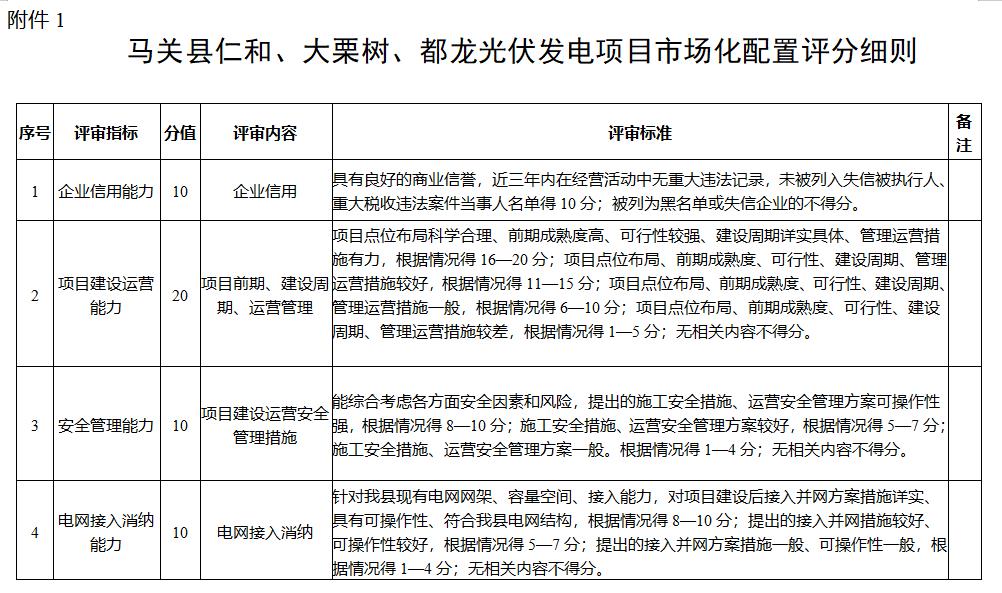

(二)评分标准

评分条件包括企业信用能力、项目建设运营能力、安全管理能力、电网接入消纳能力、带动乡村振兴能力、生态融合发展能力、土地综合利用能力7个主项,总分值100分。具体如下:

1.企业信用能力。(10分)

具有良好的商业信誉,近三年内在经营活动中无重大违法记录,未被列入失信被执行人、重大税收违法案件当事人名单得10分;被列为黑名单或失信企业的不得分。

2.项目建设运营能力。(20分)

项目点位布局科学合理、前期成熟度高、可行性较强、建设周期详实具体、管理运营措施有力,根据情况得16—20分;项目点位布局、前期成熟度、可行性、建设周期、管理运营措施较好,根据情况得11—15分;项目点位布局、前期成熟度、可行性、建设周期、管理运营措施一般,根据情况得6—10分;项目点位布局、前期成熟度、可行性、建设周期、管理运营措施较差,根据情况得1—5分;无相关内容不得分。

3.安全管理能力(10分)

能综合考虑各方面安全因素和风险,提出的施工安全措施、运营安全管理方案可操作性强,根据情况得8—10分;施工安全措施、运营安全管理方案较好,根据情况得5—7分;施工安全措施、运营安全管理方案一般。根据情况得1—4分;无相关内容不得分。

4.电网接入消纳能力(10分)

针对我县现有电网网架、容量空间、接入能力,对项目建设后接入并网方案措施详实、具有可操作性、符合我县电网结构,根据情况得8—10分;提出的接入并网措施较好、可操作性较好,根据情况得5—7分;提出的接入并网方案措施一般、可操作性一般,根据情况得1—4分;无相关内容不得分。

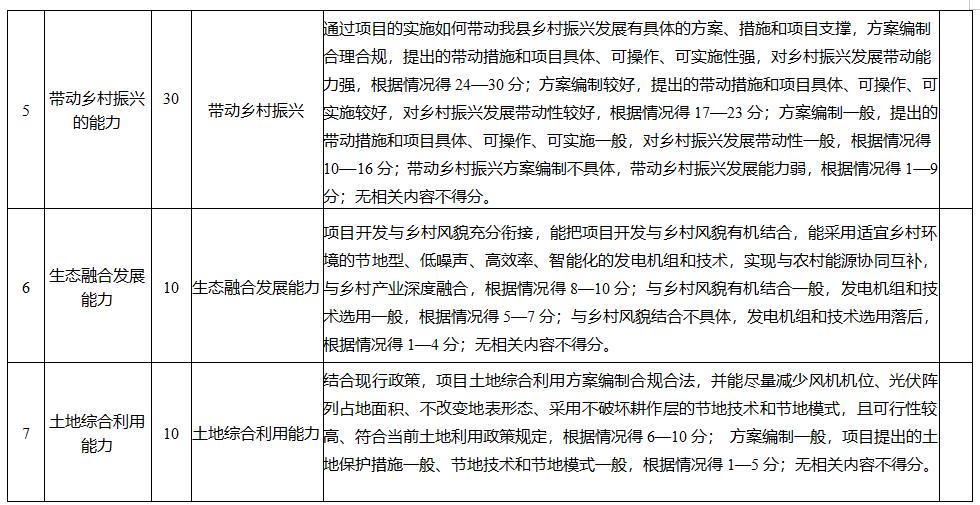

5.带动乡村振兴发展能力(30分)

通过项目的实施如何带动我县乡村振兴发展有具体的方案、措施和项目支撑,方案编制合理合规,提出的带动措施和项目具体、可操作、可实施性强,对乡村振兴发展带动能力强,根据情况得24—30分;方案编制较好,提出的带动措施和项目具体、可操作、可实施较好,对乡村振兴发展带动性较好,根据情况得17—23分;方案编制一般,提出的带动措施和项目具体、可操作、可实施一般,对乡村振兴发展带动性一般,根据情况得10—16分;带动乡村振兴方案编制不具体,带动乡村振兴发展能力弱,根据情况得1—9分;无相关内容不得分。

6.生态融合发展能力(10分)

项目开发与乡村风貌充分衔接,能把项目开发与乡村风貌有机结合,能采用适宜乡村环境的节地型、低噪声、高效率、智能化的发电机组和技术,实现与农村能源协同互补,与乡村产业深度融合,根据情况得8—10分;与乡村风貌有机结合一般,发电机组和技术选用一般,根据情况得5—7分;与乡村风貌结合不具体,发电机组和技术选用落后,根据情况得1—4分;无相关内容不得分。

7.土地综合利用能力(10分)

结合现行政策,项目土地综合利用方案编制合规合法,并能尽量减少风机机位、光伏阵列占地面积、不改变地表形态、采用不破坏耕作层的节地技术和节地模式,且可行性较高、符合当前土地利用政策规定,根据情况得6—10分;方案编制一般,项目提出的土地保护措施一般、节地技术和节地模式一般,根据情况得1—5分;无相关内容不得分。

(三)报名及递交材料

1.企业报名及竞配材料递交截止时间:自公告之日起至2026年7月20日17:30时前(逾期不再受理)。

2.递交资料:马关县仁和、大栗树、都龙光伏发电项目市场化配置投资主体报名表与《马关县仁和、大栗树、都龙光伏发电项目市场化配置评分细则》中每项指标的证明材料一并密封成册加盖公章,提供纸质一正四副。

3.材料递交地址:马关县骏城路2号,马关县发展和改革局能源股,邮编:663700。

4.联系人及电话:柏孝东,0876—7128104,15891914483。

(四)评审

1.企业报名结束后,从专班成员单位中抽取人员组成评审专家组。评审专家组负责对参与市场化配置的企业进行资格性审查,并开展参与市场化配置企业响应材料的具体评审工作。

2.通过资格审查的企业进入评审打分阶段,评审专家组根据评分细则对企业响应材料进行统一评审打分,并将得分排名前3名的企业(若不足3户企业则按得分排名)通过马关县人民政府门户网进行公示,公示期不少于3个工作日。

3.参与竞争配置企业“一票否决”情形:在提供竞争配置基本要求的相关材料时弄虚作假的,一经查出取消竞争配置资格;已通过竞争配置基本要求审查,进入评分阶段后,发现竞选方出现不符合竞争配置基本要求中规定情形的,取消其竞争配置资格;存在恶意竞争行为的,取消其竞争配置资格。

(五)面商谈判

1.项目得分排名前3名的企业(若不足3户企业则按得分排名)经公示无异议后,由专班组组长组织成员单位择期与企业进行面商谈判,深入了解企业投资实力、履约能力及承诺事项的真实性、可靠性、可实施性。

2.专班小组将得分结果及面商谈判结果进行综合研判,并将评审结果及评审意见以书面形式上报县人民政府研究,并报请州人民政府审定同意。

3.经审定同意确定投资业主后,专班小组办公室通过马关县人民政府门户网公开发布项目审定结果,公示期不少于3个工作日。

(六)结果确定

1.结果经公示无异议后,由专班小组办公室向中选企业发出中选通知书,中选企业向由专班小组办公室递交项目建设承诺函。

2.如中选企业未在规定时间内递交承诺函,视同自动放弃,候选投资企业依照竞争配置评分排序优先配置。

五、后续事宜

(一)马关县人民政府与中选企业签订《项目投资合作协议》,中选企业及时启动项目前期及立项报批等工作。

(二)专班小组各成员单位在项目前期、建设、验收、运营等过程中履行好行业部门的监督管理职责,做好项目要素保障协调服务工作。

(三)如发现项目单位存在通过转让、股权变更、倒卖等方式变更项目开发主体行为的,取消其项目建设资格,并将涉事企业列入失信名单,予以联合惩戒,3年内不得参与马关县新能源项目市场化配置。

(四)对不按时启动项目前期、批而不建、未按承诺时间建设、投产的,或出现建设方案与市场化配置申报材料中的主要技术方案不一致、且未经审批部门同意擅自实施的,视情况采取收回项目开发权,3年内不得参与马关县新能源项目市场化配置、列入失信名单、联合惩戒等处罚措施,相关损失由企业自行承担。

(五)专班小组办公室将结合现行招商引资相关政策,优化投资环境,提升服务质量,支持企业在马关县的项目开发建设和产业发展,并在符合政策的情况下,给予企业扶持发展,共同开创政企优势互补、互利双赢,共同发展的新局面。

附件:1.马关县仁和、大栗树、都龙光伏发电项目市场化配置评分细则

2.马关县仁和、大栗树、都龙光伏发电项目市场化配置投资主体报名表

马关县新能源项目市场化配置工作专班办公室

2026年7月13日

360截图20260714131924767.jpg360截图20260714131934505.jpgVG5WTJy9_01.pngVG5WTJy9_02.pngVG5WTJy9_03.png

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
扬企在南通开建大型光伏项目来源:扬州日报 发布时间:2026-11-04 10:23:36

扬州洁源新能源公司在南通如皋市启动建设其首个大型域外屋顶集中式光伏项目——百适乐运动科技集团19.9MW光伏发电项目。该项目利用厂区彩钢瓦屋顶,采用顺坡平铺与分体式夹具安装工艺,不破坏原有屋面结构。建成后将实行“全额上网”模式,所发电量经逆变升压至20kV后并入公共电网。项目预计首年发电2635.5万千瓦时,25年平均年发电量达2501万千瓦时;相当于每年节约标准煤约7627.5吨,减排二氧化碳约20363吨、二氧化硫155.1吨、氮氧化物52.53吨,具有显著的节能减排效益,有力支撑区域绿色低碳转型。(199字)

国家能源局:9月全国新增建档立卡新能源发电(不含户用光伏)项目清单来源:国家能源局 发布时间:2026-11-03 09:44:41

国家能源局于11月2日发布《2026年9月全国新增建档立卡新能源发电(不含户用光伏)项目情况公告》。数据显示,当月全国共新增此类项目3552个,涵盖风电、光伏和生物质发电三类:其中风电项目15个,光伏发电项目3536个(含集中式53个、工商业分布式3483个),生物质发电项目1个。公告明确将户用光伏排除在统计范围之外,并附有风电、集中式光伏及生物质发电项目的详细清单。此外,文件还规范了项目编码规则,采用17位字符结构,包含项目类型、能源类型、技术类型、时间、地理地址、顺序编号及校验码七个组成部分,以统一标识和管理新增新能源发电项目。

云南楚雄州2.2GW新能源项目启动竞配来源:楚雄州发展和改革委员会 发布时间:2026-11-02 09:19:14

10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。

西藏那曲150MW光热+1200MW风电项目竞配中选人公示来源:全国公共资源交易平台 发布时间:2026-10-29 10:02:35

西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)

安徽超170MW光伏项目公示!来源:金安区生态环境分局 发布时间:2026-10-29 09:31:00

安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划50MW,因能源指标限制实际获批交流侧容量23.2MW,投资约9841万元,覆盖32个坑塘地块,年发电量约3134万千瓦时,工期9个月。两项目均由六安晟阳新能源有限公司建设。

京能集团:获云南楚雄100MW光伏项目指标!来源:云南省楚雄州发改委 发布时间:2026-10-28 09:06:03

京能(武汉)清洁能源有限公司成功入选云南楚雄“己衣中村光伏发电项目”市场化竞争性配置的第一开发候选企业,获得该项目100兆瓦光伏装机容量的开发权。该项目依据楚雄州发改委于2026年9月23日发布的配置公告开展评审,由专业评审委员会完成综合评估并形成《评审报告》。公示期自2026年10月27日至11月2日,期间接受社会监督及书面异议反馈。公示由楚雄彝族自治州发展和改革委员会委托、云南科律工程管理咨询有限公司具体承办,相关联系方式已一并公布。该结果标志着京能集团在西南地区新能源布局取得实质性进展。

2.025元/W!天津宝坻200MW光伏项目EPC中标结果公布来源:中国电力招标网 发布时间:2026-10-27 15:29:32

天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于宝坻区大口屯镇等四个乡镇,利用养殖坑塘、沟渠等非耕用地建设,规划交流容量200MW(直流装机约249.99MW),容配比1:1.25。工程涵盖59个不同规格光伏发电单元、33.78万块740Wp双面N型组件、625台组串式逆变器及59台箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期12个月,计划2026年10月开工,2027年10月实现全容量并网。

云南160MW光伏项目环评获批!来源:临沧市生态环境局 发布时间:2026-10-27 10:33:13

云南临沧市博尚光伏发电项目(二期)于10月19日获生态环境部门环评批复。该项目由临沧核泽新能源有限公司投资建设,总投资6.4亿元,位于临翔区博尚镇及圈内乡多个行政村。工程规划交流侧装机容量160MW,直流侧达360MWp,容配比2.25,采用575Wp单面单晶硅光伏组件共计62.61万块。全站划分为50个3.2MW发电单元,每单元配备1台3200kW箱式变压器和10台320kW组串逆变器。项目突出生态融合理念,运营期将在全部光伏阵列下方实施“茶光互补”模式,开展茶树种植,实现清洁能源开发与农业生产的协同利用。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

1GW!新疆塔城地区光伏项目工程总承包招标来源:中国招标投标公共服务平台 发布时间:2026-10-26 09:35:56

本文介绍了新疆塔城地区乌苏市100万千瓦(即1GW)光伏发电项目工程总承包的招标动态。该项目由首储能源科技(乌苏)有限公司作为招标人,属集中式光伏电站,建设地点位于乌苏市。招标内容涵盖光伏场区、220千伏升压站及配套电力送出工程的整体设计、采购与施工(EPC)总承包工作。其中,新建220千伏升压站一座,并同步建设约23.5千米的送出线路,以实现电力并网外送。该招标为二次发布,表明项目已进入实质性推进阶段,是新疆地区新能源规模化开发的重要落地举措之一。

华润电力:获云南500MW光伏项目指标来源:智汇光伏 发布时间:2026-10-23 09:22:14

华润电力旗下华润新能源(景洪)有限公司成功中标云南省西双版纳州勐腊县2026年度第一批新能源项目,共获3个光伏项目开发权,总装机容量500MW,包括丁家寨(180MW)、曼庄(200MW)和新发(120MW)光伏发电项目,总投资约19.7亿元。此举是华润电力在云南新能源布局的重要进展。文章同时梳理了近期云南省多地新能源指标竞配情况:9月下旬至10月初,耿马县、保山市、元江县、永善县、鲁甸县及红河州陆续完成多批次风光项目投资主体优选,累计规模超4GW,中广核、华能、云南能源集团等多家企业参与并中标。整体反映出云南省正加快推进2026年度新能源项目建设落地。
