7月10日,云南省大理州2026年第三轮新能源项目竞争性配置启动。

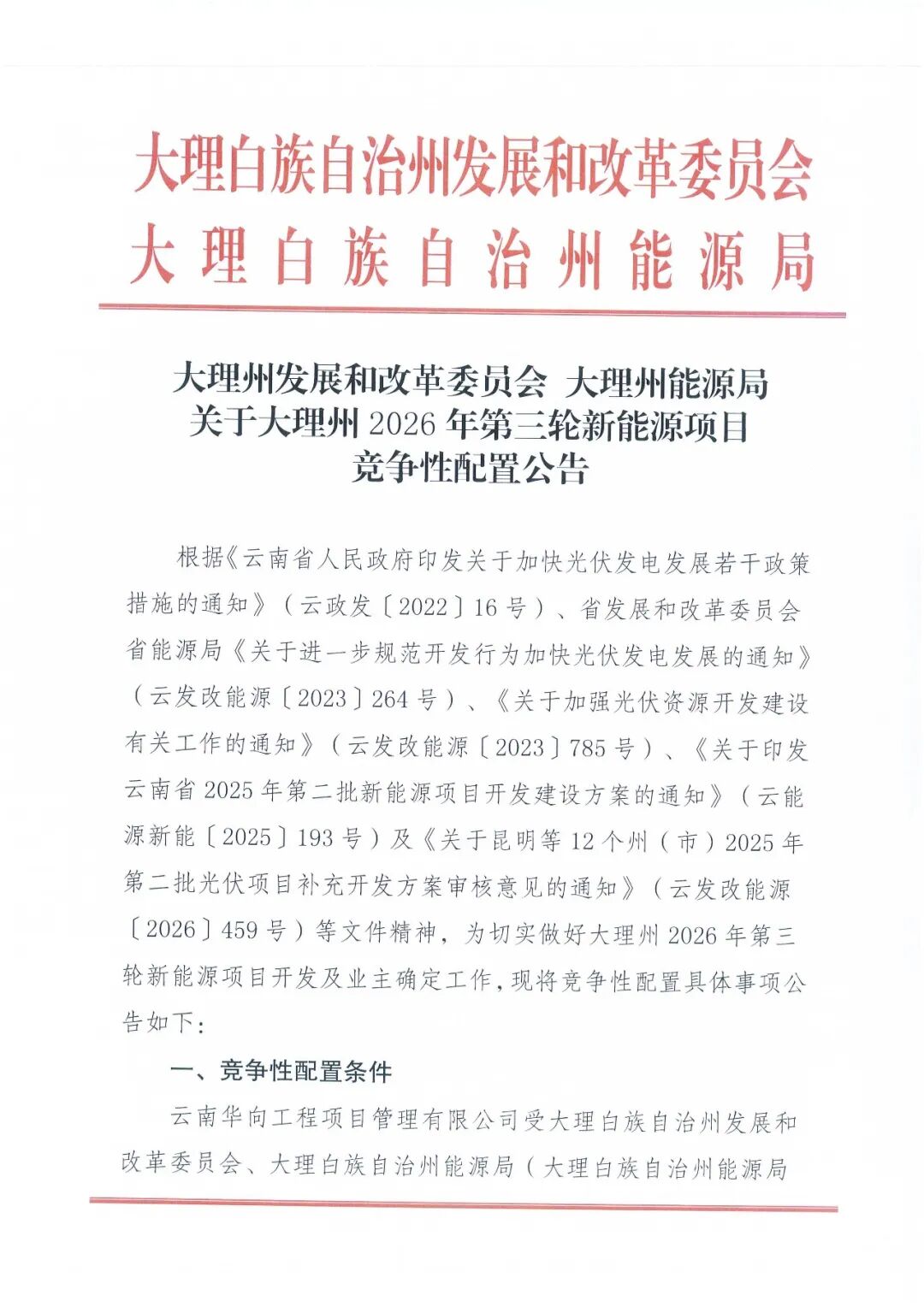

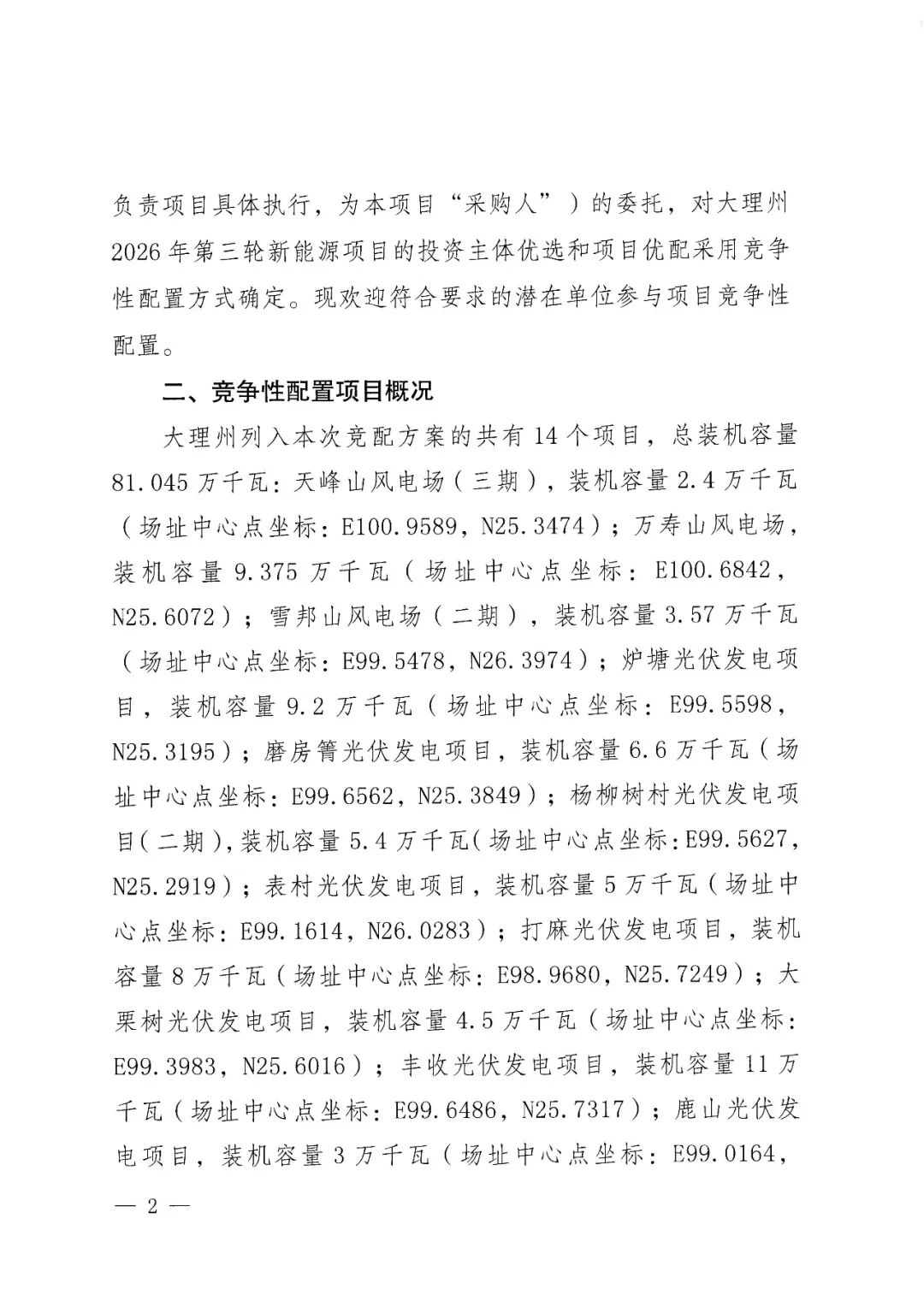

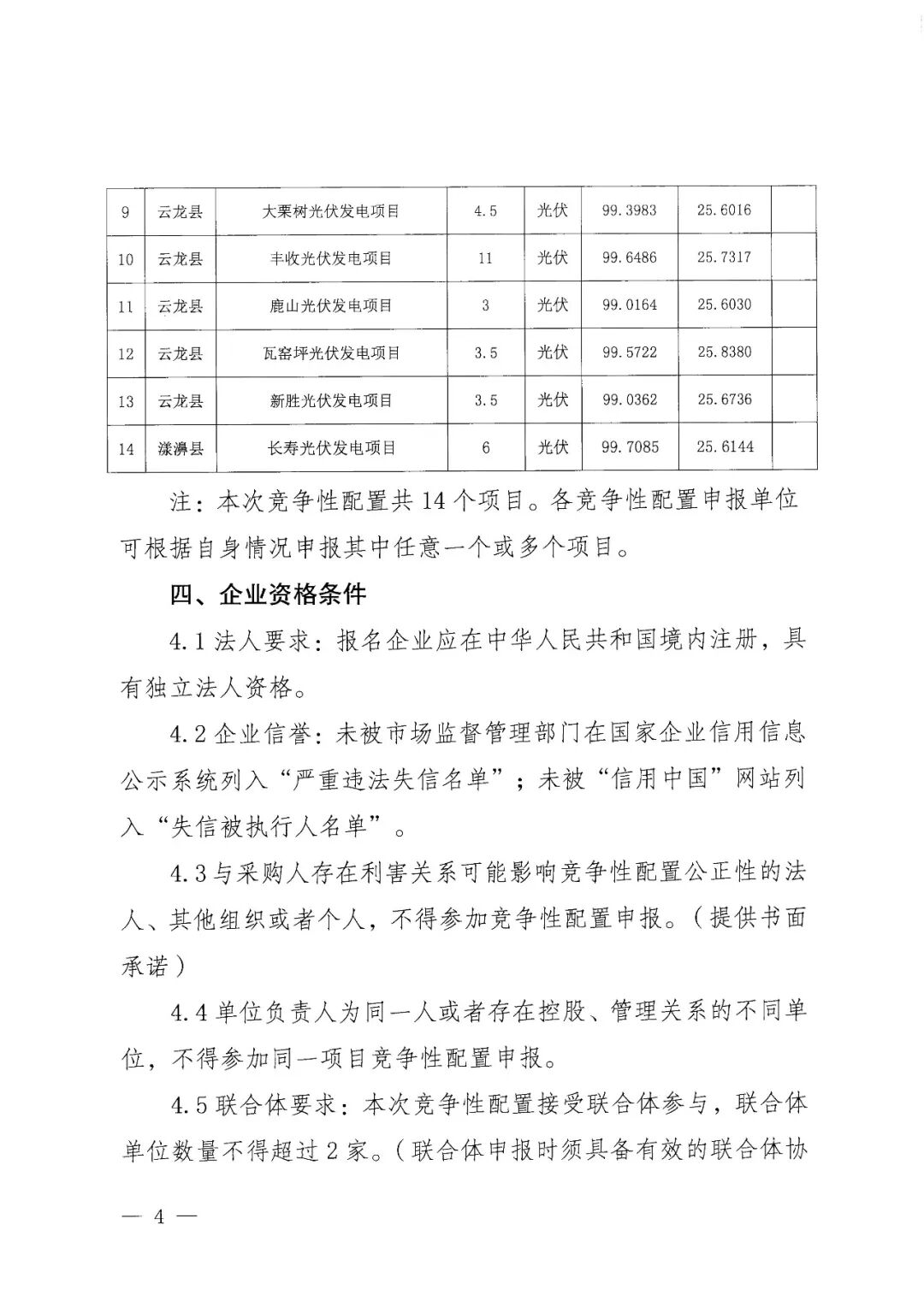

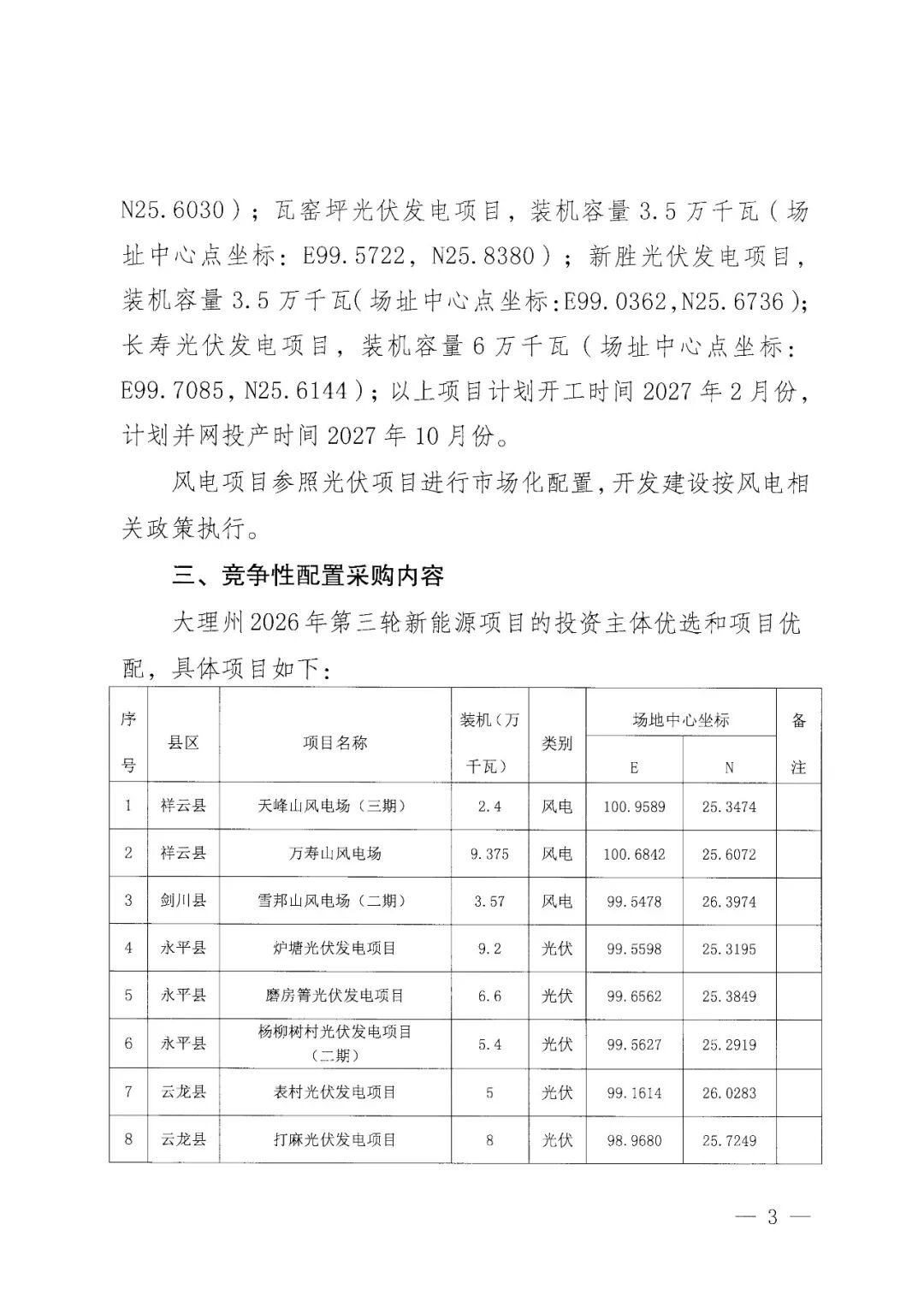

根据文件,大理州列入本次竞配方案的共有14个项目,总装机容量81.045万千瓦。其中,光伏项目11个,规模合计65.7万千瓦;风电项目3个,规模合计15.345万千瓦.
以上项目计划开工时间2027年2月份,计划并网投产时间2027年10月份。
风电项目参照光伏项目进行市场化配置,开发建设按风电相关政策执行。
具体如下:














7月10日,云南省大理州2026年第三轮新能源项目竞争性配置启动。
根据文件,大理州列入本次竞配方案的共有14个项目,总装机容量81.045万千瓦。其中,光伏项目11个,规模合计65.7万千瓦;风电项目3个,规模合计15.345万千瓦.
以上项目计划开工时间2027年2月份,计划并网投产时间2027年10月份。
风电项目参照光伏项目进行市场化配置,开发建设按风电相关政策执行。
具体如下:














本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
云南红河州正式启动7个集中式光伏发电项目业主优选(二次)工作,项目均纳入云南省2025年第二批、第三批新能源建设清单。这7个项目分别位于蒙自、弥勒、建水、元阳四县市,总装机容量达45.5万千瓦,总投资约17.65亿元,涵盖大石板、打磨山、业租、草海子、克租、舍山、坡头等光伏电站。优选坚持市场化原则,通过公开、公平、择优方式确定建设业主,中选单位须承担项目全部投资、建设、并网及后续运营维护责任。报名企业需具备独立法人资格、良好财务状况、相关开发经验及合规信用记录,接受联合体参与(不超过三家)。资格审查采用后审制,《响应文件制作须知》获取时间为2026年9月9日至11日,响应文件递交及优选评测会议定于9月14日举行。(199字)
西南地区首个工业级钙钛矿/晶硅叠层光伏实证项目在云南丽江落地,依托云南省重大科技专项“绿氢高效制备关键技术研究及应用”,由昆明理工大学、三峡集团云南公司与仁烁光能联合实施。项目突破两大核心技术瓶颈:一是研发出稳定性显著提升的钙钛矿/硅叠层太阳能电池,光电转化效率达33%,双85老化1100小时后性能保持率超90%;二是开发出高性能钴基非贵金属电解水催化剂,实现大电流下高效稳定制氢。配套建成1000Nm³/h“光伏直连制氢”示范工程,年产绿氢320吨,并投运高原适用的集装箱式氢燃料电池热电联产系统,形成覆盖“发电—制氢—储运—用能”的全链条零碳微循环模式。(199字)
本文报道了中国能建国际集团联合广东火电、西北院在沙特承建的两大新能源项目进展:一是位于麦加省吉达市东北部的福里斯2GW光伏电站,于9月3日正式启动光伏组件安装,并庆祝达成500万安全工时;该项目是沙特“2030愿景”关键工程,建成后年发电量59.7亿千瓦时,将优化当地能源结构、助力绿色低碳发展。二是同期启动2026年“质量月”活动的PIF5风电项目,作为全球最大的在建陆上风电项目,由夏奇拉(1GW)和斯特拉(2GW)两个子项目组成,投运后年发电量38亿千瓦时,可满足约30万户家庭用电,年减碳超310万吨。两项目均体现中方企业高效履约、强化安全管理与质量管控的能力。
吴忠市发展和改革委员会公示了2026年度风光同场新能源项目竞争性配置结果,总规模达983兆瓦。本次工作依据宁夏自治区发改委《2026年度新能源项目开发建设方案》及清理废止不具备建设条件项目的相关通知要求开展,覆盖全市各县(市、区)申报项目,并对同心县腾退的指标组织了补充申报。经组织专家及市直相关部门开展竞争性评审,最终形成拟纳入自治区年度开发方案的项目清单。公示期为2026年9月7日至9日18:00,为期3个工作日;社会公众如有异议,可在公示期内以书面形式向吴忠市发改委能源科反馈。附件同步公布了具体项目明细表。
昭通市能源局于2026年9月8日发布公告,依法收回永善县马楠兴隆、莲峰营盘两个光伏发电项目的开发权。两项目分别装机18万千瓦和3.5万千瓦,合计21.5万千瓦(即215MW),均于2024年2月4日完成招标,中标单位为中车青岛四方车辆研究所有限公司与中铁十二局集团国际工程有限公司组成的联合体。收回原因为中标企业未能按期推进项目建设,导致严重滞后,未实现如期建成并网。此举系依据相关能源管理规定作出的行政决定。后续,昭通市能源局将重新组织上述两个光伏项目的公开招标,具体安排将另行通知。
云南昭通梭山光伏发电项目是中国能建西南院投资建设的典型山地光伏工程,位于牛栏江畔溶蚀侵蚀高山峡谷地貌区。项目克服地形破碎、坡度陡峭(局部达50度)、运输困难等挑战,仅用13个月完成全容量并网,配套89.28公里送出线路3个月内建成投运。项目采用“固定+柔性”支架混合布置与预应力索网技术,提升土地利用率10%以上;依托无人机航测、三维建模与数字孪生运维系统,实现精准设计与高效管理。建设期间吸纳近半本地劳动力,带动道路升级与产业链发展,年发电4亿度,相当于节约标煤13.02万吨、减排二氧化碳35.33万吨,并预留储能场地,构建“源网荷储”协同的绿色能源新格局。(199字)
宁夏吴忠市于2026年9月7日公示2026年度保障性并网新能源项目竞争性配置结果。根据自治区发改委相关文件要求,吴忠市组织开展了风光同场项目申报与评审工作,共确定16个拟纳入自治区2026年度开发建设方案的项目,总装机规模达98.3万千瓦;同时,清理废止1个不具备建设条件的项目,腾退容量5万千瓦。项目申报覆盖所辖各县(市、区),其中同心县参与了腾退指标的重新申报。评审由市发改委牵头,联合专家及市直相关部门开展,确保程序规范、结果公正。公示期为3个工作日(9月7日至9日18:00),接受社会监督与异议反馈。
云南西双版纳南样河光伏发电项目EPC总承包工程近日公示中标候选人。该项目由云绿能(景洪)新能源开发有限公司招标,位于西双版纳傣族自治州景洪市,总安装容量36.456MWp,额定装机容量30MW。三家中标候选单位及报价分别为:中国电建集团西北勘测设计研究院有限公司(第一候选人,总价约7499万元,折合单价2.05元/W)、中国水利水电第十四工程局有限公司(第二候选人,总价约7604万元,单价2.08元/W)、中国电建集团昆明勘测设计研究院有限公司(第三候选人,总价约7766万元,单价2.13元/W)。公示信息明确了各候选人的排序、投标金额及单位造价,反映出当前该地区大型地面光伏项目EPC市场的竞争格局与价格水平。(199字)
内蒙古鄂尔多斯市康巴什区正式启动2026年分布式光伏发电项目第二批次开发主体优选工作。本次优选面向第一批次优选后剩余的分布式光伏指标,总规模为5万千瓦中未分配部分,不涉及分散式风电。优选由康巴什区发改委委托第三方机构组织实施,坚持公开竞争原则,重点考察申报企业的综合实力、技术方案合理性及建设保障措施等维度,依据评分排名确定推荐开发主体。申报企业须具备独立法人资格,遵守信用、环保、土地、能耗等政策要求,承诺按期完成备案与投产(备案3个月内、投产12个月内),并接受全过程监管与数据报送。申报材料须于9月14日上午提交至康巴什区政府指定地点。(199字)
云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。
云南省临沧市耿马傣族佤族自治县于9月1日启动2026年第一批新能源项目竞争性配置工作,共推出4个光伏项目,总装机容量达60万千瓦。企业可自主选择参与一个或多个项目,允许由不超过两家单位组成的联合体投标。项目要求在备案后2个月内开工(前期审批手续办理时间可剔除,最长豁免期为2个月),原则上开工后8个月内具备投产条件,并须在开工之日起1年内实现全容量并网。其中,茶光互补类项目需按装机容量的10%配置调节资源,企业可通过采购共享储能服务或自建新型储能设施等方式满足该要求。
