新疆300兆瓦光储一体化新能源项目并网发电

来源:中建五局发布时间:2026-07-03 10:04:01

近日,由中建五局承建的

新疆昌吉市30万千瓦

光储一体化新能源项目

顺利实现并网发电

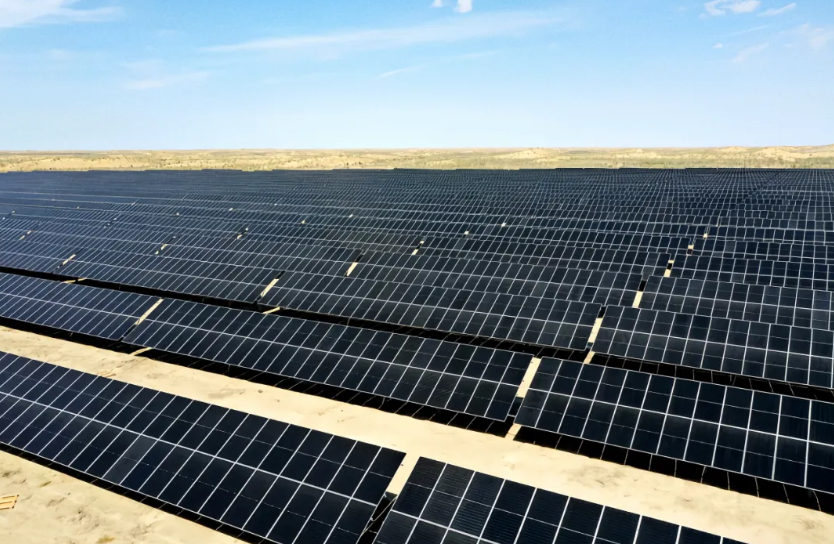

300兆瓦光伏电站平稳运行

将清洁绿电输送到千家万户

为当地绿色能源开发利用注入全新动能





我国第二大沙漠——古尔班通古特沙漠腹地,这里常年干旱少雨、风沙肆虐,自然环境恶劣,方圆六十公里内不见人烟,曾被视为难以开发利用的闲置沙漠土地。

2024年9月,一支来自中建五局的建设队伍挺进这片“无人区”,在此深深扎根。他们的使命,是在这片沉寂的土地上,打造一座占地约9600亩的光伏发电基地,涵盖30万千瓦光伏电站和5万千瓦/10万千瓦时储能系统,并配套220千伏升压站及外送线路。

项目采用“光伏+储能+牧光互补”的综合开发模式,并网投运后,每年可输送清洁电能超5亿千瓦时,年节约标准煤约15.51万吨,减少二氧化碳排放约42.5万吨,达成发电增效、治沙固土、畜牧增收的三重效益


在建设初期,项目面临着无水、无电、无路、无通讯的“四无”困境。为保证施工进度按期推进,项目团队平整沙丘和冲沟,铺设砂石路;借助无人机勘察路况,编制行车指南,沿线设置道路指引牌,全面保障物资运输供给。此外,项目还搭建了通信基站,扩大信号覆盖面积,打通了与外界的联络屏障,为项目后期建设筑牢基础


在生活区内,项目建造了一座离网储能电站,配置120块620峰瓦的光伏组件、6台11千瓦离网逆变器以及40千瓦的时储能电池。电站集成BMS电池管理系统和智能负荷控制模块,白天利用太阳能发电,夜晚则通过储能系统持续供电,成功打造“零碳项目部”

面对风沙、酷暑、严寒等极端天气,项目推行“错峰作业+动态管控”模式,既保障了施工过程的连续不间断,也规避了高温中暑、低温冻伤、沙尘侵扰等安全风险。




由于荒漠地形起伏大、流沙活跃、风蚀强的特殊地质,桩基施工极易出现偏位、塌孔问题。项目采用北斗定位、引孔压桩及注水固沙工艺施工,最终将桩基垂直度误差控制在0.5%以内,桩位偏差严格限定在±20毫米

光伏区箱变及储能区基础选用预制管桩+钢平台结构,升压站则采用预制舱成套设备,安装调试周期较传统方式缩短50%以上。同时,依托模块化设计与智能温控技术,实现光伏电力“移峰填谷”,确保24小时持续稳定供应清洁电力

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南墨江龙坝光伏发电项目并网发电来源:水电十四局 发布时间:2026-09-10 14:23:01

云南墨江龙坝光伏发电项目近日正式并网发电,由水电十四局承建,位于墨江哈尼族自治县龙坝镇打东村茶园山坡地带。项目额定容量98.88兆瓦,占地146.4公顷,建成35个光伏方阵、17.8千米35千伏集电线路,安装逆变器309台、箱变35台,并接入新建的220千伏龙坝光伏电站35千伏侧。项目因地制宜采用“茶光互补”模式,在山坡茶园上方布设光伏设施,实现清洁能源生产与茶叶种植协同发展。建设中克服雨季施工、山地作业等困难,统筹安全、质量与进度,顺利完成土建、设备安装及系统调试。投运后将稳定输出清洁电力,支撑普洱市新型电力系统建设,助力云南省“双碳”目标实现。(199字)

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期全容量并网来源:中国能建安徽电力建设第二工程有限公司 发布时间:2026-09-09 13:39:29

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期(100MW)于9月5日实现全容量并网发电。该项目由中国能建安徽电建二公司以EPC总承包模式承建,选址于淮南市潘集区芦集镇、潘集镇及田集街道的闲置深水沉陷区水面,采用漂浮式光伏技术,分两期建设,二期200MW正在推进中;配套新建220千伏升压站,与二期共用主变。建设中克服了水面清障协调难、作业风险高、设备供应紧张等挑战,创新应用“浮体预制+岸上组装+水面牵引就位”工艺及组件横向安装、柔性电缆敷设等技术。项目全部建成后,年上网电量约3.5亿度,兼具生态修复(缓解水土流失)与能源转型双重效益,助力区域绿色低碳发展和“双碳”目标实现。(198字)

宁夏公示983MW风光同场项目竞配结果:澳琴控股、中核等领衔来源:吴忠市发展和改革委员会 发布时间:2026-09-09 09:11:29

吴忠市发展和改革委员会公示了2026年度风光同场新能源项目竞争性配置结果,总规模达983兆瓦。本次工作依据宁夏自治区发改委《2026年度新能源项目开发建设方案》及清理废止不具备建设条件项目的相关通知要求开展,覆盖全市各县(市、区)申报项目,并对同心县腾退的指标组织了补充申报。经组织专家及市直相关部门开展竞争性评审,最终形成拟纳入自治区年度开发方案的项目清单。公示期为2026年9月7日至9日18:00,为期3个工作日;社会公众如有异议,可在公示期内以书面形式向吴忠市发改委能源科反馈。附件同步公布了具体项目明细表。

南广南县那朵光伏发电项目(二期)投资优选来源:广南县发展和改革局 发布时间:2026-09-08 14:38:37

广南县发展和改革局发布《那朵光伏发电项目(二期)投资开发主体优选公告》,面向社会公开遴选项目投资主体。该项目位于广南县境内,总装机容量5万千瓦,已纳入云南省2025年第三批新能源项目建设清单。公告明确坚持“公开透明、生态优先、融合发展、合法合规”四大配置原则,强调项目须统筹生态保护、国土空间规划与乡村振兴,落实就近接入、就地消纳要求,并严禁炒卖资源、虚假投资等行为。申报企业须具备新能源开发资质、良好信用记录及相应投融资与建设运营能力;评选采用100分制综合评分法,涵盖企业资信、建设管理、联农带农、财税贡献及就业带动等六方面。中选企业须在规定时限内完成协议签订、备案、开工及全容量并网(原则上自开工起1年内),并严格遵守用地、环保、安全及技术标准要求。报名截止至2026年9月14日,优选会议定于9月18日举行。(199字)

九墩滩300万千瓦光伏项目(标段1-2)50万千瓦光伏工程PC总承包项目转入组件安装期来源:中国风 发布时间:2026-09-08 14:28:37

甘肃武威九墩滩300万千瓦光伏项目(标段1-2)50万千瓦工程近日完成首批光伏组件安装,正式转入组件安装攻坚阶段。该项目位于腾格里沙漠腹地,是“陇电入浙”特高压外送配套核心工程及凉州区光伏治沙示范园区重点单元,采用“板上发电、板下治沙、板间复绿”立体开发模式,兼顾清洁能源供给与荒漠生态修复。面对风沙频繁、软基成桩难、通行条件差等沙漠施工难题,项目团队通过网格化分区施工、无人机航测建模、北斗定位监测等技术手段,精准控制桩基精度,同步建立气象预警与安全巡查机制,实现支架桩基阶段零事故、高效率交付。下一阶段将全力推进组件安装,力争早日并网,打造可复制推广的“光伏+治沙”绿色标杆工程。(198字)

连续十年!隆基再获“质胜中国”三项大奖来源:隆基绿能 发布时间:2026-09-07 11:18:38

隆基在2026“质胜中国”光储盛典斩获三项大奖:ACM金属化创新技术、Hi-MO X10防起火安全组件(行业唯一量产Class A认证)、Hi-MO 9抗UVID组件,彰显其在效率、安全与可靠性上的全面领先,持续引领光储技术价值升级。

云南600MW光伏项目启动竞配来源:耿马傣族佤族自治县发展和改革局 发布时间:2026-09-07 10:49:44

云南省临沧市耿马傣族佤族自治县于9月1日启动2026年第一批新能源项目竞争性配置工作,共推出4个光伏项目,总装机容量达60万千瓦。企业可自主选择参与一个或多个项目,允许由不超过两家单位组成的联合体投标。项目要求在备案后2个月内开工(前期审批手续办理时间可剔除,最长豁免期为2个月),原则上开工后8个月内具备投产条件,并须在开工之日起1年内实现全容量并网。其中,茶光互补类项目需按装机容量的10%配置调节资源,企业可通过采购共享储能服务或自建新型储能设施等方式满足该要求。

云南耿马县:开展600MW光伏项目竞配,配10%储能来源:智汇光伏 发布时间:2026-09-07 10:27:54

云南省耿马县于9月1日发布2026年第一批新能源项目竞配公告,面向社会公开遴选600MW光伏项目投资主体。本次竞配共设4个子项目,企业可单独或联合(联合体成员限2家)参与任一或多个项目。所有项目须按装机容量的10%配套建设调节资源,允许通过自建新型储能设施或购买共享储能服务等方式落实。在建设进度方面,项目备案后2个月内须开工(用林用地、环评、水保及电网接入等前期审批时间可顺延,最长不超过2个月);开工后8个月内应具备投产条件,1年内须实现全容量并网。

中国华电154.7兆瓦光伏电站项目正式开工来源:中国华电 发布时间:2026-09-04 09:35:33

中国华电于2026年9月1日在罗马尼亚多尔日县科托菲尼乡正式开工建设154.7兆瓦光伏电站项目,这是其在欧洲投资建设的首个绿地光伏项目,也是罗马尼亚当前在建规模最大的集中式地面光伏电站之一。项目占地约198.1公顷,采用双面高效组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套新建升压站与输电线路,计划于2028年一季度投产。建成后,年均发电量约2.4亿千瓦时,按当地标准每年可减排二氧化碳当量约5.2万吨,显著增强南部电网供电能力,助力罗马尼亚提升可再生能源占比与能源结构转型。同时,该项目推动中国光伏装备与工程技术服务出海,是中罗能源合作及“一带一路”清洁能源合作的重要实践成果。(199字)

华电300MW光伏项目公示来源:忻州市行政审批服务管理局 发布时间:2026-09-02 09:29:08

本文介绍了山西省忻州市原平市能源转型与生态治理风光示范基地光伏项目的最新进展。项目分两期建设:一期为400MW光伏项目,已于6月26日获忻州市行政审批服务管理局受理环评;二期为300MW光伏项目,于8月27日公示环评受理信息。二期项目位于原平市大牛店镇、云水镇,占地2094.21公顷,总投资10.09亿元,工期5个月,拟安装55.6万块N型BC 650Wp双面单晶硅组件,划分为105个方阵。项目实施主体经历变更:最初由山西忻州神达能源集团承建,后于2025年11月28日经山西省能源局批复,变更为华电新能源集团山西分公司。一期项目投资12.47亿元,同样采用同型号高效组件。

云南省能源局关于2025—2026年第二批集中式新能源项目全容量并网时间确认公示来源:云南省能源局 发布时间:2026-08-31 16:21:42

云南省能源局于2026年8月28日发布公示,对2025—2026年第二批集中式新能源项目全容量并网时间予以确认。此次确认依据《云南省能源局关于优化新能源项目全容量并网事宜的通知》(云能源新能〔2026〕148号)等文件要求,面向申报在2025年6月1日及之后并网发电的项目开展。经该局会同相关部门审核,形成《云南省2025—2026年第二批集中式新能源项目全容量并网时间确认清单》并随文附件公布。公示期为2026年8月31日至9月4日,期间相关单位或个人可就公示内容提出书面异议,须提供事实依据、证明材料、有效联系方式,并按要求加盖公章或签署真实姓名及身份证信息。逾期反馈不予受理。
