山西分布式光伏新政解读:红区配储即可并网,"618新政"四省联动落地

来源:索比光伏网发布时间:2026-07-02 15:13:13

6月17日,山西省能源局发了一份通知,对很多被电网"拒之门外"的分布式光伏项目来说,这是个转折点。

通知名字叫《关于优化分布式可再生能源发电项目管理的通知》,核心就一句话:红色区域(电网承载力已经饱和的地方),只要配上储能、满足"全部自发自用",原则上可以新建分布式光伏了。

这在过去是不可能的。

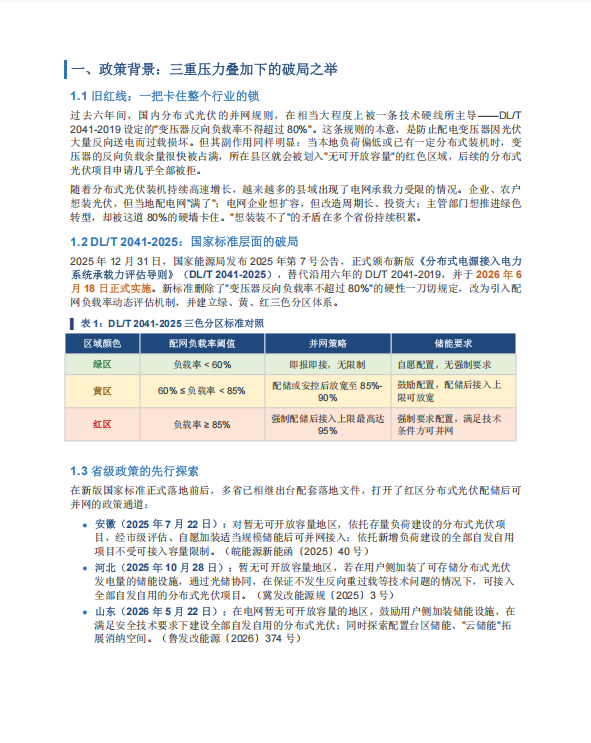

过去六年,国内分布式光伏并网有一条硬杠杠——《分布式电源接入电力系统承载力评估导则》(DL/T 2041-2019)规定的**"变压器反向负载率不得超过80%"**。一旦超过这条线,所在县区就被划成"红区",新项目申请基本全部被拒。企业想装光伏,电网说"满了",这个矛盾困扰了行业整整六年。

转折点出现在6月18日——国家能源局新版《分布式电源接入电力系统承载力评估导则》(DL/T 2041-2025)正式实施,删掉了这条一刀切的80%红线,改成绿、黄、红三色分区动态管理。山西的通知,正是踩在这个节点上落地的省级配套文件。

更关键的是,山西不是一个人在战斗。安徽(2025年7月)、河北(2025年10月)、山东(2026年5月)已经相继出台了类似的红区松绑政策。山西是第四个,也是踩在国家新标准实施当天最近的一个省份跟进出台细则的省份。

这意味着什么?

对储能行业来说,红区"不配储能就别想并网",黄区"配了储能优先并网",工商业项目"配了储能更容易满足50%自用比例要求"——三层叠加,意味着分布式储能的需求逻辑正在发生结构性变化,从"可选项"变成了"前置条件"。

对光伏行业来说,一批此前因为电网"没位置"而搁浅的存量工商业屋顶资源,第一次有了明确的解锁路径。

但配储不是"万能钥匙"——技术指标要满足、经济性要测算、不同区域的实操规则也不完全一样。这份政策到底怎么落地,企业该怎么应对,索比光伏网编辑部做了一份系统梳理。

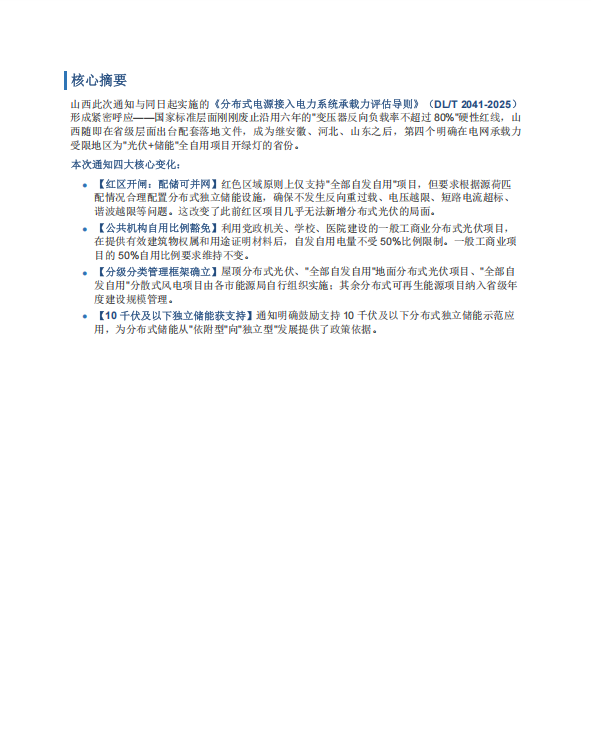

索比光伏网编辑部综合政策原文、国家标准文件及多家行业解读,对山西此次新政进行了深度解析,覆盖:

* 山西通知八条核心条款逐条解析(含三色分区实操规则、公共机构自用比例豁免详解)

* 安徽、河北、山东、山西四省政策横向对比

* 分布式储能市场的结构性增量逻辑

* 不同类型光伏项目的受益程度评估

* 企业应对新规的五条实操建议

以下为报告摘要,完整版扫码获取

↓ ↓ ↓

责任编辑:sunnyliu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
四川:推动风光+储能项目建设 配建后风光置信出力分别达到11%、6%来源:四川省发展和改革委员会 发布时间:2026-11-05 09:41:47

本文介绍了四川省发布的《新型储能项目建设三年行动方案(2026—2028年)》,旨在支撑新型能源体系和电力系统建设。方案明确2026—2028年全省新增新型储能规模超1300万千瓦/2600万千瓦时,按电源侧、电网侧、多场景应用三类统筹推进。其中,重点推动“风光+储能”一体化建设,在阿坝、甘孜、攀西等新能源富集区配置储能,目标使风电、光伏配储后的置信出力分别提升至11%和6%;电网侧聚焦成都、川南、川东北负荷中心及输电断面布局独立储能;多场景应用覆盖产业园区、商业综合体、数据中心、民生保障场所及零碳示范项目。方案还强调技术多元化发展、市场化机制完善、安全规范管理及政策要素保障,系统性构建新型储能发展格局。

盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

并网!安徽省绿色能源转型示范区光伏总承包项目来源:中国能建中电工程 发布时间:2026-10-27 09:47:18

润能贵池牛头山光伏发电项目近日实现全容量并网发电,标志着安徽省绿色能源转型示范区建设取得重要进展。该项目由中电工程安徽院以EPC总承包模式承建,联合华润电力共同开发,位于池州市贵池区,采用集中式渔光互补模式,分两期建设,直流侧装机容量176兆瓦,交流侧128兆瓦,并配套一座220千伏升压站。项目投运后,预计年均发电量约9950万千瓦时,可节约标准煤约2.98万吨,减排二氧化碳约7.78万吨。作为示范区重点能源项目,其创新融合“光伏+渔业+旅游”发展路径,兼顾清洁能源供给与产业协同,为区域绿色低碳转型和乡村振兴提供有力支撑。(198字)

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)

京能国际北京市顺义区北坪基地1.6MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-10-23 09:37:16

京能国际顺义北坪基地1.6MW分布式光伏项目完成备案,利用近2万㎡屋顶实现“全额自用”,年发电166万千瓦时,年减碳1001吨。项目紧扣首都“双碳”战略,强化绿色电力供应安全,助力园区低碳转型与能源结构升级。

2026年Q4广西崇左市各县区分布式光伏可开放并网容量公示来源:崇左市发展和改革委员会 发布时间:2026-10-22 14:21:27

2026年第四季度广西崇左市分布式光伏可开放并网容量已公布,全市合计为116.5兆瓦。该数据基于各县区、乡镇电网承载能力评估结果,由当地电网部门于10月20日正式公示。评估覆盖崇左市全部下辖县区,其中宁明县为唯一被评定为“绿色”预警等级的区域,表明其电网具备相对充足的消纳与接入能力;其余所有县区均被划为“黄色”预警等级,反映当前电网承载压力较大,新增分布式光伏项目需谨慎规划、有序接入。此次公示旨在引导分布式光伏开发主体合理选址和建设,避免局部电网过载,保障电力系统安全稳定运行。

安徽鸠江区核查公示长期未建成、并网无电量分布式光伏名单来源:鸠江区发展和改革委员会 发布时间:2026-10-21 08:56:00

安徽芜湖市鸠江区发展和改革委员会联合国网芜湖市江北供电分公司,依据安徽省能源局2025年40号文相关规定,对辖区内长期未建成并网或并网后长期无发电量的分布式光伏项目开展清理核查。根据文件要求,完成备案并取得电网接入意见后12个月内未建成并网的项目,须明确清理标准并及时处置。经排查统计,共发现116个超期未建成并网、1个已并网但长期无电量输出的项目,其中部分现场无发电设备或已丧失恢复发电条件。现将上述117个项目名单予以公示,公示期为2026年10月9日至10月23日,接受社会监督与情况反映。

巴西发布能源规划,2036年分布式光伏装机92GW,电池储能7.2GW来源:TaiyangNews 发布时间:2026-10-21 08:50:58

巴西能源研究局(EPE)与矿产和能源部(MME)联合发布的《十年能源扩展规划(PDE 2036)》草案,提出2027—2036年能源发展路径。规划预计,分布式光伏(含屋顶系统)装机将从2026年的约50GW增至2036年的92GW,其中户用系统达41GW,覆盖1350万用户;同期电池储能装机目标为7.2GW,并配套建设4GW需求响应及2GW抽水蓄能设施,以增强电网灵活性。风能与太阳能发电量届时将占全国总发电量约三分之一,可再生能源整体占比维持在近90%。全社会用电量年均增长3.4%,2036年达979TWh,数据中心用电量将增长十倍。规划期内总投资约3.3万亿雷亚尔,含960亿雷亚尔投向分布式发电,并推动3.19万公里输电线路和99600MVA变电容量扩建。草案正公开征求意见至2026年11月6日。

110MW/220MWh 储能集群全并网 通威新能源打造用户侧储能规模化落地样板 来源:索比光伏网 发布时间:2026-10-19 11:51:36

通威新能源于2026年完成四大用户侧储能项目全部并网,建成总规模达110MW/220MWh的规模化储能集群,涵盖金堂通合(25MW/50MWh)、金堂通威(5MW/10MWh)、眉山通环(75MW/150MWh)和双流黄甲(5MW/10MWh)四座电站。该集群年均调节电量超1.3亿千瓦时,具备峰谷套利、调峰调频、平抑新能源波动等功能,有效支撑四川区域电网稳定运行与工商业用能优化。项目立足真实园区场景,融合分布式光伏与智慧能源管理,形成可复制的“绿电+储能”一体化落地模式。作为国内首批实体投运的规模化用户侧储能集群,其在技术协同、安全运维和商业模式上的实践,为新型电力系统建设提供了重要示范样本。(199字)
