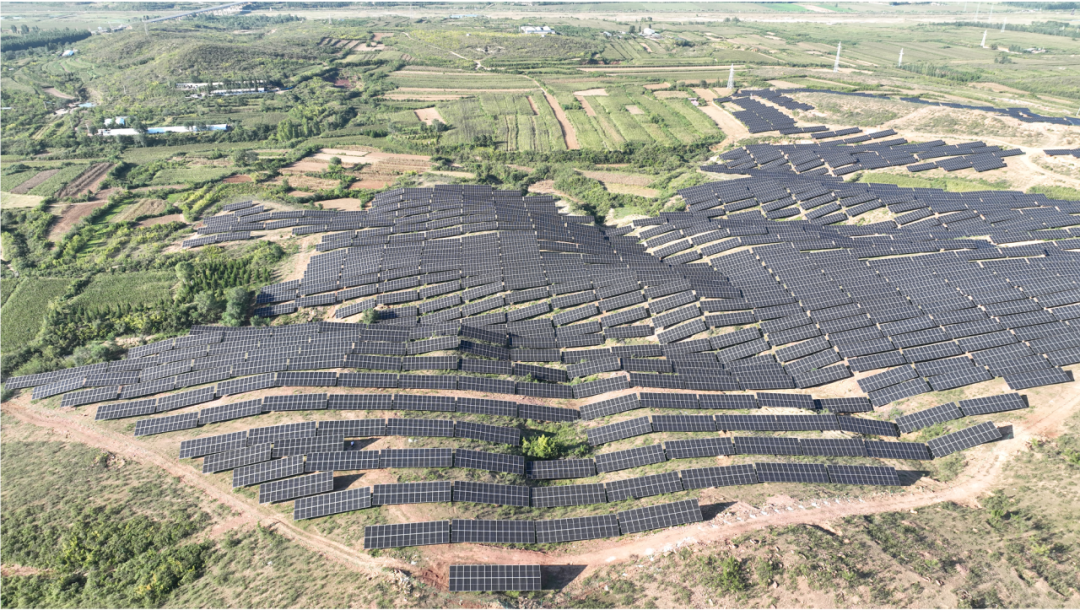

2026年7月1日6时58分,随着晨光初照,由河北院承建的中电建临城100MW光伏发电项目监控大屏上,交流侧功率数值跃升至11.8MW,并持续快速攀升。在建党105周年之际,临城光伏项目部全体员工以工程全容量投产向党和祖国深情献礼。

临城项目规划总容量直流侧127.06MW、交流侧99.84MW,新建1座220kV升压站,主变容量100MVA,并配套建设15MW/30MWh储能系统。升压站以220kV出线接入临泉站,同时作为区域汇集站,预留2回220kV出线间隔,配套线路极限输送容量可达约733MVA。项目年均等效利用小时数约1237小时,年均上网电量约157170MWh,每年可减少二氧化碳排放约13.02万吨,绿色低碳效益显著。

自2025年3月12日开工以来,项目部锚定2025年5月31日前首批并网的目标,科学细化节点、倒排工期:45天完成主变及GIS设备安装,77天实现首批并网光伏区送电条件及升压站反送电条件,以“攻坚第一战”的拼劲,确保了首批并网按期投产。2026年6月30日23时50分,项目完成全部四回路集电线路冲击试验,箱变全部带电,所有发电单元顺利实现并网发电。

项目建设过程中,公司领导多次亲临一线指导,各相关部门定期驻场支持,为项目推进注入强大动力。面对光伏用地政策调整、属地电网公司线路走廊重叠等多重困难,项目团队迎难而上,深入研究用地政策,积极协调其他地类资源,在政策与规划框架内储备充足建设用地,充分彰显了河北院人的主动作为和使命担当。
河北院将继续发扬伟大建党精神,敢于斗争、敢于胜利,再接再厉、善作善成,高质量完成后续消缺及移交工作,以实干担当保障高质量履约,书写企业高质量发展新篇章。
本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

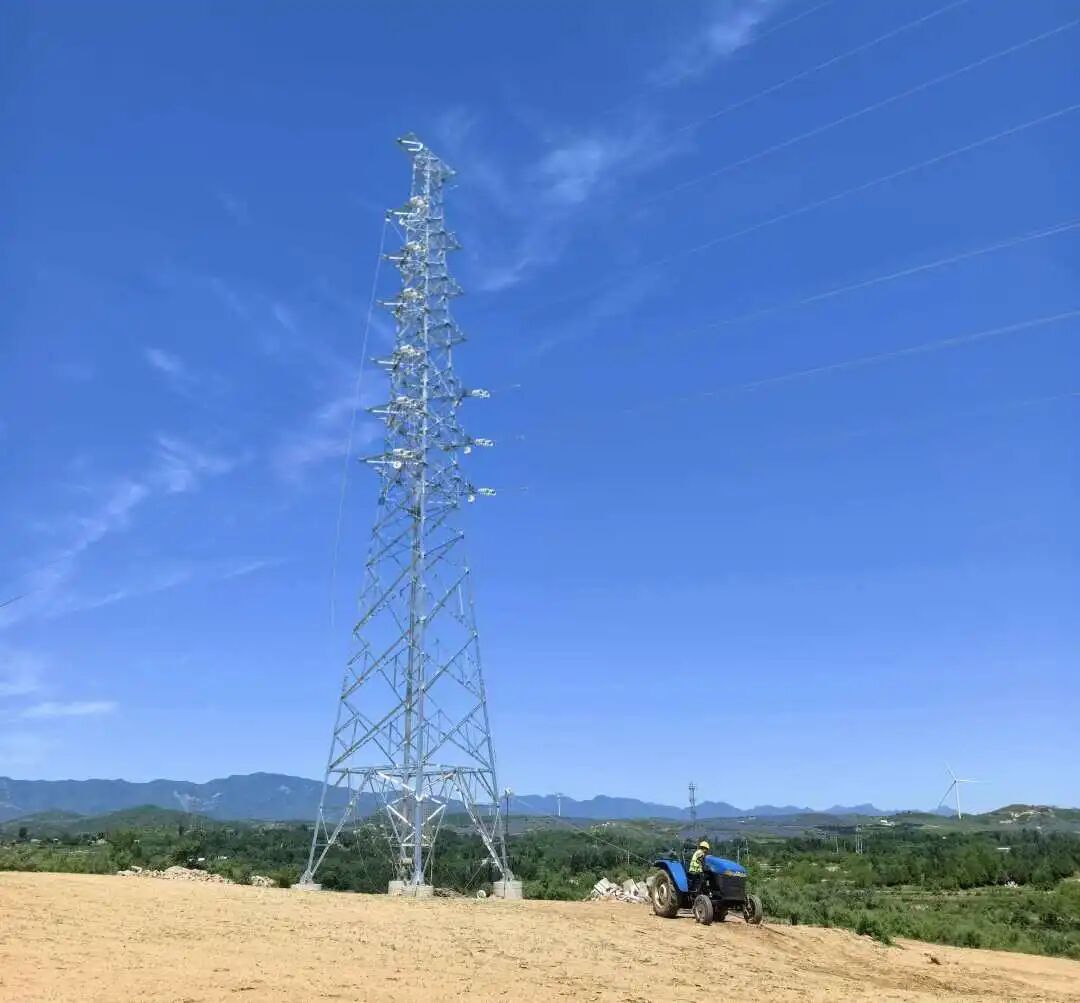

丹巴巴底光伏发电项目220千伏送出工程近日顺利完工。该工程线路全长54.38公里,新建铁塔134基,途经海拔2050米至4400米的高寒山区,面临地形复杂、运输困难、缺氧等多重施工挑战。为应对难题,建设单位组建党员突击队,创新采用无人机牵引放线、索道运输等技术,有效突破传统机械作业受限的“盲区”。施工全过程严格落实高空作业、交叉跨越等高风险环节的安全管控措施,压实各级责任,强化全流程监管。工程如期建成,不仅攻克了高原电网建设的技术与管理难关,也为光伏电站后续并网发电和清洁能源外送提供了关键输电保障。
10月16日,中国能建葛洲坝机电公司投资建设的湖南耒阳市东湖圩乡100兆瓦光伏发电项目成功实现首批场区并网发电,发出首度“绿电”。该项目位于耒阳市东湖圩乡,采用640瓦单晶硅双面双玻组件与320千瓦组串式逆变器,配套建设110千伏升压站及输电系统。建设过程中,项目部通过“网格化+同进同出+危大工程旁站”管理模式强化安全管控,克服征地协调、雨季施工等困难,优化工艺、加快调试,高效推进关键节点。作为衡阳市重点清洁能源项目,建成后年均发电量约1.22亿千瓦时,相当于每年节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。(199字)
10月10日,安徽省芜湖市南陵县生态环境局公示了中电建南陵县许镇奎湖100MW渔光互补发电项目环境影响报告表。该项目位于南陵县许镇镇奎湖区域,总投资4.2亿元,占地约122.59公顷,由南陵县徽能新能源有限公司建设,实际控制方为中电建新能源集团股份有限公司。项目采用“分区发电、集中并网”模式,总装机容量100MW(直流侧达119.8MWp),拟安装190,164块单块功率630Wp的光伏组件。作为典型的渔光互补项目,其在保障渔业生产的同时开展光伏发电,兼顾土地复合利用与清洁能源开发。
中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)
京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。
京能国际首个用户侧储能项目——浙江嘉兴嘉善兰钧13.8MW/27.6MWh项目于10月9日全容量并网。项目采用“自发自用”模式,通过6台磷酸铁锂储能单元动态增容,降低企业变压器改造成本,缓解电网压力,助力地方经济与能源可持续发展。
南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)
国家能源集团浙江公司遂昌二期55兆瓦茶光互补光伏项目于9月29日实现全容量并网发电。项目位于丽水市遂昌县大柘镇,占地约1565亩,直流侧装机58兆瓦、交流侧55兆瓦,依托既有110千伏升压站接入电网。建设过程中,团队统筹资源、动态优化施工,在应对山区连续降雨、材料价格波动等挑战下,高效完成28台箱变投运及两回35千伏集电线路送电。项目采用无人机吊装与人工作业结合方式,最大限度减少对茶园生态的影响,践行绿色施工理念。投运后,年均发电量约6117.62万千瓦时,可节约标准煤1.87万吨、减排二氧化碳4.98万吨,并带动当地就业与茶产业转型升级,助力遂昌乡村振兴和绿色低碳发展。(199字)
中国能建华东院牵头总承包的哥伦比亚瓜兰迪24.93MW光伏项目近日实现全容量并网发电。该项目位于哥伦比亚托利马省安第斯山区边缘,是华东院在拉美首个落地执行的地面光伏EPC项目,涵盖光伏场区、箱变系统、34.5kV输电线路及对侧变电站改造。建设过程中面临高温多雨山地气候、7.5级地震、考古洞穴发现、严苛ESG要求、RETIE认证与图纸本地化转化等多重挑战,叠加时差、语言、签证、供应链及山火等跨境风险。项目团队通过动态优化方案、高效协同各方,成功克服困难,确保关键节点如期完成。投运后年发电量约4974.8万千瓦时,年减排二氧化碳约1万吨,将助力当地能源结构优化与绿色转型。(199字)
青海共和百万千瓦光伏光热项目于10月1日成功并网发电,成为全国首个集光伏发电、光热储能与电热转换于一体的百万千瓦级清洁能源工程。项目位于青海海南州共和县,总装机100万千瓦,含90万千瓦光伏电站和10万千瓦熔盐塔式光热电站,由电建新能源公司投资运营、西北院EPC总承包。光热部分配备219米吸热塔及10310面定日镜,光伏部分安装近190万块组件。依托熔盐储热技术,项目可实现昼夜连续稳定供电,已达成并网即全容量投运的行业新纪录。预计年上网电量22亿千瓦时,年节约标煤69万吨、减排二氧化碳207万吨。项目采用高低支架光伏阵列,兼顾发电、生态修复与牧业发展,并为沙戈荒地区大型风光基地提供可复制的“光伏+光热”长时调峰实证方案。(199字)
大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。
