福建最大公交园区“光伏+充电桩”一体化项目成功并网运行

来源:新华社发布时间:2026-06-17 09:46:16

近日,福建省最大的公交园区“光伏+充电桩”一体化项目——惠安县公共交通有限公司城北枢纽站分布式光伏车棚发电项目,在国网福建省电力有限公司惠安县供电公司(下称“国网惠安县供电公司”)的推动下成功并网运行。项目将为区域节能降碳和能源绿色转型提供有力支撑,进一步释放绿色发展动能。

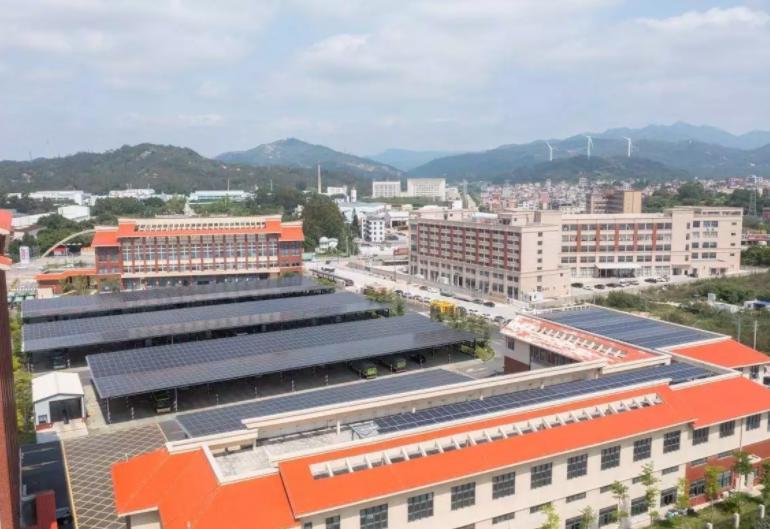

据了解,惠安县公共交通有限公司城北枢纽站分布式光伏车棚发电项目依托枢纽站原有场地空间布局光伏车棚,需将原有普通停车区升级为绿色能源生产基地。得知项目建设需求后,国网惠安县供电公司第一时间安排客户经理提供“一对一”对接服务。

面对图纸审核周期短、项目建设时间紧的挑战,国网惠安县供电公司党委将该项目列为重点攻坚任务。公司营销部党支部书记李萍主动请缨,带领客户经理、青年骨干施博瀚靠前攻坚,当天受理审核图纸,次日答复审图结果,为项目顺利开工抢出宝贵时间。

“得益于供电公司的贴心服务,我们这个占地近9000平方米的光伏车棚才能在不到3个月便实现从施工建设到并网发电的飞跃。项目早投运就能早见效、早收益,同时也将大幅提升惠安县公交枢纽供电保障能力与绿色服务水平。”项目建设单位项目经理陈宗增说。

项目建设期间,以施博瀚为核心的攻坚团队扎根现场,紧盯施工进度、技术标准、安全质量三大关键,并全程提供并网技术支持。

考虑到城北枢纽站的充电站有80个直流快充终端的用电需求,攻坚团队立足公交园区的远期规划,将配电室变压容量升级至4000kVA,并配备10个400kW总控箱,形成“市电+光伏”双电源保障,为公交园区提供强劲用电动能。

项目完工后,攻坚团队立即组织开展验收工作,协助建设单位在3天内完成问题整改并顺利并网,光伏验收并网时长较常规缩短5个工作日,保障项目安全、稳定、高效接入电网系统。

项目投运并非服务的终点。近日,施博瀚与同事再次来到城北枢纽站,对假日期间分布式光伏车棚运行情况进行回访,并对光伏设备及充电桩开展全面巡检。

据统计,该光伏车棚日均能产生绿电近0.8万kWh,一年可提供绿电约200万kWh,可满足枢纽站日常运营用电需求的近60%,每年减少二氧化碳排放约1500吨,相当于植树造林约8万棵,节能降碳效益超50%,实现了光伏绿电与低碳公交园区双向赋能,为地方能源结构转型与产业融合发展打造了可复制、可推广的样板。

下一步,国网惠安县供电公司将以惠安县公交园区“光伏+充电桩”一体化项目为示范标杆,持续织密全域充电网络、推广光伏绿电应用,深耕“源网荷储”一体化建设,以优质供电服务赋能绿色低碳转型,为区域高质量发展注入不竭绿电动能。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南红河州启动7个光伏项目业主优选(二次)来源:红河州能源局 发布时间:2026-09-10 11:50:59

云南红河州正式启动7个集中式光伏发电项目业主优选(二次)工作,项目均纳入云南省2025年第二批、第三批新能源建设清单。这7个项目分别位于蒙自、弥勒、建水、元阳四县市,总装机容量达45.5万千瓦,总投资约17.65亿元,涵盖大石板、打磨山、业租、草海子、克租、舍山、坡头等光伏电站。优选坚持市场化原则,通过公开、公平、择优方式确定建设业主,中选单位须承担项目全部投资、建设、并网及后续运营维护责任。报名企业需具备独立法人资格、良好财务状况、相关开发经验及合规信用记录,接受联合体参与(不超过三家)。资格审查采用后审制,《响应文件制作须知》获取时间为2026年9月9日至11日,响应文件递交及优选评测会议定于9月14日举行。(199字)

6大项目16MW集中开工!天合富家工商业EMC开启规模化落地新征程来源:天合富家 发布时间:2026-09-10 09:34:44

9月8日,天合富家工商业EMC首批6大项目集中开工,总容量16MW,覆盖纸业、食品、电子等多行业及皖鲁粤鄂四省。公司以“零投入、共享收益”EMC模式,依托AI预审、智控运维、数智赋能与资产流转四大实力,加速绿电规模化落地,标志其工商业业务迈入新阶段。

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。

贵州150MW农光互补光伏项目公示来源:安顺市生态环境局 发布时间:2026-09-10 09:29:13

贵州安顺市平坝区拟建羊昌龙潭光伏电站项目,已由当地生态环境局受理环评文件。该项目位于平坝区白云镇及羊昌布依族苗族乡,总投资约6.23亿元,总占地近2000亩,规划装机容量150MW,实际安装容量202.86MWp,拟采用32.2万块630Wp N型单晶硅双面双玻组件。项目以“农光互补”为开发模式,兼顾光伏发电与农业种植功能,施工周期为12个月。建设单位为贵州能源集团平坝新能源有限公司。该公示标志着项目进入环评审批关键环节,是贵州省推动可再生能源与乡村振兴协同发展的具体实践之一。(199字)

离网型绿电园区:配套400MW光储EPC中标公示!来源:智汇光伏 发布时间:2026-09-10 09:10:50

本文介绍了宁夏天元锰业锰基产业绿电园区40万千瓦光伏项目EPC总承包中标候选人公示情况。该项目位于宁夏中卫市中宁县,是国家级“锰基+绿能”深度耦合标杆示范园区,采用离网型运行模式。园区规划总规模90万千瓦,首期建设40万千瓦(直流侧)光伏项目,并配套350MW/700MWh储能系统;后续将建设50万千瓦风电项目。工程内容涵盖光伏场区、2座220kV升压站(石空、余丁)、34公里220kV送出线路、集电线路、升压站改造及场内外交通等全周期EPC工作。中标候选人投标单价分别为1.775元/W和1.742元/W。项目计划2026年9月1日开工,工期14个月。(199字)

2.8元/W!48MW光伏项目EPC中标结果公示来源:索比光伏网 发布时间:2026-09-10 08:48:35

近日,山西明合新能源有限公司招标的宽禾杏花岭区48MW乡村振兴分布式光伏项目EPC总承包中标结果公示。该项目位于太原市杏花岭区,属山地地形,涵盖48MW光伏场区(适配土坡、石坡施工)、1座110kV升压站及约8公里110kV外送架空线路(含杆塔、光缆、接地及通道清理等全部工程内容)。中国建筑第二工程局有限公司与元工电力技术有限公司组成的联合体中标,中标总价为13460万元,折合单价约为2.80元/瓦。该项目建设旨在服务乡村振兴战略,推动当地清洁能源发展与产业融合。

投资转向!上市公司叫停七省工商业光伏项目来源:索比光伏网 发布时间:2026-09-10 08:45:56

英力股份于9月8日公告,拟终止原定在安徽、四川、黑龙江、重庆、甘肃、贵州、江苏七省市实施的分布式光伏电站投资项目,将1.09亿元募集资金调整用于两大主业项目:金属结构件生产项目(总投资8834万元,建设期18个月)和笔记本结构件研发及自动化改造项目(总投资2110万元,建设期15个月),均落地安徽六安舒城杭埠园区。公司表示,因光伏行业外部环境变化、产能持续扩张导致竞争加剧,组件价格与电站投资收益出现阶段性波动,原项目预期税后内部收益率16.30%、投资回收期7.60年的目标已难以实现,故决定优化资金配置,聚焦笔记本结构件等核心业务,提升自动化水平与主业竞争力。(199字)

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期全容量并网来源:中国能建安徽电力建设第二工程有限公司 发布时间:2026-09-09 13:39:29

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期(100MW)于9月5日实现全容量并网发电。该项目由中国能建安徽电建二公司以EPC总承包模式承建,选址于淮南市潘集区芦集镇、潘集镇及田集街道的闲置深水沉陷区水面,采用漂浮式光伏技术,分两期建设,二期200MW正在推进中;配套新建220千伏升压站,与二期共用主变。建设中克服了水面清障协调难、作业风险高、设备供应紧张等挑战,创新应用“浮体预制+岸上组装+水面牵引就位”工艺及组件横向安装、柔性电缆敷设等技术。项目全部建成后,年上网电量约3.5亿度,兼具生态修复(缓解水土流失)与能源转型双重效益,助力区域绿色低碳发展和“双碳”目标实现。(198字)

晶科中标连云港青口盐场渔光一体化项目光伏组件采购来源:中国电力招标网 发布时间:2026-09-09 09:46:10

连云港青口盐场渔光一体化发电项目于9月7日公布光伏组件设备第二次中标结果,晶科能源以20865.45万元总价、0.759元/瓦单价中标。该项目位于连云港市经济开发区青口盐场,总建设容量220MW,配套新建一座220kV升压站,含两台主变(120MVA和110MVA),采用三相双绕组有载调压油浸式变压器,电压等级230±8×1.25%/37kV。电气接入方案为:每7–8个发电单元汇成一回35kV集电线路,接入升压站35kV母线,再经升压后送入附近220kV变电站。招标范围涵盖N型单晶双面双玻光伏组件(正面带边框、功率≥650Wp)、备品备件、专用工具及相关技术服务,总采购容量约274.91MWp。

华能陕西50MW光伏发电项目公示来源:商洛市人民政府 发布时间:2026-09-09 09:31:10

华能陕西丹凤5万千瓦光伏发电项目位于商洛市丹凤县龙驹寨街道南沟村,由华能陕西(丹凤)发电有限公司投资建设,总投资1.59亿元,占地679.32亩,计划工期6个月。项目直流侧装机容量为54.9952MWp,交流侧额定输出容量为50MW,配套建设一座35kV开关站、集电线路及场内道路等设施。光伏组件采用N型650Wp单晶双玻双面产品,共计84,608块。项目建设单位为华能陕西(丹凤)发电有限公司,其控股股东为华能陕西发电有限公司,最终控制方为中国华能集团有限公司。该项目环评文件已由丹凤县生态环境分局完成审批并予以公示。

上市公司叫停七省工商业光伏项目,1.09亿资金火速改投来源:英力股份 发布时间:2026-09-09 09:29:25

英力股份于9月8日公告,决定终止原募投项目“安徽飞米新能源分布式光伏电站投资项目”,并将该项目募集资金专户中剩余的1.09亿元,分别投入“年产1500万套金属冲压件及800万套金属压铸件项目”(投资8834万元)和“笔记本结构件研发及自动化改造项目”(投资2110万元)。调整主因是光伏行业外部环境发生重大变化:产业链持续扩产、市场竞争加剧,叠加组件价格与分布式电站投资收益出现阶段性波动,导致原项目难以实现预期回报。原光伏项目拟在安徽、四川、黑龙江等七省多地工商业屋顶建设分布式电站,计划建设期24个月,预计税后内部收益率16.30%;而新投向聚焦公司主业,分别用于新建金属结构件产能及升级现有笔记本结构件产线自动化水平,建设周期分别为18个月和15个月。
