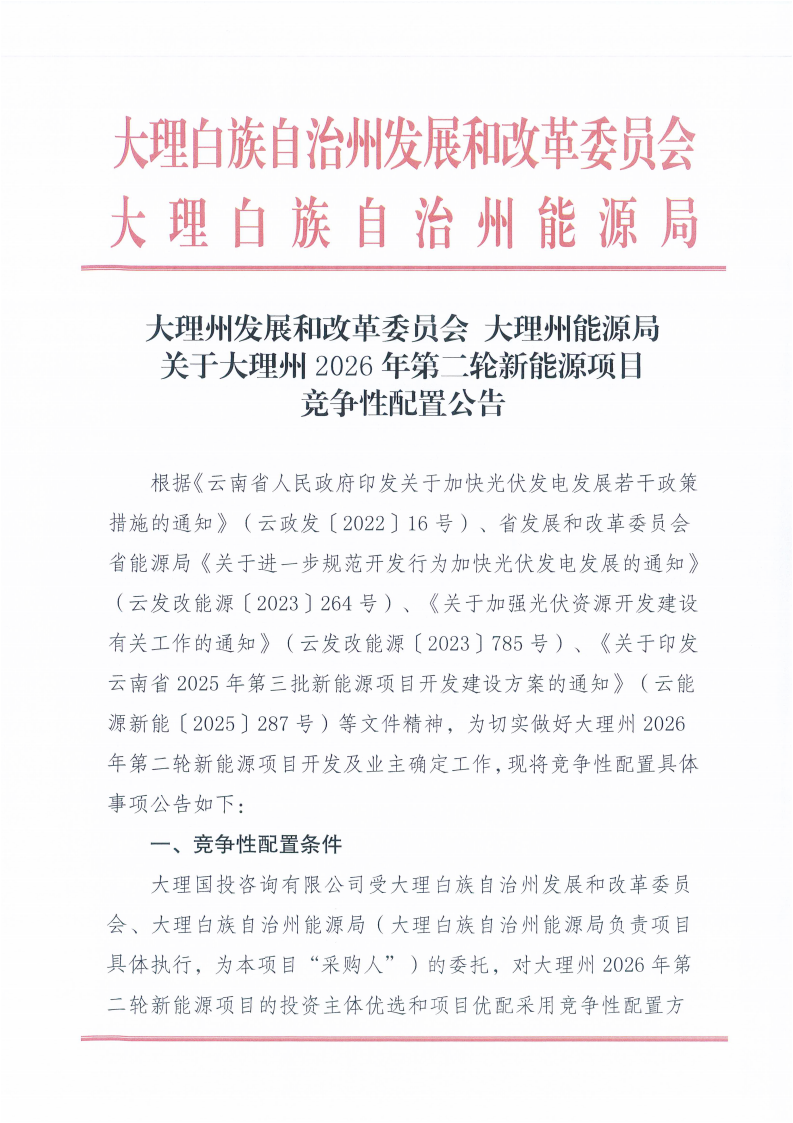

5月15日,云南大理白族自治州人民政府发布《大理州发展和改革委员会 大理州能源局关于大理州2026年第二轮新能源项目竞争性配置公告》。

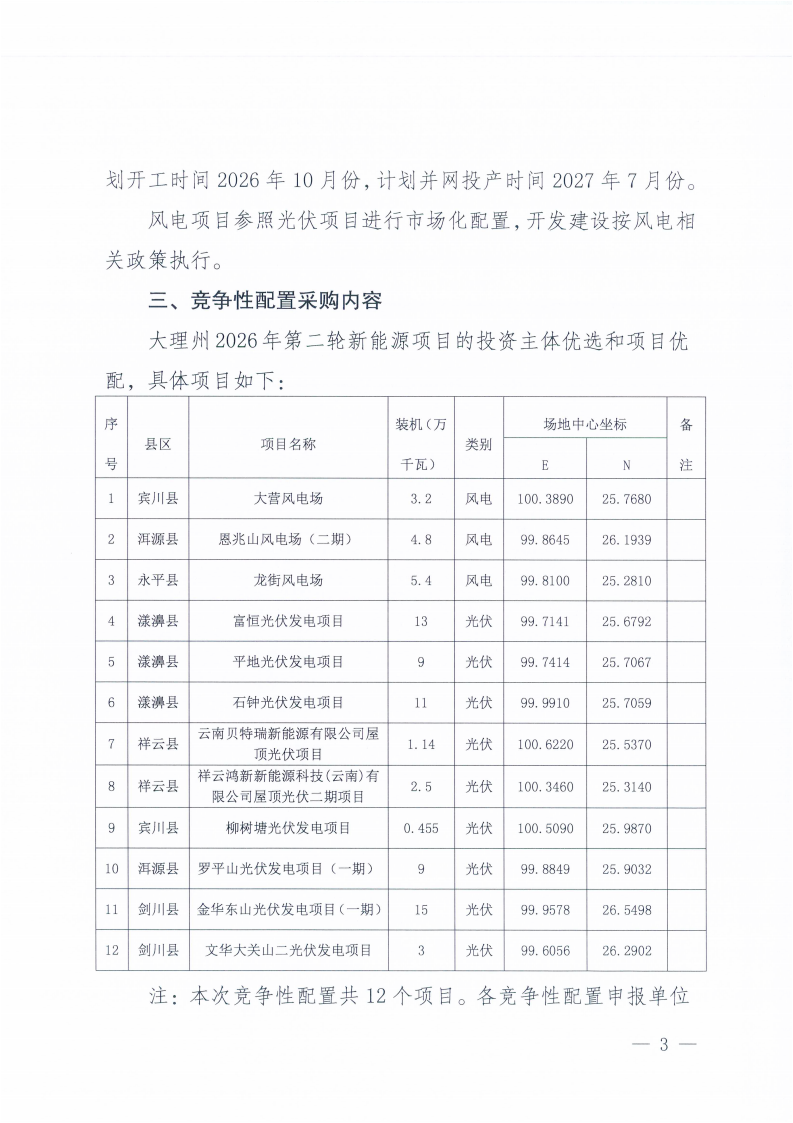

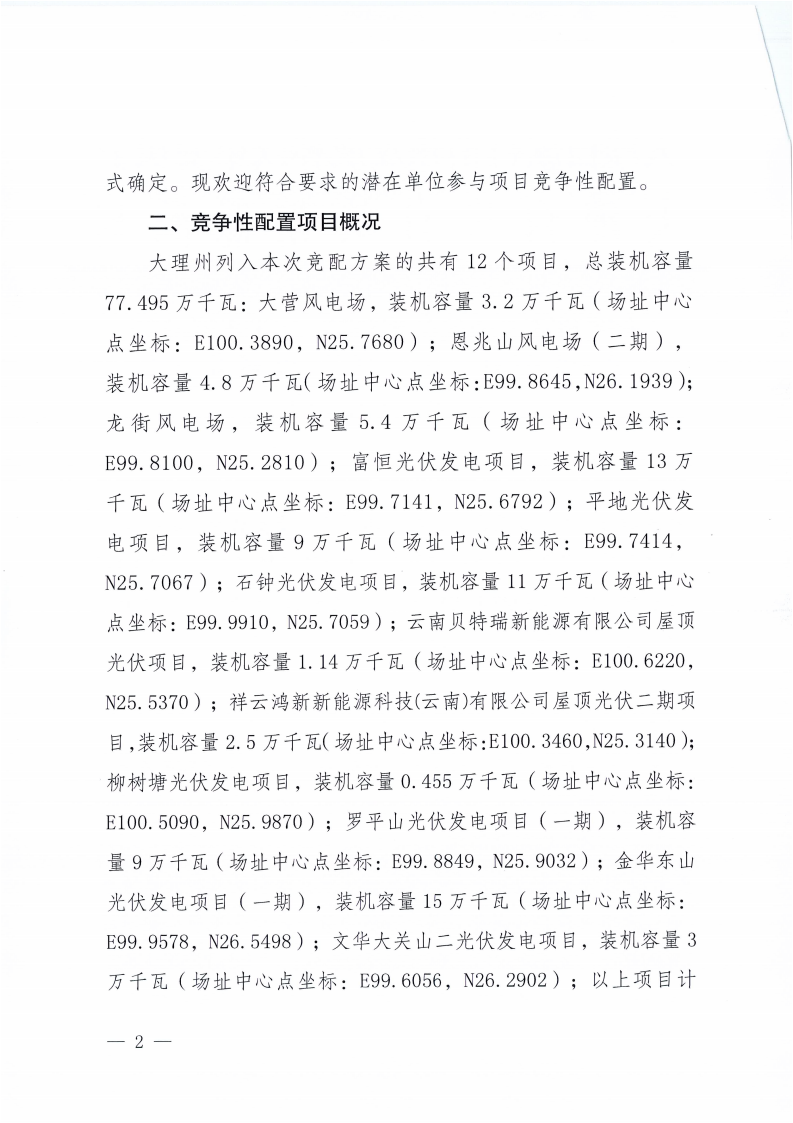

根据公告,大理州本次列入竞配方案的项目共有12个,总装机容量774.95MW。其中包括光伏项目9个,合计容量640.95MW;风电项目3个,合计容量134MW。
公告明确,本批项目计划开工时间2026年10月份,计划并网投产时间2027年7月份。









5月15日,云南大理白族自治州人民政府发布《大理州发展和改革委员会 大理州能源局关于大理州2026年第二轮新能源项目竞争性配置公告》。
根据公告,大理州本次列入竞配方案的项目共有12个,总装机容量774.95MW。其中包括光伏项目9个,合计容量640.95MW;风电项目3个,合计容量134MW。
公告明确,本批项目计划开工时间2026年10月份,计划并网投产时间2027年7月份。









本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
云南省普洱市与景洪市于11月9日联合启动2026年度第一批新能源项目投资主体竞争配置工作,共推出7个光伏项目,总装机规模达675兆瓦(MW),分为3个标段实施。此次优选面向符合条件的能源投资企业,旨在通过公开、公平、公正的竞争方式,择优确定各项目的开发投资主体。项目分布于普洱市和景洪市辖区内,是云南省加快推进可再生能源发展、优化能源结构的重要举措之一。公告明确了申报条件、评审标准、时间节点及流程要求等关键信息,标志着相关项目前期工作正式进入实质性推进阶段。该批项目建成后,将为当地提供清洁电力,助力实现“双碳”目标。
10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。
西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)
云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。
河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。
本文是云南省永德县关于2025年第三批新能源项目(二次)市场化竞配的磋商公告。公告依据云南省发改委、能源局多项政策文件,面向社会公开遴选投资主体,开发总规模255MW的光伏项目。项目分为两个标段,允许企业单独或联合参与;明确要求开工后1年内全容量并网,开发期25年,期满无偿收回;上网电价执行云南省及国家最新市场化定价政策,并强调项目须具备电网调节能力。竞配企业须具备合法资质、良好信用与财务能力,严禁倒卖指标、转包分包等行为,且对未按期开工等违约情形设定了严格退出与赔偿条款。磋商文件获取及响应截止时间、地点、监督部门等程序性事项亦一并公布。
本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。
本文梳理了2026年1—9月全国风电、光伏项目规模指标竞配的实施情况。在国家集中式新能源项目管理政策下,20个省份(不含国家级大基地)共完成130GW项目竞配,其中风电73GW、光伏54.8GW、风光同场2.2GW。内蒙古(25.3GW)、云南(22.9GW)、山西(21.9GW)为竞配规模前三的省份,多与治沙工程、分批次清单管理和大型基地建设相关。企业层面,华能、国家电投、大唐、中广核四家央企各获超10GW指标,合计占总量33%;五大电力央企整体获46.1GW(占比35%),六小央企获22.9GW,地方能源集团与民营企业亦表现活跃。文章还简要分析了各类型企业参与特征及区域分布特点。
NEWS近日,阳光电源已签约,将为阿尔巴尼亚最大的私营光伏园区“Project Blue”提供一套130兆瓦时的电池储能系统。该项目位于阿尔巴尼亚西部城市费里,当前太阳能峰值容量为185兆瓦,建成后将是阿尔巴尼亚最大的私营光伏园区。阳光电源将供应26台PowerTitan 2.0电池单元和13台MVS3460-LS单元,采用液冷储能解决方案,帮助增强电网灵活性。项目由阿尔巴尼亚公司Matrix K
阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。
西藏那曲市色尼区150MW光热+1200MW风电项目于2024年9月30日重启竞争性配置,旨在科学有序开发当地新能源资源,落实国家“双碳”目标和能源安全战略。项目总规模为15万千瓦光热发电与120万千瓦风电,风电须按不低于装机容量10%、2小时时长配置构网型储能。中标主体须在获开发权后5日内签订协议、15日内完成备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。该项目曾于2025年3月由广东建工中标,但后续推进中出现投资决策滞后等情况;目前重新竞配,由第三方机构组织,依据“四件大事”带动作用、企业能力、储能方案、前期工作深度、技术设备先进性及综合利用等六方面进行百分制综合评审,强调公平公正与履约刚性约束。(199字)
