新疆精河县这个100万千瓦光伏项目进入冲刺阶段,预计6月底并网发电

来源:精河零距离发布时间:2026-05-06 13:59:10

近日,位于精河县的华能精河产业园区低碳转型光伏项目进入全面冲刺阶段,预计6月底实现100万千瓦全容量并网发电。该项目投产后年发电量将达14.686亿度,为新疆能源结构转型注入强劲“绿电动能”。

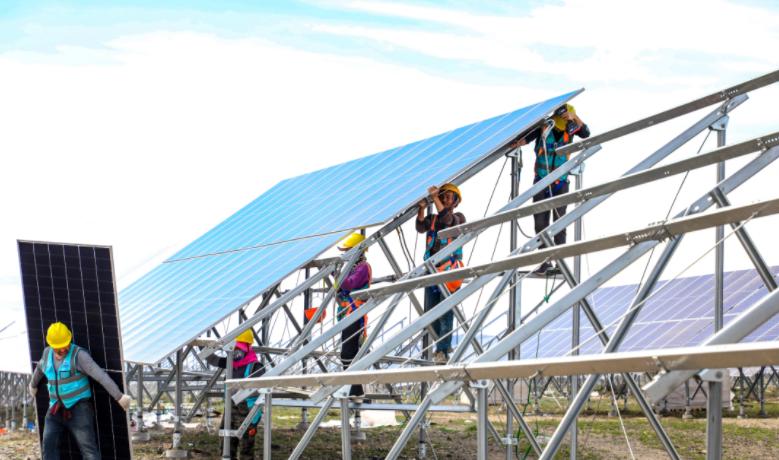

4月27日,精河县西南侧约68公里的戈壁滩上,华能精河光伏项目施工现场一派火热景象。机械轰鸣不息,焊花四溅如雨,施工人员在技术员指导下有序开展光伏支架组件安装作业。一排排深蓝色的光伏板在阳光下整齐排列、熠熠生辉,在广袤戈壁上勾勒出一幅壮美的“绿色能源画卷”。

“目前光伏区支架组件安装已完成70%,预计6月初全部完工。”项目现场技术员马博介绍,该安装工作自去年10月启动以来,施工团队始终抢抓有利天气条件,高效推进建设进度。

作为自治区2024年第一批市场化并网新能源项目,华能精河光伏项目总投资33亿元,总用地面积约34371亩,总装机容量100万千瓦,配套建设10万千瓦/20万千瓦时储能系统及一座220kV升压汇集站,通过一回220kV线路接入西部管道220kV汇集站,最终送至赛里木750千伏变电站。项目于2025年8月30日开工建设,目前220千伏升压汇集站已完成调试具备投运条件,储能站、送出线路及60万千瓦光伏装机已建成,整体工程进度达80%。

“项目时间紧、任务重,我们在开工初期即打造样板示范区,利用样板区的示范作用对新进场工人进行技能培训,同时组织各参建单位倒排工期、优化工序,科学调配人力与机械设备,保障工程质量和施工进度。”项目经理付远志表示,剩余调相机计划6月10日投入运行,40万千瓦光伏组件将于6月底前完成到货安装,届时将实现全容量并网。后续团队将持续加强与供应商及参建方的沟通协作,确保目标如期达成。

据悉,项目建成后每年可节约标煤43.90万吨,减少二氧化碳排放约124.37万吨、烟尘33.04吨,不仅为地区电网提供稳定绿色电力支撑,更能推动当地新能源相关产业发展,开辟新经济增长点,助力乡村振兴与区域协调发展。

“这是精河县落实‘双碳’目标、推动能源结构转型的标志性工程,对构建新型电力系统意义重大。”精河县发展和改革委员会能源办主任张永峰介绍,项目将进一步壮大当地新能源产业规模,为打造“风光储一体化”新能源基地注入动力。同时,发改部门将强化要素保障,紧盯60万千瓦光伏并网节点做好服务,同时协助推进剩余40万千瓦建设及并网工作,确保项目早投产、早见效。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
大唐坝溜光伏项目全容量并网来源:大唐集团 发布时间:2026-09-30 11:37:25

大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。

100MW农光互补光伏项目公示来源:重庆市万盛生态环境局 发布时间:2026-09-29 05:54:18

重庆市万盛经开区南桐农光互补项目于9月20日进入环评受理阶段。该项目位于南桐镇,总投资约3.92亿元,建设周期24个月,占地181.79万平方米。工程装机规模为直流侧120.8MWp、交流侧额定容量100.16MW,采用19.3万余块625Wp双面双玻单晶硅组件,配套313台320kW组串式逆变器和42台箱式变压器。项目同步规划建设2044.26亩魔芋种植示范基地,践行“板上发电、板下种植”的农光互补模式。建设单位为重庆市万盛经开区粤能新能源有限公司,其控股股东为广东省电力开发有限公司,最终控制方为广东省能源集团有限公司。

内蒙古100MW分布式光伏项目EPC总承包招标来源:中国招标投标公共服务平台 发布时间:2026-09-29 05:41:41

内蒙古雄阔光伏发电有限公司于9月28日发布分布式光伏发电项目(一期)EPC总承包招标公告,项目规模为直流侧100兆瓦。该项目属分布式光伏,采用就近接入电网方式,不建设升压站及外送线路。EPC承包范围涵盖从地勘、设计(含初步设计与施工图)、设备材料采购(包括螺旋桩基础、光伏组件、支架、逆变器、变压器、电缆、并网箱、电表等),到安装施工、试验调试、试运行、移交验收、缺陷责任期及全部工程资料归档等全过程工作;同时负责项目并网相关手续协调与费用承担,如接入系统研究、送电后安全评价等。项目前期工作(如可研报告、接入批复等)不纳入本次招标。总工期为365天,以发包人签发的开工令为准。

云南怒江州100MW光伏项目竞配启动来源:中国招标投标公共服务平台 发布时间:2026-09-21 09:10:32

云南省怒江州兰坪县正式启动胜利光伏发电项目(二期)竞争性配置工作,项目总装机容量为10万千瓦(即100MW)。根据公告,项目建设周期明确:计划于2027年3月开工,同年11月实现首批机组并网发电,并于2028年3月完成全容量并网。该项目面向社会公开遴选投资主体,允许以联合体形式参与申报,但联合体成员数量严格限定为不超过两家企业。此次竞配是怒江州推动清洁能源发展、落实可再生能源规划的重要举措,旨在通过市场化方式优选具备技术能力、资金实力和建设经验的开发主体,保障项目高质量、高效率落地实施。

国华陕西公司定边100MW光伏项目全容量并网来源:国华投资陕西分公司 发布时间:2026-09-20 10:04:38

国华陕西公司定边100MW光伏项目于2026年9月18日实现全容量并网,是该公司管理权划转后的首个并网项目。项目位于陕西榆林定边县白泥井镇,占地约2500亩,装机容量10万千瓦,年均发电量1.56亿千瓦时,可年节约标准煤4.76万吨、减排二氧化碳12.32万吨。建设过程中,公司强化前期策划与设计优化,科学统筹接入方案、设备选型与布局;推行精细化进度管控,从拿地到建成仅用4个多月,创同类项目造价最低、质量最优、工期最短纪录。项目坚持安全质量首位原则,落实全员实名制管理、体验式安全教育及隐患闭环整改;同步落实环保水保“三同时”,施工与生态修复协同推进,水土流失治理度达99.78%;全程依法合规办理各项审批手续,实现工程建设与手续办理双线并进、全程受控。(199字)

大唐陕西100MW光伏项目获批来源:安康市生态环境局 发布时间:2026-09-20 09:46:04

大唐平利县10万千瓦光伏项目于9月16日获陕西省安康市生态环境局环评批复。该项目由大唐富平热电有限公司(中国大唐集团子公司)投资建设,位于安康市平利县广佛镇与洛河镇,总投资4.2亿元,建设周期12个月。项目总占地约151.42公顷,采用“茶光互补”模式,在园地上布局228个地块、36个光伏发电子阵,安装112.46MWp直流侧容量的650Wp N型单晶双面双玻组件,配套320kW组串式逆变器及固定/柔性支架系统,并设36台35kV箱变和1座110kV户外升压站,实现分块发电、集中并网,交流侧额定容量为100MW。

云南楚雄100MW光伏项目竞配结果作废来源:楚雄州发展和改革委员会 发布时间:2026-09-17 09:22:04

云南省楚雄州发改委于9月16日发布公告,宣布己衣中村100MW光伏发电项目市场化竞争性配置评审结果作废。该项目原属楚雄州2025年第三批新能源配置计划,共涉及29个标段、35个项目,其评审结果已于2026年4月24日公示,公示期至5月6日结束。8月3日,原第一开发候选企业——华能阜新风力发电有限责任公司正式行文申请退出该标段投资开发。经研究,楚雄州发改委决定取消其候选资格,并作废该项目已有的配置评审结果,后续将重新组织市场化竞争性配置,相关安排将另行公告。

中核汇能凤台汇晟100MW光伏项目EPC终止招标来源:中国核工业集团有限公司电子采购平台 发布时间:2026-09-17 08:49:56

中核汇能凤台汇晟100MW光伏发电项目EPC总承包招标于9月16日宣布终止,因评标委员会否决全部投标,导致招标失败。该项目位于安徽凤台采煤沉陷区,拟利用约2500亩坑塘水面建设,分6个水域区块,直流侧装机容量约118.06MWp,交流侧额定输出100MW。工程配套新建一座220kV升压站,并通过约0.2公里线路接入同期建设的大唐凤台220kV升压站,最终打包送入500kV华润汇集站。招标范围涵盖光伏场区、升压站及配套设施的全过程设计(含施工图、接入系统、竣工图等)、建筑安装施工、除指定核心设备外的全部设备采购供货,以及相关报建配合与技术服务。(199字)

中广核铜梁150MW光伏项目预计10月底投用来源:铜梁区融媒体中心 发布时间:2026-09-15 14:29:36

中广核铜梁150MW光伏项目位于重庆市铜梁区维新镇与高楼镇,总占地3800亩,是重庆市及铜梁区重点新能源工程,由重庆广铜新能源有限公司全额投资建设。项目规划建设1座110kV升压站、6条集电线路和61个光伏发电方阵,升压站已完工并通过全部调试,具备带电运行条件;光伏片区正加紧开展设备消缺与收尾施工。项目计划于2023年10月底并网发电,接入国网龙兴110kV变电站。投运后年均发电量约1.8亿千瓦时,将显著提升铜梁区清洁能源供给能力,减少传统能源消耗,支撑当地清洁低碳、安全高效的现代能源体系建设,并促进生态保护与绿色经济协同发展。(198字)

汉伏能源36MW HITOUCH6N PRO批量交付奥地利,新一代N型四分片技术进入规模化应用新阶段来源:汉伏能源 发布时间:2026-09-15 14:24:41

汉伏能源近日向奥地利施泰尔马克州两个地面光伏项目批量交付36MW HITOUCH6N PRO四分片高效组件,标志着其新一代N型四分片技术正式进入规模化海外应用阶段。该组件采用大尺寸硅片与创新四分片电池结构,最高转换效率达24.2%,可降低内部热损耗约75%,同时提升运输可靠性、抗隐裂性能及遮挡适应性,有助于降低系统度电成本(LCOE)。此次交付是继意大利项目后,该产品在欧洲市场的又一次大规模落地,印证了其在高要求市场中的技术适配性与品质认可度。依托奥地利持续活跃的大型地面电站需求及光储融合发展趋势,汉伏能源正加速拓展欧洲市场,推进全球化能源转型布局。(198字)

0.69-0.72元/W!国家能源集团100MW光伏项目组件中选公示来源:国能e招 发布时间:2026-09-14 09:28:46

国家能源集团山西公司临猗分公司于9月11日公示了临猗县100MW光储一体化项目光伏组件采购的中标候选人。该项目由国能山西新能源产业投资开发有限公司投资建设,计划采购单晶硅双面590W光伏组件约14.63MWp,涵盖组件本体、配套插头、备品备件、专用工具及全流程服务,包括工厂试验、包装运输、安装指导、调试配合与竣工验收等。招标共设一个标段,中节能太阳能科技(镇江)有限公司以1006.56万元总价(折合0.688元/W)位列第一中标候选人,英利能源发展有限公司以1048.99万元(折合0.717元/W)位居第二。公示标志着该光储一体化项目关键设备采购进入落地阶段。(199字)
