0.66~0.72元/W,华能云南2.2GW水光基地施工中标公示,年底全容量并网

来源:智汇光伏发布时间:2026-04-13 09:28:18

近日,华能澜沧江新能源公司普洱片区水光一体化基地项目建筑及安装工程施工招标陆续公布中标情况,项目招标人为华能澜沧江新能源有限公司。

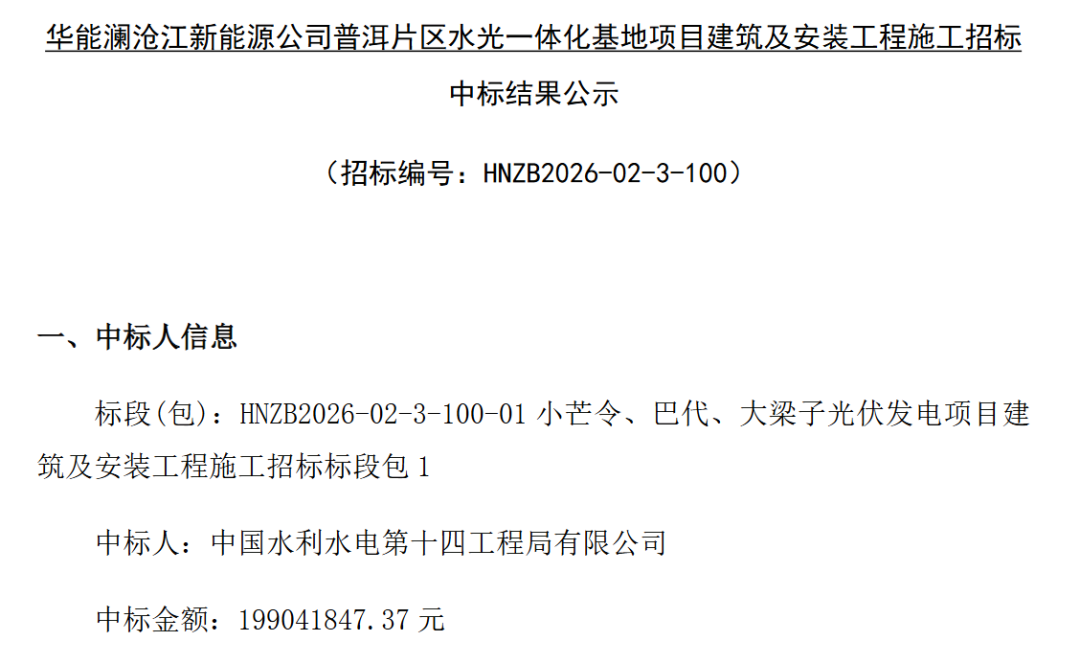

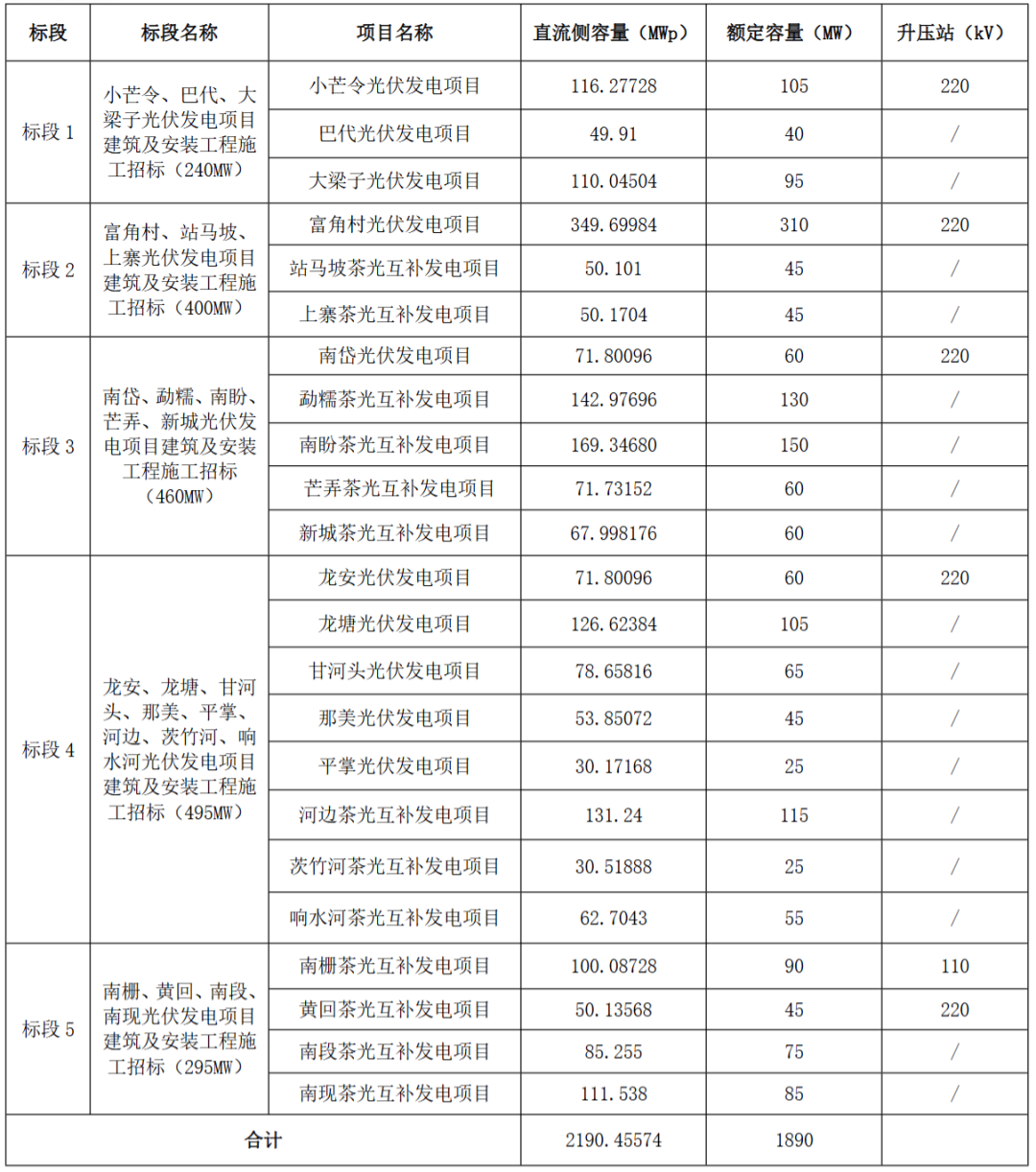

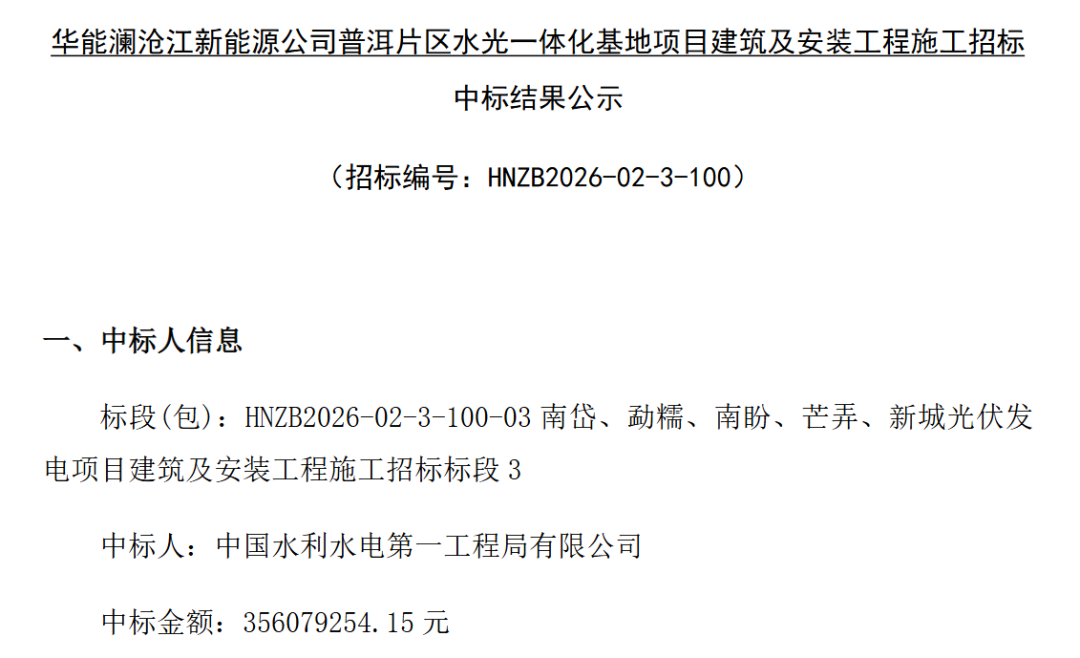

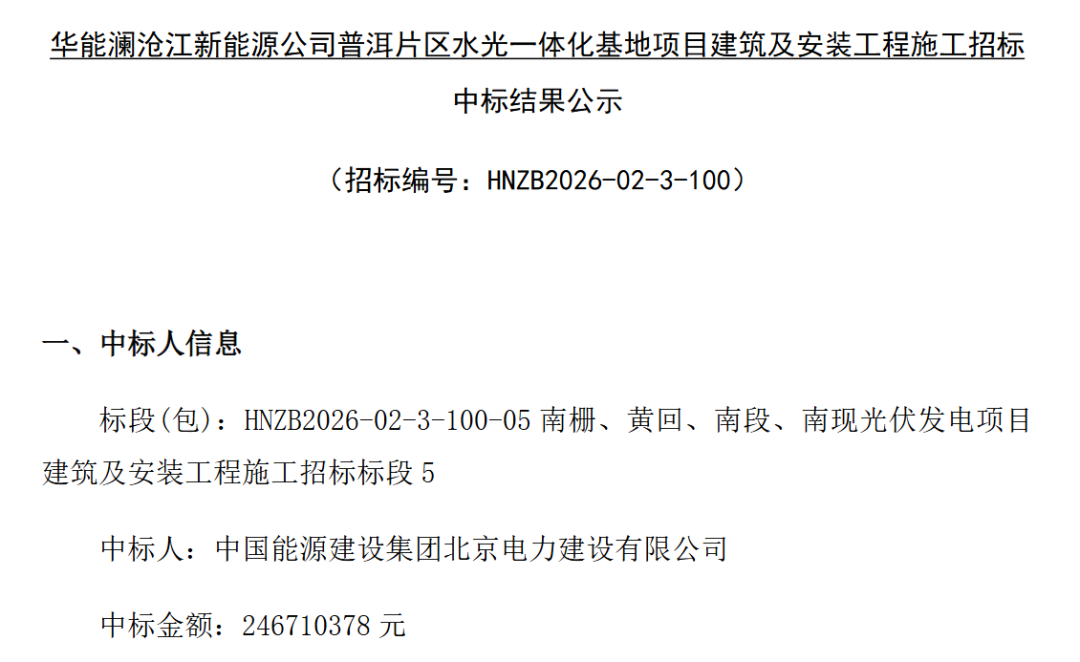

该项目分为5个标段,额定容量1890MW,直流侧容量2182.64MWp。其中标段1、标段2、标段3、标段5已公布中标结果,标段4公布中标候选人。

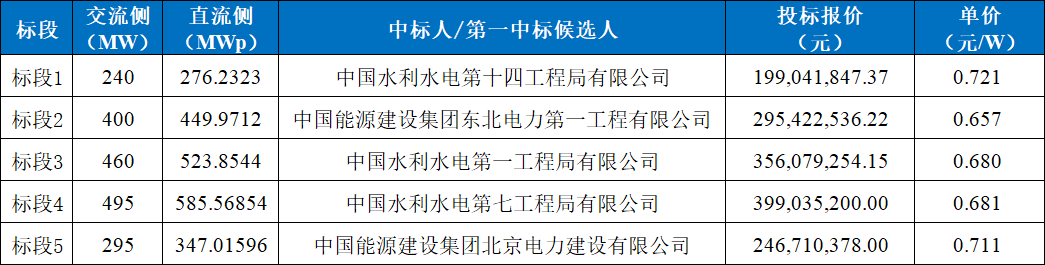

从中标情况来看,投标单价0.657~0.721元/W,详细中标情况如下:

表:华能澜沧江新能源公司普洱片区水光一体化基地项目建筑及安装工程施工中标结果

根据招标公告:华能澜沧江新能源公司普洱片区水光一体化基地项目建筑及安装工程施工招标,各标段项目具体情况如下:

招标范围:

1)土地分户测量

2)设备材料采购:光伏组件、支架、光伏场区及集电线路电缆、主变、箱变、逆变器、SVG、GIS、站用电设备、电气预制舱、地块间架空线路的铝包钢芯铝绞线和OPGW光缆由招标人采购提供(甲供),其他与本工程有关的所有设备材料均由承包人采购。

3)现场施工:升压站、光伏场及集电线路涉及的所有土建、安装工程,包括光伏场区内所有建构筑物、各类设备基础(含设备接地及常规接地装置工程)、埋设件的制作、安装等,进站、站内、进场、场内道路的新建、改扩建及维护保通工程,35kV集电线路工程,供排水系统工程(含水源建设),视频安防(场区视频监控、二维地图定位安全全控等)系统施工工程,无人值班建设工程,通信工程,围栏、接地、消防、截排水、环水保专项工程、挡护、植被恢复等相关土建及安装工程,安全标准化建设所需设备、设施及标志、标识安装工程,以及所有需要进行配套的土建及安装工程。

4)调试、试验及验收

5)协调工作:负责项目建设永久用地和租赁土地的手续办理及相关征用工作;负责施工过程中与当地政府及村民的协调工作;负责施工、生产生活临建用地、弃土场用地等临时用地的手续办理、复原、复耕、复绿及恢复工作;负责施工中阻工等协调以及其它不可预见事件的处理工作。

6)其他工作

计划工期:容量<100MW的项目:计划2026年3月20日开工,2026年9月20日前全容量投产,具体开工日期以发包人或监理人书面通知为准,开工日期延后不超过15天的全容量投产时间不做调整。

容量≥100MW的项目:计划2026年3月20开工,2026年11月20日前全容量投产,具体开工日期以发包人或监理人书面通知为准,开工日期延后不超过20天的全容量投产时间不做调整。

施工地点:云南省普洱市澜沧县。

中标公告如下:

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华能陕西神木100MW光伏项目全容量并网来源:华能陕西新能源分公司 发布时间:2026-09-03 10:04:04

2026年8月31日,华能陕西神木100兆瓦光伏项目实现全容量并网发电,助力华能陕西新能源分公司总装机容量突破300万千瓦。该项目位于风沙频发、地形复杂的陕北地区,建设过程中面临自然条件恶劣、工期紧张、施工难度大等多重挑战。建设团队坚持安全与质量双控,科学优化施工组织,有序推进升压站建设、支架安装、组件铺设、集电线路敷设及设备调试等关键环节,通过精细化管理与标准化作业保障工程高效推进。项目从首次并网到全容量投产顺利完成,体现了高效的建设能力与执行力。未来,该公司将持续开发陕北风光资源,服务国家“双碳”战略,推动“十五五”期间新能源高质量发展。(198字)

云南省能源局关于2025—2026年第二批集中式新能源项目全容量并网时间确认公示来源:云南省能源局 发布时间:2026-08-31 16:21:42

云南省能源局于2026年8月28日发布公示,对2025—2026年第二批集中式新能源项目全容量并网时间予以确认。此次确认依据《云南省能源局关于优化新能源项目全容量并网事宜的通知》(云能源新能〔2026〕148号)等文件要求,面向申报在2025年6月1日及之后并网发电的项目开展。经该局会同相关部门审核,形成《云南省2025—2026年第二批集中式新能源项目全容量并网时间确认清单》并随文附件公布。公示期为2026年8月31日至9月4日,期间相关单位或个人可就公示内容提出书面异议,须提供事实依据、证明材料、有效联系方式,并按要求加盖公章或签署真实姓名及身份证信息。逾期反馈不予受理。

2.45元/W,华电山西400MW光伏基地EPC中标公示!来源:智汇光伏 发布时间:2026-08-25 09:26:45

华电(原平)新能源有限公司于8月24日公示原平能源转型与生态治理风光示范基地一期光伏项目EPC工程总承包中标候选人。该项目位于山西省忻州市原平市,属总体规划100万千瓦风光基地的一部分,一期建设规模为交流侧400MW(直流侧约480.09MW)。招标范围涵盖光伏场区、集电线路、220kV升压站及送出工程等全环节EPC总承包,包括勘察设计、设备采购(部分关键设备须采用华电集团集采产品)、建安施工、调试、并网验收及精品工程创建等内容。中国电建集团贵阳勘测设计研究院有限公司以2.453元/瓦报价成为第一中标候选人。项目要求于2026年12月31日前实现全容量并网,合同价格不因用地调整或民事协调等外部因素变动。

华能集团:获云南300MW光伏项目指标!来源:智汇光伏 发布时间:2026-08-24 08:02:07

8月21日,云南省昭通市巧家县公示2025年第三批新能源项目投资主体优选结果,共推出4个光伏项目,总装机容量达300兆瓦。所有项目均由华能(巢湖)智慧能源有限责任公司中标,该公司系中国华能集团下属企业。此次中标标志着华能在云南新能源布局取得新进展,进一步拓展其在西南地区的清洁能源开发版图。项目位于巧家县,属昭通市下辖的滇东北地区,具备较好的光照资源和土地条件,符合云南省加快构建新型电力系统、推动可再生能源规模化发展的整体规划。目前,相关项目尚处于投资主体确认阶段,后续将进入建设实施环节。

杭锦旗110万千瓦风电光伏一体化项目全容量并网发电来源:山东电建一公司 发布时间:2026-08-10 09:05:59

杭锦旗110万千瓦风电光伏一体化项目于全国生态日前夕实现全容量并网发电,正式投入商业运营。该项目位于内蒙古鄂尔多斯市杭锦旗,是国家荒漠化治理与新能源开发融合发展的示范工程,也是“三北”工程生态能源融合攻坚的重要载体。项目采用“板上发电、板下种植、治沙改土”立体模式,通过光伏阵列固沙抑蒸发,并结合麦草沙障及梭梭、沙蒿、甘草等乡土植物开展规模化生态修复。施工中创新应用光伏组件智能安装机器人,显著提升效率与安全性。项目总装机110万千瓦(光伏80万、风电30万千瓦),年发电约24亿千瓦时,可节约标煤73万吨、减排二氧化碳200万吨,有力支撑蒙西电网绿电供给与输送能力提升。(199字)

华能克州阿图什市50万千瓦光伏项目全容量并网发电来源:中国华能 发布时间:2026-08-07 09:50:11

7月31日,华能新疆公司承建的克州阿图什市50万千瓦光伏项目实现全容量并网发电。该项目总装机规模为50万千瓦,是当地重要的清洁能源工程。投产后,预计年均发电量达6.85亿千瓦时,所发电量可满足约数十万户家庭的年度用电需求。在节能减排方面,项目每年可节约标准煤约20.67万吨,减少二氧化碳排放约56.75万吨,对改善区域能源结构、助力“双碳”目标实现具有积极作用。项目兼具生态效益与经济效益,标志着新疆南疆地区新能源开发取得新进展。(198字)

杭锦旗110万千瓦风光一体化项目全容量并网发电来源:山东电建一公司 发布时间:2026-08-04 15:41:40

杭锦旗110万千瓦风光一体化项目近日实现全容量并网发电,正式投入商业运营。该项目位于内蒙古鄂尔多斯市杭锦旗,是“三北”工程生态能源融合发展的示范工程,总装机110万千瓦(光伏80万千瓦、风电30万千瓦)。项目创新采用“板上发电、板下种植、治沙改土”立体开发模式,依托光伏阵列改善沙地微气候,促进植被恢复与生态治理同步推进。施工中应用光伏组件智能安装机器人,显著提升效率与安全性。投运后,年均发电约24亿千瓦时,可节约标准煤73万吨、减排二氧化碳约200万吨,有力支撑区域能源结构优化、绿色电力外送及国家重要能源基地与北方生态安全屏障建设。

华能满城300MW林光互补项目首批光伏组件成功并网发电来源:中国安能一局 发布时间:2026-07-31 06:37:16

华能满城300MW林光互补项目二标段(装机容量70MW)近日实现首批光伏组件成功并网发电,标志着该项目建设取得关键性进展。项目位于河北保定满城区石井乡山地片区,地形复杂、岩层裸露、高差大、场地分散,且施工范围涉及村落、景区、柿子林及临近高速、南水北调工程等敏感区域,征地协调难、审批流程繁、交叉作业多、运输与施工组织挑战突出。中国安能一局辽宁公司项目部通过科学排产、资源优化、全过程精细化管控和重点工序跟踪,克服山地施工、气象多变、安全风险高等困难,如期完成首批并网目标。项目后续将全力推进剩余工程建设,力争实现全容量并网,助力区域绿色能源转型与生态经济协同发展。(198字)

中能建山西院:中标华能1GW风光基地可研!来源:智汇光伏 发布时间:2026-07-28 08:34:48

中国能源建设集团山西省电力勘测设计院有限公司于7月27日中标华能山西分公司榆社基地二期100万千瓦新能源项目可行性研究及勘察设计服务,中标金额760万元。该项目分为两部分:第一部分为已获建设指标的50万千瓦风光项目(含30万千瓦光伏和20万千瓦风电),第二部分为尚未取得指标的50万千瓦光伏项目;整体初步划分为4个子项目,并规划建设4座220kV升压站,通过1回220kV线路接入榆社电厂500kV升压站。工期安排明确:光伏部分计划2027年3月具备开工条件、2028年6月投产;风电部分计划2027年6月启动道路与升压站建设,2027年8月浇筑首台风机基础,全部机组于2028年6月并网发电。

0.5815元/W,云南168MW光伏项目工程施工总承包中标结果公示来源:索比光伏网 发布时间:2026-07-28 08:16:47

本文介绍了大唐云南江城县和平寨168MW光伏发电项目工程施工总承包中标结果的公示信息。该项目位于云南省普洱市江城县,总装机容量为168兆瓦,采用工程总承包(EPC)模式实施。中国能源建设集团广东火电工程有限公司被确定为中标单位,中标金额为9770万元,折合单价0.5815元/瓦。项目建设周期为8个月,计划于2026年9月1日开工,2027年4月30日前竣工。公示内容涵盖中标主体、合同金额、单位造价、项目规模、地理位置及关键时间节点等核心要素,体现了该光伏项目进入实质性建设阶段的重要进展。

华能、三峡、云南能源、中广核:获云南880MW风、光项目指标!来源:智汇光伏 发布时间:2026-07-14 08:59:29

本文报道了云南三地新能源项目投资主体优选结果:普洱市、迪庆州和保山市于2025年7月陆续公布第二批、第三批新能源项目中标名单,总规模达880MW。其中,三峡集团云南能源公司中标普洱市270MW光伏项目,要求备案后2个月内开工、开工后1年内全容量并网;华能澜沧江水电中标迪庆州300MW光伏项目,建设期为1年、运营期25年;保山市310MW新能源项目(含风电与光伏)由多家企业联合或分别中标,明确区分了风电与光伏项目的开工、投产及并网时限要求,并强调投资主体须承担前期工作、建设、运营及管护全过程责任。
