山西:启动2026年风、光项目竞争性配置

来源:山西省能源局发布时间:2026-04-07 09:02:47

山西省能源局

关于印发山西省2026年风电、光伏发电开发建设

竞争性配置工作方案的通知

晋能源新能源发〔2026〕51号

各市能源局:

为深入贯彻落实省委、省政府工作部署,大力推动能源转型,做好本年度全省集中式风电、光伏发电开发建设工作,我局编制了《山西省2026年风电、光伏发电开发建设竞争性配置工作方案》(以下简称《方案》),现印发给你们,并将有关事项通知如下,请认真贯彻落实。

一、高质量统筹开发

各市能源局要按照“开工一批、储备一批、谋划一批”的思路,紧扣可利用土地资源、风光资源禀赋、电力消纳等关键环节,摸清本区域风电、光伏开发资源家底,统筹基地项目开发,因地制宜做好新项目谋划储备。

二、认真做好项目初审

按照成熟一批、组织一批、安排一批的工作思路,各市能源局要认真审核把关项目资料,充分考虑申报企业已有项目开发建设情况,定期梳理项目土地预审手续和电网意见办理情况,按期初选上报取得新能源“标准地”的项目。

三、规范项目开发秩序

各市能源局要遵守国家相关政策,严格落实国家关于不正当市场干预行为专项整治工作有关要求。获得年度开发建设指标的项目,申报单位和运营单位须为同一主体,严禁在建设期和全容量并网后5年内擅自转让。

四、按时上报项目材料

请各市能源局于4月20日前将正式申报文件(3份)和项目资料(纸质版5份,U盘电子版2份)报送至省能源局,其中需提供项目选址范围带坐标的原始cad/shape/kmz电子文件。

联系电话:0351-4117220

山西省能源局

2026年4月2日

山西省2026年风电、光伏发电开发建设竞争性配置工作方案

为深入贯彻“四个革命、一个合作”能源安全新战略,锚定碳达峰碳中和目标,紧扣“十五五”新能源扩量提质、可靠替代发展要求,纵深推进我省能源革命综合改革试点,着力推动能源转型,做好风电、光伏发电项目开发建设,根据国家能源局有关文件要求,结合我省实际,按照公开、公平、公正的原则,特制定本方案。

一、申报条件

(一)企业条件

1.申报企业应为独立的法人主体,具有连续投资能力和新能源项目开发建设、运营经验。

2.申报企业应诚实守信,认真履行已批复项目开发建设承诺,在国家和省信用平台上没有未过期的失信记录。

3.上年度竞争性配置以来,申报企业所属集团在我省电力项目建设或运营过程中,未发生较大及以上事故。

(二)项目条件

1.单体项目不低于6万千瓦,利用已投产新能源项目升压站及送出线路的扩建项目不受规模限制。

2.申报项目须符合国家和我省产业发展等相关规定。

3.申报项目选址须符合自然资源、环保、水利、林草、文物、电网等有关要求,取得新能源“标准地”(仅指项目已取得土地预审手续和电网意见)。

4.申报项目已与县级以上人民政府签订资源开发协议,与土地权属单位或者权属人签订土地租赁协议,应避免与已列入计划或同期申报项目的坐标重叠。

5.风电项目须提供一个完整年度的测风数据。

6.申报项目应于下达建设计划后18个月内全容量并网。

二、组织程序

(一)市级初评。各市能源局要在项目储备工作基础上,充分考虑“奖优罚劣”,依据竞争性配置的基本条件对申报企业、项目进行资格初审,按期将初评工作开展情况及初选结果报送省能源局。

(二)省级审核。省能源局组织发改、自然资源、生态环境、水利、林草、文物等相关部门,电网企业及行业专家组成评审组,对各市申报的项目进行审核,符合要求的项目经公示无异议后,按程序下达建设计划。

(三)推进实施。各市能源局要建立月调度机制,督促企业科学组织项目建设,优化工作流程,合理安排建设工期,加强工程质量管控,确保项目按期全容量并网。

三、工作要求

(一)严格竞争性配置

1.坚持公开、公平、公正原则,公开方案、流程、结果,实施项目公平竞争优选配置。规范开发建设秩序,不得将产业配套作为项目开发建设的门槛。

2.申报企业按照附件1、2要求提供相关资料和承诺书,确保资料真实性。

3.项目优选过程中将综合考虑企业的申报材料以及申报企业已有风电、光伏发电项目的建设进度、质量等。

(二)统筹高质量开发

1.坚持高效集约开发。实施规模化、集约化开发,因地制宜加快存量项目建设和新项目谋划储备,鼓励“肥瘦搭配”,实现土地资源集中集约充分利用。

2.坚持市场主体多元。充分发挥各类资本优势,鼓励央企驻晋企业、省属企业、民营企业参与风电、光伏发电项目开发建设。鼓励国有企业至少拿出10%的项目股权吸引民营企业参股。

3.坚持技术创新引领。鼓励企业发挥风电、光伏发电的互补特性,实施一体化开发。优先支持新建系统友好型电站、“人工智能+新能源”融合应用的项目,推动风光项目智能化、高效化、友好化发展,提升新能源可靠替代能力。

(三)完善全流程监管

1.各市能源局要指导项目单位做好新能源“标准地”和项目储备工作。

2.已获得年度开发建设指标的项目,在规定期限内不得擅自转让,一经发现和查实,取消其参与全省范围内风电、光伏发电项目开发资格。

3.各市能源局要强化监管和督导,认真梳理已安排项目建设情况,建立健全工作台账,抓好跟踪问效,推动项目尽早开工建设、尽早建成达效。

4.列入本年度建设计划但未按期建成的项目,各市能源局要在企业承诺到期后提出调整规模的意见,上报省能源局。

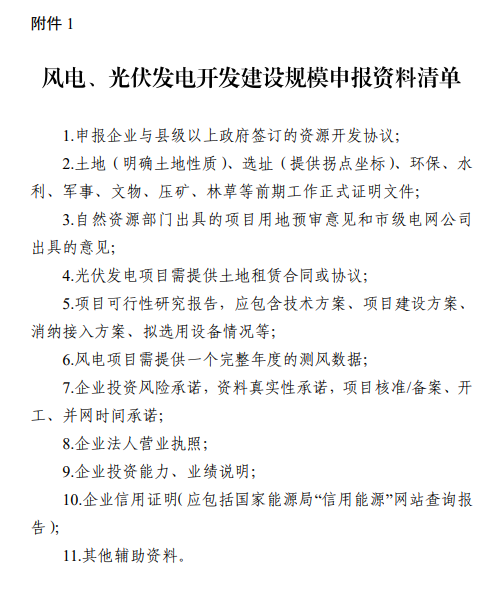

附件:1.风电、光伏发电开发建设规模申报资料清单

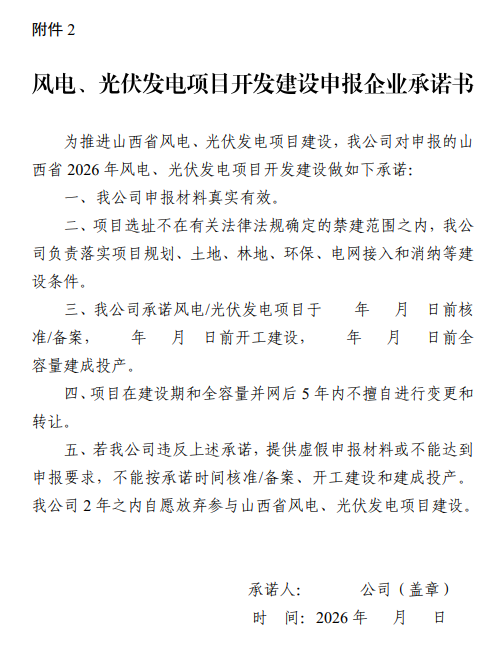

2.风电、光伏发电项目开发建设申报企业承诺书


责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
京能集团:获吉电入京配套4GW风、光项目指标!来源:京能集团 发布时间:2026-11-06 08:10:53

11月3日,吉林省能源局下达“吉电入京”工程配套新能源项目建设指标,京能集团获得400万千瓦(即4GW)风光项目开发权。该工程依托一条全长超1000公里、途经吉林至北京六省市的±800千伏特高压直流输电通道,计划2029年建成投运,实现吉黑两省清洁电力直送北京。配套新能源项目包括白城235万千瓦风电与65万千瓦光伏、松原100万千瓦光伏,形成风光互补、多能协同格局;同步规划建设电网接入、配套储能及送出通道等支撑工程。京能集团已于2023年12月成立京能松辽能源(吉林)公司负责推进,并于11月2日启动火电调峰项目设计招标。后续将加快黑龙江区域指标落地,严控生态环保与建设质量,力争项目早日开工、建成并网。

贵州下发628MW风、光项目指标,中能建、国家电投入选来源:贵州省能源局 发布时间:2026-11-06 07:28:01

贵州省能源局于11月5日发布通知,正式下达黔西市甘棠风电场等4个风电光伏发电项目的建设计划,总装机规模达628兆瓦。这批项目涵盖风电与光伏两类可再生能源,是贵州加快清洁能源布局、推动能源结构优化的重要举措。通知明确由中能建(中国能源建设集团)和国家电投(国家电力投资集团)两家中央企业牵头开发,体现了大型能源国企在地方新能源项目建设中的主导作用。项目将按计划推进前期工作、核准及建设,建成后有助于提升贵州可再生能源装机比重,支撑区域能源低碳转型与电力保供能力。该批指标的下达标志着贵州2023—2024年度重点新能源项目进入实质性实施阶段。(198字)

2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

云南楚雄州2.2GW新能源项目启动竞配来源:楚雄州发展和改革委员会 发布时间:2026-11-02 09:19:14

10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。

风、光项目也可获容量电费!山东发电侧可靠容量补偿方案征求意见!来源:山东发改委 发布时间:2026-11-02 09:08:29

山东省发改委于2026年10月15日发布《山东省发电侧可靠容量补偿实施细则(征求意见稿)》,旨在贯彻落实国家发改委、国家能源局关于完善发电侧容量电价机制的政策要求(发改价格〔2026〕114号)。该细则拟建立覆盖风能、太阳能等可再生能源项目的可靠容量补偿机制,明确其在保障电力系统安全稳定运行中所贡献的可用容量可获得相应容量电费补偿。此举标志着山东将风电、光伏等波动性电源纳入容量补偿体系,推动多元电源协同参与系统可靠性建设。文件面向社会公开征求意见,截止时间为2026年11月15日,公众可通过电话或电子邮件向省发改委价格处反馈建议。(198字)

西藏那曲150MW光热+1200MW风电项目竞配中选人公示来源:全国公共资源交易平台 发布时间:2026-10-29 10:02:35

西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)

云南160MW光伏项目环评获批!来源:临沧市生态环境局 发布时间:2026-10-27 10:33:13

云南临沧市博尚光伏发电项目(二期)于10月19日获生态环境部门环评批复。该项目由临沧核泽新能源有限公司投资建设,总投资6.4亿元,位于临翔区博尚镇及圈内乡多个行政村。工程规划交流侧装机容量160MW,直流侧达360MWp,容配比2.25,采用575Wp单面单晶硅光伏组件共计62.61万块。全站划分为50个3.2MW发电单元,每单元配备1台3200kW箱式变压器和10台320kW组串逆变器。项目突出生态融合理念,运营期将在全部光伏阵列下方实施“茶光互补”模式,开展茶树种植,实现清洁能源开发与农业生产的协同利用。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

云南50MW光伏项目竞配招标!来源:中国招标投标公共服务平台 发布时间:2026-10-22 09:55:27

云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。

1.08GW!河北发布2026年风光竞配清单来源:河北省发改委 发布时间:2026-10-22 09:26:28

河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。

3.57元/W,山西150MW光储一体化项目EPC中标公示来源:智汇光伏 发布时间:2026-10-20 09:17:11

忻州原平市150MW光储一体化项目(EPC)总承包(1标段)于10月15日完成中标公示,招标人为通宝原平清洁能源有限公司。该项目位于山西省忻州市原平市,建设规模为150MW光伏发电容量,配套储能系统直流侧容量不低于450MWh。浙江正泰新能源开发有限公司与中国能源建设集团广西电力设计研究院有限公司联合体中标,中标总价为5.359亿元,折合单价约3.57元/瓦。招标范围涵盖前期手续协助办理、征租地协调与清表赔偿、勘察设计、光伏场区及35kV集电线路施工、220kV升压站扩建、储能系统建设等,直至全容量并网并通过竣工验收。项目计划于2026年12月31日前实现光伏区首批并网,2027年9月30日前完成全容量并网发电。
