光伏组件涨价潮起!“1元/W”时代重启,这次能走多远?

来源:光伏产业网发布时间:2026-03-05 09:08:54

白银价格飙升、出口退税取消进入倒计时,让光伏组件价格的天平似乎正在发生微妙的倾斜。

2026年开年以来,光伏头部企业已接连涨价:近期天合光能再涨1分/W,轻质单玻组件更是率先突破1元/W大关;晶科决定自3月起,对650W以上的飞虎3和其他场景化特殊制程产品执行涨价计划;隆基、晶澳、TCL中环等也纷纷上调报价……

在长时间的跌势之后,光伏组件价格迎来大范围回升,整个行业正在发生脱胎换骨的变化。

光伏行业的“白银劫”

核心成本承压,是驱动光伏组价涨价的首要因素。

2025年下半年以来,受国际经济形势、地缘政治风险、供需格局重构等多重因素影响,白银价格便一路水涨船高展现出惊人态势,年内暴涨140%。进入2026后,这股势头有增无减,尤其是在近期中东局势持续升级的影响下,市场避险情绪升温,白银价格直线拉升,现货白银日内一度大涨超4%。

随之而来的,是对光伏行业产生的巨大成本冲击——作为光伏组件电池片栅线的核心原材料,银浆的价格直接决定组件非硅成本的高低。行业测算显示,银浆价格每上涨1000元/kg,电池片成本就会增加0.01元/W。

面对持续攀升的成本压力,头部企业正在加快推进“减银”、“去银”技术迭代。然而,这些技术大多处于规模化量产初期,仍面临一定程度上的现实瓶颈,行业整体对白银的依赖短期内难以根本扭转。

而在光伏组件原材料中,除白银外,铜、铝等价格也都出现了不同程度的上涨。这些辅材成本的持续攀升,与银价上涨形成叠加效应,进一步推高了成本压力,让本就盈利困难的光伏行业雪上加霜。

光伏出口退税取消进入倒计时

成本端的压力尚未缓解,政策端的变量已悄然逼近。

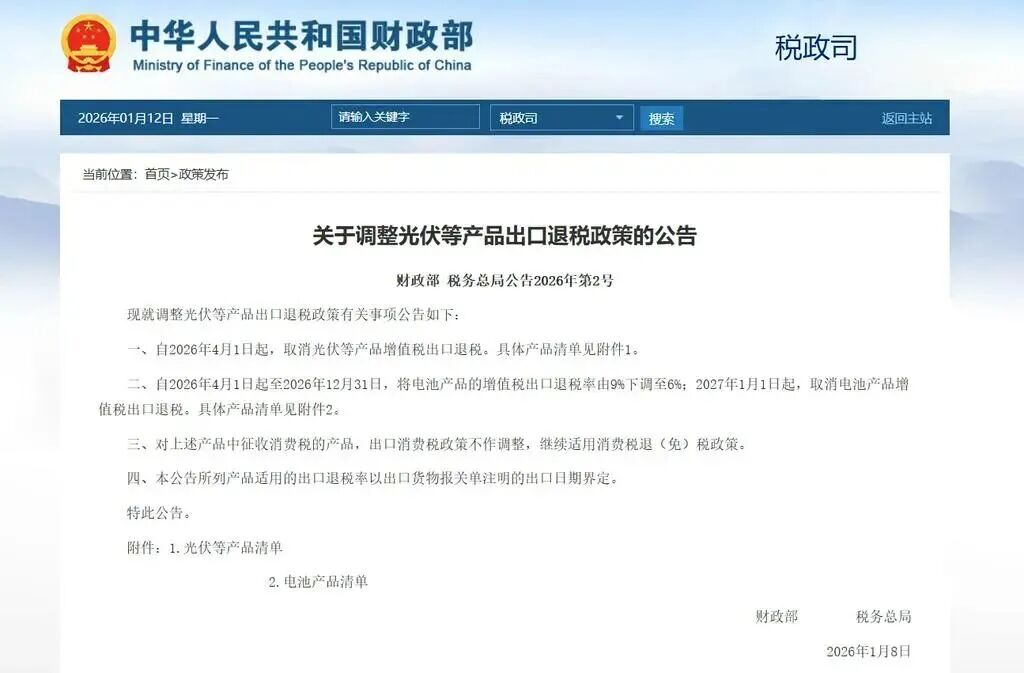

今年1月,一则公告让光伏圈瞬间沸腾:自2026年4月1日起,取消光伏等产品增值税出口退税,并将电池产品的增值税出口退税率由9%下调至6%;2027年1月1日起,取消电池产品增值税出口退税。


光伏出口退税政策指对出口的光伏产品按一定比例返还已在国内缴纳的增值税,政策的本意在于光伏行业不能再靠“退税换订单”,从而引导行业从价格竞争转向价值竞争,呈现出短期波动、长期利好的特点。中国光伏行业协会指出,部分企业在出口过程中,将出口退税额折算为对外议价空间,“适时降低或取消光伏产品的出口退税,有助于推动国外市场价格理性回归。”

但对于企业而言,眼下的现实更为紧迫——这一政策调整直接抬升了出口成本,倒逼企业上调组件报价。

此外,距离4月1日光伏产品增值税出口退税取消仅剩最后不到一个月,为了锁定最后一笔退税红利,3月被业内视为出口抢装最后的窗口期。

需求端的短期爆发,直接反映在市场价格上,进一步强化了组件涨价预期。一场关于成本、政策与市场的博弈,正在将组件价格推向十字路口。

“1元/W”时代,拐点已至?

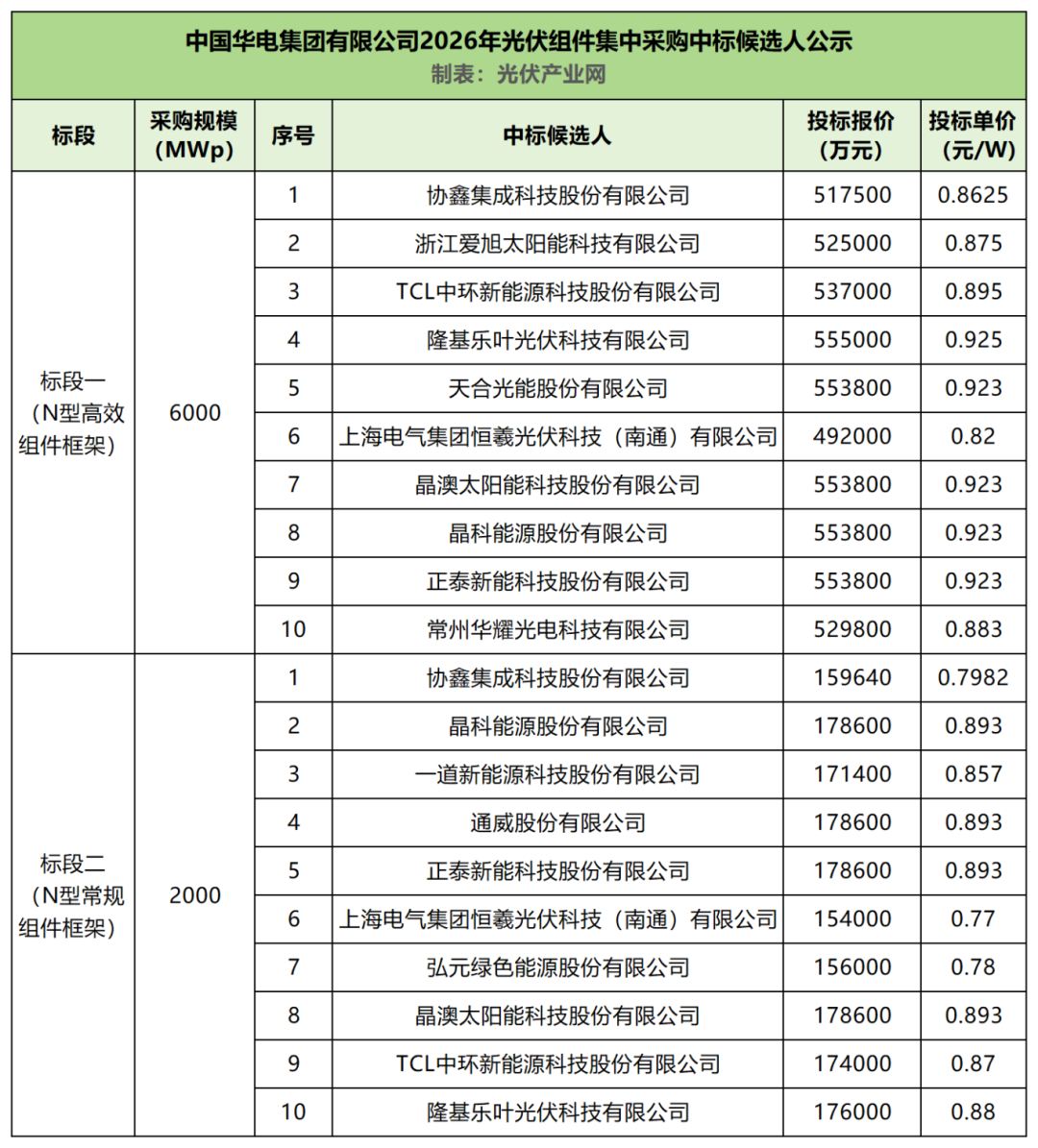

就在今日,中国华电集团有限公司2026年光伏组件集中采购批次评标结果公示,为这轮沸沸扬扬的涨价潮提供了一个颇具分量的观察窗口:两个标段的单价区间分别落在了0.82-0.925元/W和0.77-0.893元/W。


尽管春节前曾有企业在华电集采开标中报出过1元/W以上的价格,但最终入围的候选人名单显示,被市场视为组件价格回温标志的1.018元/W报价并未出现,最高报价为隆基的0.925元/W。

具体来看,标段一(N型高效组件,6GW)的单价区间为0.82-0.925元/W,而标段二(N型常规组件,2GW)的价格区间更低,为0.77-0.893元/W。

这并不意味着涨价的逻辑被证伪。从更长周期来看,这轮涨价并非昙花一现的脉冲式波动,在银价持续高位、退税取消落地、以及行业反内卷政策共识的合力下,组件价格中枢将稳步抬升,行业正从“失血”状态回归“造血”状态。

但需要清醒的看到,行业复苏之路仍面临根本性制约。2026年全球光伏市场需求增速预计放缓,供给过剩的底色并未根本改变,组件价格能否在1元/W关口站稳,仍取决于成本传导与终端收益之间的微妙平衡。

结语

这个3月,对于大多数光伏人来说,或许都是亢奋而紧张的。

亢奋的是,终于可以名正言顺地谈论涨价,而不再是无底线的内卷;紧张的是,这波由成本推升、政策催化的涨价,能否真正被终端消化,而不是沦为一场“有价无市”的独角戏。

随着4月1日的脚步越来越近,当退税红利的潮水褪去,谁在裸泳,谁又在筑桥,或许将看得更加清晰。组件价格能否重回“1元/W”时代,或许仍面临诸多不确定性,但有一点可以确定:光伏行业的定价逻辑,正在发生深刻的变化。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
你的组件洗对了吗?组件运维QA第三期——清洁篇来源:晶科新场景 发布时间:2026-09-10 09:20:44

光伏组件清洗不当反伤发电效率!本文详解清洗三大关键:中性水(pH 6.5~8)防膜层腐蚀,水压≤675kPa+禁用硬质工具防划伤,清晨/傍晚低温时段操作避触电风险。附“雨后发电反升”科学解析——清洁+降温双红利。实用、安全、增效,一次讲清。

晶科中标连云港青口盐场渔光一体化项目光伏组件采购来源:中国电力招标网 发布时间:2026-09-09 09:46:10

连云港青口盐场渔光一体化发电项目于9月7日公布光伏组件设备第二次中标结果,晶科能源以20865.45万元总价、0.759元/瓦单价中标。该项目位于连云港市经济开发区青口盐场,总建设容量220MW,配套新建一座220kV升压站,含两台主变(120MVA和110MVA),采用三相双绕组有载调压油浸式变压器,电压等级230±8×1.25%/37kV。电气接入方案为:每7–8个发电单元汇成一回35kV集电线路,接入升压站35kV母线,再经升压后送入附近220kV变电站。招标范围涵盖N型单晶双面双玻光伏组件(正面带边框、功率≥650Wp)、备品备件、专用工具及相关技术服务,总采购容量约274.91MWp。

TCL Solar亮相IFA 2026|硬核光伏组件驱动家庭能源新生态来源:TCL中环 发布时间:2026-09-09 09:32:51

TCL Solar携TOPCon T5 Pro与C2 BC光伏组件亮相IFA 2026,首度在顶级消费电子展呈现家庭级清洁能源方案。两大组件以高发电量、强可靠性、低衰减及美学设计突破行业标准,打通“制造—家庭—智慧生活”能源链路,诠释光伏从产业基建到日常可感、可管、可用的零碳新范式。

2GW!中企海外光伏项目启动组件安装来源:新能源情报处 发布时间:2026-09-09 09:19:59

本文报道了中国能建国际集团联合广东火电、西北院在沙特承建的两大新能源项目进展:一是位于麦加省吉达市东北部的福里斯2GW光伏电站,于9月3日正式启动光伏组件安装,并庆祝达成500万安全工时;该项目是沙特“2030愿景”关键工程,建成后年发电量59.7亿千瓦时,将优化当地能源结构、助力绿色低碳发展。二是同期启动2026年“质量月”活动的PIF5风电项目,作为全球最大的在建陆上风电项目,由夏奇拉(1GW)和斯特拉(2GW)两个子项目组成,投运后年发电量38亿千瓦时,可满足约30万户家庭用电,年减碳超310万吨。两项目均体现中方企业高效履约、强化安全管理与质量管控的能力。

晶科能源飞虎3荣获TÜV莱茵2026"质胜中国"光伏组件综合能效优胜奖来源:晶科能源JinkoSolar 发布时间:2026-09-09 09:13:30

晶科能源飞虎3组件获TÜV莱茵2026“质胜中国”综合能效优胜奖,量产效率达24.8%、功率670W、双面率85%、温度系数-0.26%/℃,基于IEC 61853标准在六大气候场景全面领先,显著降低LCOE,已加速落地全球多市场。

九墩滩300万千瓦光伏项目(标段1-2)50万千瓦光伏工程PC总承包项目转入组件安装期来源:中国风 发布时间:2026-09-08 14:28:37

甘肃武威九墩滩300万千瓦光伏项目(标段1-2)50万千瓦工程近日完成首批光伏组件安装,正式转入组件安装攻坚阶段。该项目位于腾格里沙漠腹地,是“陇电入浙”特高压外送配套核心工程及凉州区光伏治沙示范园区重点单元,采用“板上发电、板下治沙、板间复绿”立体开发模式,兼顾清洁能源供给与荒漠生态修复。面对风沙频繁、软基成桩难、通行条件差等沙漠施工难题,项目团队通过网格化分区施工、无人机航测建模、北斗定位监测等技术手段,精准控制桩基精度,同步建立气象预警与安全巡查机制,实现支架桩基阶段零事故、高效率交付。下一阶段将全力推进组件安装,力争早日并网,打造可复制推广的“光伏+治沙”绿色标杆工程。(198字)

云南广南县70MW光伏项目优选启动来源:广南县发展和改革局 发布时间:2026-09-08 09:19:42

云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。

每块光伏组件征收14加元环保费!加拿大阿尔伯塔省新规引发争议来源:TaiyangNews 发布时间:2026-09-08 08:58:36

加拿大阿尔伯塔省将于2026年10月1日实施光伏组件强制回收计划,对新供应的每块面积≥1m²的晶硅或薄膜组件征收14加元环保费,覆盖住宅、商业及大型地面项目。该费用旨在覆盖未来报废组件的收集、运输与回收成本,并支持本地回收能力建设。据估算,全省现有光伏组件中逾95%将在2045年前退役,产生约7.27万吨废弃物,可回收玻璃、铝、硅等材料。然而,加拿大可再生能源协会(CanREA)质疑该收费标准显著偏高——其委托研究显示,考虑通胀与再利用因素后,单块组件回收成本现值仅约5加元;且太阳能与风电是省内唯一被征收此类附加费的发电技术,相关项目已承担场地恢复资金义务。CanREA呼吁暂缓收费,优先完善再利用机制、认证标准与收集体系。(199字)

571.5块异质结组件!甘孜丹巴巴底光伏发电项目示范方阵2000v及1500v异质结双玻双面单晶光伏组件谈判采购公告来源:大唐电子商务平台 发布时间:2026-09-08 08:47:48

本文介绍了大唐国际丹巴新能源发电有限公司就甘孜州丹巴县巴底光伏发电项目示范方阵,发布异质结光伏组件采购公告的情况。公告于2026年9月6日通过大唐电子商务平台发布,拟采购571.5块2000V及1500V规格的异质结双玻双面单晶光伏组件,用于该示范方阵建设。采购采用公开谈判方式,由中水物资集团成都有限公司代理执行,首轮应答截止时间为2026年9月9日17时,报价有效期延至2026年12月12日。采购要求供应商按明细清单填报含税单价,具体技术参数、规格要求及售后服务等内容详见附件表格,付款方式以正式合同约定为准。(198字)

退役潮将至 光伏组件规范回收利用如何破局来源:中能传媒能源安全新战略研究院 发布时间:2026-09-07 09:04:07

本文聚焦我国光伏产业即将面临的规模化组件退役潮及其回收利用难题。随着装机量持续增长与早期项目陆续达寿,2025年全国光伏组件累计退役量已达10吉瓦,预计2035年将达148吉瓦。退役组件兼具高资源价值(含玻璃、铝、硅及银铜等有价金属)与环境风险(如含铅焊带、含氟背板),亟需构建规范回收体系。当前,国家已出台多项政策法规,地方探索“闭环回收”“就近处置”等模式,合规产能和技术水平稳步提升,但经济性不足、回收网络失衡(中东部产能集中而西北货源丰富)、标准体系不健全(缺乏全场景强制报废标准及再生料质量规范)三大瓶颈仍制约行业发展。文章提出需通过成本分担机制与技术升级破解盈利困境,优化区域布局并建设统一信息平台畅通回收渠道,加快完善全链条标准与白名单管理制度,以系统性举措支撑产业绿色可持续转型。(199字)

河北140MW光伏项目公示来源:秦皇岛市数据和政务服务局生态环境科 发布时间:2026-09-07 08:56:31

本文介绍了河北秦皇岛青龙满族自治县140MW光伏项目环评文件重新报批的公示情况。该项目由中电建青龙新能源公司建设,总投资约5.91亿元,选址于土门子、木头凳和大巫岚三镇,拟采用590Wp单晶硅双面N型组件约26.4万块,分多组方阵实现140MW交流侧装机容量。因前期批复后发现原选址存在坡度不均、沟壑孤石等不利地形,导致地块零散且无法满足全容量布设要求,建设单位在保持原有光伏区范围基础上增补3个地块,总占地面积扩大,但升压站、集电线路路径及总装机容量均维持不变。项目已于2025年10月获重新批复,计划2026年8月开工,2027年7月建成,工期12个月。
