山西2026年第一批风、光大基地项目清单发布:规模6GW,国家能源集团、三峡等领衔

来源:风芒能源发布时间:2026-02-26 09:19:04

近日,山西省能源局发布《关于下达山西省2026年第一批大型风光基地项目建设计划的通知》。

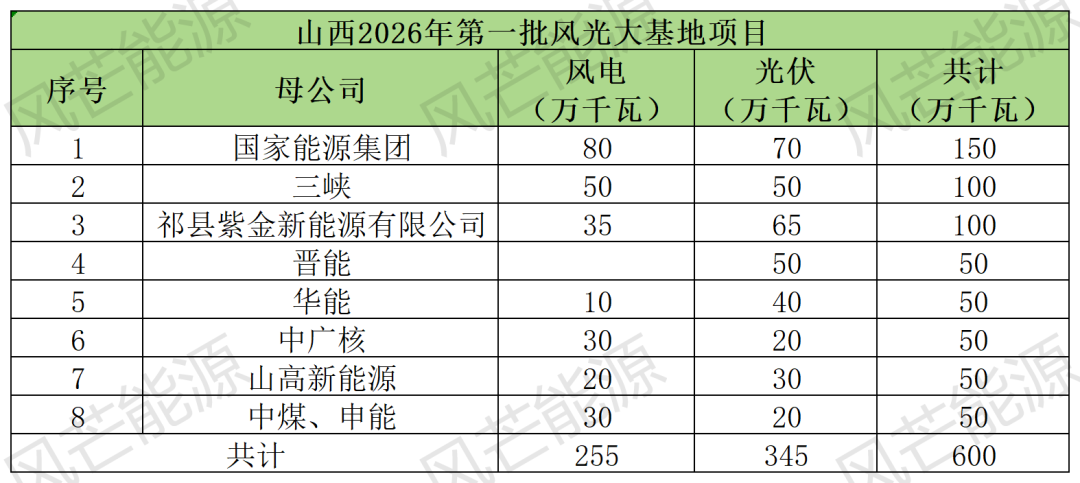

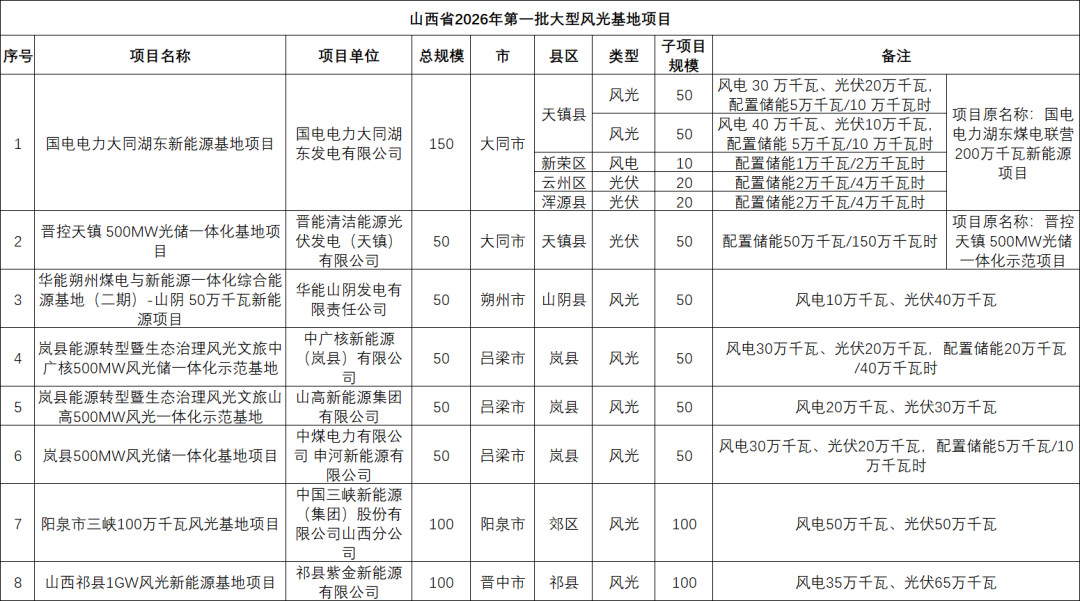

根据《通知》,经申报、评审,现下达建设计划,共8个项目、总规模600万千瓦。



《通知》表示,各市能源局要将基地建设作为深化能源革命综合改革试点的核心抓手,严格按照基地项目实施方案,加强组织领导,健全工作机制,强化与自然资源、生态环境、水利、林草等相关部门工作衔接,指导项目单位加快办理开工所需的各项手续,及时协调解决项目推进中存在的堵点难点问题,推动项目建成投产。

各市能源局要会同有关部门指导项目单位开展全域土地整理,推动土地资源“肥瘦搭配”,最大化提升节约、集约、高效利用水平,避免碎片化、低效化开发,确保“地尽其用”。

电网企业要主动、超前开展基地项目送出工程规划论证,强化网源协同,确保送出工程与电源项目同步规划、同步建设、同步投运;要主动对接项目单位,优化接入系统审批流程,提升并网服务效率,切实保障项目及时并网、安全稳定运行。

《通知》要求,各市能源局要按照《实施方案》要求,立足区域资源禀赋和发展实际,坚持“系统谋划、集约高效”,优化项目选址,做实做细项目前期工作,提升项目成熟度,继续申报一批基地项目;要指导企业优化项目布局,优先实施风电与光伏一体化开发,发挥风电与光伏发电的互补特性,最大化利用国土空间资源。请各市能源局于327日前将申报有关文件资料报送。

《通知》明确,列入建设计划的项目,在建设期和全容量并网后5年内不得擅自转让。

据了解,2026年1月,山西省能源局发布《关于印发<山西省2026年大型风光基地实施方案>的通知》。

通知显示,为全面贯彻落实全省能源工作会议精神,充分挖掘山西省风电、光伏发电资源开发潜力,高质量做好项目规划布局,探索能源转型升级新路径,规模化、集约化、一体化推进全省域风光基地建设,协同保障能源安全与低碳转型,重点在资源富集区规划一批省级大型风光基地,山西省能源局编制了《山西省2026年大型风光基地实施方案》。

《方案》指出,坚持“系统谋划、全省覆盖、集约高效”原则,统筹各类可利用土地资源,结合电网规划,规划建设一批技术先进、安全可靠、效益显著的省级大型风光基地,总规模1500万千瓦左右,同步实施风光项目建设和生态治理,推动新能源加快“立起来”“靠得住”,为全省能源转型注入强劲动力。

《方案》明确,深化集约高效开发。按照集中连片布局和规模化基地化建设思路,聚焦资源富集区,实施规模化、集约化布局。坚持"两个集中”,一是资源集中,持续推进单个县或跨县域资源整合,规划布局规模50万千瓦以上的省级风光基地项目;二是投资主体相对集中,支持各市优选1-2家企业开展深度合作,鼓励生产经营模式创新,支持其打造综合能源服务新业态,切实提升开发效益和综合竞争力。

提升新能源电力替代。鼓励风电与光伏一体化开发,结合风光资源、地形地貌等条件,科学推动风电与光伏发电统筹发展,最大化利用国土空间资源,发挥风电与光伏发电的互补特性,提升风电与光伏发电一体化的电力可靠替代水平。优先支持新建系统友好型风光电站,推动风电、光伏发电设施与灵活、可靠储能设备集成化设计建设,提高风光与站内配建储能一体化调用水平。

《方案》要求,确保按期投产达效。基地项目须在下达建设计划2年内建成投产。已纳入建设计划的基地项目,全生命周期不得转让。


索比光伏网 https://news.solarbe.com/202602/26/50018708.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国家能源集团大渡河瀑电总厂汉源400MW光伏全容量投产来源:国能大渡河之声 发布时间:2026-07-17 10:48:12

国家能源集团大渡河瀑电总厂汉源400兆瓦光伏电站于7月13日实现全容量投产。该项目采用分期开发、多点布局方式,分为竹子坪、白岩湾、坭美、锣锅坪四大片区,总装机容量400兆瓦,并配套建设4座220千伏升压站及数十公里集电线路和场内外道路。所有光伏电力统一汇集至瀑布沟汇集站,与瀑布沟水电集群协同调度,形成“水光互补”一体化运行模式,有效缓解光伏发电的间歇性与波动性问题。作为大渡河流域瀑布沟水风光一体化基地的核心先导工程,该电站依托水电调峰能力,年均可输送清洁电能约5.17亿千瓦时,显著提升区域新能源消纳水平,助力国家级清洁能源基地建设。

越热越稳!极电钙钛矿组件在国家风光储输示范基地交出“满分”答卷来源:极电光能 发布时间:2026-07-17 09:40:41

极电光能钙钛矿组件在张家口国家风光储输示范基地完成半年实证:172天穿越冬夏,发电无衰减、PR值近100%,高温下效率反升。依托超低温度系数(-0.001%~ -0.004%/℃),打破“高温衰减”困局,首次验证钙钛矿在严苛大陆性气候下的高可靠性,加速产业化落地。

国家能源集团1.15GW光伏项目用地获批来源:阿坝州自然资源局 发布时间:2026-07-17 08:47:23

阿坝茸安光伏项目获四川省政府正式批准用地,标志着这一国家能源集团在川装机规模最大的光伏项目进入实施阶段。项目位于阿坝县茸安乡,总装机容量115万千瓦(即1.15GW),占地约2.7万亩,含350个光伏方阵及2座220千伏升压站(占地49.5亩)。作为四川省2026年新开工重点项目,该项目年均利用小时数达1538小时,预计年发电量17.68亿千瓦时,是支撑大渡河流域水风光一体化清洁能源基地建设的关键工程。阿坝州自然资源局将依据批复要求,加强用地全过程监管,优化自然资源要素保障,推动项目依法合规加快建设,助力高原光能资源向经济动能转化,服务全州绿色高质量发展。(199字)

山西:完成19.75GW风、光项目分配,中广核、国电投规模最大!来源:智汇光伏 发布时间:2026-07-15 09:50:50

2026年上半年,山西省完成19.745GW风电、光伏项目指标的竞争性配置,涵盖风电10.415GW、光伏8.98GW及风光同场项目0.35GW。配置工作分四批次推进:2月下达首批大型风光基地项目(600万千瓦),3月新增2个省级绿电直连项目(130万千瓦),5月公布第一批竞争性配置评审结果(449.5万千瓦),6月陆续批复朔州、晋中、运城、吕梁四市第二批新能源大基地项目(795万千瓦)。共计33家企业获得项目指标,其中中广核及其联合体获配规模最大(2350MW),国家电投及其联合体次之(1955MW),国家能源集团、华能集团各获1600MW,晶科及其联合体获1100MW。

华能、三峡、云南能源、中广核:获云南880MW风、光项目指标!来源:智汇光伏 发布时间:2026-07-14 08:59:29

本文报道了云南三地新能源项目投资主体优选结果:普洱市、迪庆州和保山市于2025年7月陆续公布第二批、第三批新能源项目中标名单,总规模达880MW。其中,三峡集团云南能源公司中标普洱市270MW光伏项目,要求备案后2个月内开工、开工后1年内全容量并网;华能澜沧江水电中标迪庆州300MW光伏项目,建设期为1年、运营期25年;保山市310MW新能源项目(含风电与光伏)由多家企业联合或分别中标,明确区分了风电与光伏项目的开工、投产及并网时限要求,并强调投资主体须承担前期工作、建设、运营及管护全过程责任。

国家能源集团首家区域新能源交易中心在晋投运来源:国家能源集团 发布时间:2026-07-13 09:49:43

7月7日,国家能源集团山西新能源交易中心正式揭牌运营,成为集团首家区域新能源专业交易平台,也是落实“一省区一营销”部署、完成集中报价主体备案的首个试点。该中心实行主任负责制,整合山西公司与国电电力山西新能源资源,打破原有分散运营格局,构建政策研判、行情分析、风光互补交易及资源共享的一体化运营模式。通过深化营销与生产融合,推行“日计划、日复盘”机制,以提升风光功率预测精度为突破口,推动交易效益转化为实际经营成果。同步推进智能化平台建设与专业化人才培育,并建立涵盖集中办公、电力营销、合规保密和全流程风控的核心制度体系,确保业务在合法合规前提下高效运行。

国家发改委:各省最新输配电价发布!来源:国家发改委 发布时间:2026-07-13 09:13:12

国家发展改革委于2026年7月8日发布《关于第四监管周期省级电网输配电价、区域电网输电价格及有关事项的通知》(发改价格〔2026〕1077号),正式核定新一轮输配电价。该通知依据2025年修订的输配电定价办法,落实党中央、国务院关于深化电价改革和加强自然垄断环节价格监管的部署,明确第四监管周期的省级电网输配电价及区域电网输电价格,自2026年8月1日起施行。通知要求各省级价格主管部门加强执行监测与问题反馈;电网企业须严格执行核定价格,并按年度统计报送资产、电量、线损率、投资进度等关键基础数据,于每年5月底前分别报国家发改委价格司和省级主管部门。附件同步公布了具体价格表。

TCL中环牵头制定的国家标准《硅单晶单位产品能源消耗限额》发布,以能效约束护航新能源产业高质量发展来源:TCL中环 发布时间:2026-07-09 09:16:41

6月27日,国家发布光伏领域首项强制性国标《硅单晶单位产品能源消耗限额》,由TCL中环牵头制定。标准首创三级能耗分级与G12/210R半片差异化折算体系,直击行业能耗对比难题;锚定“反内卷”与双碳目标,以刚性约束推动落后产能退出、绿色工艺升级,夯实中国光伏全球竞争力。

国家科学技术奖!游经碧团队钙钛矿光电转换研究项目获二等奖来源:钙钛矿光链 发布时间:2026-07-09 09:07:45

2025年国家自然科学奖二等奖揭晓,中科院半导体所游经碧团队“高性能半导体光电转换器件的设计与调控”项目获殊荣。该研究突破钙钛矿电池界面电荷输运、载流子复合损失及稳定性调控三大瓶颈,创世界纪录效率,为钙钛矿光伏产业化提供关键科学支撑。

三峡集团:山西100MW光伏项目全容量并网!来源:中国三峡能源 发布时间:2026-07-09 08:57:47

三峡集团山西和顺100兆瓦光伏项目于近期实现全容量并网发电。该项目位于山西省晋中市和顺县马坊乡,总装机容量10万千瓦,通过4条35千伏集电线接入昔阳朗晟光伏电站,并经松溪站并入电网。工程于2026年3月底开工,在工期紧张、征地协调难度大、地形起伏显著等多重挑战下,各参建单位协同推进,顺利完成建设任务。项目投运后,预计年均发电量达1.7亿千瓦时,每年可节约标准煤约5.7万吨,减少二氧化碳排放约13.7万吨。作为清洁能源基础设施,该项目兼顾生态效益与经济效益,为当地绿色低碳发展和生态保护提供有力支撑。(198字)

国家能源局60号文解读:离网光伏、绿电直连项目可申请绿证,非公共电网全打通来源:索比光伏网 发布时间:2026-07-07 11:17:58

本文解读国家能源局《关于组织推进非公共电网可再生能源发电项目绿证核发的通知》(国能综通资质〔2026〕60号),指出该文件首次将离网光伏、工商业屋顶自发自用光伏、绿电直连等不接入公共电网的可再生能源项目纳入绿证核发体系。此前因缺乏电网计量数据,此类项目无法获得绿证认证;60号文明确其发电量可申请绿证,其中上网电量对应可交易绿证,自发自用电量对应不可交易绿证,分别用于市场交易和绿色电力消费证明。该政策与同期发布的《可再生能源电力消纳责任权重制度实施办法》(第42号令)形成配套——后者自2026年8月起对重点用能企业实施强制性绿电消费考核,并以绿证为唯一核算依据。文章进一步梳理了绿证申领的八步流程、三类适用主体、两类绿证用途差异及企业实操需关注的九项关键事项。
