三峡集团:超60GW新能源大基地项目进展!

来源:智汇光伏发布时间:2026-02-03 09:27:25

截至2024年底,三峡新能源累计装机容量达到4796.14万千瓦,其中风电累计装机容量达到2243.20万千瓦,包括海上风电累计装机容量704.98万千瓦;太阳能发电累计装机容量达到2426.57万千瓦。

三峡新能源牵头开发建设多个千万千瓦级的大型新能源基地,包括:

1)内蒙古:库布齐沙漠鄂尔多斯中北部新能源基地,16.2GW

2)新疆:塔克拉玛干沙漠新能源基地,16.5GW

3)四川、云南:金沙江下游清洁能源基地,超15GW

4)四川:阿坝州千万千瓦光伏治沙基地,10GW级别

5)海上风电业务:在山东、辽宁等省已经有项目并网

除上述大型基地之外,三峡完成多个GW级基地项目的开发建设!例如,

1)安徽阜阳南部120万千瓦风光储基地

2)“青海青豫直流二期配套新能源基地”100万千瓦(90万光伏+10万光热)

3)甘肃瓜州70万千瓦“光热储能+”项目(40万风电+20万光伏+10万光热)

4)新疆哈密百万千瓦“光热+光伏”项目实现全容量并网发电(90万光伏+10万光热)

三峡新能源业务整体布局


三峡集团牵头的千万千万级大基地项目详情如下。

一、四川:阿坝州千万千瓦光伏治沙基地

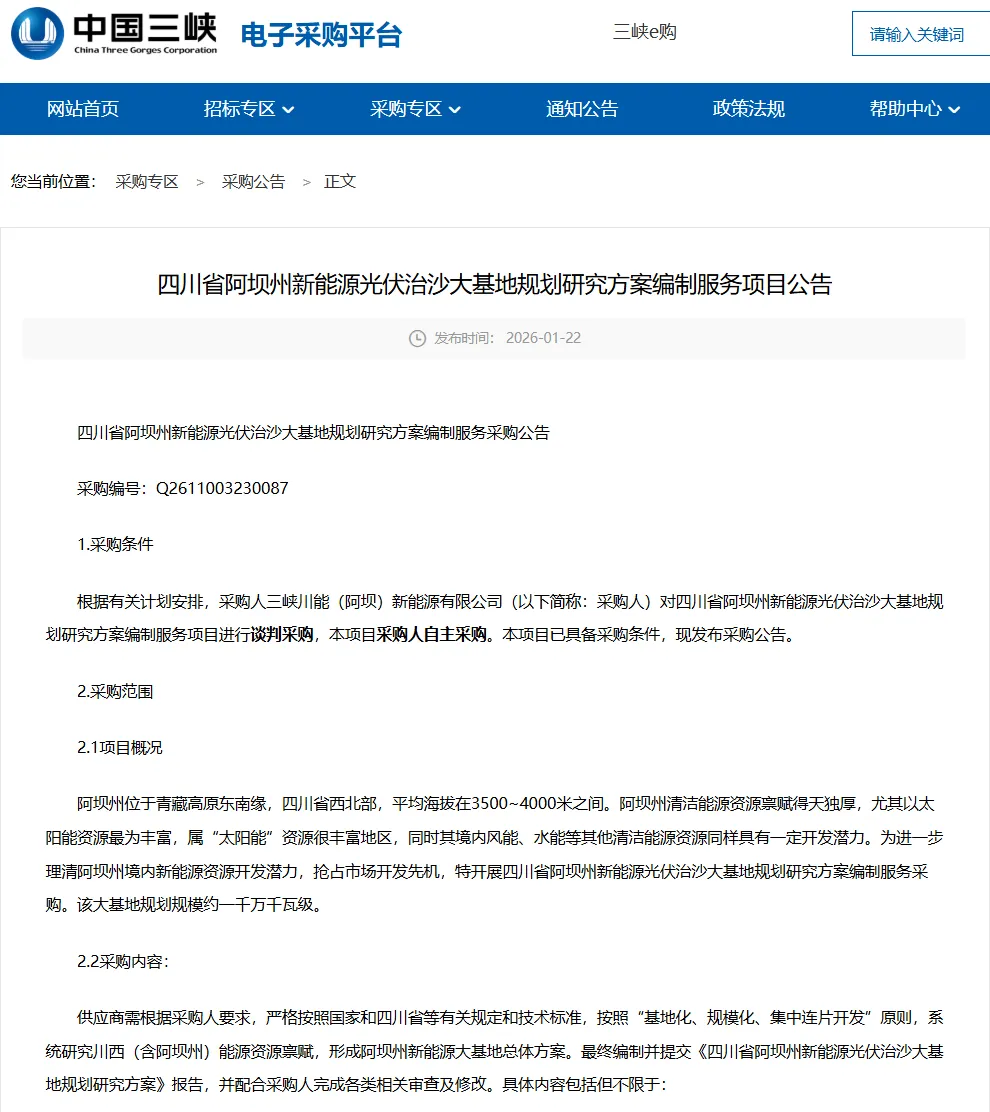

1月22日,三峡集团发布《四川省阿坝州新能源光伏治沙大基地规划研究方案编制服务项目公告》。根据招标公告,

阿坝州清洁能源资源禀赋得天独厚,尤其以太阳能资源最为丰富,属“太阳能”资源很丰富地区,同时其境内风能、水能等其他清洁能源资源同样具有一定开发潜力。为进一步理清阿坝州境内新能源资源开发潜力,抢占市场开发先机,特开展四川省阿坝州新能源光伏治沙大基地规划研究方案编制服务采购。该大基地规划规模约一千万千瓦级。


二、内蒙古:库布其沙漠中北部新能源大基地,16.2GW

库布其沙漠中北部新能源大基地位于内蒙古自治区鄂尔多斯库布齐沙漠地区杭锦旗、达拉特旗。电源规划规模为1620万千瓦,包括新能源1,220万千瓦(其中光伏800万千瓦,风电400万千瓦,光热20万千瓦),火电400万千瓦,电化学储能500万千瓦时。与此同时,基地配套建设“内蒙古鄂尔多斯至河北沧州”特高压电力外送通道,线路设计全长699公里,电压等级±800千伏。项目总投资约988亿元。

截至2024年底,基地200万千瓦先导工程已经并网。其中,先导工程一期100万千瓦光伏项目于2023年12月并网;先导工程二期100万千瓦光伏项目于2024年12月并网。

2025年4月27日,中国三峡集团发布内蒙古库布齐沙漠鄂尔多斯中北部新能源基地项目整体接入系统方案研究(千万千瓦级新能源规划研究)招标公告。

2025年9月29日,内蒙古库布其沙漠中北部新能源大基地全面开工建设,是内蒙古首个全面开工的千万千瓦级“沙戈荒”大型风电光伏基地;基地计划2027年底前建成投运。


三、新疆巴州:新疆若羌大基地,16.5GW

基地项目位于新疆若羌县,是“疆电外送”第四通道电源项目,也是南疆首个千万千瓦级“风光火储”综合能源基地项目,基地将“三基地一通道”的总体定位,所发电力拟依托疆电(南疆)送电川渝特高压直流工程外送消纳。

电源项目规划总装机约1646万千瓦,包括风电400万千瓦、光伏850万千瓦,先进高效煤电396万千瓦,新型储能约250万千瓦,动态总投资约718.48 亿元。

项目于2024年9月28日开工,预计2027年年底全容量并网投产。


该项目具体将由三峡巴州若羌能源有限公司投资建设,该公司注册资本150,000 万元;四个股东分别为:三峡能源、长江电力、三峡资本、三峡投资,持股比例分别为34%、33%、16.5%、16.5%。

四、四川、云南:金沙江下游清洁能源基地,超15GW

金沙江下游清洁能源基地,是我国“十四五”规划的九大清洁能源基地之一,由三峡集团牵头开发。

金下基地位于金沙江下游干热河谷地段,涉及四川和云南两省26个县(市、区),规划新建风电、光伏项目的总装机规模预计超1500万千瓦,预计带来直接总投资超900亿元。基地建成后,将与溪洛渡、向家坝、乌东德、白鹤滩4座巨型水电站形成世界上规模最大的绿色清洁可再生能源走廊。

三峡集团已经与四川、云南两省分别签订新能源项目合作开发协议。按照协议,三峡集团将在金下基地投资开发水风光储项目近800万千瓦,与四川、云南两省联合打造金沙江下游水风光储清洁能源国家级示范基地。

2024年12月24日,金沙江下游清洁能源基地在首批规划的24个光伏项目全容量并网发电。这些项目遍布云南省的昭通、楚雄、昆明、曲靖等多个市(州),总装机容量高达274.3万千瓦。

2024年10月25日,三峡集团金下基地四川侧范围内首个百万千瓦级单体光伏项目——美姑拉马光伏发电项目开工建设。项目规划总装机94万千瓦,是三峡集团在金下基地内投资开发的规模最大的单体光伏项目。该项目EPC综合中标价格约为2.048元/W,计划于2026年5月并网。

五、海上清洁能源基地


三峡新能源坚定不移实施“海上风电引领者”战略,围绕辽宁、山东、江苏、福建、广东、天津等重点区域开展海上风电集中连片规模化开发建设,打造若干个百万、千万千瓦级“海上三峡”风电基地。

持续推动广西、河北、浙江等地海上风电资源获取,力争实现更大工作突破。

1)山东青岛

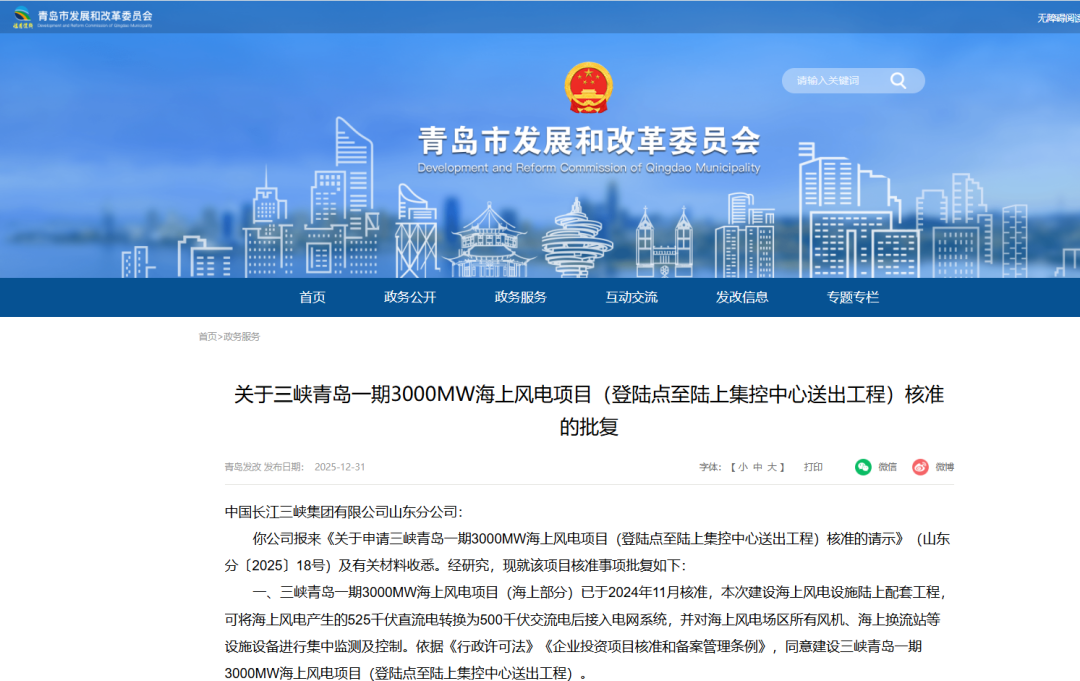

2025年12月,青岛市发改委发布《关于三峡青岛一期3000MW海上风电项目(登陆点至陆上集控中心送出工程)核准的批复》。根据批复,本次建设海上风电设施陆上配套工程,选址位于西海岸新区海西路以西、海西二路以东、开城路以南,占地面积112.04亩,总投资为31.04亿元。

三峡青岛一期3000MW海上风电项目是山东省和青岛市重点推进的重大新能源项目,也是青岛首个大型海上风电项目。项目的海上部分已于2024年11月核准。


2)辽宁

三峡集团辽宁庄河III场址项目300兆瓦 海上风电项目已建成并投入运营。

2025年4月,三峡集团辽宁庄河的250兆瓦V场址海上风电项目主体工程顺利完工。

3)福建

2025年4月29日,我国首个建设在高风速海域的海上光伏电站项目——三峡集团东山杏陈180兆瓦海上光伏电站项目实现全容量并网。该项目总装机容量180兆瓦,配套建设一座110千伏靖海陆上升压站和18兆瓦/36兆瓦时的储能系统。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东:到2030年粤港澳大湾区绿色低碳产业集群产值超6万亿元,积极参与“沙戈荒”新能源基地等建设来源:广东省人民政府 发布时间:2026-11-25 09:25:19

广东省印发《推进粤港澳大湾区世界级绿色低碳产业集群建设实施方案》,提出到2030年,大湾区绿色低碳产业集群产值突破6万亿元。方案聚焦清洁能源、新能源汽车、新型储能、氢能、光伏、先进核能、海上风电及绿色算力基础设施八大重点领域,系统布局技术研发、装备制造、场景应用与产业链协同。强调强化粤港澳三地联动及与京津冀、长三角的绿色协作,深化东中西部产业对接,积极参与“沙戈荒”新能源基地、国家战略性矿产资源基地等重大项目建设,并落实“西电东送”“东数西算”等跨区域战略。同时,推动海上风电全产业链发展、氢能“制储输用”一体化、光伏技术迭代升级、核能“发电+非电”综合利用,以及新能源汽车和绿色算力基础设施提质扩容,全面提升大湾区绿色低碳产业能级与辐射带动能力。(199字)

超1.5GW!国能江苏新能源公司光伏电站运维服务招标来源:国能e招 发布时间:2026-11-19 08:49:42

国能江苏新能源科技开发有限公司于11月18日发布光伏电站运维服务招标公告,拟对总容量达1539MWp的光伏资产开展专业化运维管理。服务覆盖江苏省苏北、苏南两大片区,下设五个区域运维中心,分别驻地盐城、宿迁、泰州、太仓和镇江,对应负责全省13个地级市的委托运营项目。运维内容包括现场巡检、运行操作、技术监督、组件清洗及设备缺陷处理等全流程工作。服务期限内(至2028年)运维容量维持在1539MWp左右,但实际委托规模将根据江苏公司新能源管理政策及业务调整动态确定,投标人须按招标人书面通知及时响应人员与资源配置变化。

三峡集团一批新能源项目取得新进展来源:三峡小微 发布时间:2026-11-12 18:10:20

三峡集团近期在新能源项目建设上取得多项重要进展。四川甘孜道孚县亚日“1+N”项目配套的50兆瓦/100兆瓦时构网型储能系统已通过72小时试运行,正式具备投产条件,成为集团首个依托构网型储能承担同步调相机功能的示范工程,验证了其对高比例新能源接入弱电网的支撑能力。同期,凉山美姑拉马94万千瓦光伏项目升压站主控楼实现主体封顶,克服了高海拔、温差大、物资运输难等挑战。云南红河弥勒西54.5万千瓦风电扩建项目首批18万千瓦机组成功并网,为三峡集团“十五五”期间云南省首个并网风电项目,全部投运后年发电量超13亿千瓦时,显著助力节能减排。(199字)

中广核24GW“蒙电入鄂”大基地项目启动!来源:中广核电子商务平台 发布时间:2026-11-09 09:24:21

11月4日,中广核新能源就内蒙古阿拉善盟“蒙电入鄂”大基地项目电源规划方案编制工作完成重新招标,水电水利规划设计总院以1750万元中标。该项目包含腾格里和巴丹吉林两大千万千瓦级新能源基地,总装机规模达2400万千瓦(即24GW),其中风电400万千瓦、光伏800万千瓦,每个基地各1200万千瓦。项目同步规划建设配套火电、储能设施及电网接入工程,旨在支撑“蒙电入鄂”跨省输电通道,提升新能源消纳能力与系统调节水平。

共筑沙戈荒绿能新高地,达拉特旗政府一行到访三峡陆上新能源并参观TCL中环内蒙基地来源:TCL中环 发布时间:2026-10-20 09:59:20

达拉特旗政府联合三峡陆上新能源、TCL中环,共推库布其沙漠新能源大基地建设。三方聚焦项目攻坚、产业协同与能源保供深度磋商,并实地考察TCL中环内蒙智能光伏基地,见证G12大尺寸硅片与沙漠适配组件全链智造实力,加速“沙戈荒”绿能落地。

国家能源集团:启动“蒙电入皖” 15GW新能源基地招标!来源:智汇光伏 发布时间:2026-10-15 06:43:49

国家能源集团于10月13日启动“蒙电入皖”新能源基地可行性研究报告编制服务的公开招标,标志着该项目进入实质性推进阶段。该基地位于内蒙古鄂尔多斯市,总装机容量1514万千瓦,涵盖264万千瓦煤电、450万千瓦风电、800万千瓦光伏,并配套425万千瓦/850兆瓦时电化学储能;所发电力将通过±800千伏特高压直流工程全部输送至安徽消纳。作为内蒙古2026年集中开工的多个大型新能源基地之一,该项目是当地约100GW配套新能源规划的重要组成部分。同期,甘肃、青海、西藏、四川等地的清洁能源大基地也相继启动,共同支撑国家跨区域绿电输送与能源结构优化布局。

12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

23个新能源超10GW大基地!来源:智汇光伏 发布时间:2026-10-14 09:41:53

本文系统梳理了全国23个单体规模超10GW的大型新能源基地项目,覆盖内蒙古(8个)、甘肃(4个)、青海(3个)、新疆(2个)、四川(4个)、宁夏(1个)和西藏(1个)七大省区。这些基地多布局于沙漠、戈壁、荒漠等“沙戈荒”地区,以风光为主、多能互补为特征,普遍配套煤电、储能、光热或抽水蓄能等调节性电源,并依托特高压通道实现跨区域外送。文中详述了各基地的规划容量(如内蒙古多个12GW项目、青海海南基地1944万千瓦、四川金上基地超6000万千瓦)、能源构成(风电、光伏占比及火储配比)、牵头开发企业(如大唐、三峡、华能、国家电投等)及关键进展(招标启动、规划获批、通道建设等),凸显我国大规模、高比例可再生能源基地化开发的最新布局与实施态势。(199字)

超6个月未投产,3年不得竞价!新疆2027年度下半年增量新能源项目机制电价竞价预公告来源:国网新疆电力有限公司 发布时间:2026-10-12 06:04:52

新疆电力公司于10月10日发布2027年下半年增量新能源项目机制电价竞价预公告,明确面向2027年7—12月计划投产、且此前未纳入机制电价执行范围的集中式与分布式新能源项目开展竞价。参与主体包括新申报项目及前期未竞得电量但资质有效的存量项目;对已竞得2025或2026年度机制电量但延迟投产超6个月的项目,将取消其投资方未来3年内所有新能源项目的竞价资格,并作废当次入选结果。公告设严格投产履约约束:延迟不超过6个月的,仅失效对应时段电量;超期则直接取消资格。机制执行期为10年,期间项目可自愿退出,退出后不再享受机制电价。

10亿!三峡新动作来源:企查查 发布时间:2026-10-08 09:09:55

三峡集团在青海设立全资子公司——三峡集团青海能源投资有限公司,注册资本10亿元,注册地为西宁。该公司聚焦风电、光伏及储能等清洁能源领域的技术服务,是三峡集团深化西北地区新能源布局的重要举措。股权结构显示,中国三峡新能源(集团)股份有限公司出资3.4亿元,持股34%;中国长江电力股份有限公司与长江三峡投资管理有限公司各出资3.3亿元,持股比例均为33%。三方共同构成该公司的主要股东,体现三峡集团内部资源整合与协同发展的战略安排。此举旨在强化青海这一风光资源富集区的项目开发、技术支撑和产业服务能力,推动当地新型电力系统建设与“双碳”目标落实。

130GW!9大千万千瓦级新能源基地“开跑”来源:智汇光伏 发布时间:2026-09-28 09:22:31

本文介绍了2026年(“十五五”开局之年)我国加快推进的9个千万千瓦级新能源大基地建设进展,总规模约130GW。这些基地分布于内蒙古、西藏、青海、甘肃、四川等地,涵盖“沙戈荒”地区、高原及沙漠地带,以“风光火储一体化”或“水风光一体化”为主要开发模式。文中按项目阶段分类梳理:华能库布齐基地已开工建设;大唐藏东南、华电柴达木、中广核阿拉善及呼伦贝尔等基地进入招标或前期研究阶段;大唐蒙电入苏配套电源、国家能源集团甘肃巴丹吉林基地已获国家能源局批复;三峡集团阿坝州光伏治沙基地尚处规划设计阶段。各基地普遍配套特高压外送通道(如藏粤直流、陇电入川、蒙电入苏等),旨在支撑区域电力保供、促进清洁能源跨省消纳,并助力“双碳”目标实现。
