华能云南180MW光伏项目环评拟获批!

来源:临沧市生态环境局发布时间:2026-01-28 09:14:38

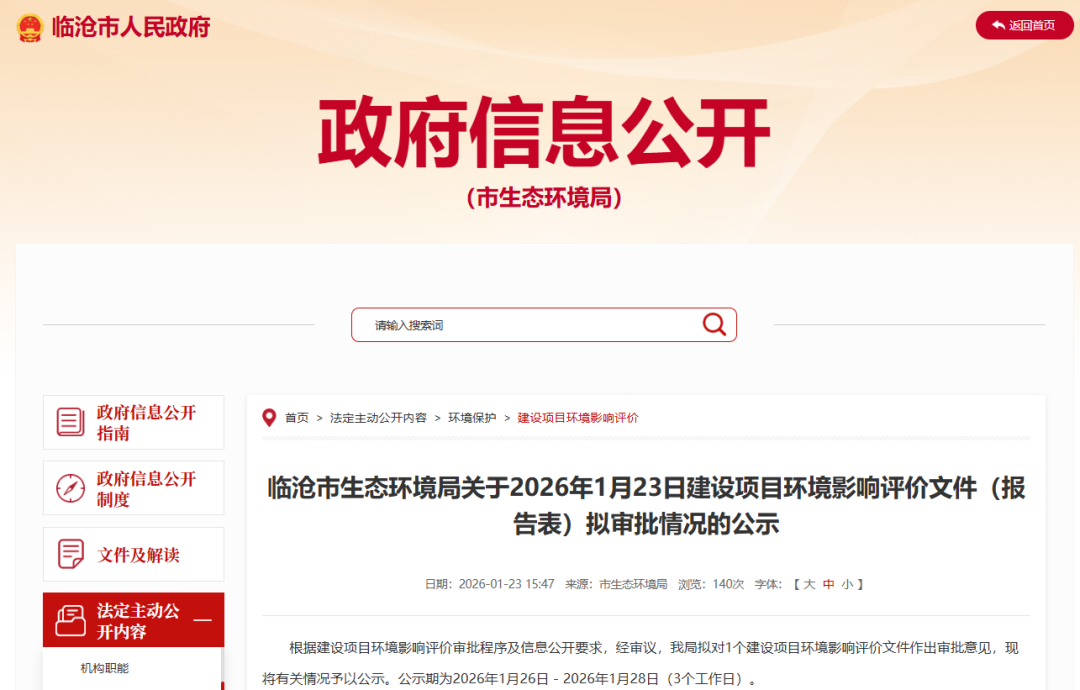

1月23日,云南临沧市生态环境局发布关于木场农光互补发电项目环境影响评价文件报告拟审批情况的公示。


根据公示,木场农光互补发电项目位于云南临沧镇康县木场乡龙塘村、绿荫塘村、陈家寨、杨柳桥村,忙丙乡放羊山、抗浪寨及南伞镇道水村周围,由华能(镇康)新能源有限公司负责建设。

本工程额定容量180MW,安装容量223.42MW,拟采用容量为645Wp的BC双面双玻光伏组件,采用固定倾角的运行方式,光伏阵列面倾角采用23°,并网逆变器选择320kW组串式逆变器。

项目共采用峰值功率为645Wp的BC双面双玻光伏组件348992块,28块组件以2行14列的排布方式构成一个光伏支架(光伏组串),共有光伏支架12464个,采用320kW组串式逆变器563台,共计65个光伏方阵。

本项目不新建升压站,汇集所有电力后,以7回35kV集电线路接入220kV河边寨升压站,接入距离约20km。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华能云南120MW光伏发电项目变更来源:云龙县人民政府 发布时间:2026-10-30 09:34:38

云南大理云龙县云顶村光伏发电项目(额定容量120MW,实际装机149.02MWp)因建设内容发生重大变动,于2023年10月23日由云南大理州生态环境局受理重新报批的环评文件。该项目原于2022年9月获批,本次变动主要集中于升压站,其余光伏方阵及集电线路占地范围未变。主要调整包括:光伏组件规格由540Wp提升至680Wp,总数量由275868块减至219148块,铺设密度相应降低;项目实施主体由华能澜沧江(大理)新能源有限公司变更为华能澜沧江(云龙)新能源有限公司。截至公示时,项目已开工26个子方阵,完成74640块光伏板安装、3110个立柱及29个箱变基础建设,但逆变器与箱变尚未安装。(199字)

四川100MW光伏项目环评拟批复!来源:攀枝花市人民政府 发布时间:2026-10-28 09:22:14

四川攀枝花市生态环境局于10月21日公示拟批复盐边四平山光伏发电项目环评文件。该项目位于盐边县新九镇四平山区域,总投资4.05亿元,由东锅新能源(盐边)有限公司建设,属新建清洁能源工程。项目主体包括100MW光伏阵列、220kV升压站及配套氢储能站。光伏部分采用固定式单晶硅组件(630Wp),共安装约19万块,配置313台逆变器和29台35kV箱变;所发电量经4回35kV集电线路汇入升压站,升压至220kV后通过1回送出线路接入安宁220kV变电站并网。项目总施工工期为14个月。(199字)

云南160MW光伏项目环评获批!来源:临沧市生态环境局 发布时间:2026-10-27 10:33:13

云南临沧市博尚光伏发电项目(二期)于10月19日获生态环境部门环评批复。该项目由临沧核泽新能源有限公司投资建设,总投资6.4亿元,位于临翔区博尚镇及圈内乡多个行政村。工程规划交流侧装机容量160MW,直流侧达360MWp,容配比2.25,采用575Wp单面单晶硅光伏组件共计62.61万块。全站划分为50个3.2MW发电单元,每单元配备1台3200kW箱式变压器和10台320kW组串逆变器。项目突出生态融合理念,运营期将在全部光伏阵列下方实施“茶光互补”模式,开展茶树种植,实现清洁能源开发与农业生产的协同利用。

3.95~4.24元/W,华能400MW海上光伏项目PC中标公示来源:智汇光伏 发布时间:2026-10-21 09:27:40

华能江苏公司公示了灌云400MW海上集中式光伏项目工程总承包(PC)中标候选人,中标报价区间为3.95~4.24元/W,中交三航局以3.95元/W位列第一。该项目是华能国际在江苏的首个海上风光同场试点,已于2026年8月15日完成备案,分两个子项目实施:108MW(G1-1区)和292MW(G1-1区),总交流侧容量400MW、直流侧容量约477.36MWp。两项目用海面积共约395万平方米,总投资合计约76.5亿元,施工工期均为15个月(计划工期14个月)。招标范围涵盖设备采购(部分甲定乙供)、桩基与平台施工、海缆敷设、升压站建设、系统调试并网及全过程管理等。建设地点位于江苏省连云港市灌云县G1-1区C区场址。

1.23元/W,中电建云南180MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-10-13 09:26:48

本文介绍了中国电建旗下中电建(沧源)新能源有限公司在云南省临沧市沧源县开展的安也光伏发电项目EPC总承包中标公示情况。该项目规划直流侧装机容量180.11MWp、交流侧150MW,于10月12日公布中标候选人,投标单价集中在1.234—1.241元/瓦,其中最低报价为1.23元/瓦。EPC承包范围涵盖全过程建设管理:包括前期手续办理(如林地草地审批、土地复垦、各类规划及施工许可等)、勘察设计(含初设、施工图及概预算)、设备材料采购与管理(光伏组件及储能设备由发包人采购,承包人负责监造与转运)、土建与安装施工、用地协调与青苗补偿、水保环保消防等专项“三同时”落实,以及并网前后的全部涉网手续、试验与验收工作。

姚安县65MW光伏发电项目水土保持方案报告书拟审批公示来源:姚安县行政审批局 发布时间:2026-10-10 09:29:00

本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

华能光伏电站受灾,70MW光伏组件需更换来源:索比光伏网 发布时间:2026-10-08 09:11:09

华能河北分公司平山县250兆瓦市场化光伏项目于2024年完成并网,但因遭遇极端天气,约70兆瓦光伏组件受损,需开展灾后修复工作。为此,项目方启动组件更换工程招标,于9月29日公示中标结果:甘肃安装建设集团以1400万元报价成功中标。该修复工程聚焦受损光伏组件的拆除与更换,旨在恢复电站发电能力与运行稳定性。作为华能集团在河北推进的市场化新能源项目之一,此次灾后重建体现了对已投运光伏设施运维保障的及时响应。整个修复工作将依据招标文件技术要求和工期安排有序推进。(198字)

华能78MW海上光伏项目启动来源:龙船风电网 发布时间:2026-10-08 08:56:17

本文介绍了中国华能集团在浙江玉环启动的温排水海上光伏项目。该项目位于玉环市大麦屿开发区下青塘村附近、华能玉环电厂西侧已征温排水海域,离岸约115米,水深6–14米,拟建交流侧总装机容量约78MW,所发电量将通过6.6kV系统接入电厂厂用电系统。项目计划于2026年12月底前完成投资决策,2027年5月底前开工建设。当前正开展可行性研究报告及多项前期专题编制服务招标,涵盖海域使用、环评、通航安全、鸟类与红树林生态影响、水文地质勘察等近20项专题,要求成果满足备案、审批、设计及审计等全流程管理需求,服务周期为合同签订后20至180日内分阶段完成评审与提交。

华能遂昌150万千瓦农光互补光伏发电项目环评文件审批公告来源:遂昌县人民政府 发布时间:2026-09-29 05:17:14

本文是关于华能遂昌150万千瓦农光互补光伏发电项目环境影响评价文件的审批公告。项目位于浙江省丽水市遂昌县六个乡镇周边园地,总占地约29206.3亩,拟建交流侧装机容量1491.3MW,通过新建500kV汇集站及两座220kV升压站并入电网。公告详述了施工期与运营期的主要环境影响及对应措施:施工期重点防控生态扰动、水土流失、扬尘、噪声、废水和固废;运营期侧重生态恢复、噪声控制、废旧设备回收及危险废物规范处置,并设油池等环境风险防范设施。建设单位承诺严格落实环评要求,公众参与环节未开展。生态环境部门拟于2026年9月28日作出审批意见,公告期为5个工作日。

华能1.5GW光伏项目公示来源:遂昌县人民政府 发布时间:2026-09-28 08:46:05

文章介绍了华能遂昌150万千瓦农光互补光伏发电项目环评文件获受理的公示信息。该项目位于浙江丽水市遂昌县六个乡镇周边园地,由华能(浙江)能源开发有限公司清洁能源分公司投资建设,总投资约51.86亿元。项目规划交流侧装机容量1491.3MW,直流侧1514.72MW,采用“分块发电、集中并网”模式,全部使用组串式逆变与集中升压技术。工程共设530个光伏子方阵,配置超231万块655W单晶硅双面双玻组件及近1500台各类容量箱式变压器和4971台300kW组串式逆变器。施工周期为24个月,计划2026年12月开工,2028年12月建成投运。
