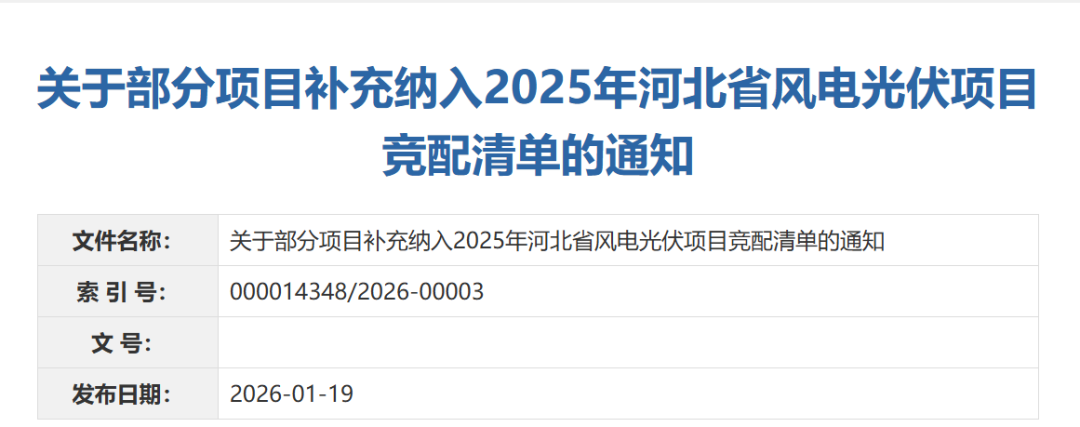

河北:开展7.56GW风、光项目竞配

来源:河北省发改委发布时间:2026-01-21 08:42:21

1月19日,河北省发改委发布《关于部分项目补充纳入2025年河北省风电光伏项目竞配清单的通知》,增补5个项目纳入2025年度风电光伏项目竞配清单,总规模为60万千瓦。

此前,河北省发改委发布纳入2025年河北省风电光伏项目竞配清单,共57个、696.492万千瓦项目入围。至此,河北省2025年竞配项目总规模达到756.492万千瓦。

原文如下:

承德市、沧州市发展改革委:

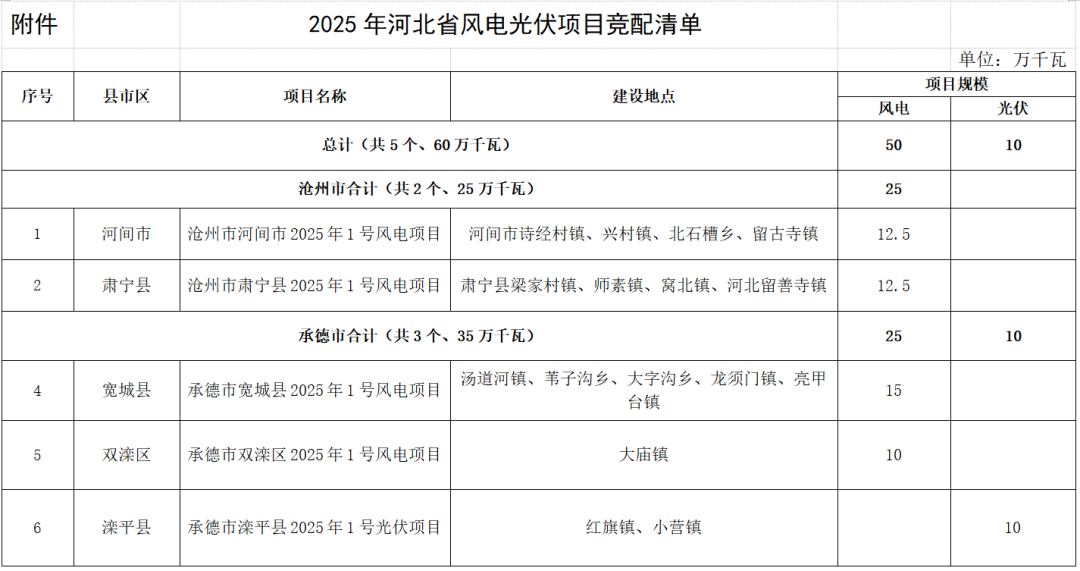

按照我委《关于做好新旧政策交替期内风电、光伏发电项目管理工作的通知》(冀发改能源1232号)要求,你市申报了风电、光伏发电新谋划项目,经电网公司确认接入和消纳条件、第三方咨询单位审核基本要件,现将符合条件的项目补充纳入2025年河北省风电光伏项目竞配清单(详见附件),共5个、60万千瓦。

请你单位按照《河北省风电、光伏发电项目开发建设管理办法(试行)》有关要求,严格开展项目竞争性配置工作,初选项目投资主体。要结合项目情况进一步完善项目建设方案,将项目风光资源、建设条件、限制性因素等情况明确告知参与竞配企业。拟参与竞配企业可实地核实项目情况,科学分析项目收益和风险,自愿参与项目竞配。

各市初选确定项目投资主体,并在市能源主管部门或市政府门户网站公示后,于1月底前将竞配结果报送我委。

附件:2025年河北省风电光伏项目竞配清单

河北省发展和改革委员会

2026年1月19日

2025年12月31日下发的竞配项目名单
