【索比光伏价格指数】组件、硅料涨,电池、硅片稳,光伏产业链全线挺价

来源:索比咨询发布时间:2026-01-08 11:16:33

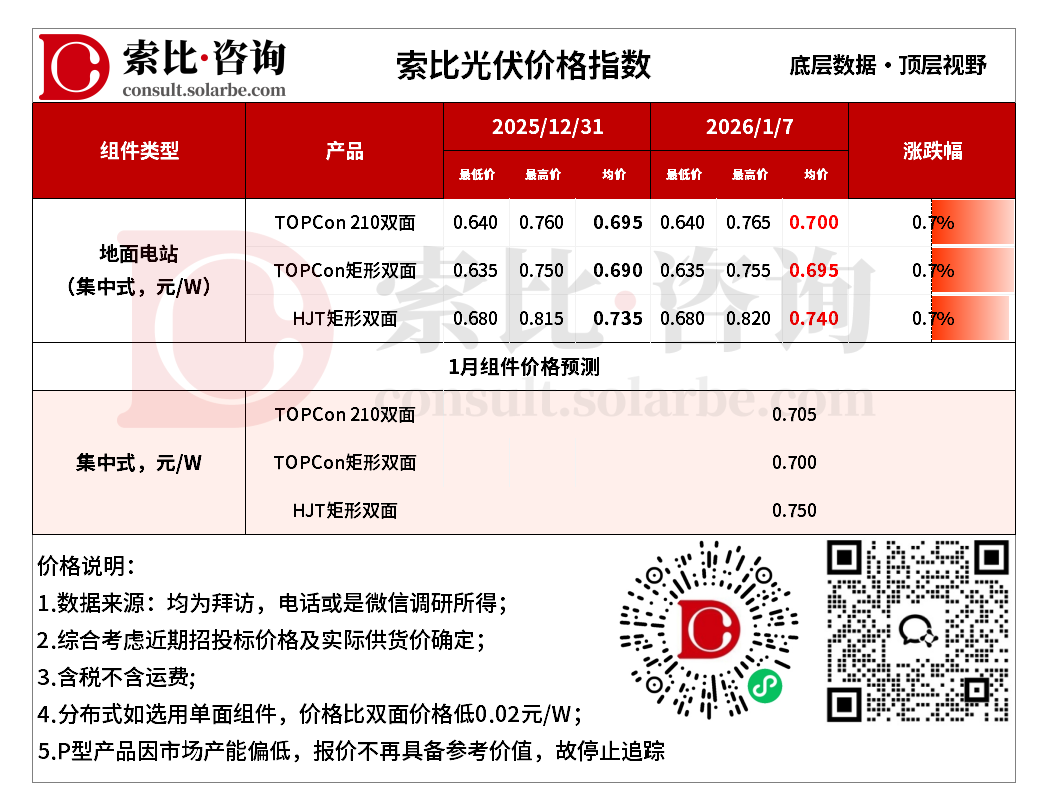

组件

更多价格信息/报告分析,扫码进入小程序注册登录免费查看


本周组件价格上涨。地面电站TOPCon210双面0.700元/W,TOPCon矩形双面0.695元/W,HJT矩形双面0.740元/W。


需求方面,2026年国内新增光伏装机中性情景预计为200-210GW,同比降幅23%-26%。一季度是传统淡季,国内外市场需求均季节性放缓,新签订单能见度低。叠加高价组件,下游电站投资会更为谨慎。


供应方面,12月组件产量约35GW,环比下降约15%。预计1月排产进一步降至约30GW左右。企业主动、大规模减产,直接减少了市场供应量,是支撑报价最核心的因素。尽管排产大降,但需求萎缩的幅度可能更大。行业库存,尤其是上游硅料仍处高位。


价格方面,上游硅片、电池片价格持续上涨,尤其是白银价格飙升,给电池和组件环节带来巨大成本压力。虽然报价上行,但下游对高价组件接受度有限,实际成交量未能同步放大。短期内,光伏组件价格走势预计将呈现报价坚挺与成交拉锯并存的局面。

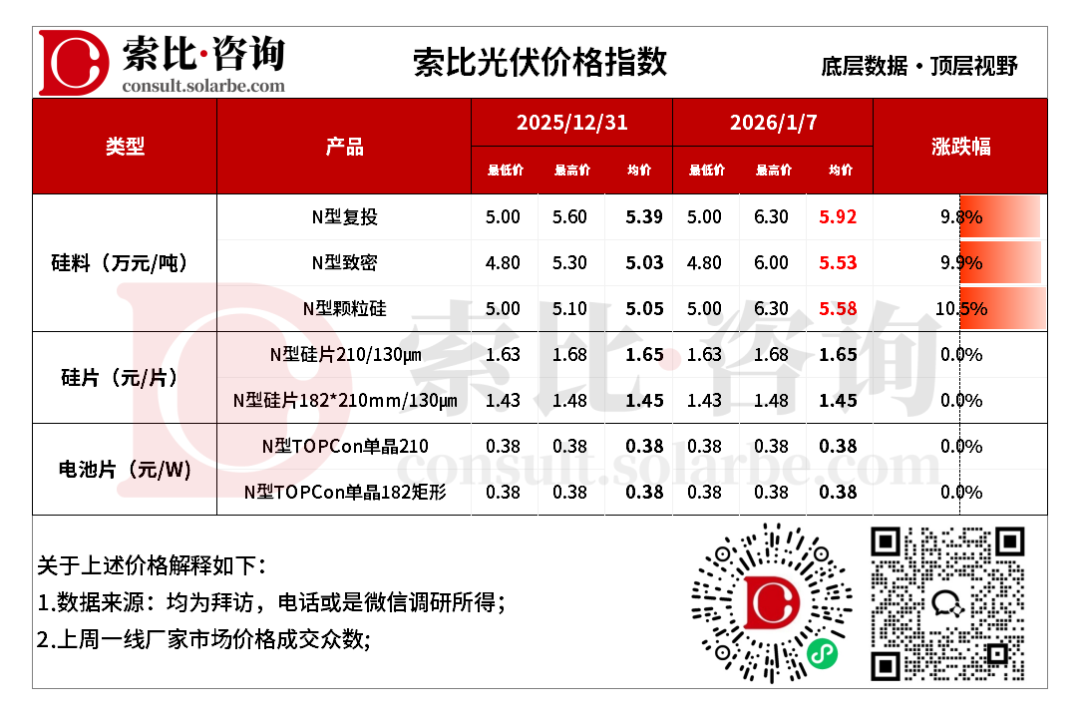

硅料/硅片/电池

更多价格信息/报告分析,扫码进入小程序注册登录免费查看


本周硅料价格上涨。N型复投均价5.92万元/吨,N型致密均价5.53万元/吨,N型颗粒硅5.58万元/吨。

供需方面,硅业分会数据显示,12月份硅料产量约11.12万吨,环比下降3.2%。2025年全年硅料产量约131.9万吨,同比减少28.4%。尽管有减产,但相对于下游需求,供应仍略显过剩。硅料库存在本周继续累积。整体行业库存依然处于高位。龙头企业挺价意愿坚决,报价坚守在6万元/吨以上。短期内,硅料价格大概率维持高位震荡,但难有实质性上涨。

本周硅片价格不变。N型210硅片均价1.65元/片,N型182*210mm硅片均价1.45元/片。

供需方面,硅片端已在12月实施较大规模减产。得益于前期减产,近期硅片环节的去库存进度显著。1月排产总量有小幅回升的可能。短期内,预计硅片市场的主流报价保持坚挺,甚至可能因成本压力有小幅上调。然而,在需求没有实质性改善的情况下,实际成交价将难以突破当前区间


本周电池片价格不变。N型TOPCon单晶210电池均价0.38元/W,N型TOPCon单晶210R电池均价0.38元/W。

供需方面,为应对库存压力和需求疲软,电池片环节已实施大规模减产。12月份电池片产量环比下降约15%,预计1月排产将进一步下降约15%。短期内,电池片主流报价预计将维持在高位,但受制于疲软的实际需求,价格进一步大幅上涨的动力不足。


注:

1、数据均为索比咨询整理,价格为均价,有疑问请联系我们,欢迎探讨

2、索比咨询每周三、周四更新产业链价格趋势,敬请关注


索比光伏网 https://news.solarbe.com/202601/08/50016362.html
责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中国电建100MW光伏项目开工来源:中国电建 发布时间:2026-06-25 16:39:14

中国电建贵州工程公司承建的陕西大唐府谷100兆瓦光伏发电项目于6月23日正式开工,进入土建与设备安装全周期建设阶段。项目位于陕西省榆林市府谷县黄甫镇、清水镇山区,海拔800至1200米,属山地集中式光伏项目。规划建设46个发电单元,全部采用650W高效光伏组件,并配套313台320千瓦组串式逆变器、46台箱式变压器,新建1座110千伏升压站、4条35千伏集电线路及1回110千伏送出线路,接入黄甫变电站并网。项目注重生态友好设计,兼顾土地复合利用与植被保护,推动新能源开发与山地生态治理协同。建成后年均上网电量约1.56亿千瓦时,每年可节约标煤4.72万吨、减排二氧化碳12.81万吨,助力陕北能源结构优化与黄河流域生态保护,支撑区域能耗双控与绿色经济发展目标。

协鑫集成亮相2026德国慕尼黑光伏展:GPC3.0组件全球首发,双认证加冕技术硬实力来源:协鑫集成科技 发布时间:2026-06-25 09:43:36

2026年6月23日,第34届德国慕尼黑国际太阳能及光伏博览会(Intersolar Europe 2026)在慕尼黑新国际展览中心盛大启幕。协鑫集成携GPC3.0组件、移动绿色能源系统、钙钛矿叠层组件等全场景产品矩阵亮相,以技术硬实力向全球展示中国光伏的创新高度。本次展会最大焦点,无疑是协鑫集成GPC3.0组件的全球首发。作为BC技术路线的最新迭代,GPC 3.0组件基于全新一代钝化接触技术架构

双A级认证!晶科“安全卫士”组件打造光伏安全硬核壁垒来源:晶科能源JinkoSolar 发布时间:2026-06-25 09:04:23

晶科能源推出行业唯一双A级(IEC Class A + UL 790 Type A)五星防火组件,集成UL 94 V-0全材料阻燃、防拉弧接线盒、6000Pa机械载荷、55mm冰雹冲击防护五大硬核技术,实现“不起火、不蔓延、防静电、不惧风雪、抗水气短路”,树立屋顶光伏安全新标杆。

5.4GW!华润电力抛出光伏组件集采大单来源:索比光伏网 发布时间:2026-06-25 08:38:20

华润电力于6月23日启动2026年度光伏组件集中采购,总规模达5.4GW,分为三个标包。标包一为3GW,采购功率不低于620Wp的N型TOPCon双面双玻单晶组件,按南北区域划分为两个标段,分别适配南方(1600MWp)与北方(1400MWp)项目;标包二为2GW,聚焦更高功率产品,要求组件功率≥710Wp,同样按区域分标段(南方800MWp、北方1200MWp);标包三为400MWp专项定制采购,面向浙江岱山(155MWp)和瑞安(245MWp)两大项目,组件功率门槛提升至≥725Wp,并对尺寸与技术路线提出差异化要求。

吐鲁番实证增益1.7%,隆基Hi-MO 9澡雪组件再显硬核实力来源:隆基绿能 发布时间:2026-06-24 10:13:00

本文介绍了隆基Hi-MO 9澡雪光伏组件在吐鲁番干热砂尘环境下的实证表现。该实证由CTC国检集团联合隆基开展,地点位于典型暖温带荒漠气候区的吐鲁番(年均高温、干燥、多风沙),测试周期为2025年8月至2026年5月,涵盖零下15℃至49.23℃的极端温差及持续性沙尘天气。结果显示,Hi-MO 9澡雪组件累计单千瓦发电量达655.101kWh/kWp,较同厂TOPCon组件高出1.719%,在沙尘天气期间仍保持1.411%的单千瓦发电增益。其优化结构设计提升了防积灰与抗风沙能力。此前该组件在漠河极寒实证中亦展现显著发电优势,印证其在“冰火两极”复杂环境下的高可靠性与高效性。

更高可靠性!高景太阳能通过HW4抗冰雹测试来源:高景太阳能股份有限公司 发布时间:2026-06-24 10:04:25

高景太阳能组件成功通过SPF研究所HW4抗冰雹测试,以40mm冰球、100km/h速度冲击后,仍保持结构完整及性能稳定,全面通过绝缘、功率、EL等多项检测。这标志着其在极端天气下的卓越可靠性,为户用、工商业及大型地面电站提供高价值保障。

携手华能!中能创成功中标华能清能院轻质光伏组件项目来源:中能创光电科技 发布时间:2026-06-24 09:57:12

中能创成功入围华能清能院框架合作名单,成为其轻量化光伏技术核心合作伙伴。依托全球首家TÜV AAA认证的轻刚组件技术,减重超50%、适配复杂屋面、通过15级台风等极限测试,将加速华能全域绿电替代与降本减碳进程。

算电协同提质增效,晶科能源 AIDC 数据中心组件赋能绿色算力来源:晶科能源JinkoSolar 发布时间:2026-06-24 09:36:17

晶科能源推出AIDC数据中心专用光伏组件,聚焦算电协同趋势,以高效率、85%双面率、优异弱光响应、顶级防火阻燃、极端气候耐受及高强度机械性能六大优势,系统性解决AIDC高负荷、高安全、不间断供电痛点,打造高效、稳定、安全、低碳的绿色算力能源解决方案。

华海诚科携手莱茵TÜV启动IEC62788-5-1国际认证以创新丁基胶技术助力光伏组件高质量发展来源:投稿 发布时间:2026-06-23 18:58:10

连云港华海诚科与国际权威机构莱茵TÜV正式签约,启动IEC62788-5-1标准下的光伏丁基胶国际认证工作,标志着其边缘密封材料进入全球化质量验证新阶段。此举呼应工信部《光伏组件分级分类》行业标准征求意见的政策窗口,该标准强化了湿热老化、热循环等可靠性指标要求,推动行业向“质量竞争”转型。华海诚科依托半导体封装材料技术积淀,已实现覆盖HJT、钙钛矿及TOPCon等全N型电池路线的丁基胶批量供货与验证,并创新推出汇流条引出孔专用密封专利技术,构建“边缘+孔位”双重防护体系,有效解决水汽渗透行业痛点。通过国际认证、专利壁垒与规模化应用协同推进,公司正加速拓展高端光伏市场,助力组件寿命延长与高质量发展。(199字)

功率要求720Wp!国家能源集团天津公司光伏组件框架采购来源:国能e招 发布时间:2026-06-23 17:32:10

本文为国家能源集团天津电力有限公司发布的2026年度光伏组件框架采购公开招标公告。项目拟采购总容量约100MWp的N型单晶硅双面双玻光伏组件,单块组件功率要求为720Wp,尺寸为2384mm×1303mm×33mm,其中横版15MWp、竖版85MWp。采购内容涵盖组件本体、配套插头、备品备件、专用工具及全周期服务,包括供货、运输、安装指导、调试支持、试运行配合与质量保修等。中标人将签订有效期至2026年12月31日的框架协议,交货期原则上为订单签订后45日内。投标人须具备独立法人资格,且须提供近两年内两份单合同不低于100MWp的同类高功率组件供货业绩,并持有CQC/CGC/TUV等有效产品认证。

中东又一光伏组件工厂投产来源:全球光伏 发布时间:2026-06-23 17:23:50

伊拉克卡尔巴拉光伏组件厂投产,标志其光伏产业从“纯进口”迈入“本土制造起步”。100MW产能虽小,却是中东新能源产业链重构的关键切入点。本土资本主导、技术自主可控,但短期内仍与进口供应并存,形成“制造启动+外部主导”双轨格局。
