国家主席习近平发表的二〇二六年新年贺词充满力量,温暖人心,让我们深切感受到国家的强大,内心满是作为中华儿女的自豪。
身处伟大时代的黄河公司,以服务国家能源战略为己任,以国家电投集团“均衡增长战略”为引领,锚定“2030再翻番”“三四二”奋斗目标,坚定不移走好生态优先、绿色发展的高质量发展之路,全员为战、全力以赴推进重点项目建设,2025年新增新能源装机230万千瓦,新增储能容量330兆瓦/1320兆瓦时,实现“十四五”圆满收官,交出了一份亮眼答卷。

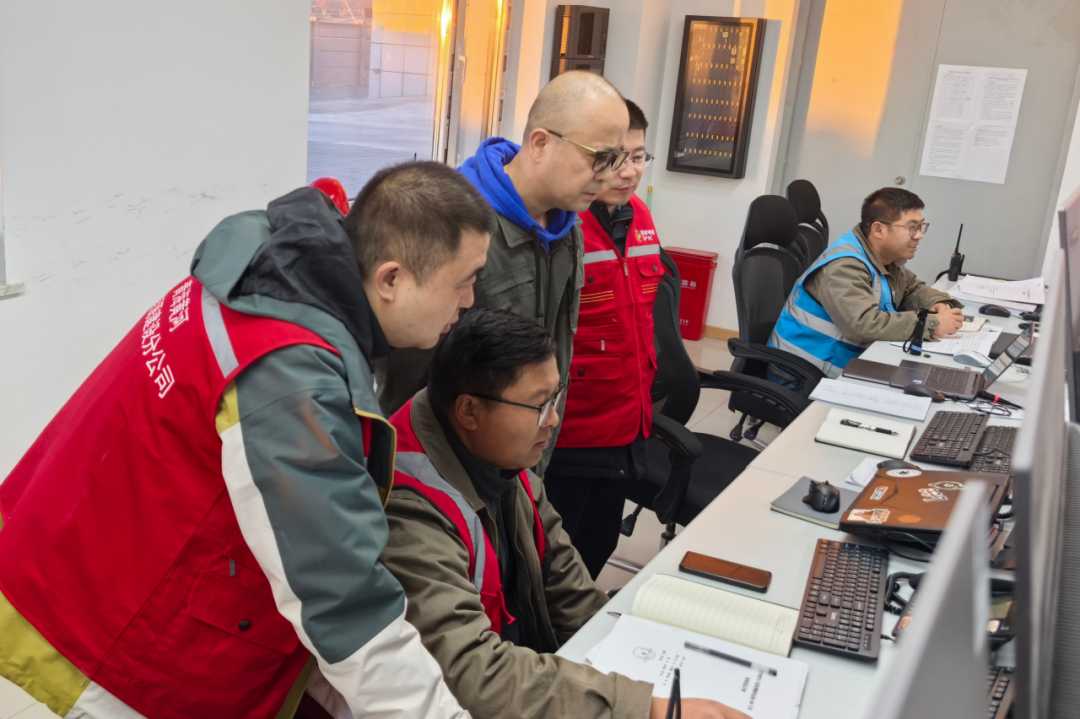

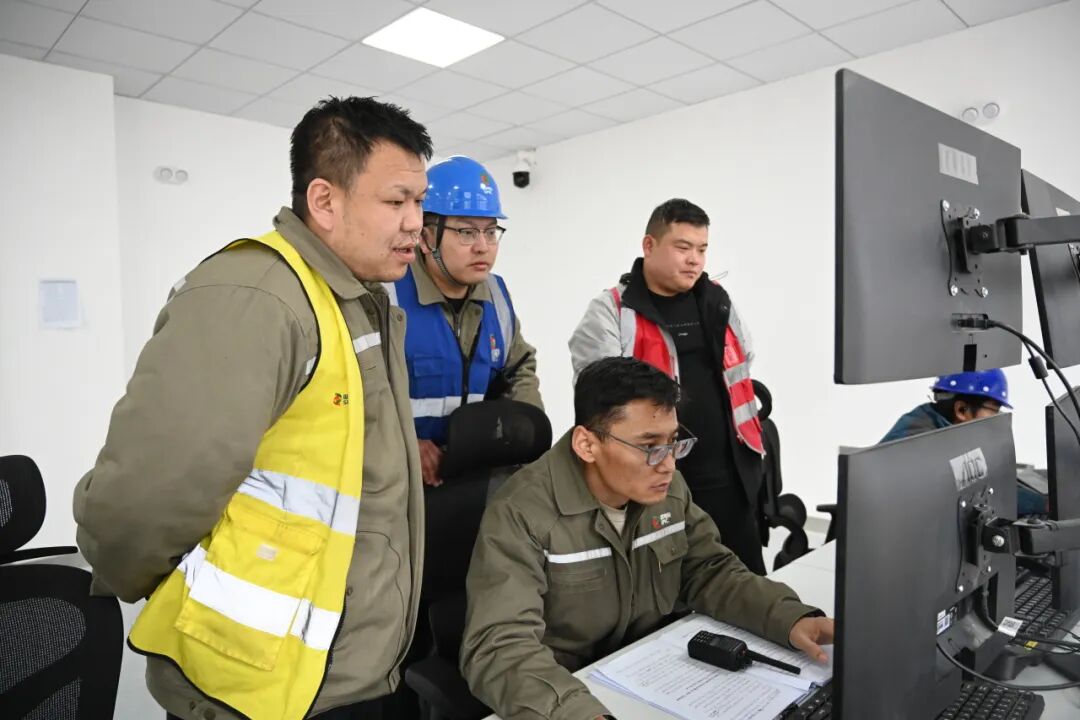

12月31日,黄河公司规划建设的四个重点清洁能源项目相继传来喜讯:16时33分,尖扎滩30万千瓦光伏项目并网;17时26分,伏山共和70万千瓦光伏项目、海南州50万千瓦光储一体化实证基地项目同期并网;17时57分,海西州50万千瓦风电项目并网,各系统设备运行指标均正常,标志着黄河公司按期圆满完成年度“增量”目标。
至此,黄河公司光伏发电装机容量达到1563.5万千瓦,风电装机容量提升至589.56万千瓦,全口径发电总装机规模3730.5万千瓦,清洁能源占比达92.98%,绿色发展动能更加强劲,向着“2030再翻番”奋斗目标迈出坚实步伐。
尖扎滩30万千瓦光伏项目

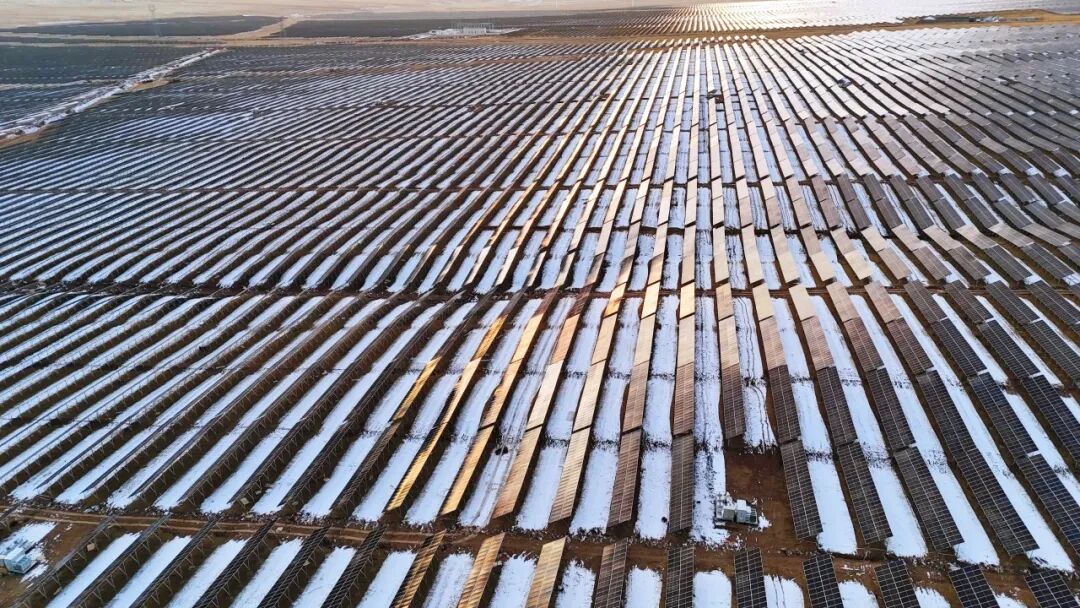

尖扎滩30万千瓦光伏项目位于青海省黄南藏族自治州尖扎县,由96个光伏阵列组成,配套建设一座35千伏开关站,配置总装机容量15%、时长2小时的电化学储能系统,储能容量为45兆瓦/90兆瓦时。预计年发绿电约6.28亿千瓦时,相当于每年可节约标准煤约18.94万吨、减排二氧化碳约49.27万吨。

“我们坚持技术创新与生态保护并重,将光伏组件最低点抬升至离地2米,实现‘牧光互补’,既保护了草原植被,也兼顾了牧业生产,全部电缆采用直埋敷设,最大限度减少地表生态扰动。”新能源建设分公司项目经理韩梦龙说。
将总目标逐级拆解为具体工序,责任到岗、任务到人;联合设备供应商提前驻场,开展联合调试与优化;协同生产运维单位前置介入,系统推进验收流程闭环管理……自去年12月18日项目开工以来,黄河公司建设者与各参建方深度协同,以高效协同机制推动设备安装、系统调试、并网验收等关键环节紧密衔接、高效流转,为项目按期高质量投运提供了坚实保障。

在技术应用上,项目创新采用“牧光储”一体化集中式逆变器平台和智能柔性控制技术,能够显著提升电站的运行效率和并网稳定性。“我们多次优化工程布局,通过将电气二次屏柜集成于预制舱内,显著缩短线缆长度、加快建设进度;同时,构架基础创新采用素混凝土刚性结构,在确保安全的前提下,降低了材料消耗与施工难度。”韩梦龙补充道。
伏山共和70万千瓦光伏项目

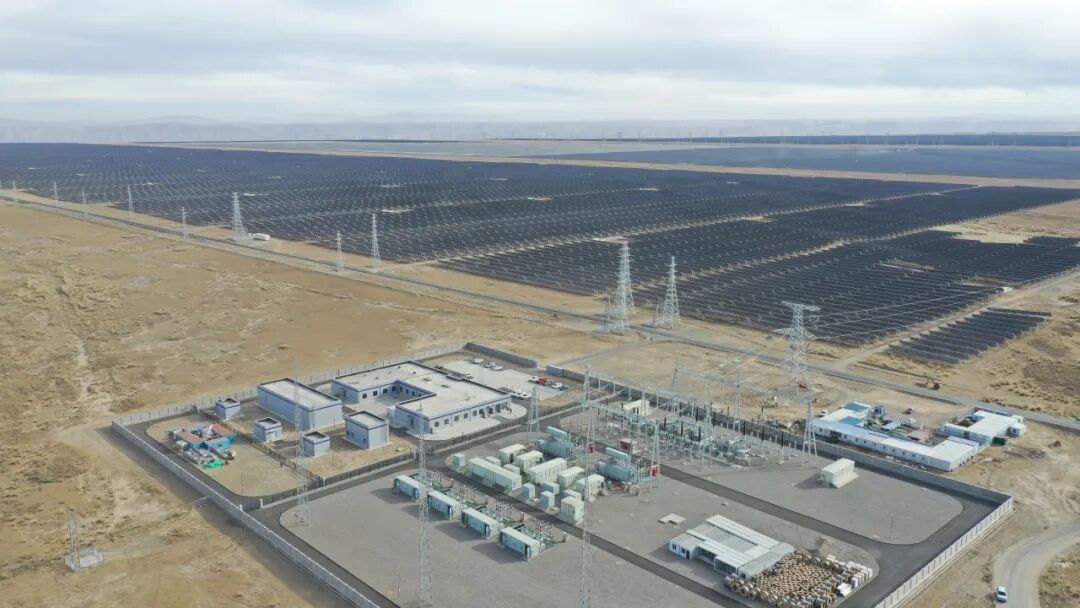

伏山共和70万千瓦光伏项目位于青海省海南州千万千瓦级新能源基地一区两园光电园区内,配套建设1座330千伏汇集站,同步建设200兆瓦/800兆瓦时储能电站,通过330千伏送出线路送至国网红旗750千瓦变电站,构建起集“光伏发电、汇集升压、储能调节、电网输送”于一体的完整系统,显著提升了区域新能源消纳能力与电网运行稳定性。

“项目采用‘大开挖’作业方式代替‘一坑一基’模式,大幅提升了施工效率、节省了建设时间。”新能源建设分公司光储项目管理部副主任冯柯说,在机电安装阶段,新能源建设分公司协调生产单位及各参建单位倒排工期、精心布置,确保项目顺利并网发电。
项目中除了大规模使用固定式支架和平单轴跟踪式支架外,还兼顾发电效率与地形特点,在较为平坦的地块采用发电效率更高的双轴跟踪支架,在起伏较大的区域,运用柔性支架以适应复杂地貌。

值得一提的是,该项目示范建设的10万千瓦“领航者”智慧光伏示范项目规模化集成了行业领先的新型高效电池组件、智能跟踪系统和低能耗电气设备,在同等光照与地形条件下,综合发电效率达到行业先进水平,为智慧光伏技术在荒漠地区的大规模、高效应用树立了标杆。
“在项目建设期间,我们克服了高原缺氧、工程进度紧张等困难,通过优化物资运输方式、调配特种作业车辆等针对性措施,有效保障了工程进度和工期质量。”光储项目管理部质量主管海涛说,项目投产发电后,预计年均发电量20.23亿千瓦时,相当于每年可节约标准煤约61.8万吨,减排二氧化碳约185.9万吨,经济和生态效益良好。
海南州50万千瓦光储一体化实证基地项目

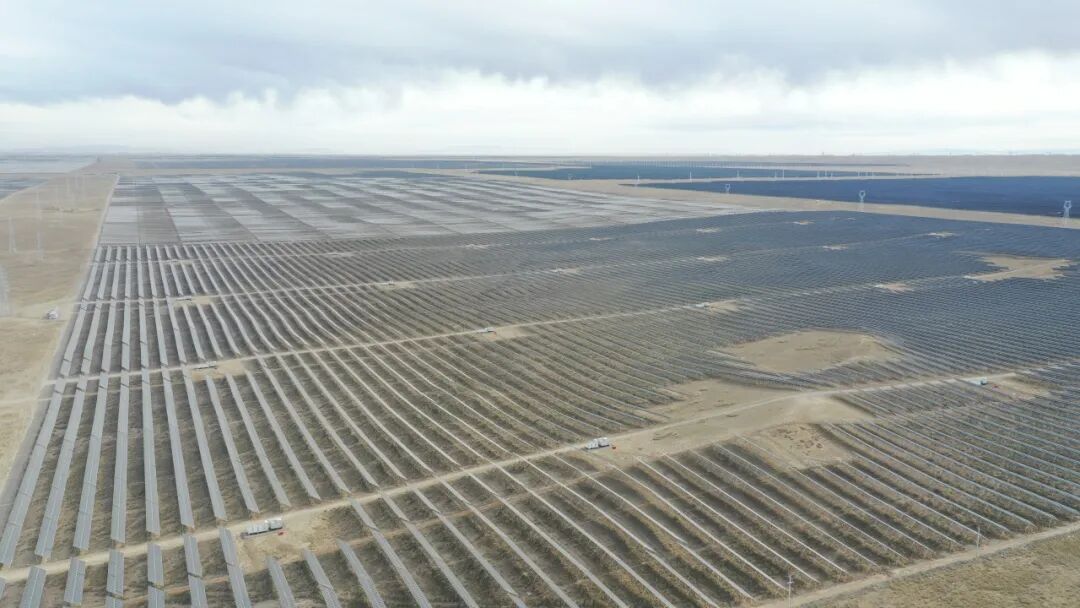

海南州50万千瓦光储一体化实证基地项目位于青海省海南州千万千瓦级新能源基地一区两园光电园区内,共布置113个光伏阵列区,配套建设5座35千伏汇集站,累计安装2.16万套支架及113.04万块575瓦规格的单晶双面双玻组件。项目每年可提供清洁电能11.27亿千瓦时,相当于节约标准煤约34.3万吨、减排二氧化碳约103.11万吨。

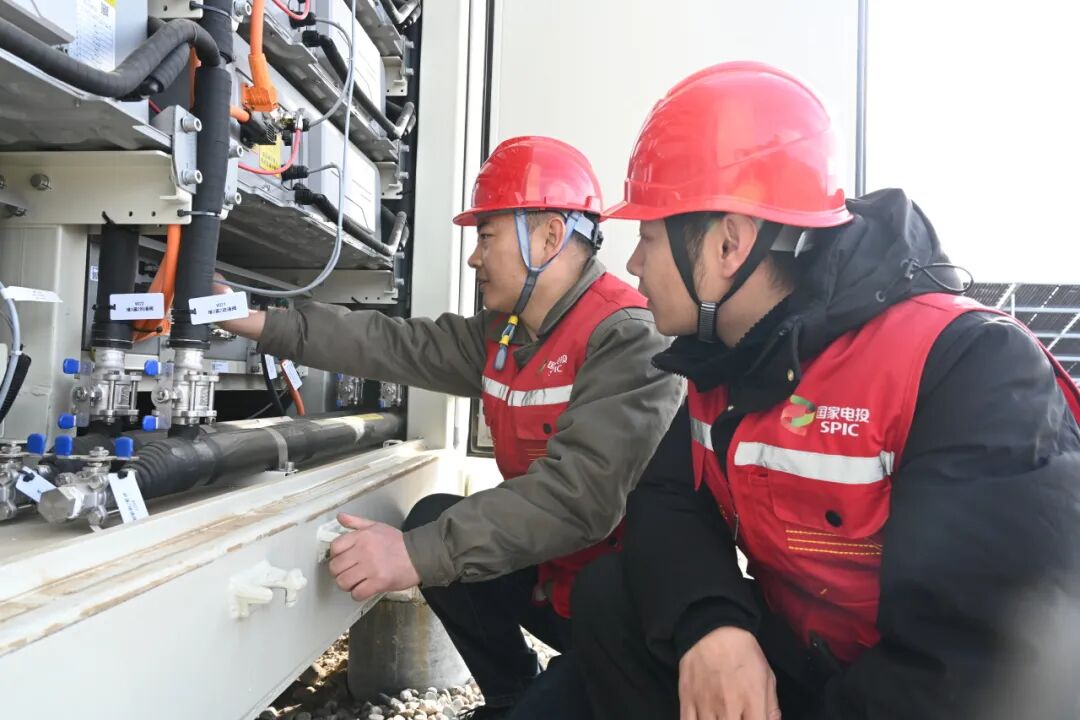

“项目配置了包含同步发电机、钠离子、固态电池、半固态电池等在内的16种不同类型储能电池,将为高原地区研究不同储能类型提供重要的实证实验数据支撑。”新能源建设分公司风电项目管理部副主任任勍昌说,项目配置的容量为40兆瓦/71.52兆瓦时的同步发电机,可用于构建微型电网,为整个光伏区的箱变、逆变器提供调试电源,为后续构网型储能提供理论依据和实验数据。

项目自去年7月开工以来,新能源建设分公司项目团队严把工程质量关、安全关,先后克服道路不畅、气候多变、施工区域广、设备材料杂等挑战,通过科学倒排工期、多工种立体作业、全要素资源保障等举措,确保项目从组件安装的精准度把控到储能系统的调试运行都实现了按计划高效推进。
海西州50万千瓦风电项目
海西州50万千瓦风电项目位于海西州茫崖市冷湖镇,配套储能规模50兆瓦/100兆瓦时,同期建设一座330千伏升压站及送出线路,投产后预计年均发电量约9.41亿千瓦时,相当于每年可节约标煤约28.28万吨、减排二氧化碳约77.5万吨,将为助力青海打造国家清洁能源产业高地和区域能源安全保障提供重要支撑。

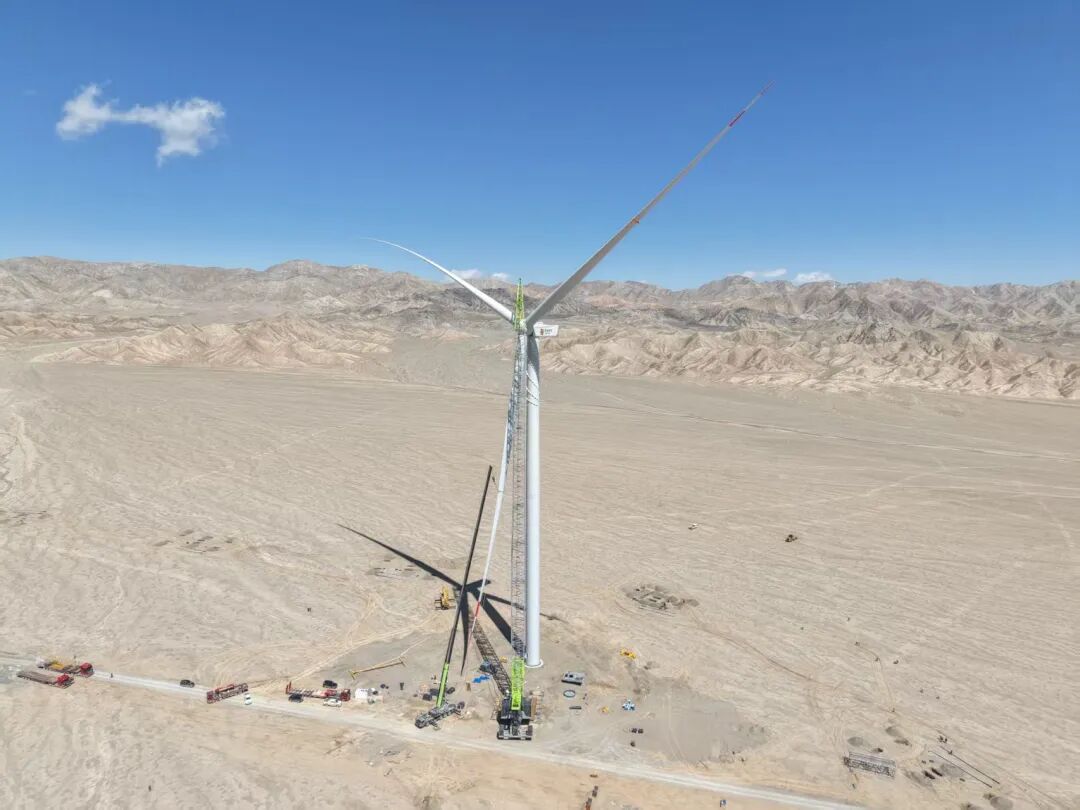

为确保风机吊装顺利,新能源建设分公司提前制定专项方案,选用适应高低温、强风环境的履带式起重机为主吊设备,组织多台大吨位吊车协同作业,严格把握气象窗口,确保吊装作业安全开展。关键工序如塔筒安装、螺栓力矩验收、叶轮组件对接等均实行严格管控,并采用高精度激光对位装置,实现百米高空毫米级精准对接。
“项目选用80台单机容量6.25兆瓦的高效双馈风电机组,配合叶片运行监测、环境数据实时采集等智能化系统,可在节约集约用地的基础上,既适应高海拔、低温、强风等复杂环境,又同步实现发电效能与运维管理水平的显著提升,从而有效降低项目全生命周期的开发与运营成本。”新能源建设分公司风电项目管理部副主任杨贵智说。

新能源建设分公司成立“海西50万逐风QC小组”,围绕施工现场混凝土浇筑,开展“提高高海拔混凝土浇筑强度一次验收合格率”课题研究;海西分公司成立茫崖风电项目部,派驻9名员工深度参与到项目的涉网手续办理、资料图纸收集、技术标准编制等环节中,通过现场培训提升大家的专业知识和业务技能,为电站后续高效运维打好基础……
项目自开工以来,便面临着设备供货延滞、主吊设备匮乏等诸多考验,新能源建设分公司、海西分公司等参建单位不等不靠,精密调配人力资源和主吊等施工设备,同时安排专人驻扎设备厂家,进行设备监造,结合现场实况及时优化施工方案和“路线图”,在严格落实质量安全管理的同时确保了最高的施工效率。

项目投运后,将进一步充实区域清洁能源供给体系,精准破解全省电力系统“夜间缺电”难题,为海西州推进“东数西算”战略落地、打造绿色算力高地提供坚实的绿电支撑。
