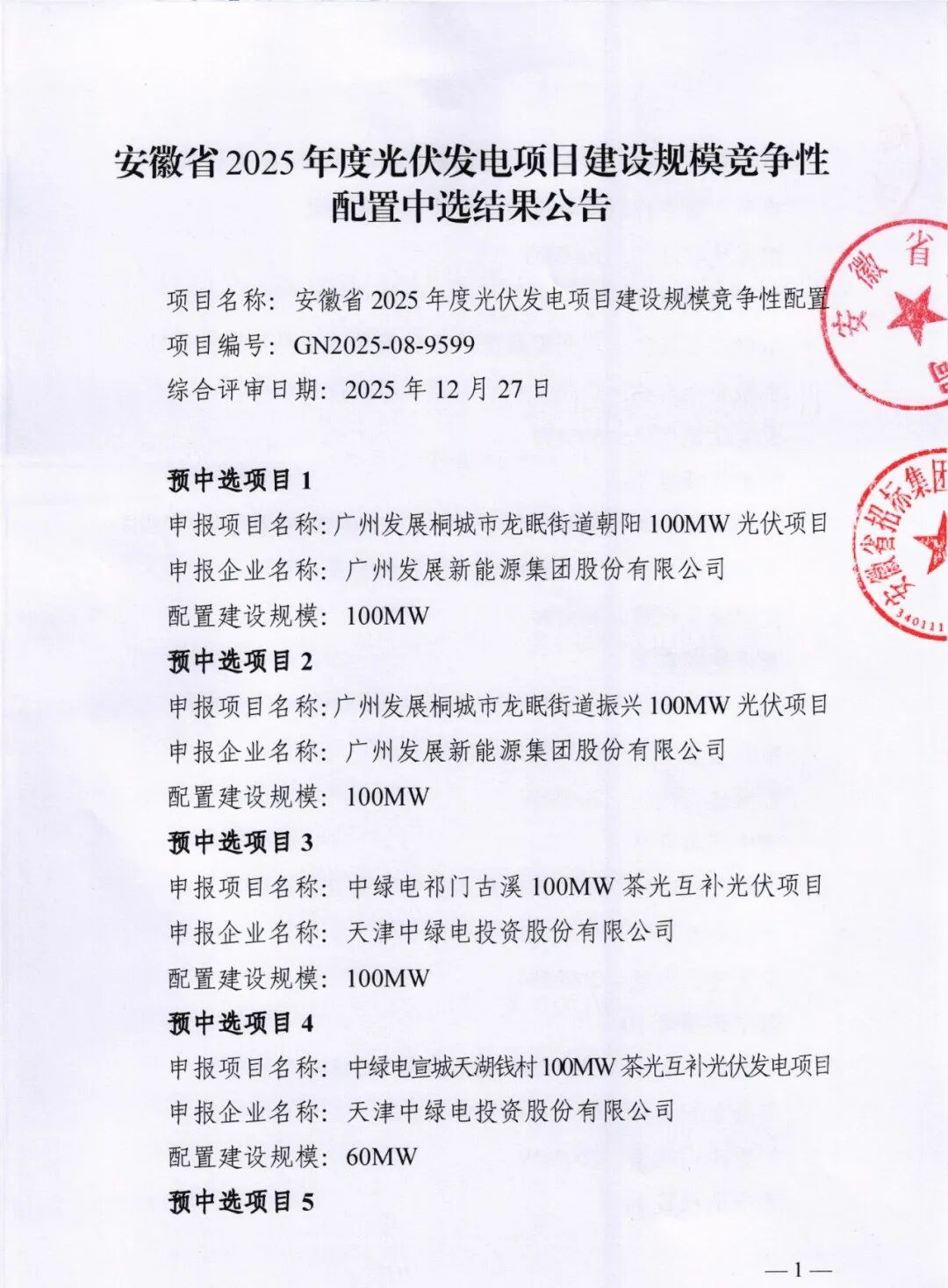

12月27日,安徽省2025年度光伏发电项目建设规模竞争性配置中选结果公告发布,共计26个项目入选,规模3GW。
根据业主清单来看,中广核、大唐、特变电工获取的规模相对较高,均达300MW以上,中绿电、广州发展、国家电投等也有所获。

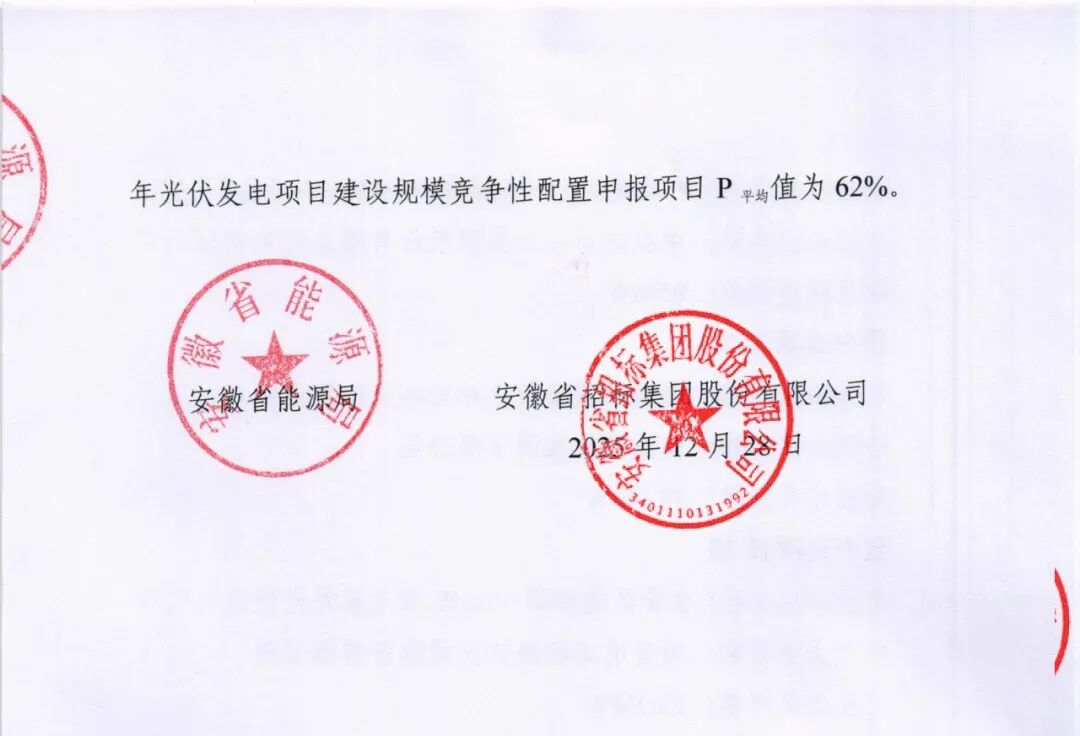

需要指出的是,上述项目为预中标项目,申报项目P项目值指申报项目承诺申请纳入机制的电量占其年上网电量(按年合理利用小时数计算)的比例,安徽省2025年光伏发电项目建设规模竞争性配置申报项目P平均值为62%。









12月27日,安徽省2025年度光伏发电项目建设规模竞争性配置中选结果公告发布,共计26个项目入选,规模3GW。
根据业主清单来看,中广核、大唐、特变电工获取的规模相对较高,均达300MW以上,中绿电、广州发展、国家电投等也有所获。
需要指出的是,上述项目为预中标项目,申报项目P项目值指申报项目承诺申请纳入机制的电量占其年上网电量(按年合理利用小时数计算)的比例,安徽省2025年光伏发电项目建设规模竞争性配置申报项目P平均值为62%。









本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
本文介绍了江苏兴化市临城街道60MW渔光互补光伏项目环评文件受理公示情况。该项目由兴化市绿能聚光能源有限公司建设,选址于临城街道南山社区与安洲村,占地57.27万平方米,总投资约2.19亿元,工期6个月。项目采用660Wp光伏组件共106,488块,直流侧装机容量约70.28MWp,交流侧额定容量60MW。需特别说明的是,该项目系对原24MW渔光互补项目的重大调整:装机容量由24MW提升至60MW,所利用坑塘水面面积由412亩增至859亩,建设地点未变;相关调整已于2026年7月完成备案变更并取得新版备案证,环评文件亦按重大变动要求重新报批。目前项目尚未开工。
安徽省出台《加强先进光伏和新型储能产业知识产权保护行动方案(2026–2027年)》,聚焦光伏与新型储能两大战略性新兴产业,实施覆盖创造、运用、保护、管理、服务全链条的知识产权保护举措。方案以破解行业“内卷式”竞争、支撑“1188”现代化产业体系和“三地一区”建设为目标,提出到2027年完善知识产权治理体系、扩大高价值专利布局、提升海外风险应对能力等具体目标。重点任务包括:强化前沿技术领域核心专利储备,优化专利预审服务并推行“一企一策”精准指导;健全产业链全环节风险监测与预警机制;构建行政、司法、调解、仲裁协同保护格局;推动专利开放许可、专利池建设及成果转化落地;加强海外维权援助与商标品牌培育;并系统开展企业知识产权人才培训与能力建设。(199字)
安徽旭合新能源科技有限公司(蓝丰生化控股子公司)因货款纠纷,向南京仲裁委员会申请仲裁,向北京银燕涵海智慧科技有限公司追索欠款。双方于2025年4月签订光伏组件购销合同及补充协议,后于2026年5月6日达成还款协议;旭合科技已依约完成全部组件发货义务,但北京银燕未按期支付货款,截至仲裁申请时,尚欠本金2262.25万元。旭合科技据此请求裁决对方返还等值光伏组件,并承担仲裁费、财产保全费等全部费用。该事件反映出光伏产业链下游回款风险对上游供应商经营的影响。(198字)
韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)
阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)
安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。
山西吕梁市方山县大唐100MW光伏项目于9月30日进入生态环境影响报告表拟审批公示阶段。该项目由大唐(方山)清洁能源有限公司建设,选址于积翠镇、马坊镇一带,共规划61个光伏地块,总装机容量100兆瓦。工程内容涵盖光伏阵列、逆变与箱变系统、220千伏升压站、集电线路、检修道路及配套附属设施。项目设计运行期为25年,预计年均发电量约1.717亿千瓦时。作为山西省2024年风电、光伏发电保障性并网项目清单中的重点项目,该工程旨在推动当地清洁能源发展,提升可再生能源供给能力。(198字)
本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。
云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。
国家电投江阴璜土利港渔光互补光伏发电项目(重新报批)拟获生态环境部门批准。该项目由无锡兴港新能源有限公司建设,总投资4.9亿元,位于江阴市临港经济开发区璜土镇及利港街道多个行政村(社区),采用“水上光伏、水下养殖”的渔光互补模式。项目直流侧装机容量153.1152MWp,交流侧并网容量130MW,共设52个光伏子系统,使用720Wp单晶硅双面组件,实行分块发电、集中并网方案。项目原已于2025年7月取得行政审批,计划2026年12月竣工,2025年11月已开工;因建设过程中光伏区部分用地租赁调整导致位置变动,构成重大变动,故按程序重新报批环评。
大唐发电于10月8日发布公告,宣布其向特定对象发行A股股票的申请已获得上海证券交易所审核通过。根据公告,上交所认为该发行申请符合相关法律法规规定的发行条件、上市条件以及信息披露要求。此次审核通过是再融资流程中的关键环节,后续上交所将把公司提交的申请文件报送中国证监会,由证监会履行注册程序。该事项标志着大唐发电本次定向增发工作取得实质性进展,为其后续募集资金、优化资本结构及支持业务发展奠定了基础。公告未披露具体发行规模、认购对象及资金用途等细节,相关内容需待证监会注册完成后进一步披露。
