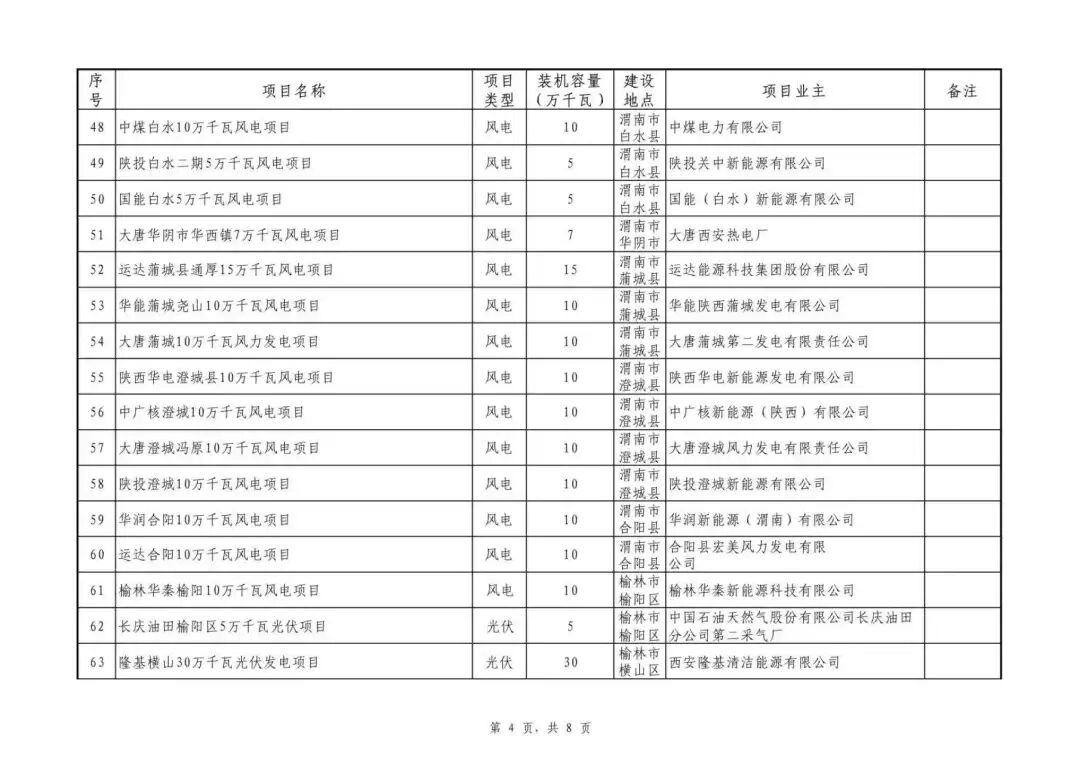

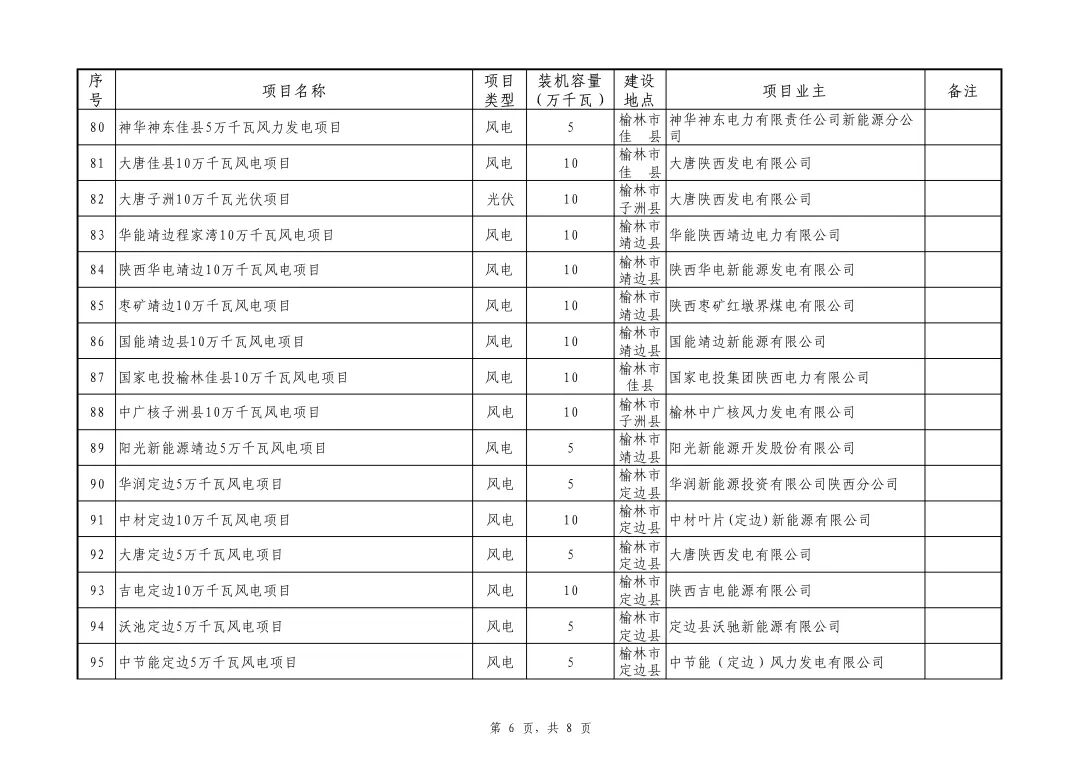

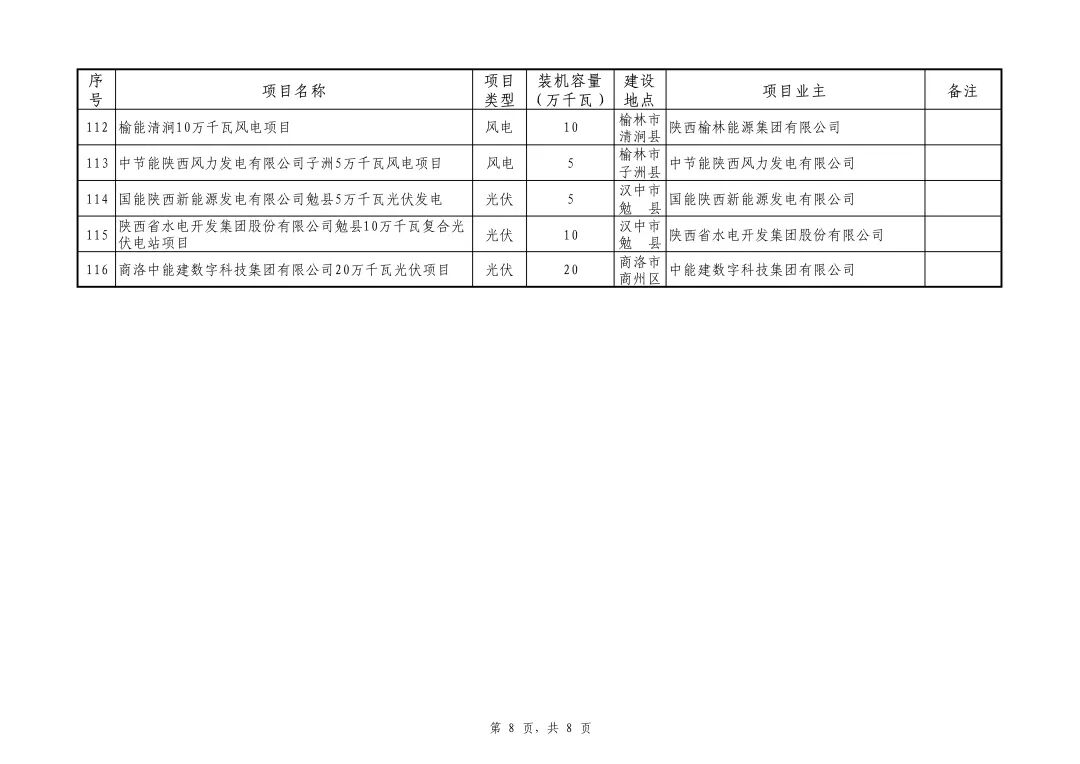

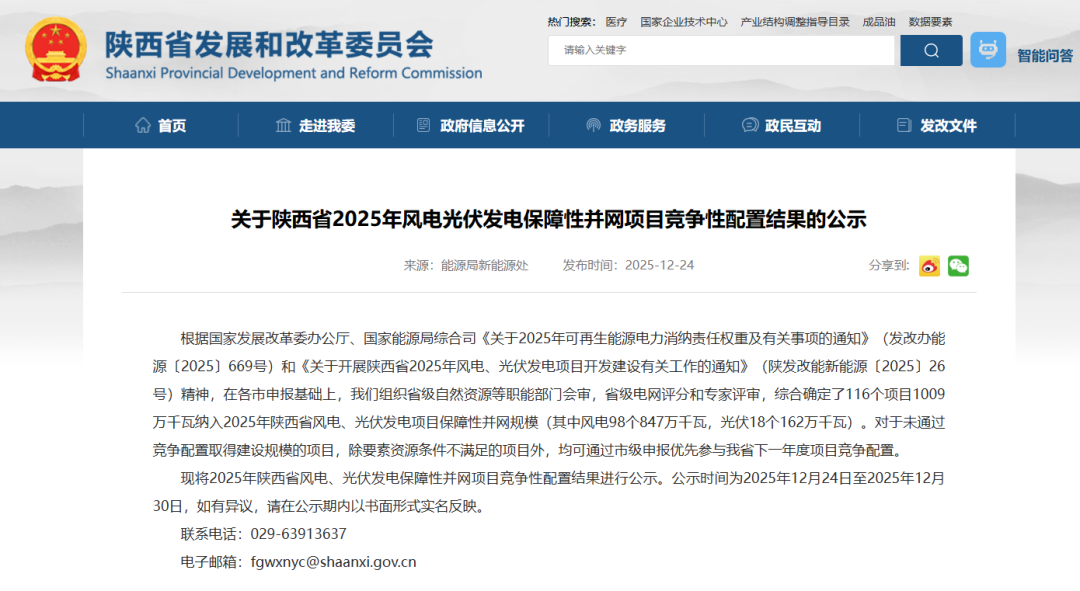

12月24日,陕西省公示2025年风、光指标竞配结果,规模10.09GW,其中光伏1.62GW、风电8.47GW。
根据业主清单来看,大唐、国家能源集团所获规模相对较高,达到900MW以上,其次为华能、国家电投、华电等均达700MW以上;华润、中能建、中广核也获得一定规模。
原文如下:

12月24日,陕西省公示2025年风、光指标竞配结果,规模10.09GW,其中光伏1.62GW、风电8.47GW。
根据业主清单来看,大唐、国家能源集团所获规模相对较高,达到900MW以上,其次为华能、国家电投、华电等均达700MW以上;华润、中能建、中广核也获得一定规模。
原文如下:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
云南省普洱市发改委近日发布通知,决定收回墨江县两处光伏发电项目的建设指标与开发权。这两处项目分别为装机容量19.5万千瓦的曼婆光伏项目(业主为国能普洱新能源有限公司,属2025年第一批次)和装机容量11.5万千瓦的那苏光伏项目(业主为国能普洱发电有限公司,属2025年第二批次),合计规模达31万千瓦。此次收回系经普洱市人民政府专题会议研究同意,主要原因是项目未能按期推进或未满足相关开发要求。后续,普洱市将对上述指标开展重新评估,并组织新一轮业主竞争性配置工作。此举反映出地方政府对新能源项目落地时效与实施质量的强化监管。
西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)
天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于大口屯镇、口东镇、郝各庄镇和牛家牌镇,利用养殖坑塘、坑塘水面及沟渠等非耕地资源建设,规划交流侧装机容量200MW,直流侧达249.99MW,容配比1:1.25。工程涵盖59个不同容量的光伏发电单元,采用740Wp双面N型单晶硅组件、320kW组串式逆变器及多规格箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期为12个月,计划2026年10月开工,2027年10月实现全容量并网。
国家能源集团河南电力焦作公司厂区二期光伏项目于10月23日获得河南公司投资决策批复。该项目依托厂区现有空间资源,在检修车间、封闭库房等约20栋建筑屋顶及停车场、道路沿线等闲置场地建设总装机容量2.82555兆瓦的分布式光伏电站,采用“自发自用”模式,所发电量全部接入厂用电系统,实现就地消纳。项目投运后,预计年均发电约297.85万千瓦时,年节约标准煤893.55吨,有助于降低厂区用电能耗、优化能源结构。作为落实“双碳”目标和推进绿色转型的重要实践,项目后续将加快开展初步设计、设备采购、施工建设及安全管理等工作,力争早日建成并网,助力企业绿色可持续发展。(199字)
天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于宝坻区大口屯镇等四个乡镇,利用养殖坑塘、沟渠等非耕用地建设,规划交流容量200MW(直流装机约249.99MW),容配比1:1.25。工程涵盖59个不同规格光伏发电单元、33.78万块740Wp双面N型组件、625台组串式逆变器及59台箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期12个月,计划2026年10月开工,2027年10月实现全容量并网。
云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。
河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。
大唐集团于10月20日公示老挝纳磨500MW光伏发电项目逆变器中标结果,株洲变流技术国家工程研究中心有限公司成为中标候选人,中标金额为4195万元。该项目位于老挝乌多姆赛省纳磨县,需配套满足直流侧630.37MW装机容量的300kW及以上组串式逆变器。供货方式为车板交货,交货地点为项目现场,卸货由EPC承包商负责,供应商提供必要配合。交货期要求明确:卖方须在收到订货单或书面通知后30日内具备首批交货条件,并自订货单生效起3个月内完成全部逆变器交付。公告还提及将依据计划分批次交货,具体批次安排以附表为准。(199字)
10月13日,国家能源集团通过国能e招平台同步启动两个千万千瓦级新能源基地的规划编制招标。首个基地位于鄂尔多斯市,总装机1514万千瓦,涵盖煤电264万千瓦、风电450万千瓦、光伏800万千瓦及425万千瓦/2小时电化学储能,所发电力将通过±800kV特高压直流工程全部输送至安徽消纳。第二个基地为阿拉善沙戈荒高比例绿电外送基地,依托当地沙漠资源禀赋,服务于“十五五”中期至“十六五”期间大型风光基地开发,虽未公布具体规模,但招标明确要求投标方须具备千万千瓦级新能源大基地规划经验,预示其亦为同量级项目。两项招标均体现国家能源集团在跨区域绿电输送与沙戈荒大型基地建设上的战略布局。
广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。
本文是云南省永德县关于2025年第三批新能源项目(二次)市场化竞配的磋商公告。公告依据云南省发改委、能源局多项政策文件,面向社会公开遴选投资主体,开发总规模255MW的光伏项目。项目分为两个标段,允许企业单独或联合参与;明确要求开工后1年内全容量并网,开发期25年,期满无偿收回;上网电价执行云南省及国家最新市场化定价政策,并强调项目须具备电网调节能力。竞配企业须具备合法资质、良好信用与财务能力,严禁倒卖指标、转包分包等行为,且对未按期开工等违约情形设定了严格退出与赔偿条款。磋商文件获取及响应截止时间、地点、监督部门等程序性事项亦一并公布。
