云南机制电价竞价结果:光伏0.329元/度、风电0.335元/度,1295个项目入围

来源:昆明电力交易中心发布时间:2025-12-12 14:14:50

近日,昆明电力交易中心公布云南省机制电价竞价结果。

昆明电力交易中心于2025年12月10日组织云南省2026年机制电价正式竞价,共1323个新能源项目参与申报。中标项目1295个,光伏项目出清机制电价0.329元/度,风电项目出清机制电价0.335元/度。

根据《昆明电力交易中心有限责任公司关于开展云南省增量新能源项目2026年机制电价竞价工作的通知》,本次竞价参与主体范围为已完成政府核准或备案、已全容量并网或承诺在2026年1月1日 —12月31日全容量并网且未纳入过机制执行范围的新能源项目,以及满足同样条件、能够提供具有同等效力竞价登记材料且纳入省内可再生能源消纳责任权重考核的境外新能源项目。

竞价参数分为风电和光伏两类项目分别组织开展竞价,竞价时申报3段机制电量、机制价格信息,申报机制价格需按分段单调递增。本次竞价未竞得机制电量的项目参与后续年度竞价时,单个项目申报电量上限在规定上限基础上相应调减,每次调减10个百分点。竞价参数与2025年一致。

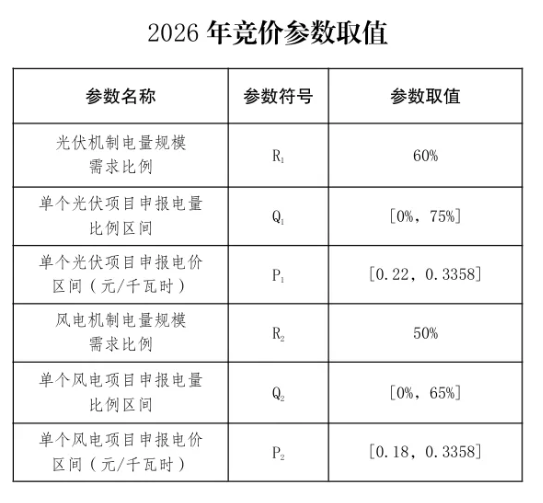

光伏机制电量规模需求比例为60%,单个光伏项目申报电量最高比例为75%,申报电价区间为:0.22-0.3358元/kWh。

风电机制电量规模需求比例为50%,单个风电项目申报电量最高65%,申报电价区间为:0.18-0.3358元/kWh。


此前9月,昆明电力交易中心公布简报。昆明电力交易中心于2025年9月29日组织云南省2025年6月1日-12月31日全容量并网的增量新能源项目机制电价竞价,共218家项目主体、529个新能源项目参与申报。

中标项目509个,光伏项目出清机制电价0.33元/度,风电项目出清机制电价0.332元/度。


索比光伏网 https://news.solarbe.com/202512/12/50014535.html
责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.18元/W!2.6MW分布式光伏EPC总承包中标结果公示来源:索比光伏网 发布时间:2026-08-20 08:42:33

本文介绍了2026年长兴交通集团2.6MW分布式光伏项目EPC总承包的中标结果。项目位于浙江省长兴县,拟在胜华地块(长兴县市场公司)、雉城中学、夹浦商务楼、和平屠宰中心、开发区新建高中、和平吴山幼儿园等七处公共建筑屋顶建设分布式光伏电站,总装机容量约2.6MWp,各子系统容量从93.48kWp至800kWp不等。项目建成后预计年发电量约260万度。浙江省邮电工程建设有限公司为中标单位,中标金额为566.8万元,折合单价约为2.18元/瓦。该公示标志着该项目进入实施阶段。

百万千瓦级光伏项目落地,甘肃永登公安嵌入式护航企业发展来源:新甘肃 发布时间:2026-08-19 16:31:32

本文介绍了甘肃永登县通远派出所嵌入式护航华润永登七山百万千瓦级光伏项目建设的实践。该项目总投资45亿元,投产后年发电量达17.43亿千瓦时,是支撑区域“双碳”目标的重要绿色能源工程。面对辖区地广人稀、警力紧张及施工带来的人流激增、土地纠纷、盗窃案件、电信诈骗等多重挑战,派出所将警务工作前移至工地、山梁和田间地头,开展矛盾联调、法治宣讲、精准反诈和快侦快破。五年来实现电信诈骗“零发案”、命案与重大交通事故“零发生”,累计化解涉光伏矛盾42起,成功侦破重大电缆盗窃案,全额挽回企业损失。派出所以“自家人”式服务持续保障项目安全高效推进。

冀东油田29.35MW分布式光伏项目并网来源:中国电建西北院 发布时间:2026-08-19 14:12:25

冀东油田杨凌工业园区分布式光伏项目(总装机29.35MWp,交流侧24.24MW)近日由西北院以EPC总承包模式建成并实现全容量并网发电。项目盘活富海、富隆、富通、富昌四大园区闲置厂房屋顶资源,采用“自发自用、余电上网”模式,在降低企业用电成本的同时,显著提升绿电就地消纳率。建设过程中,团队针对屋顶分散、老旧厂房加固难、多系统联调复杂等挑战,实施分园区精细化施工组织与定制化技术方案,严格落实网格化安全管理,实现全过程零事故、零隐患、零违规。该项目树立了工商业分布式光伏规模化、标准化建设的示范样板,为同类园区绿色低碳转型提供了可复制的工程实践参考。(198字)

广东省2026年第三季度分布式光伏接入电网承载力评估结果来源:广东省能源局 发布时间:2026-08-19 10:09:46

本文是广东省能源局发布的关于2026年第三季度分布式光伏接入电网承载力的评估通告。依据国家能源局《分布式光伏发电开发建设管理办法》(2025年7号文)及行业标准《分布式电源接入电力系统承载力评估导则》(DL/T 2041-2025),广东省组织开展了全省范围的承载力评估工作,旨在科学引导分布式光伏合理布局与有序建设,推动源网协调发展。通告公布了三项核心信息:一是全省各县(市、区)分布式光伏可开放容量及其对应的评估等级;二是接入受限的镇(街道)名单;三是提供线上查询渠道——“广东省分布式光伏承载力查询平台”。此外,明确低压配电网具体可接入容量需向属地供电营业厅进一步核实。

华能120MW光伏项目公示!来源:昭通市生态环境局永善分局 发布时间:2026-08-19 09:48:11

云南昭通市生态环境局永善分局于8月11日公示了黄华光伏发电项目环评文件拟审查情况。该项目由华能珞电(永善)新能源有限责任公司投资建设,位于永善县莲峰镇与茂林镇,属新建光伏电站,总投资4.8亿元。工程装机容量为120MW(直流侧150.01MWp),容配比1.25,采用625Wp单晶硅光伏组件共240016块,配套375台320kW组串式逆变器。全站划分为40个子方阵,规模涵盖2.0MW至3.3MW不等;电气系统采用28块组件/组串、22–23组串接入一台逆变器,再经35kV箱变升压并网。项目总工期12个月,计划2026年9月开工,2027年9月底建成投运。

2.31元/W!四川成都6.5MW分布式光伏发电EPC公示中标结果来源:光伏盒子 发布时间:2026-08-19 09:44:13

四川成都龙泉驿南6.5MW屋顶分布式光伏发电项目EPC总承包中标结果近日公示。该项目由成都圣源光洁新能源有限公司招标,选址于四川省成都市,采用分两期建设方式,直流侧总装机容量达6.5兆瓦。经公开招标,安徽远能电力工程设计有限公司为中标单位,其投标总报价为1502.37万元,折合单价为2.31元/瓦。该价格反映了当前分布式光伏EPC市场的成本水平,亦体现项目在屋顶资源利用、系统设计与工程实施方面的整体报价。公告明确了中标主体、项目规模、地理位置、投资金额及单位造价等关键信息,标志着该项目正式进入建设实施阶段。

云南能源集团:获云南80MW光伏项目指标来源:智汇光伏 发布时间:2026-08-19 09:28:14

云南能源集团下属云南省绿色能源产业集团有限公司成为师宗县柠檬谷80兆瓦光伏发电项目第一中标候选人。该项目位于曲靖市师宗县,估算总投资约3.2亿元,建设内容为装机容量8万千瓦的光伏电站。招标范围涵盖项目全生命周期管理,包括前期立项、可研报批、资金筹措、勘察设计、施工建设、设备采购、并网调试及25年运营维护等。中标社会投资人需在开工后8个月内实现部分并网、12个月内完成全容量并网投产。项目合作期包含建设期与25年运营期,期满后按国家规定办理后续事宜。

华能灌云500MW海上光伏项目(G1-2区)成功取得备案来源:华能江苏公司 发布时间:2026-08-19 08:57:28

8月18日,华能灌云500兆瓦海上光伏项目(G1-2区)正式完成项目备案。该项目与已通过投资决策待建的G1-1区400兆瓦海上光伏、以及已并网运行的300兆瓦海上风电同处连云港灌云海域,共同构成总规模达1200兆瓦的“海上风光同场”综合能源基地。叠加区域内其他已投产及待建光伏项目,华能江苏公司在连云港的新能源总装机规模接近2000兆瓦。此举不仅强化了公司在该区域的新能源布局优势,也提升了风、光资源协同开发与利用效能。项目推进过程中,华能江苏公司规划部统筹协调,清洁能源分公司与灌云发电公司协同联动,高效完成前期关键工作,标志着“风光同场”海上光伏开发取得新进展。

最快1天完成阳台光伏项目审批,新西兰拟大幅简化光伏准入流程来源:TaiyangNews 发布时间:2026-08-19 08:49:11

新西兰政府拟大幅简化住宅及中小型光伏系统审批流程,旨在打造发达国家中最便捷的光伏安装制度。根据监管部《改进光伏安装流程报告》,现行流程存在多重重复检查与繁琐文件要求,导致成本高、周期长(住宅审批平均3个月,中型项目达6个月)。改革后,住宅光伏审批费将从640纽币降至200纽币,时限压缩至6天;中型项目费用由最高1.1万纽币降至1300纽币,周期缩至1个月;并网审批提速至1个工作日(10kW以下)或5个工作日(中型)。政府还将合法化“即插即用”阳台光伏,豁免部分大型及敏感区域项目的资源许可,预计十年内带来2800万至5000万纽币净收益。

0.73元/W!晶科组件中标海南120MW复合光伏项目来源:索比光伏网 发布时间:2026-08-19 08:42:03

本文介绍了文昌市昌洒镇100MW复合光伏项目的光伏组件设备采购中标结果。该项目位于海南省文昌市昌洒镇东北部,占地约1400亩,规划直流侧装机容量120MWp、交流侧100MW,采用29个3.2MW和3个2.6MW光伏发电单元的分布式布局,配套组串式逆变器、35kV集电线路及新建220kV升压站,并通过一回220kV线路接入霞山(东群)变电站。晶科能源股份有限公司成功中标,中标总价为8760.94万元(含税),折合组件单价约0.73元/瓦。

云南临沧市150MW光伏项目竞配启动来源:镇康县发展改革局 发布时间:2026-08-18 16:56:39

云南省临沧市镇康县正式启动哈里150MW光伏发电项目竞争性配置工作。该项目总投资约5.4亿元,建成后年发电量预计达2.1亿千瓦时。采用“建设—运营”模式,由中选投资主体全面负责前期审批、勘察设计、投融资、建设实施及25年全周期运营管理,并承担全部资金筹措及合规手续办理费用,包括用地、环评、水保、接入系统等十余项专项评估与报批。项目建设须在中选并备案后2个月内开工(前期手续时间可豁免最多2个月),开工后8个月内具备投产条件、1年内实现全容量并网;逾期未开工或未按期建成的,将被收回开发权。经营期满后,开发权由县政府收回并重新组织配置。
