内蒙古加力冲刺新能源新增装机超4000万千瓦年度目标

来源:内蒙古太阳能行业协会发布时间:2025-11-14 16:45:25

作为国家重要能源和战略资源基地,内蒙古充分利用“头上有风光,脚下有煤炭,手中有电网”的优势,锚定“双碳”目标,以统筹提升消纳、外送能力为重点推进新能源建设。眼下,各地紧抓年末最后两个月关键期,加快新能源项目建设,确保2025年目标如期实现,持续巩固新能源产业全国领先地位。

内蒙古新闻联播:抓发展 拼经济 决战六十天 | 内蒙古加力冲刺4000万千瓦新能源项目投产相关图片

11月9日,在锡林郭勒盟苏尼特右旗京能智汇清洁能源有限公司20万千瓦防沙治沙风电光伏一体化项目的施工现场,工人们正在加紧建设。这一片片整齐排列的光伏板,不仅将为内蒙古电网输送清洁电力,更在浑善达克沙地筑起了一道坚实的生态屏障。作为锡林郭勒盟在“十四五”期间推动绿色发展的标志性工程,项目自今年3月开工建设以来,进展迅速,计划于今年年底并网发电。

内蒙古新闻联播:抓发展 拼经济 决战六十天 | 内蒙古加力冲刺4000万千瓦新能源项目投产相关图片

京能防沙治沙苏尼特右旗20万千瓦光伏项目副经理 皇甫茂林 投产并网后,年平均上网发电量为3.3亿千瓦时,通过清洁能源开发与生态治理的深度融合,实现生态、经济和社会效益的多赢。

为确保项目顺利推进,锡林郭勒盟建立“日调度、周通报、月总结”机制,开通绿色审批通道,压缩项目审批时限。自然资源、林草、生态环境等部门联动协作,提前介入指导,建立重点项目包联制度,协调解决项目建设中出现的问题,确保“无障碍”施工。

内蒙古新闻联播:抓发展 拼经济 决战六十天 | 内蒙古加力冲刺4000万千瓦新能源项目投产相关图片

锡林郭勒盟能源局 胡文博 截至目前,全盟新能源装机容量已达到2305万千瓦,新能源并网装机和发电量稳居全区首位。这些项目不仅为电网提供清洁电力,更重要的是通过与浑善达克沙地治理工作深度融合,实现了生态治理与新能源开发协同发展。

贾雨 巴彦淖尔市乌拉特中旗融媒体中心记者 这里是巴彦淖尔市防沙治沙和风电光伏一体化工程乌拉特中旗56万千瓦风电项目的施工现场,目前已经吊装完成54台。

内蒙古新闻联播:抓发展 拼经济 决战六十天 | 内蒙古加力冲刺4000万千瓦新能源项目投产相关图片

这个项目总投资22.53亿元,将安装62台风电机组。巴彦淖尔市实施全程帮办机制,成立专项小组,为项目实施建设保驾护航。

内蒙古新闻联播:抓发展 拼经济 决战六十天 | 内蒙古加力冲刺4000万千瓦新能源项目投产相关图片

巴彦淖尔防沙治沙乌拉特中旗56万千瓦风电项目吊装技术员 梁建军 项目投运后,每年可减少38.7万吨的标准煤,年减排二氧化碳106.8亿吨,有效带动当地经济增长的同时,推动能源结构调整,提升清洁能源占比。

内蒙古新闻联播:抓发展 拼经济 决战六十天 | 内蒙古加力冲刺4000万千瓦新能源项目投产相关图片

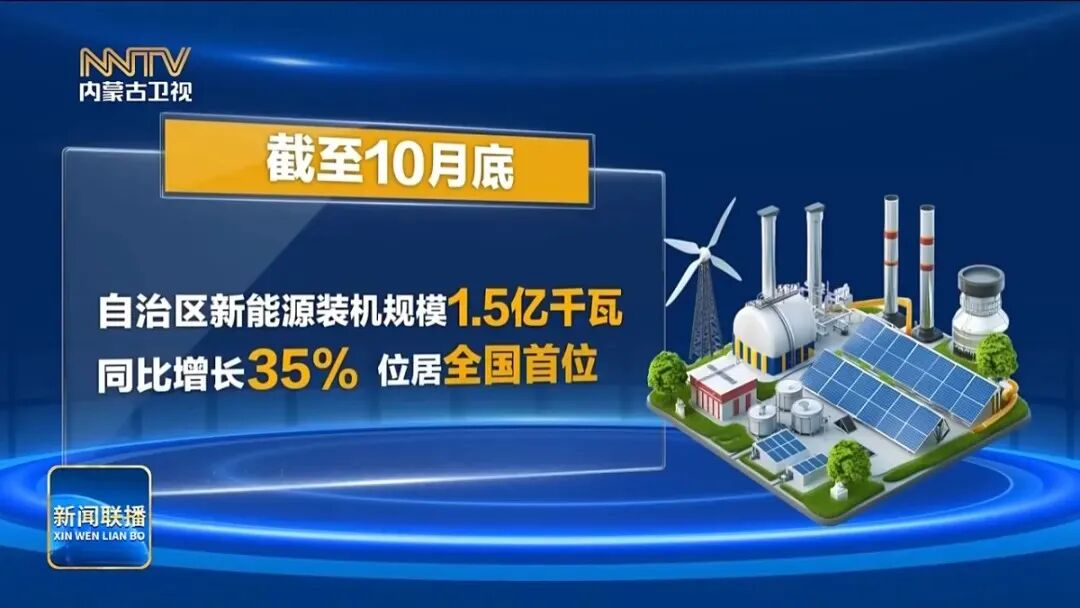

截至10月底,自治区新能源装机规模达到1.5亿千瓦,同比增长35%,位居全国首位。其中,风电装机规模9741万千瓦,同比增长23%;光伏装机规模5212万千瓦,同比增长66%;生物质及焚烧电站57万千瓦。从消纳方式来看,本地消纳新能源项目约1.2亿千瓦,外送新能源项目约0.3亿千瓦。

为保障新能源项目顺利推进,自治区能源局按月通报项目建设和年度并网任务完成情况。同时加大统筹协调力度,指导盟市、企业进一步优化施工组织,加快推进项目建设,确保项目尽快投产见效。

自治区能源局新能源和可再生能源处 呼志远 为保障项目顺利推进,自治区能源局积极落实盟市属地责任,提升电网工程审批效率,加快电网工程建设进度,加强冬季施工期间安全生产,确保2025年自治区新能源新增装机超4000万千瓦目标如期实现。

来源:内蒙古新闻联播

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
蒙西—天津南特高压通道的核心配套新能源外送项目--库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程实现全线贯通来源:内蒙古广播电视台 发布时间:2026-10-27 10:44:04

库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程于10月24日实现全线贯通,标志着蒙西—天津南特高压通道核心配套外送项目完成主体架线施工。该工程总投资19.4亿元,起于500千伏大路变电站,经新建的布尔陶变电站,接入1000千伏鄂尔多斯特高压站,新建500千伏变电站2座、线路279公里、铁塔340基。自2025年12月开工以来,建设团队在不足12个月的沙漠施工窗口期内,克服风沙与复杂地形挑战,高效推进工期。工程投运后,每年可向京津冀地区输送绿电约140亿千瓦时,有力支撑区域用电增长,并助力库布齐沙漠生态修复与蒙西—天津南通道输电效益提升。目前正全力开展设备安装、系统联调及验收工作,确保2026年11月按期投产。(199字)

国家能源集团:全力冲刺年度各项目标任来源:国家能源之声 发布时间:2026-10-27 10:16:16

国家能源集团党组于10月26日召开会议,深入学习贯彻习近平总书记近期重要讲话和重要指示精神,部署贯彻落实工作。会议聚焦走好新时代能源高质量发展“新长征”,围绕“五大攻坚战”提出五项重点任务:坚定理想信念、全力冲刺年度目标;统筹发展与安全,增强核心功能和竞争力;服务国防大局,深化军民协同;强化党建引领,推进全面从严治党;持续深化巡视及生态环保督察整改,营造风清气正政治生态。同时,集团强调践行生态文明思想,系统推进降碳减污扩绿增长,抢抓算力网机遇发展绿色算力;坚决落实抗震救灾指示,切实做好能源保供、应急响应和支援保障工作。(198字)

国家能源集团:内蒙古两个“千万千瓦”新能源基地,同日招标!来源:智汇光伏 发布时间:2026-10-20 09:19:36

10月13日,国家能源集团通过国能e招平台同步启动两个千万千瓦级新能源基地的规划编制招标。首个基地位于鄂尔多斯市,总装机1514万千瓦,涵盖煤电264万千瓦、风电450万千瓦、光伏800万千瓦及425万千瓦/2小时电化学储能,所发电力将通过±800kV特高压直流工程全部输送至安徽消纳。第二个基地为阿拉善沙戈荒高比例绿电外送基地,依托当地沙漠资源禀赋,服务于“十五五”中期至“十六五”期间大型风光基地开发,虽未公布具体规模,但招标明确要求投标方须具备千万千瓦级新能源大基地规划经验,预示其亦为同量级项目。两项招标均体现国家能源集团在跨区域绿电输送与沙戈荒大型基地建设上的战略布局。

注册资本755万元,三峡成立新能源公司来源:企查查 发布时间:2026-10-16 09:11:54

近日,三峡新能源发电(青岛)有限公司正式成立,注册资本为755万元。该公司注册地为青岛,主营业务涵盖风力发电技术服务、太阳能发电技术服务等新能源领域相关服务。股权结构显示,其由三峡能源(中国三峡新能源(集团)股份有限公司)与汉缆股份共同出资设立,其中三峡能源持股99%,处于绝对控股地位,汉缆股份为参股方。此次新设公司是三峡能源在山东区域拓展新能源技术服务布局的重要举措,旨在依托集团在清洁能源领域的资源与技术优势,进一步延伸产业链服务环节,强化对风电、光伏等可再生能源项目的本地化技术支持能力。

12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

23个新能源超10GW大基地!来源:智汇光伏 发布时间:2026-10-14 09:41:53

本文系统梳理了全国23个单体规模超10GW的大型新能源基地项目,覆盖内蒙古(8个)、甘肃(4个)、青海(3个)、新疆(2个)、四川(4个)、宁夏(1个)和西藏(1个)七大省区。这些基地多布局于沙漠、戈壁、荒漠等“沙戈荒”地区,以风光为主、多能互补为特征,普遍配套煤电、储能、光热或抽水蓄能等调节性电源,并依托特高压通道实现跨区域外送。文中详述了各基地的规划容量(如内蒙古多个12GW项目、青海海南基地1944万千瓦、四川金上基地超6000万千瓦)、能源构成(风电、光伏占比及火储配比)、牵头开发企业(如大唐、三峡、华能、国家电投等)及关键进展(招标启动、规划获批、通道建设等),凸显我国大规模、高比例可再生能源基地化开发的最新布局与实施态势。(199字)

华能水电:2026年前三季度风光新能源发电量68.53亿千瓦时 同比增长48.43%来源:华能水电公告 发布时间:2026-10-14 09:21:26

华能水电于2026年10月13日发布前三季度发电量公告。数据显示,公司当期总发电量达963.41亿千瓦时,同比微增0.08%;上网电量为955.28亿千瓦时,同比增长0.04%。在能源结构转型背景下,公司新能源业务增长显著:风电、光伏等风光新能源发电量达68.53亿千瓦时,较去年同期大幅增长48.43%,成为整体发电量增长的主要驱动力。该数据反映出华能水电在持续保障传统水电稳定出力的同时,正加速推进清洁能源多元化布局,新能源装机规模与发电贡献率持续提升。(198字)

超6个月未投产,3年不得竞价!新疆2027年度下半年增量新能源项目机制电价竞价预公告来源:国网新疆电力有限公司 发布时间:2026-10-12 06:04:52

新疆电力公司于10月10日发布2027年下半年增量新能源项目机制电价竞价预公告,明确面向2027年7—12月计划投产、且此前未纳入机制电价执行范围的集中式与分布式新能源项目开展竞价。参与主体包括新申报项目及前期未竞得电量但资质有效的存量项目;对已竞得2025或2026年度机制电量但延迟投产超6个月的项目,将取消其投资方未来3年内所有新能源项目的竞价资格,并作废当次入选结果。公告设严格投产履约约束:延迟不超过6个月的,仅失效对应时段电量;超期则直接取消资格。机制执行期为10年,期间项目可自愿退出,退出后不再享受机制电价。

2026 年江西省新能源机制电价竞价启动 40.8 亿千瓦时规模及规则深度解读(赣发改价管〔2026〕578号)来源:索比光伏网 发布时间:2026-10-10 16:27:38

2026 年江西新能源机制电价竞价正式启动,总规模40.8亿千瓦时,光伏占比超七成,边际门槛提至60%,单项目电量比例上限75%,核心申报主体为2027年投产项目。本文深度解读竞价规则、参数变化、申报范围及风险提示,附历史数据与政策对比,完整版报告扫码获取。

华能北方公司金桥和林火力发电灵活性改造配套消纳新能源48万千瓦风电项目全容量并网来源:华能北方公司 发布时间:2026-10-08 09:37:52

华能北方公司金桥和林火力发电灵活性改造配套新能源项目于9月30日实现全容量并网发电。该项目位于呼和浩特市和林格尔县,依托金桥热电厂火电机组灵活性改造基础,新建总装机48万千瓦风电场,共安装72台6.7兆瓦风电机组,并配套建设1座220千伏升压站及输电线路,接入渡口500千伏变电站。工程自2024年11月8日开工,通过智慧基建管理手段强化安全与质量管控,实现风机一次吊装成功率100%、工期提前一个月。项目年发电量约11亿千瓦时,可节约标准煤33万吨、减排二氧化碳88万吨,有助于优化区域电源结构,支撑“双碳”目标及地方绿色高质量发展。(199字)

130GW!9大千万千瓦级新能源基地“开跑”来源:智汇光伏 发布时间:2026-09-28 09:22:31

本文介绍了2026年(“十五五”开局之年)我国加快推进的9个千万千瓦级新能源大基地建设进展,总规模约130GW。这些基地分布于内蒙古、西藏、青海、甘肃、四川等地,涵盖“沙戈荒”地区、高原及沙漠地带,以“风光火储一体化”或“水风光一体化”为主要开发模式。文中按项目阶段分类梳理:华能库布齐基地已开工建设;大唐藏东南、华电柴达木、中广核阿拉善及呼伦贝尔等基地进入招标或前期研究阶段;大唐蒙电入苏配套电源、国家能源集团甘肃巴丹吉林基地已获国家能源局批复;三峡集团阿坝州光伏治沙基地尚处规划设计阶段。各基地普遍配套特高压外送通道(如藏粤直流、陇电入川、蒙电入苏等),旨在支撑区域电力保供、促进清洁能源跨省消纳,并助力“双碳”目标实现。
