福建“136号文”竞价:下限0.16元/度,上限海光0.3932元/度,其他0.357元/度

来源:福建省发展和改革委员会发布时间:2025-11-10 14:57:58

11月7日,福建省发展和改革委员会、国家能源局福建监管办公室发布《关于福建省2025年新能源增量项目竞价有关事项的通知》

通知明确,此次竞价主体为具有独立承担民事责任能力和独立签订合同权利的法人或自然人,其项目应于2025年6月1日(含)至2026年12月31日(含)期间已全容量并网投产或计划全容量并网投产、且未纳入过机制执行范围,不包括2025年1月27日(不含)前竞争性配置的海上风电项目。分布式新能源项目可以委托竞价代理商参与竞价。

具体竞价参数如下。

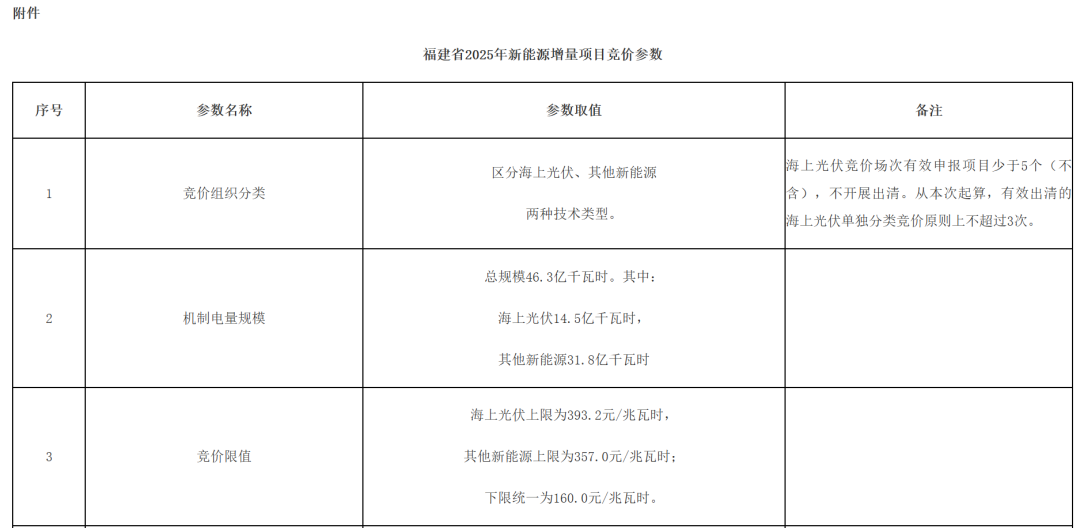

竞价组织分类

区分海上光伏、其他新能源两种技术类型

海上光伏竞价场次有效申报项目少于5个(不含),不开展出清。从本次起算,有效出清的海上光伏单独分类竞价原则上不超过3次。

机制电量规模

总规模46.3亿千瓦时。其中:海上光伏14.5亿千瓦时,其他新能源31.8亿千瓦时。

竞价限值

海上光伏上限为393.2元/兆瓦时,其他新能源上限为357.0元/兆瓦时;下限统一为160.0元/兆瓦时

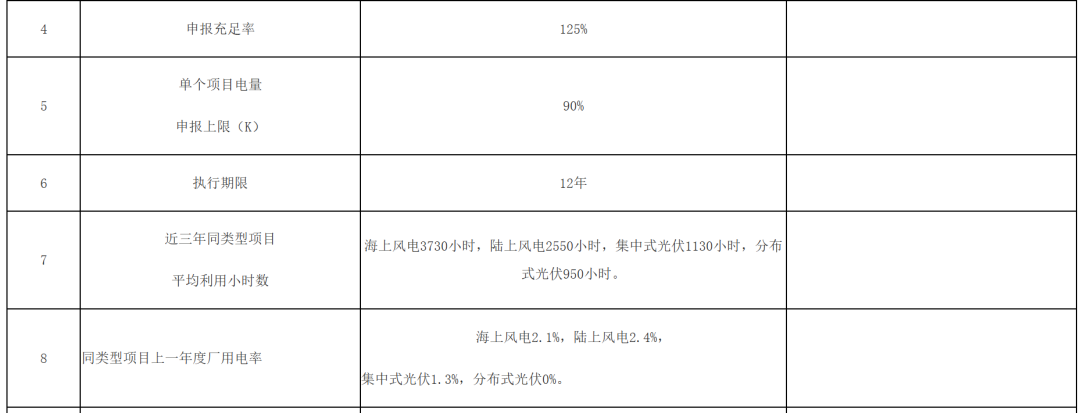

申报充足率

125%。

单个项目电量申报上限(K)

90%。

执行期限

12年。

近三年同类型项目平均利用小时数

海上风电3730小时,陆上风电2550小时,集中式光伏1130小时,分布式光伏950小时。

同类型项目上一年度厂用电率

海上风电2.1%,陆上风电2.4%,集中式光伏1.3%,分布式光伏0%。

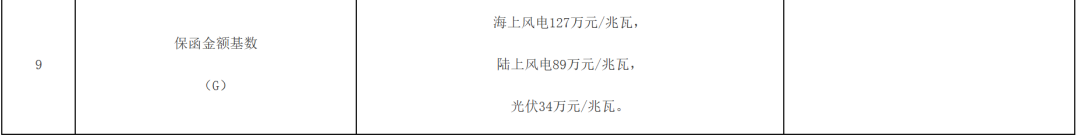

保函金额基数(G)

海上风电127万元/兆瓦,陆上风电89万元/兆瓦,光伏34万元/兆瓦。

原文如下:


各设区市发改委、平潭综合实验区市场监管局,国网福建省电力有限公司、福建电力交易中心有限公司:

根据《福建省深化新能源上网电价市场化改革 促进新能源高质量发展实施方案》(闽发改规〔2025〕9号)等规定,决定开展2025年新能源增量项目竞价,有关事项通知如下。

竞价主体为具有独立承担民事责任能力和独立签订合同权利的法人或自然人,其项目应于2025年6月1日(含)至2026年12月31日(含)期间已全容量并网投产或计划全容量并网投产、且未纳入过机制执行范围,不包括2025年1月27日(不含)前竞争性配置的海上风电项目。分布式新能源项目可以委托竞价代理商参与竞价。竞价参数详见附件。

本通知印发后,国网福建省电力有限公司应及时发布竞价公告,明确竞价流程、时间安排等具体事项。竞价最终结果由省发改委会同福建能源监管办另行公布。

本通知未尽事宜,按照闽发改规〔2025〕9号文件等规定执行。

竞价监督邮箱:shtxxllbf@sina.com

附件:福建省2025年新能源增量项目竞价参数


福建省发展和改革委员会

国家能源局福建监管办公室

2025年11月7日




责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
储能比例至少10%!巴基斯坦要求风光竞价项目强制配储来源:TaiyangNews 发布时间:2026-09-15 09:08:03

巴基斯坦国家电力监管局(NEPRA)正式批准,将电池储能系统(BESS)作为太阳能和风电项目参与电力转运竞价的强制性准入条件。该政策适用于总计800MW的可再生能源竞价框架,首期400MW项目要求配套储能的可靠容量不低于风光项目自身可靠容量的10%,对应约40MW/160MWh。此举旨在缓解风光出力波动引发的“鸭子曲线”、系统爬坡压力及弃电问题,支撑电网稳定运行。NEPRA已责成独立系统与市场运营商(ISMO)将配储要求纳入竞价文件。政策与《2025—2035年指导性发电能力扩张规划》相衔接,目标是到2030年实现系统级储能功率达600MW。与此同时,受停电频发和电池成本下降推动,巴国储能需求激增,2025年锂离子电池进口量同比飙升220%至4.6GWh。邻国印度亦拟于2027年起实施同类10%配储要求。

广西启动2027年增量新能源机制电价竞价来源:广西电力交易中心 发布时间:2026-09-14 10:32:40

广西电力交易中心于2026年9月启动2027年度增量新能源项目机制电价竞价登记工作。依据国家及自治区多项政策文件,本次竞价旨在建立新能源可持续发展价格结算机制,覆盖2025年6月1日后投产或计划于2027年底前投产、且未纳入过机制电价执行范围的新增风电、集中式光伏等项目;源网荷储、绿电直连及各类分布式光伏项目则明确排除在外。登记分测试与正式两个阶段,时间为2026年9月15日至30日,需通过广西电力交易平台提交核准(备案)文件、规划纳入证明、承诺投产时间等材料,并严格核对容量、类型、并网时间等关键信息。审核不通过或信息填报严重失实将影响当期及后续年度竞价资格。竞价活动拟于10月下旬开展。

福建漳州104MWp光伏电站项目EPC公开招标来源:光伏盒子 发布时间:2026-09-14 09:09:11

福建诏安四都80MW渔光互补光伏电站EPC总承包启动招标,交流侧装机80MW,直流侧不低于104.16MWp,项目落地漳州诏安县,采用“渔业+光伏”立体开发模式,凸显绿色低碳与土地集约利用双重价值。

贵州新版136号文竞价细则征求意见,两类不纳入来源:贵州省发改委 发布时间:2026-09-11 11:22:46

贵州省发改委于9月11日就《贵州省增量新能源项目可持续发展机制竞价实施细则》和《贵州省新能源可持续发展价格结算机制实施细则》公开征求意见。文件明确了增量新能源项目参与市场化竞价的核心规则,包括竞价时间安排、适用主体范围、资质审核要求、组织流程、履约考核机制等内容;同时规定了新能源项目的市场化电费结算方式及差价电费的计算与支付办法。值得注意的是,细则特别指出两类项目不纳入本次竞价机制适用范围(具体类别未在公告中详述)。该政策旨在通过完善市场化竞价与价格结算机制,推动新能源项目可持续发展,提升资源配置效率。意见征集期结束后,相关部门将结合反馈进一步修订并正式发布实施。

四度上榜!高景太阳能荣登“2026全球新能源企业500强”来源:高景太阳能股份有限公司 发布时间:2026-09-10 09:26:54

高景太阳能连续四年登榜“2026全球新能源企业500强”第180位;全球唯二实现BC满屏组件量产,组件出货超10GW;业务覆盖30多国,加入RE100与联合国全球契约;获全球首批抗阴影遮挡A+认证,以全黑美学、防积灰等差异化方案拓展光伏应用边界。

隆基凭什么拿下国家智能制造成熟度四级认证?来源:隆基绿能 发布时间:2026-09-09 09:41:31

隆基芜湖、嘉兴基地成为国内光伏组件领域首家通过国家智能制造能力成熟度四级认证的工厂,达“优化级”标杆。全文揭秘其如何以数据驱动实现质量前移、经验数字化、智能闭环调控,构建可复制的智造范式,引领行业从规模竞争迈向效率与质量新赛道。

宁夏公示983MW风光同场项目竞配结果:澳琴控股、中核等领衔来源:吴忠市发展和改革委员会 发布时间:2026-09-09 09:11:29

吴忠市发展和改革委员会公示了2026年度风光同场新能源项目竞争性配置结果,总规模达983兆瓦。本次工作依据宁夏自治区发改委《2026年度新能源项目开发建设方案》及清理废止不具备建设条件项目的相关通知要求开展,覆盖全市各县(市、区)申报项目,并对同心县腾退的指标组织了补充申报。经组织专家及市直相关部门开展竞争性评审,最终形成拟纳入自治区年度开发方案的项目清单。公示期为2026年9月7日至9日18:00,为期3个工作日;社会公众如有异议,可在公示期内以书面形式向吴忠市发改委能源科反馈。附件同步公布了具体项目明细表。

南广南县那朵光伏发电项目(二期)投资优选来源:广南县发展和改革局 发布时间:2026-09-08 14:38:37

广南县发展和改革局发布《那朵光伏发电项目(二期)投资开发主体优选公告》,面向社会公开遴选项目投资主体。该项目位于广南县境内,总装机容量5万千瓦,已纳入云南省2025年第三批新能源项目建设清单。公告明确坚持“公开透明、生态优先、融合发展、合法合规”四大配置原则,强调项目须统筹生态保护、国土空间规划与乡村振兴,落实就近接入、就地消纳要求,并严禁炒卖资源、虚假投资等行为。申报企业须具备新能源开发资质、良好信用记录及相应投融资与建设运营能力;评选采用100分制综合评分法,涵盖企业资信、建设管理、联农带农、财税贡献及就业带动等六方面。中选企业须在规定时限内完成协议签订、备案、开工及全容量并网(原则上自开工起1年内),并严格遵守用地、环保、安全及技术标准要求。报名截止至2026年9月14日,优选会议定于9月18日举行。(199字)

云南广南县70MW光伏项目优选启动来源:广南县发展和改革局 发布时间:2026-09-08 09:19:42

云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。

云南600MW光伏项目启动竞配来源:耿马傣族佤族自治县发展和改革局 发布时间:2026-09-07 10:49:44

云南省临沧市耿马傣族佤族自治县于9月1日启动2026年第一批新能源项目竞争性配置工作,共推出4个光伏项目,总装机容量达60万千瓦。企业可自主选择参与一个或多个项目,允许由不超过两家单位组成的联合体投标。项目要求在备案后2个月内开工(前期审批手续办理时间可剔除,最长豁免期为2个月),原则上开工后8个月内具备投产条件,并须在开工之日起1年内实现全容量并网。其中,茶光互补类项目需按装机容量的10%配置调节资源,企业可通过采购共享储能服务或自建新型储能设施等方式满足该要求。

云南耿马县:开展600MW光伏项目竞配,配10%储能来源:智汇光伏 发布时间:2026-09-07 10:27:54

云南省耿马县于9月1日发布2026年第一批新能源项目竞配公告,面向社会公开遴选600MW光伏项目投资主体。本次竞配共设4个子项目,企业可单独或联合(联合体成员限2家)参与任一或多个项目。所有项目须按装机容量的10%配套建设调节资源,允许通过自建新型储能设施或购买共享储能服务等方式落实。在建设进度方面,项目备案后2个月内须开工(用林用地、环评、水保及电网接入等前期审批时间可顺延,最长不超过2个月);开工后8个月内应具备投产条件,1年内须实现全容量并网。
