10月份2.1GW光伏组件定标:大幅下滑65%,四季度组件或迎涨价?

来源:索比光伏网发布时间:2025-11-08 22:25:39

2025年10月,光伏行业数据到终端市场均呈现“成本上行、议价博弈”的显著特征,该趋势已对产业链上下游产生连锁影响。

光伏组件价格上涨及市场连锁反应

索比光伏网据公开数据查询,2025年10月N型组件定标单价区间在0.624-0.761元/W,均价0.714元/W,较年初涨幅约4%。国际机构伍德麦肯兹进一步预测,2025年第四季度组件价格涨幅将达9%,且2026年仍将持续攀升。


价格波动直接引发市场连锁反应。从交易规模看,10月全国光伏组件定标规模超2.1GW,较9月大幅下降65%,超100MW采购项目遭遇流标、终止或废标,核心矛盾集中于两大方向。

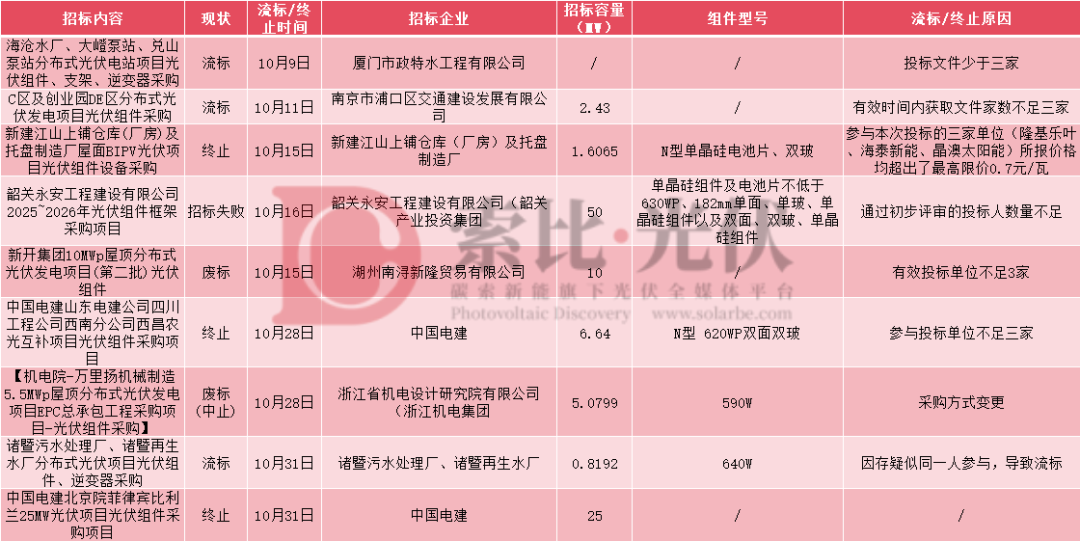

一是从投标参与度来看,有效投标单位数量不足3家的问题尤为突出。受上游成本上涨挤压,中小型组件企业的利润空间被严重压缩,对于非核心区域、小规模项目,企业经成本测算后发现盈利空间微弱甚至存在亏损风险,因此选择主动退出竞标。例如厦门市政特水工程有限公司的海沧水厂等分布式光伏电站、南京市浦口区交通建设发展有限公司的园区等小型光伏组件采购,均因投标文件家数或有效获取文件家数不足3家而流标。

二是终端企业承受能力(价格上限)与制造企业投标反内卷(价格下限)的矛盾日益凸显。最具代表性的案例是在新建江山上铺仓库及托盘制造厂屋面BIPV光伏组件采购中,有隆基乐叶、海泰新能、晶澳科技三家具备规模优势及供应链整合、成本控制能力的头部企业参与投标,但因报价均超出0.7元/瓦的最高限价,导致采购中止。

这也表明,采购方与终端间的价格博弈、认知差异已成为项目落地的核心阻碍。


同时,价格波动已影响存量订单执行。伍德麦肯兹表示,即便在2025年初已签订供应协议的开发商,随着新定价环境成型,针对2025年11月后投产的订单,也将面临重新谈判。而这一谈判过程将延长项目建设周期,增加行业合同履约的不确定性,部分项目甚至可能因谈判破裂而推迟投产,进一步加剧市场观望情绪。

从具体定标案例看,最低价0.624元/W出现在阳泉热电厂内分布式光伏发电项目组件采购;最高价0.761元/W出现在陕西亿森绿源电力有限公司光伏组件采购项目。价格差异是项目特性、安装条件、需求标准等多维度因素共同作用的结果,进一步凸显当前组件市场定价的精细化与复杂性。

光伏交通领域成光伏行业新增量

在组件价格波动的同时,光伏应用场景的拓展正在开辟新赛道,交通基础设施领域成为备受关注的增量市场。

10月份定标的2.1GW光伏组件中,涵盖各地区交通集团多个重点项目,包括河北交通投资集团1.2GW、陕西交通集团130MW、安徽交通集团120MW等项目。

据交通运输部科学研究院数据,截至2024年底,全国在运交通分布式可再生能源项目共计3326个,总装机容量超2.24GW,其中公路光伏占比高达76%,全国交通基础设施已建风、光等清洁能源装机容量已超过890MW。

在路域光伏开发领域,山东高速集团的规模位居全国交通行业首位,已建成路域光伏项目装机容量706MW,约占全国路域光伏总容量的70%,应用场景也逐步丰富,从初始的服务区屋顶、车棚,拓展至高速公路沿线边坡、匝道圈、隧道等区域。

在华北区域,河北交投集团则遵循“能开发尽开发、能应用尽应用”原则推进项目,在京石、张石等23条段高速公路的闲置场地开发路域光伏项目,总规划装机容量603MW,已并网容量 260MW。

河南交投集团也确立了新能源“百千万”工程建设目标,计划5年内建成投运绿色低碳服务区100对以上、新增光伏装机容量1GW以上、充电车位10000个以上,助力绿色交通发展。

陕西交控绿色发展集团在2025年启动高速公路路域分布式光伏发电项目招标,场景覆盖高速公路路域及服务区(含停车区)、收费站、管理所等区域,规划装机容量518MW。

云南交投集团也正大力推进“光伏+高速公路”建设,首批35个光伏项目中已有22个完成并网。

10月份的光伏市场,反映出产业链上下游对价格预期的协同仍需时间。但与此同时,光伏+领域展现出强劲的增量潜力。展望未来,光伏技术与交通、沙漠、海洋、建筑等各类场景深度融合,行业有望在成本消化、场景创新双向驱动下,突破短期价格博弈困局。

2025年11月27日,由中国能源研究会新能源智能制造与应用技术专委会、中国电力工程顾问集团西北电力设计院、福建永福电力设计股份有限公司、索比光伏网等联合组织的2025第三届海上光伏大会将在福建盛大召开。扫描下方二维码即可参会报名。



索比光伏网 https://news.solarbe.com/202511/08/50012140.html
责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
剑指10亿澳元组件回收市场,澳大利亚研究团队利用AI攻克硅材料分离难题来源:TaiyangNews 发布时间:2026-05-12 09:34:09

澳大利亚新英格兰大学的战略人工智能研究所团队正利用AI与超级计算机,模拟从废旧光伏组件中分离硅的化学过程。尽管目前光伏组件总质量的95%可实现回收,但核心材料硅的回收纯度仍面临挑战。为解决这一难题,UNE的研究团队引入了AI驱动的化学量子模拟技术。据悉,这一项目由UNE的AI平台与耗资27亿澳元、由澳大利亚研究理事会资助的自动化机器人实验室共同驱动。

土耳其Kalyon PV新TOPCon太阳能电池工厂投产来源:光伏情报处 发布时间:2026-05-12 08:54:53

KalyonPV宣布其位于土耳其的全新TOPCon太阳能电池工厂已正式投产。这家光伏制造商向土耳其证券交易所披露,新建电池工厂规划产能达1GW。目前KalyonPV在安卡拉运营一座1.9GW光伏组件工厂,其中配套原有电池产能1.1GW;同时公司自有硅锭及硅片产能均为1GW。该大型项目于2017年由土耳其政府公开招标,由KonyaSolar与HanwhaQCells组成的联合体中标,随后这家韩系光伏企业在数月后退出合作。2019年10月,CETC接替HanwhaQCells成为项目新合作方。

隆基、正泰、晶科、协鑫、中环、英利、天合、华耀、华阳等13家企业入围华能6GW光伏组件框架集采来源:索比光伏网 发布时间:2026-05-11 08:42:18

5月9日,中国华能集团有限公司2026年光伏组件框架协议采购发布中标候选人公示。本次采购合计规模达6GW,根据效率、尺寸分为3个标包,吸引了国内主要组件企业参与投标,为2026年组件市场的价格走势与竞争格局提供了重要参照。索比咨询认为,随着光伏技术不断进步,电站投资企业对高效组件的需求也更加明确,给相关制造企业的技术研发方向提供指引,也为2026年光伏组件市场的价格走向提供了重要信号。

光伏人的场景焦虑,天合光能治愈了来源:天合光能 发布时间:2026-05-08 09:29:22

同样一块光伏组件,铺在工厂屋顶和交通沿线,安全隐患截然不同。强光反射眩光可能会引发交通事故。在保障发电量的同时,消除对飞行员、驾驶员及周边楼宇、农业场景的光污染隐患,无眩光更安全。天合光能以技术创新、场景深耕、全周期守护,在电力市场化新时代,重新定义光伏安全标准。天合光能,一地一策,防范风险,保障安全,给每一位客户稳稳的确定性回报,共赴长期价值。

国家能源集团59.475MW光伏组件采购:晶澳、隆基入围来源:光伏经纬 发布时间:2026-05-08 09:06:00

5月7日,国家能源集团煤制油公司2×100MW自备热电厂可再生能源替代项目光伏组件采购公开招标中标候选人公示。采购总容量为59.475MWp,采用610Wp(N型)TopCon单晶硅双面双玻电池组件,包括但不限于配套组件的串接插头、备品备件及专用工器具、光伏组件工厂配合涂层、试验、包装、保险、运输、培训、指导安装,配合完成项目方案优化、现场调试和试验、参加试运行、竣工验收等。

印度出台新规:多晶硅、硅片制造等准入有新要求来源:光伏见闻 发布时间:2026-05-08 09:02:20

近日,印度工业和国内贸易促进局出台外商直接投资审批标准作业程序,其中明确将多晶硅、硅片制造等光伏核心上游领域纳入外商直接投资可准入范围,同时同步推进光伏组件型号与制造商核准清单制度扩容,进一步收紧本土光伏制造体系建设,这一系列举措将直接影响中国光伏企业对印投资布局,也折射出印度在光伏产业链本土化进程中的务实调整。

航天机电:拟转让连云港神舟新能源81.7552%股权来源:航天机电公告 发布时间:2026-05-07 17:26:26

5月1日,航天机电发布公告称,鉴于光伏行业产能过剩及“内卷式”价格竞争影响,公司下属连云港神舟新能源有限公司自身竞争力不足,公司拟转让持有的81.7552%股权。航天机电表示,此举有利于公司提高资产运营质量,符合公司确立的产业结构调整方向。据公告介绍,连云港神舟新能源有限公司主营业务为太阳能光伏组件的研发、生产、销售及相关测试设备及配套产品的生产、销售和服务等。

1GW!申能2026-2027年光伏组件框采招标来源:中国招标投标公共服务平台 发布时间:2026-05-07 16:58:17

5月5日,申能股份系统企业2026-2027年度光伏组件框架协议招标公告发布,招标人为海南申能物资有限公司。本次招标,旨在满足各系统企业后续光伏项目的组件采购需求,招标高效光伏组件,预估采购量1GW,该项目不允许联合体投标。协议期限为:自签订之日起至2027年12月31日;交货期限:合同签订后一个月内交货,交货地点为合同要求的指定地点。开标时间:2026年5月28日。

150MW光伏项目获批!来源:益阳市生态环境局 发布时间:2026-05-07 16:45:00

近日,湖南省益阳市生态环境局发布“关于安化汇升新能源有限公司安化县乐安镇一期光伏发电项目环境影响报告表审批决定公开”。同时,原环评报告表及批复同时废止。项目占地2828.4亩,规划装机容量150MMp,总装机容量199.1310IMMp。主要建设光伏场区和220kV升压站,其中光伏场区安装安装342721块550W、590W高效单晶硅光伏组件。相较而言,该项目此次重新报批主要涉及项目地点变更,项目总容量未发生改变。

上游筑底信号明确,组件静待需求实质性回暖来源:索比咨询 发布时间:2026-05-07 09:01:37

供应方面,4月数据已基本确定,产业已进入实质性的大幅收缩阶段。5月排产预告出现结构性回暖信号,国内组件5月排产预计小幅上调,但量值有限,整体需求变动不大。上游无法提供有效成本支撑,是本周组件明稳暗跌的核心原因。短期内,预计光伏组件价格大概率以底部震荡、局部试探性小幅回升为主。N型TOPCon单晶210电池均价0.33元/W,N型TOPCon单晶210R电池均价0.33元/W。

老牌光伏组件厂欠设备商1726万元被诉来源:光伏前沿 发布时间:2026-05-06 16:59:16

公告显示,根据《上海证券交易所股票上市规则》的有关规定,公司涉案金额超过1000万元,并且占公司最近一期经审计净资产绝对值10%以上的诉讼、仲裁案件共计1起,合计金额17,262,880.00元,占公司2025年经审计净资产绝对值的19.32%。合同签订后,海目星已按合同约定完成了上述设备的生产制造与交付。截至2026年1月31日,滁州亿晶累计向海目星支付货款共计18,299,360元,剩余货款17,262,880元尚未支付同时,设备质保期已于2025年11月26日届满,全部付款条件已成就。
