安徽合肥:分布式光伏接入红色区域原则配备不低于装机容量100%、2小时储能

来源:安徽合肥市发改委发布时间:2025-11-05 10:33:46

11月3日,安徽合肥市发改委发布关于公开征求《合肥市发展改革委关于进一步规范分布式光伏发电开发建设及运行管理工作的通知》意见建议的公告。文件指出,依托存量负荷建设的分布式光伏发电项目,在黄色区域原则配备不低于装机容量50%、2小时新型储能设施,在红色区域原则配备不低于装机容量100%、2小时新型储能设施,储能装置应随光伏项目同步规划、同步建设、同步投运,与新建分布式光伏发电项目在同一受限接入层级内的新型储能租赁容量视同配建容量。

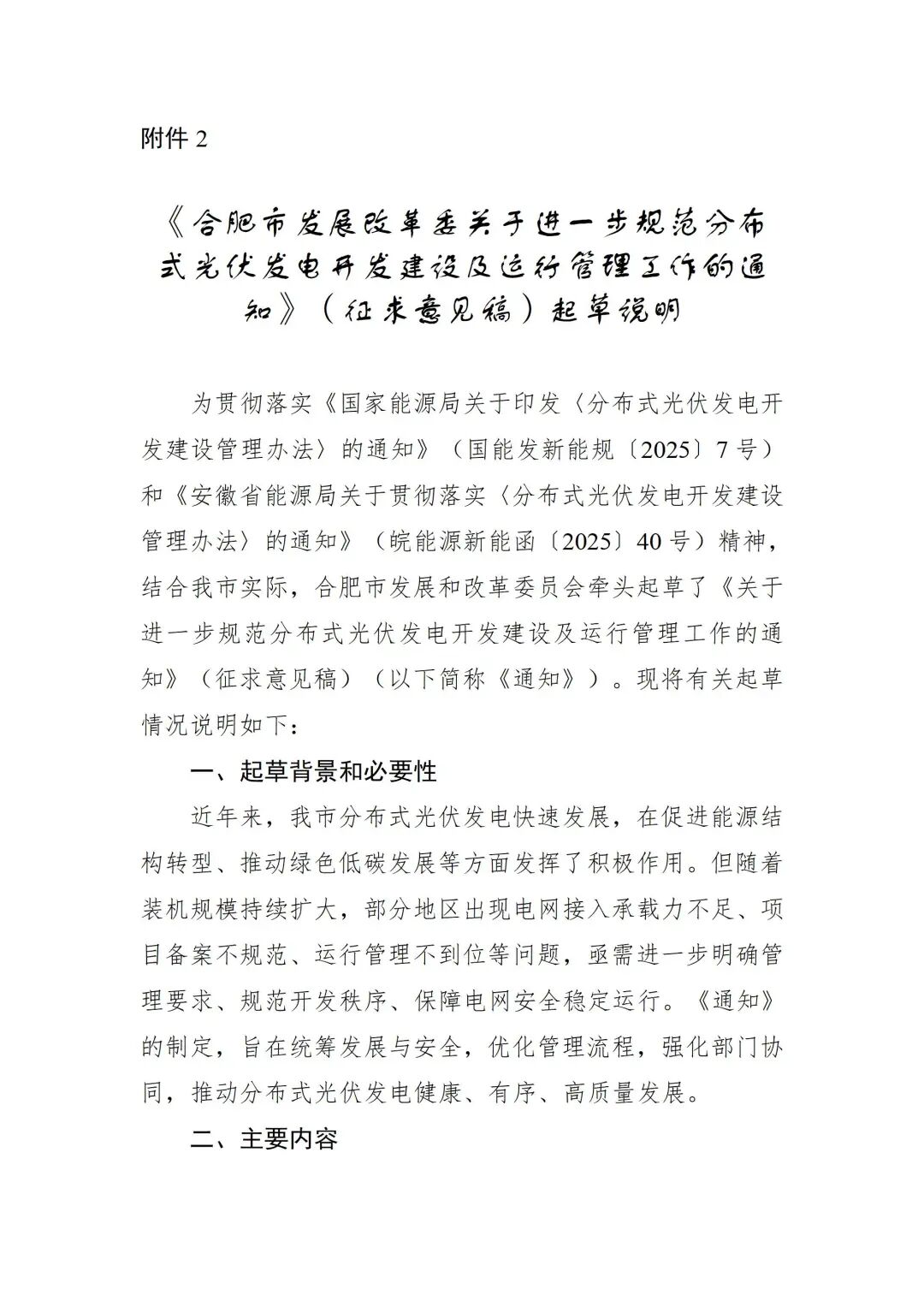

为贯彻落实《国家能源局关于印发〈分布式光伏发电开发建设管理办法〉的通知》(国能发新能规〔2025〕7号)和《安徽省能源局关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》(皖能源新能函〔2025〕40号)精神,结合我市实际,市发展改革委牵头起草了《关于进一步规范分布式光伏发电开发建设及运行管理工作的通知》(征求意见稿),现向社会公开征求意见。欢迎社会各界人士通过以下途径和方式提出意见建议,反馈截止日期为2025年11月16日,来信请注明来文单位、个人及联系方式:

1.电子邮件:hfsfgwxnyc@163.com,邮件标题请注明“《关于进一步规范分布式光伏发电开发建设及运行管理工作的通知》(征求意见稿)公开征求意见”字样;

2.通信地址:合肥市蜀山区东流路100号市政务中心B座1206室(合肥市发改委新型能源发展处),信封上请注明“《关于进一步规范分布式光伏发电开发建设及运行管理工作的通知》(征求意见稿)公开征求意见”字样。

3.通过本网站调查征集栏目直接留言。

联系方式:合肥市发展改革委新能源处,0551-63538162

附件:1.合肥市发展改革委关于进一步规范分布式光伏发电开发建设及运行管理工作的通知(征求意见稿).doc

2.起草说明.doc

合肥市发展和改革委员会

2025年11月3日

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

四川:推动风光+储能项目建设 配建后风光置信出力分别达到11%、6%来源:四川省发展和改革委员会 发布时间:2026-11-05 09:41:47

本文介绍了四川省发布的《新型储能项目建设三年行动方案(2026—2028年)》,旨在支撑新型能源体系和电力系统建设。方案明确2026—2028年全省新增新型储能规模超1300万千瓦/2600万千瓦时,按电源侧、电网侧、多场景应用三类统筹推进。其中,重点推动“风光+储能”一体化建设,在阿坝、甘孜、攀西等新能源富集区配置储能,目标使风电、光伏配储后的置信出力分别提升至11%和6%;电网侧聚焦成都、川南、川东北负荷中心及输电断面布局独立储能;多场景应用覆盖产业园区、商业综合体、数据中心、民生保障场所及零碳示范项目。方案还强调技术多元化发展、市场化机制完善、安全规范管理及政策要素保障,系统性构建新型储能发展格局。

华银电力:拟斥资2181.99万元投建分布式光伏项目来源:华银电力公告 发布时间:2026-11-05 09:26:31

大唐华银电力拟投资2181.99万元,在湖南湘潭市岳塘区湘潭中环水务三水厂建设5MW分布式光伏项目。该项目依托水厂稳定用电负荷,所发电量优先就地消纳,已取得投资备案及建设指标,建设周期约4个月。经测算,项目全投资税前财务内部收益率达公司既定标准,具备良好盈利性。公司提示了审批滞后、工期延误及政策变动等风险,并提出四项应对措施:优化设计提升发电利用小时数、加强招采与施工管控以降低造价、实施精细化运维压降成本、拓展电力交易与绿电碳交易增加收益。项目旨在加快公司新能源转型、增强长期盈利能力,同时服务地方低碳发展目标。

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

京能国际北京市顺义区北坪基地1.6MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-10-23 09:37:16

京能国际顺义北坪基地1.6MW分布式光伏项目完成备案,利用近2万㎡屋顶实现“全额自用”,年发电166万千瓦时,年减碳1001吨。项目紧扣首都“双碳”战略,强化绿色电力供应安全,助力园区低碳转型与能源结构升级。

2.155元/W!国能6.46MWp分布式光伏项目中标候选人公示来源:索比光伏网 发布时间:2026-10-21 15:29:26

本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)

巴西发布能源规划,2036年分布式光伏装机92GW,电池储能7.2GW来源:TaiyangNews 发布时间:2026-10-21 08:50:58

巴西能源研究局(EPE)与矿产和能源部(MME)联合发布的《十年能源扩展规划(PDE 2036)》草案,提出2027—2036年能源发展路径。规划预计,分布式光伏(含屋顶系统)装机将从2026年的约50GW增至2036年的92GW,其中户用系统达41GW,覆盖1350万用户;同期电池储能装机目标为7.2GW,并配套建设4GW需求响应及2GW抽水蓄能设施,以增强电网灵活性。风能与太阳能发电量届时将占全国总发电量约三分之一,可再生能源整体占比维持在近90%。全社会用电量年均增长3.4%,2036年达979TWh,数据中心用电量将增长十倍。规划期内总投资约3.3万亿雷亚尔,含960亿雷亚尔投向分布式发电,并推动3.19万公里输电线路和99600MVA变电容量扩建。草案正公开征求意见至2026年11月6日。

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

23.3GW可开放、102个镇街接入受限,广东公布四季度分布式光伏承载力结果来源:广东省能源局 发布时间:2026-10-19 06:39:52

广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。
