超50GW海上光伏清单:国家能源集团、国家电投领衔,中核、三峡、华电、华能等巨头抢滩布局

来源:索比光伏网发布时间:2025-10-29 17:10:09

在全球能源结构向清洁低碳加速转型的浪潮中,海上光伏凭借其不占用宝贵陆地资源、年发电量稳定、靠近东部用电负荷中心等独特优势,正迅速崛起为绿色电力供给体系中的新兴核心力量。国际能源署(IEA)的权威预测显示,到2030年,全球海上光伏装机容量有望实现跨越式增长,达到500GW的规模,中国预计将贡献40%以上的份额。

从国内布局来看,中国沿海省份已吹响海上光伏开发的号角。江苏、山东、浙江、河北、上海、天津、辽宁、广东等省份规划的海上光伏总规模已突破百吉瓦。国家能源局披露,已有10.3GW海上光伏项目正式纳入第三批大型风电光伏基地,其中山东、江苏的部分项目已实现并网发电,海上光伏正迈入落地实施的关键阶段。

从当前海上光伏项目的参与主体来看,中央企业与地方国有企业凭借其在资金、政策资源以及海域协调能力方面的绝对优势,已然成为现阶段开发的绝对主力。据索比光伏网的不完全统计,全国已启动的海上光伏项目规模已超50GW,在这一庞大的市场体量中,“国家队”的身影尤为突出。

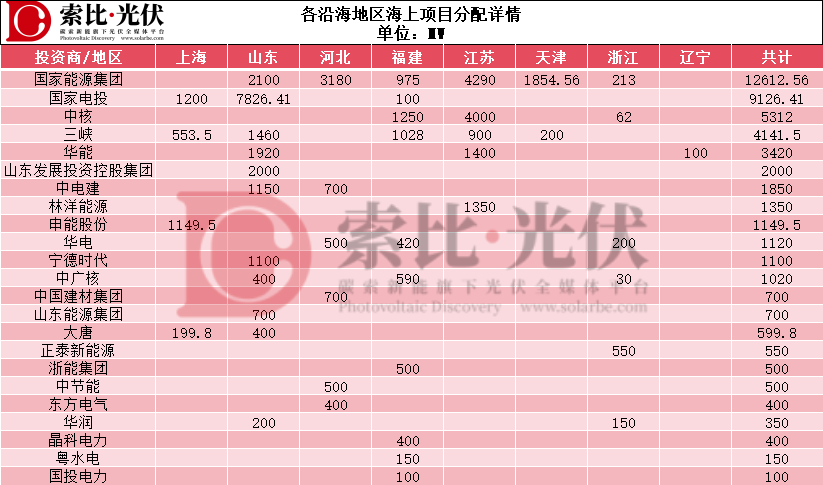

具体项目分配详情见文末

国家能源集团以12.6GW的项目规模遥遥领先,成为海上光伏开发领域的“领头羊”;国家电投紧随其后,项目规模超9GW;此外,中核集团、中国三峡集团、华电集团、华能集团、中广核集团、中国电建等央企也均拥有GW级别的项目储备。除央企外,正泰新能源、晶科电力、林洋能源、隆基绿能等民营企业也参与到海上光伏项目建设过程中。

从区域分布来看,各大央企的布局各有侧重。上海为例,国家电投旗下上海电力股份有限公司、申能股份在丹迪布局了1.2GW、1.15GW项目;在山东,国家电投的项目规模高达7.8GW,国家能源集团也有2.1GW的项目储备;河北地区则成为国家能源集团的重要阵地,项目规模达3.2GW;福建地区的项目分布更为多元化,中核集团、国家能源集团、三峡集团等均有重要项目布局,其中中核集团、三峡集团项目规模均超1GW,国家能源集团也有975MW规模项目;江苏地区同样是开发热点,国家能源集团有高达4.29GW项目规模,中核集团项目规模达4GW,华能集团也有1.4GW项目。

这种央国企主导的格局,与海上光伏开发的特性密切相关。海上光伏项目具有投资规模大、建设周期长、风险系数高、对政策与海域协调能力要求严苛等特点,而央国企在这些方面具备天然优势,强大的资金实力能够支撑巨额的前期投入,与政府部门的良好沟通协调能力能够有效推动项目审批进程,丰富的大型项目运营管理经验则能够降低项目风险,这些因素共同决定了央国企在当前海上光伏市场中的主导地位。

地方竞配密集落地

“风光同场”成主流开发模式

2025年以来,沿海各省市纷纷加快海上光伏项目竞争性配置的步伐,开发模式逐渐清晰,其中“风光同场”模式凭借其高效利用海域资源的优势,成为行业主流。

上海作为中国经济发展的前沿阵地,在海上光伏开发领域率先发力。8月,上海市公布了2.1GW“风光同场”海上光伏竞配结果,申能股份、上海电力、大唐集团、三峡集团等6个项目成功入选。值得注意的是,这些项目均布局在已建或在建的海上风电场区内,通过“风光同场”的模式,实现了光伏与风电场地的协同利用,大幅提升了海域的综合使用效率,为其他地区提供了宝贵的借鉴经验。

河北省9月公示了秦皇岛“风光同场”海上光伏项目安排,中国建材集团、中节能、东方电气、中国电建的5个项目成功入选,总容量达2GW。这些项目的落地,进一步推动了“风光同场”模式在华北地区的推广应用。

从各地区的竞配规则来看,细节设计更为科学合理。以上海为例,竞配方案明确要求,申报企业在获得项目开发权后一个月内,需向市发展改革委报送项目股权方案,其中牵头企业的股比需控制在不低于1/2、不高于2/3的范围内。同时,方案还明确支持牵头企业引入有能力的能源开发、装备制造、施工建设、设计规划等企业参股,尤其鼓励民营企业参与项目开发,这一开放的态度有利于充分调动市场各方资源,推动产业多元化发展。

上网电价方面,上海也制定了灵活的机制。机制电价由上海市发改委组织海上光伏项目自愿参与竞价形成,对于本轮竞争配置排名前二的海上光伏项目,单个项目申报机制电量占全年发电量比例上限按90%执行;其余项目则取70%和当年度上海市新能源上网电价市场化改革机制相关政策规定上限的低值,具体按照上海市新能源增量项目竞价工作方案执行。这种差异化的电价政策,既能够激励企业提升项目竞争力,又能够保障项目的合理收益。

此外,上海对项目开工与并网时间也提出了明确要求,申报企业需承诺在获得项目开发权后9个月内开工、1年半内实现全容量并网;对于场址位于涉界海域的项目,开工并网进度要求可适当延后,延后期限最长不超过1年。

大连市也在6月发布了2025年度第一批光伏竞配方案,一次性配置3GW的滩涂光伏规模,并对项目建设与并网时间提出了明确要求,项目需在2025-2026年启动建设,最晚于2030年实现并网。

技术与经济性

海上光伏发展的双重挑战

尽管海上光伏产业发展势头强劲,但在技术成熟度与经济性方面,仍面临着诸多挑战,这些挑战成为制约产业大规模发展的关键因素。

相关人士表示,就目前已下发指标的海上光伏项目整体推进情况来看,一方面部分海上光伏项目开发区域与渔业、军事、生态敏感区域冲突,其次高额的海域使用金、渔业养殖赔偿金以及复杂的用海审批程序等因素均影响着项目的开发建设进度,整体推进较缓慢。

为破解行业发展痛点,凝聚全产业链合力,2025年12月4-5日,由中国能源研究会新能源智能制造与应用技术专委会、中国电力工程顾问集团西北电力设计院、福建永福电力设计股份有限公司、索比光伏网等联合组织的2025第三届海上光伏大会将在福建盛大召开。

扫描图中二维码即可报名参会

本次大会旨聚焦海上光伏开发的核心需求与痛点,汇聚地方政府、科研院所、发电集团、设计院、设备企业、运维服务商等全产业链力量,深度解构海上光伏项目从规划、设计、施工到运营的关键难题,分享实战案例,探索技术路径与商业模式创新,构建覆盖“开发 - 设计 - 施工 - 供应 - 运维” 的全方位海上光伏建设运营大生态,推动行业高质高效发展。

若需完整掌握全国各沿海地区海上光伏项目分配详情,可扫描下方表格二维码进入小程序免费查看,第一时间掌握产业布局与投资风向。



索比光伏网 https://news.solarbe.com/202510/29/50011389.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国家能源局:6月全国新增建档立卡新能源发电(不含户用光伏)项目公布来源:国家能源局 发布时间:2026-07-20 15:01:28

国家能源局于2026年7月20日发布公告,公布2026年6月全国新增建档立卡新能源发电项目(不含户用光伏)情况。当月共新增项目3825个,总规模以光伏发电为主:其中光伏发电项目3787个,包括集中式36个、工商业分布式3751个;风电项目32个;生物质发电项目6个。所有风电、集中式光伏及生物质发电项目清单均随公告附件一并公开,而工商业分布式光伏项目清单则通过国家可再生能源发电项目信息管理平台网站另行发布。该数据反映了当月新能源发电项目在备案登记层面的建设进展与结构分布。

国家能源集团大渡河瀑电总厂汉源400MW光伏全容量投产来源:国能大渡河之声 发布时间:2026-07-17 10:48:12

国家能源集团大渡河瀑电总厂汉源400兆瓦光伏电站于7月13日实现全容量投产。该项目采用分期开发、多点布局方式,分为竹子坪、白岩湾、坭美、锣锅坪四大片区,总装机容量400兆瓦,并配套建设4座220千伏升压站及数十公里集电线路和场内外道路。所有光伏电力统一汇集至瀑布沟汇集站,与瀑布沟水电集群协同调度,形成“水光互补”一体化运行模式,有效缓解光伏发电的间歇性与波动性问题。作为大渡河流域瀑布沟水风光一体化基地的核心先导工程,该电站依托水电调峰能力,年均可输送清洁电能约5.17亿千瓦时,显著提升区域新能源消纳水平,助力国家级清洁能源基地建设。

国家能源集团1.15GW光伏项目用地获批来源:阿坝州自然资源局 发布时间:2026-07-17 08:47:23

阿坝茸安光伏项目获四川省政府正式批准用地,标志着这一国家能源集团在川装机规模最大的光伏项目进入实施阶段。项目位于阿坝县茸安乡,总装机容量115万千瓦(即1.15GW),占地约2.7万亩,含350个光伏方阵及2座220千伏升压站(占地49.5亩)。作为四川省2026年新开工重点项目,该项目年均利用小时数达1538小时,预计年发电量17.68亿千瓦时,是支撑大渡河流域水风光一体化清洁能源基地建设的关键工程。阿坝州自然资源局将依据批复要求,加强用地全过程监管,优化自然资源要素保障,推动项目依法合规加快建设,助力高原光能资源向经济动能转化,服务全州绿色高质量发展。(199字)

河北华电昌黎海上光伏试点项目海上光伏区新B标段施工总承包中标结果公示来源:中国华电集团电子商务平台 发布时间:2026-07-15 10:01:16

河北华电昌黎海上光伏试点项目海上光伏区新B标段施工总承包中标结果于7月14日公示,中国电建集团港航建设有限公司以3.45亿元中标。该项目位于河北省秦皇岛市昌黎县,属国内首批海上光伏示范工程之一。中标标段对应海上光伏区第②号施工区域中尚未建设的部分,直流侧装机容量为225.66MWp(该区域总规划直流容量285.91MWp,其中60.25MWp已建成)。工作内容涵盖光伏发电单元、汇流与变电设备、控制保护系统、电缆栈桥等建安工程,以及至海缆转化点的集电线路敷设。合同工期16个月,计划自2026年7月20日启动,至2027年11月20日完工。

山西:完成19.75GW风、光项目分配,中广核、国电投规模最大!来源:智汇光伏 发布时间:2026-07-15 09:50:50

2026年上半年,山西省完成19.745GW风电、光伏项目指标的竞争性配置,涵盖风电10.415GW、光伏8.98GW及风光同场项目0.35GW。配置工作分四批次推进:2月下达首批大型风光基地项目(600万千瓦),3月新增2个省级绿电直连项目(130万千瓦),5月公布第一批竞争性配置评审结果(449.5万千瓦),6月陆续批复朔州、晋中、运城、吕梁四市第二批新能源大基地项目(795万千瓦)。共计33家企业获得项目指标,其中中广核及其联合体获配规模最大(2350MW),国家电投及其联合体次之(1955MW),国家能源集团、华能集团各获1600MW,晶科及其联合体获1100MW。

云南文山州马关县170MW集中式光伏项目竞配启动来源:马关县人民政府 发布时间:2026-07-14 16:30:50

云南省文山州马关县正式启动170MW集中式光伏项目市场化配置工作,涵盖仁和(8万千瓦)、大栗树(5万千瓦)和都龙(4万千瓦)三个光伏发电项目。公告明确以公平、科学、高效为原则,面向社会公开遴选投资主体,要求申报企业具备合法资质、良好信用及新能源开发经验,并接受联合体参与。评审采用百分制量化评分体系,重点考察企业信用能力(10分)、项目建设运营能力(20分)、安全管理能力(10分)、电网接入消纳能力(10分)、带动乡村振兴能力(30分)、生态融合发展能力(10分)及土地综合利用能力(10分)七大维度。报名截止至2026年7月20日,后续将经资格审查、专家评审、公示、面商谈判等程序确定中选企业,并签订投资协议,同步强化全过程监管与履约约束。(199字)

云南大理州810.45MW风、光项目竞配启动来源:大理州能源局 发布时间:2026-07-14 09:13:30

云南省大理州于7月10日正式启动2026年第三轮新能源项目竞争性配置工作。本次竞配共纳入14个风、光项目,总装机容量达81.045万千瓦,其中光伏项目11个、合计65.7万千瓦,风电项目3个、合计15.345万千瓦。所有项目均实行市场化配置机制,风电项目参照光伏模式开展竞配,但开发建设须遵循国家及云南省风电相关管理政策。项目建设计划明确:统一于2027年2月开工,目标在2027年10月实现全部并网投产。该批次项目是大理州落实“十四五”可再生能源发展目标、加快清洁能源基地建设的重要举措,旨在通过公平、公开、择优方式优选投资主体,推动新能源高质量发展。(199字)

国投江苏新能源获取500MW光伏开发指标来源:国投江苏新能源 发布时间:2026-07-14 08:44:49

国投江苏新能源近日成功获得江苏省50万千瓦(即500MW)海上光伏开发指标,系其在长三角地区迄今单体容量最大的海上光伏项目。该项目是落实国家电投集团新能源发展战略、深度参与江苏沿海千万千瓦级海上光伏基地建设的关键举措。项目采用集约立体开发模式,严格避让生态敏感区,兼具环境友好性与资源高效利用特征。建成后预计年发电量6.1亿千瓦时,可年节约标煤18.6万吨、减排二氧化碳48.9万吨。目前,公司正加快推进海域使用论证、环境影响评价及项目备案等前期工作,力争项目早日开工投产,助力江苏省新型电力系统构建和“双碳”目标实现。(198字)

国家能源集团首家区域新能源交易中心在晋投运来源:国家能源集团 发布时间:2026-07-13 09:49:43

7月7日,国家能源集团山西新能源交易中心正式揭牌运营,成为集团首家区域新能源专业交易平台,也是落实“一省区一营销”部署、完成集中报价主体备案的首个试点。该中心实行主任负责制,整合山西公司与国电电力山西新能源资源,打破原有分散运营格局,构建政策研判、行情分析、风光互补交易及资源共享的一体化运营模式。通过深化营销与生产融合,推行“日计划、日复盘”机制,以提升风光功率预测精度为突破口,推动交易效益转化为实际经营成果。同步推进智能化平台建设与专业化人才培育,并建立涵盖集中办公、电力营销、合规保密和全流程风控的核心制度体系,确保业务在合法合规前提下高效运行。

国华东台竹根沙Z1风光同场海上光伏试点项目试验工段施工总承包中标结果公布来源:国能e招 发布时间:2026-07-13 09:47:59

国华东台竹根沙Z1风光同场海上光伏试点项目试验工段施工总承包中标结果于7月9日公布,中国电建集团中南勘测设计研究院有限公司以995.004831万元中标。该项目为海上光伏示范工程,整体直流侧装机规模约646.86MWp,采用分块发电、集中并网方案,并规划建设一座220kV海上升压站,通过2回220kV海缆接入陆上集控中心,最终经1回220kV线路并入电网。本次中标标段仅实施0.7MWp光伏发电单元(不含箱变及集电线路),工作范围涵盖土建施工、光伏设备采购与安装(含组件、逆变器、钢管桩、支架平台、专用电缆等)、全过程验收消缺、专项检测、配合整体调试并网及试运行、人员培训、竣工移交及质保服务等。所有设备须满足智慧电站技术要求及当地电网接入标准。

30%产能出局!这些光伏新国标,亮出了“生死牌”来源:马哥能源频道 发布时间:2026-07-13 09:23:32

2026年7月2日,工信部联合发改委、市场监管总局发布三项光伏强制性国家标准,覆盖硅多晶、硅单晶、光伏组件及逆变器全链条能效与能耗限额,将于2027年1月1日实施。新规大幅提高准入门槛,如多晶硅3级能耗收紧至6.4kgce/kg,TOPCon组件3级能效不低于23.2%,并新增双面率、衰减率等综合性能要求。标准具法律强制力,不达标产品将禁止生产销售。叠加当前行业严重产能过剩(供需比超2:1)、大面积亏损及装机放缓等现实压力,新国标实质成为淘汰落后产能的“生死牌”,预计约30%产能将退出市场。央国企集采已率先采用二级以上标准,加速行业向高效、低碳、一体化方向重构。
