湖南岳阳市2025年第四季度分布式光伏可开发容量公布

来源:Gessey聚焦新能源发布时间:2025-10-24 11:22:06

10月20日,湖南岳阳市发改委发布岳阳市2025年第四季度分布式光伏可开发容量,有7个黄色预警区域,5个绿色发展区域,剩余可开放总容量26.86万千瓦。

原文如下:

关于发布岳阳市2025年第四季度分布式光伏可开发容量的通知

各县市区发改局,国网湖南省电力有限公司岳阳供电分公司,有关光伏开发企业:

依据国家能源局电力行业标准《分布式电源接入电网承载力评估导则》(DL/T2041—2019)及《湖南省发展和改革委员会关于做好分布式光伏可开放容量管理有关事项的通知》(湘发改能源〔2024〕509号)相关要求,湖南省电力有限公司组织对各市州经营区范围内的2025年四季度各县市区分布式光伏接入可开放容量进行测算,岳阳地区计算结果公布如下:

一、可开放容量计算原则

1.县市区可开发容量以分布式光伏发电项目不向220千伏电网反送电为限。

2.低电压等级设备可开放容量服从高电压等级设备可开放容量。计算设备对应容量时剔除其供电范围内已接入的其他类型电源的出力。

3.110、35、10千伏电压等级公共线路、公共变压器供电范围内的分布式光伏发电项目可开放容量(含用户产权范围内接入的分布式光伏发电项目)不得超过本设备对应容量的80%。

二、总体情况

根据计算原则,国网湖南电力经营区岳阳地区各县市区分布式光伏接入可开放容量为26.86万千瓦。

三、红黄区情况

截至9月底,岳阳地区各县市区可开放容量为黄色的区域7个,为岳阳县、华容县、湘阴县、汨罗市、君山区、城陵矶新港区、屈原区。

四、计算结果

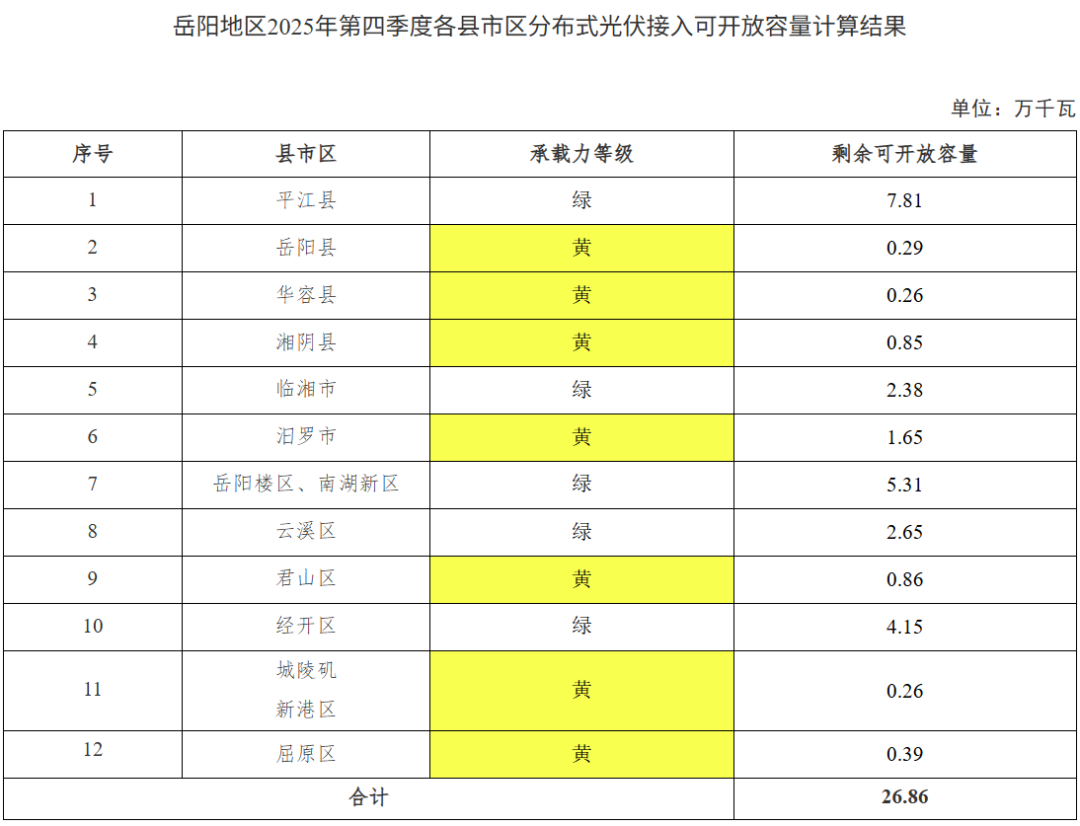

截至9月底,岳阳地区各县市区可开放容量计算结果见附件。

五、相关工作要求

1.各县市区要结合可开放容量情况有序推进分布式光伏发电项目的备案和建设,在开展项目备案时需提醒企业提前了解项目拟接入的台区、线路、变电站是否存在接入受限情况,对接入受限的项目应及时退窗并做好解释工作。

2.各发电企业应严格落实本通知、《关于支持分布式光伏发展规范相关管理事项的通知》(湘发改能源〔2023〕858号)和《关于进一步做好分布式光伏行业管理相关要求的通知》(湘发改能源〔2025〕21号)要求,户用自然人光伏在取得电网企业出具的接入系统方案、其他分布式光伏在取得备案手续和电网企业出具的接入系统方案后,方可开工建设;手续不齐全的,不得开工建设。

3.严禁以自然人名义开发户用非自然人光伏电站,请电网企业办理项目接网时认真甄别项目类型,县市区能源主管部门同步做好监管监督,如发现相关违规行为的,一律予以严厉查处,并对违规企业项目开发和并网进行限制等。请开发企业进一步加强行业自律,备案和接网时如实填报项目信息。

附件:岳阳地区2025年第四季度各县市区分布式光伏接入可开放容量计算结果


责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

机制搭台 场景拓展——浙江省整县光伏试点(钱塘区)建设经验来源:浙江省发展改革委 发布时间:2026-11-12 10:13:27

本文介绍了浙江省杭州市钱塘区作为整县屋顶分布式光伏开发试点的建设实践与阶段性成果。在省级统筹部署下,钱塘区以机制创新、资源摸排和流程优化夯实基础,构建“134X”工作体系,形成覆盖工业、地面、机构三类领域的开发格局;通过“光伏+园区、建筑、交通、农旅”四维融合拓展应用场景,建成全省首个超百万千瓦级“渔光互补”集群;依托“优惠企、做实富民、做强产业”三链联动,实现降本增效、村集体增收和绿色产业集聚,已招引绿色能源项目7个、总投资近百亿元。目前全区光伏装机达200万千瓦,支撑两个省级零碳园区创建,为全省整县光伏推广提供了可复制的经验路径。(199字)

四川省:支持民营企业通过市场化配置方式参与风光项目开发来源:四川省发展和改革委员会 发布时间:2026-11-09 09:58:35

本文介绍了四川省政府印发的《促进民间投资高质量发展工作措施》,旨在贯彻落实国家关于促进民间投资的决策部署,系统性激发民营企业投资活力。文件围绕“拓宽参与领域、疏通堵点卡点、强化要素保障、优化发展环境”四大维度,提出21项具体举措:支持民企通过市场化方式参与风光新能源开发,明确“三州”地区新能源项目民企配置占比不低于10%;鼓励其参与重大基建、矿产开发、高精尖产业、低空经济、城市更新及乡村振兴等领域;清理市场准入壁垒,规范招投标与政府采购,预留中小企业采购份额;强化资金、信贷、直接融资、用地、环评、用能等要素支持;并依托政企对接平台、人才培训、包容审慎监管等机制优化营商环境,推动民间投资实现量质双升。(199字)

海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

263.5MW!黑龙江第四季度可开放容量公布来源:黑龙江省发改委 发布时间:2026-10-30 09:29:07

黑龙江省发改委于10月28日公布2026年第四季度分布式光伏接入电网的可开放容量,全省合计263.5兆瓦。该数据基于国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展的全省承载能力评估结果,旨在科学引导分布式光伏项目合理布局与有序建设。公告明确,此举是为支持省内分布式光伏健康、可持续发展,避免因接入过度导致电网安全稳定运行风险。后续,省发改委将联合国网黑龙江电力公司建立常态化机制,定期发布承载力评估结果,持续为分布式光伏开发提供权威、动态的接入容量信息支撑。(199字)

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

3.5~6.7GW!河北省第四季度可开放容量公布来源:河北省发改委 发布时间:2026-10-26 09:10:47

河北省发改委于10月23日公布2026年第四季度全省可开放新能源并网容量。该数据以各县域为统计单元,在统筹考虑已核准、在建及计划开工等在途项目基础上进行测算,最终形成容量区间值:下限为3584.89兆瓦(即3.58GW),上限为6723.71兆瓦(即6.72GW),整体范围为3.5至6.7GW。这一数值反映了河北省在该季度内尚可接纳新增风电、光伏等可再生能源项目的并网空间,是地方政府和开发企业开展项目前期工作、申报接入及制定投资计划的重要依据。公告旨在引导新能源有序发展,保障电力系统安全稳定运行与消纳能力相匹配。

2026年Q4广西崇左市各县区分布式光伏可开放并网容量公示来源:崇左市发展和改革委员会 发布时间:2026-10-22 14:21:27

2026年第四季度广西崇左市分布式光伏可开放并网容量已公布,全市合计为116.5兆瓦。该数据基于各县区、乡镇电网承载能力评估结果,由当地电网部门于10月20日正式公示。评估覆盖崇左市全部下辖县区,其中宁明县为唯一被评定为“绿色”预警等级的区域,表明其电网具备相对充足的消纳与接入能力;其余所有县区均被划为“黄色”预警等级,反映当前电网承载压力较大,新增分布式光伏项目需谨慎规划、有序接入。此次公示旨在引导分布式光伏开发主体合理选址和建设,避免局部电网过载,保障电力系统安全稳定运行。

南方电网广东东莞供电局:东莞分布式光伏容量突破500万千瓦来源:羊城晚报 发布时间:2026-10-21 09:23:30

东莞分布式光伏并网容量于2026年突破500万千瓦,年发电量约55亿千瓦时,减碳效果显著。文章聚焦南方电网广东东莞供电局在推动分布式光伏高质量发展中的实践:一是提速并网服务,通过“靠前走访、定制方案、绿色通道”实现最快45天并网,推广“合同能源管理”模式降低企业用能门槛;二是强化电网支撑,加大主配网投资,完成网架升级,全市镇街光伏承载力评价全部达“绿色”水平,并提升午间削峰能力;三是优化技术路径,提供低压并网等个性化方案及“绿能管家”全程服务,助力企业降本增效。此举为东莞制造业绿色转型和“双碳”目标落地提供了坚实能源保障。(198字)
