江苏“136号文”征求意见:机制电量存量90~100%、增量90%,陆风光伏同价

来源:江苏省发改委发布时间:2025-10-14 08:22:22

近日,江苏省发改委发布《关于江苏省深化新能源上网电价市场化改革促进新能源高质量发展实施方案(征求意见稿)》,意见指出:

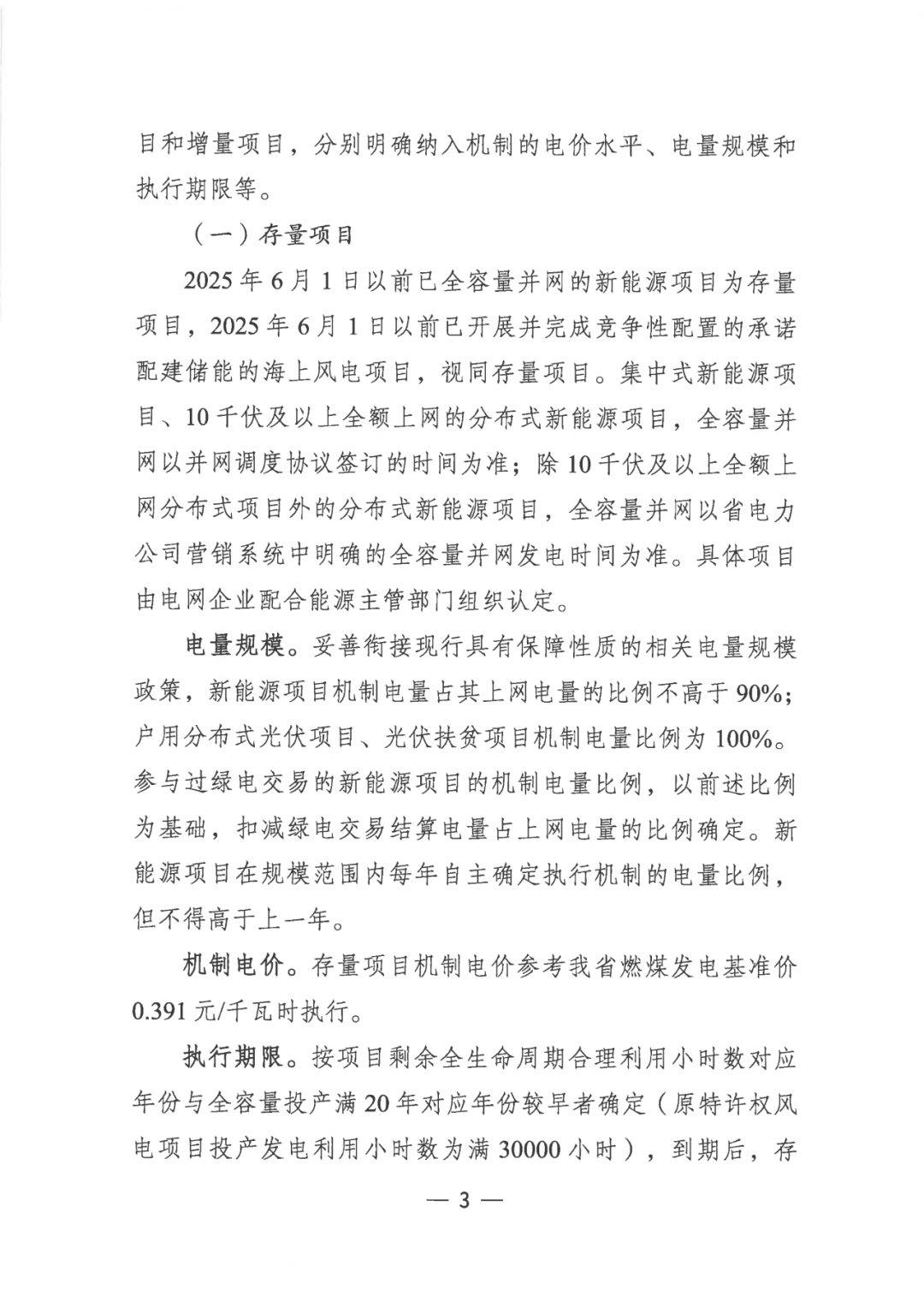

存量项目

机制电量:妥善衔接现行具有保障性质的相关电量规模政策,新能源项目机制电量占其上网电量的比例不高于90%;户用分布式光伏项目、光伏扶贫项目机制电量比例为100%。参与过绿电交易的新能源项目的机制电量比例,以前述比例为基础,扣减绿电交易结算电量占上网电量的比例确定。

机制电价:参考我省燃煤发电基准价391元/千瓦时执行。

执行期限:按项目剩余全生命周期合理利用小时数对应份与全容量投产满20年对应年份较早者确定(原特许权风项目投产发电利用小时数为满30000小时)。

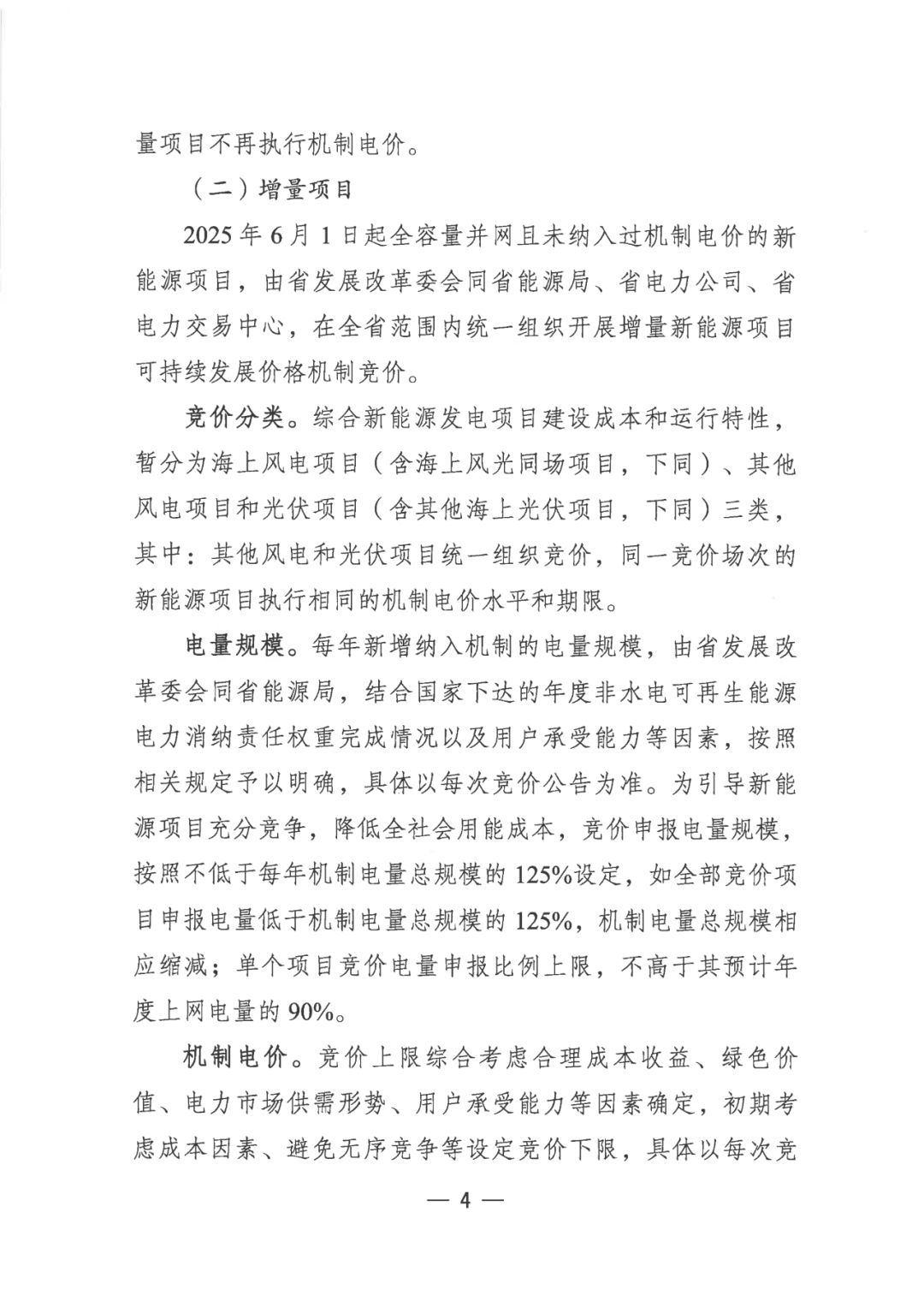

增量项目

机制电量:每年新增纳入机制的电量规模,由省发展改革委会同省能源局,结合国家下达的年度非水电可再生能源电力消纳责任权重完成情况以及用户承受能力等因素,按照相关规定予以明确,具体以每次竞价公告为准。

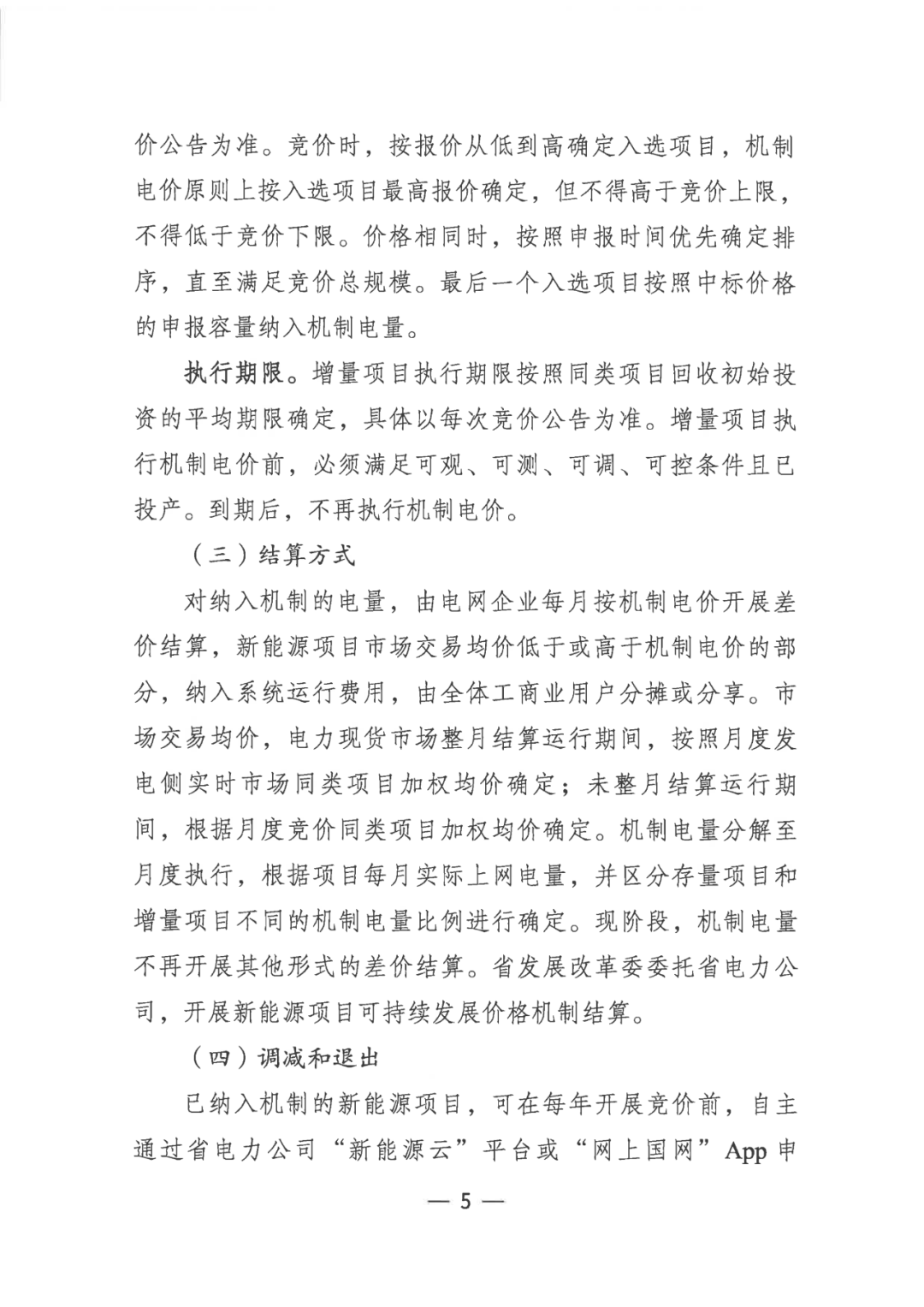

为引导新能源项目充分竞争,降低全社会用能成本,竞价申报电量规模按照不低于每年机制电量总规模的125%设定,如全部竞价项目申报电量低于机制电量总规模的125%,机制电量总规模相应缩减;单个项目竞价电量申报比例上限,不高于其预计年度上网电量的 90%。

机制电价:竞价上限综合考虑合理成本收益、绿色价值、电力市场供需形势、用户承受能力等因素确定,初期考虑成本因素、避免无序竞争等设定竞价下限,具体以每次竞价公告为准。

执行期限:增量项目执行期限按照同类项目回收初始投资的平均期限确定,具体以每次竞价公告为准。

增量项目执行机制电价前,必须满足可观、可测、可调、可控条件且已投产。

竞价分类方面,综合新能源发电项目建设成本和运行特性,暂分为海上风电项目(含海上风光同场项目)、其他风电项目和光伏项目(含其他海上光伏项目,)三类,其中:其他风电和光伏项目统一组织竞价,同一竞价场次的新能源项目执行相同的机制电价水平和期限。

原文如下:









责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广西2027年新能源机制竞价结果公示:光伏0.305元/千瓦时,8832个项目入围来源:广西电力交易中心 发布时间:2026-11-03 16:17:13

广西电力交易中心于2026年10月30日公示2027年增量新能源项目机制电价竞价结果:共8832个项目入围,包括57个风电项目(含5个分散式、52个集中式)和8775个光伏项目(含14个集中式、8761个分布式)。风电机制电价为0.359元/千瓦时,对应电量约857.3亿千瓦时;光伏机制电价为0.305元/千瓦时,对应电量约139.5亿千瓦时;风、光合计机制电量达99.69亿千瓦时。本次竞价申报总量为104.2亿千瓦时,设价格上下限为0.15–0.36元/千瓦时,单个项目纳入机制的电量不超过其全部上网电量的80%,机制电价执行期为12年。相较2026年,光伏电价微降0.005元/千瓦时,风电电价微升0.004元/千瓦时。

江苏100MW光伏发电项目重新报批!来源:镇江市丹阳生态环境局 发布时间:2026-11-03 10:30:17

江苏镇江丹阳市陵口镇100MW渔光互补光伏项目因选址调整启动环评重新报批。该项目由长峡清洁能源(丹阳)有限公司建设,拟在陵口镇多个行政村的水塘上方布置光伏阵列,装机容量为100MW(交流侧)、约130MW(直流侧),采用N型单晶580Wp组件及320kW以上组串式逆变器,实行分块发电、集中并网方案。此前该项目环评已于2026年3月获批,但因当地政府规划调整导致光伏站点选址变更,总平面布置发生重大变化,不利环境影响增加,依据相关规定须重新履行环评审批程序。目前项目尚未开工,无既有环境污染或生态破坏。总投资5亿元,计划工期12个月(含2个月准备期)。

浙江启动2026年新能源增量项目第2次机制电价竞价来源:浙江省发展和改革委员会 发布时间:2026-11-03 09:51:16

浙江省发改委与能源局正式启动2026年新能源增量项目第二次机制电价竞价工作,旨在落实国家及省级新能源电价市场化改革部署。本次竞价面向2025年6月1日至2027年底期间投产或计划投产的统调集中式、非统调集中式及分布式新能源项目(光伏与风电分类型出清),总机制电量规模为133.25亿千瓦时,执行期为12年。竞价实行边际出清方式,申报价格限于242—393元/兆瓦时,光伏与风电分别设规模配额,并设定81.82%的比例系数和110%的竞价充足率。未投产项目须提交履约保函,严格约束投产时效,延期超180日将取消资格并扣完保函。申报、审核、竞价及公示等环节均明确时间节点,依托新能源云平台和“网上国网”App分类实施。(199字)

广西:启动2027年新能源增量项目机制电价竞价来源:广西电力交易中心 发布时间:2026-10-28 09:29:34

广西电力交易中心于10月27日启动2027年新能源增量项目机制电价竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间全容量并网、且此前未纳入机制电价执行范围的风电与光伏项目,要求项目已完成2027年度竞价登记。申报须通过具备售电公司或虚拟电厂资质的竞价代理商进行,委托关系须在2026年10月28日18:00前完成确认。竞价总电量规模为104.2亿千瓦时,其中风电90.2亿千瓦时、光伏14亿千瓦时;两类项目分别组织申报与价格出清,风电竞价时段为2026年10月30日9:00–10:00,光伏为9:00–11:00。

《江西省增量新能源项目机制电价竞价实施细则(修订版)》政策解读来源:江西省人民政府 发布时间:2026-10-28 09:14:10

江西省发改委印发《增量新能源项目机制电价竞价实施细则(修订版)》,自2026年9月19日起施行,取代2025年版。该细则在总结首轮竞价实践基础上,围绕容量认定、竞价机制和考核管理三方面优化:一是更实事求是地认定并网容量,允许核准与实际规模存在合理偏差,同时强化企业责任,要求分布式项目全容量并网须满足“四可”条件,并对未投产项目实行承诺制;二是提升竞价科学性,提高边际机组入选门槛至申报电量的60%,剩余电量分配改按申报电量占比而非装机容量占比,并明确风光项目可合并竞价以增强竞争有效性;三是优化考核管理,取消未投产项目履约保函,缩短延期投产处罚周期,改为取消投资方下一年度竞价资格,并新增报价截止后自动封存机制以防控串通风险。细则标志着江西新能源电价市场化改革迈向常态化、精细化新阶段。

上海新“136号文”发布!新能源不再保量保价优先发电来源:上海发改委 发布时间:2026-10-23 09:32:42

10月20日,上海市发展和改革委员会发布《关于上海市贯彻落实新能源上网电价市场化改革有关事项的通知》(俗称“136号文”)。该文件标志着上海新能源发电上网机制的重大调整:自2024年11月起,新投产的集中式风电、光伏项目不再享受“保量保价”的优先发电政策,其全部上网电量需通过电力市场交易形成价格。已并网存量项目在过渡期内仍按原政策执行,但也将逐步纳入市场化交易范围。通知还明确,新能源参与市场交易可采取中长期合约、现货交易等多种方式,并鼓励配建储能或购买调峰资源以提升消纳能力。此举旨在落实国家新能源上网电价市场化改革部署,推动电力系统由计划调度向市场驱动转型,强化新能源在电力市场中的主体地位与责任。

TCL科技持股公司成立新能源公司 含光伏相关业务来源:企查查 发布时间:2026-10-23 08:57:48

近日,由TCL科技间接控股的TCL微芯科技(广东)有限公司全资设立江苏环和新能源有限公司,注册资本3000万元,法定代表人为吴庆军。该公司聚焦新能源领域,主营业务涵盖新兴能源技术研发、光伏设备及元器件制造、电力电子元器件制造以及电子专用材料研发等。其成立标志着TCL科技在新能源产业链,尤其是光伏相关环节的进一步布局。通过股权穿透可见,TCL科技作为最终控制方,依托旗下微芯科技实现对新公司的100%持股,体现了集团在半导体与新能源交叉领域的战略延伸。该动作既强化了TCL在先进制造与绿色能源方向的产业协同,也反映出其向光伏上游制造及核心技术研发拓展的明确意图。(198字)

河北华电90MW集中式光伏项目EPC招标!来源:光伏盒子 发布时间:2026-10-19 06:44:53

华电唐县90MW光伏项目EPC总承包启动招标,直流侧容量107.64MWp,配套220kV升压站及送出线路;计划2026年11月开工,2027年6月全容量并网;涵盖勘察设计、施工、设备采购(除核心设备外)、并网验收及智慧平台接入等全周期服务。

福建省2026年新能源增量项目竞价启动来源:福建省发展和改革委员会 发布时间:2026-10-15 13:55:31

福建省于2026年正式启动新能源增量项目市场化竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间已建成或计划建成并网、且未参与过同类机制的新能源项目(不含2025年1月27日前已配置的海上风电项目),允许分布式项目委托代理参与。竞价不区分技术类型,总机制电量规模为83.6亿千瓦时,申报电价区间为160.0—390.0元/兆瓦时,申报充足率为125%,单个项目电量申报上限为90%,执行期为12年。此举旨在落实《福建省深化新能源上网电价市场化改革实施方案》,推动新能源高质量发展。(198字)

总投资超3亿!湖南90MW光伏项目开工来源:京能清洁能源 发布时间:2026-10-14 10:35:53

湖南耒阳余庆90MW林光互补光伏发电项目于10月3日正式开工,总投资约3.04亿元。项目位于衡阳市耒阳市余庆街道,直流侧装机容量115.0045MW,交流侧并网容量90MW,采用720Wp单晶硅双面双玻组件,通过4回35kV集电线路接入哲桥110kV升压站,最终并入220kV烟洲变电站。建设单位为北京京能清洁能源电力股份有限公司西南分公司。项目创新采用林光互补模式,在保障光伏发电效益的同时,注重林地复合利用与林下植被恢复,兼顾生态修复与能源开发。整体建设周期为12个月,计划于2026年底实现全容量并网发电,目标打造湘南地区林光互补示范工程。(199字)

超6个月未投产,3年不得竞价!新疆2027年度下半年增量新能源项目机制电价竞价预公告来源:国网新疆电力有限公司 发布时间:2026-10-12 06:04:52

新疆电力公司于10月10日发布2027年下半年增量新能源项目机制电价竞价预公告,明确面向2027年7—12月计划投产、且此前未纳入机制电价执行范围的集中式与分布式新能源项目开展竞价。参与主体包括新申报项目及前期未竞得电量但资质有效的存量项目;对已竞得2025或2026年度机制电量但延迟投产超6个月的项目,将取消其投资方未来3年内所有新能源项目的竞价资格,并作废当次入选结果。公告设严格投产履约约束:延迟不超过6个月的,仅失效对应时段电量;超期则直接取消资格。机制执行期为10年,期间项目可自愿退出,退出后不再享受机制电价。
