河北136号文正式稿:存量40%~100%机制电量,增量最高80%,执行期10~14年!

来源:智汇光伏发布时间:2025-09-28 15:37:35

9月26日,河北省发改委正式下发《河北南网深化新能源上网电价市场化改革实施方案》《冀北电网深化新能源上网电价市场化改革实施方案》《河北省深化新能源上网电价市场化改革增量新能源项目竞价工作方案》(文件原文详见附件)。

9月8日,曾下发过3个文件的征求意见稿(详见《河北征求意见稿》)。

与征求意见稿相比,正式稿的内容基本无重大变化。关键内容如下。

一、存量项目

1、电量规模

集中式风电70%、集中式光伏40%(其中扶贫部分100%)、10kV及以上并网的工商业分布式光伏80%、其余分布式光伏和分散式风电100%。

对于同一电站兼具多种类型电量的,按相应类型容量占比加权确定其执行机制电量的最高比例

2、机制电价

河北南网:0.3644元/千瓦时。

冀北电网:0.372元/千瓦时。

3、执行期限

全生命周期合理利用小时数或投产运行满20年较早者的次月起退出差价结算机制。

二、增量项目

1、可以参与竞价的增量项目类型

2025年6月1日(含)以后投产的大型工商业分布式光伏不纳入机制电价执行范围

集中式、分布式新能源项目,不含光热发电项目、已开展竞争性配置的海上风电、海上光伏项目和存量新能源项目、已纳入机制范围的新能源项目。

分布式新能源项目可由代理商代理竞价,代理项目总容量≤100MW。

2、电量规模

机制电量占上网电量的比例由新能源项目自主申报、上限为80%

3、执行期限

风电、光伏执行期限暂定为10年、12年,后续根据市场运行实际情况调整。

海上风电、海上光伏单独组织竞价,确定纳入机制的电量规模和机制电价,执行期限暂定为14年

三、全容量并网规定

集中式项目:以电力业务许可证明确的并网时间和容量为准,其中单个项目分多次办理电力业务许可证的,以许可证上明确的最晚并网时间为准;电力业务许可证的容量与下达的年度开发建设方案的规模一致的视为全容量。

分布式项目(含分散式风电):以省级电网企业营销系统中明确的并网时间和容量为准,其中省级电网企业营销系统中明确的容量与备案文件或下达的年度开发建设方案的规模一致的视为全容量。

重要说明(这点特别友好,非常实事求是!):

因风机和光伏逆变器选型原因,实际并网规模略小于核准(备案)文件或年度开发建设方案规模的,也可视为全容量并网。

其中,风电项目偏差不超过单台额定功率最小机组的容量;光伏项目偏差不超过单台额定功率最小逆变器容量。风电项目最小机组容量和光伏项目最小逆变器容量由新能源发电企业提供相关证明文件或其他第三方提供的证明文件。

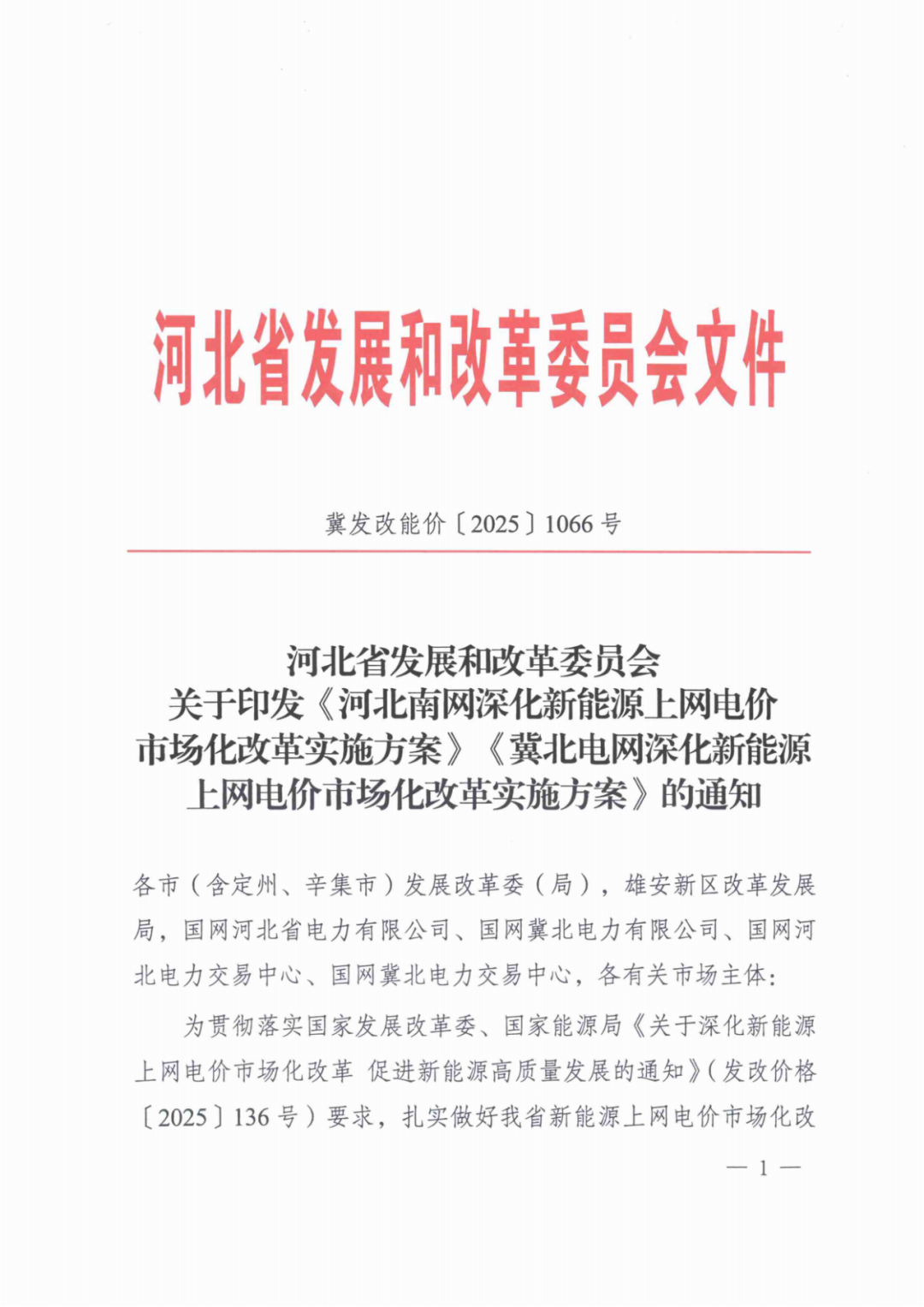

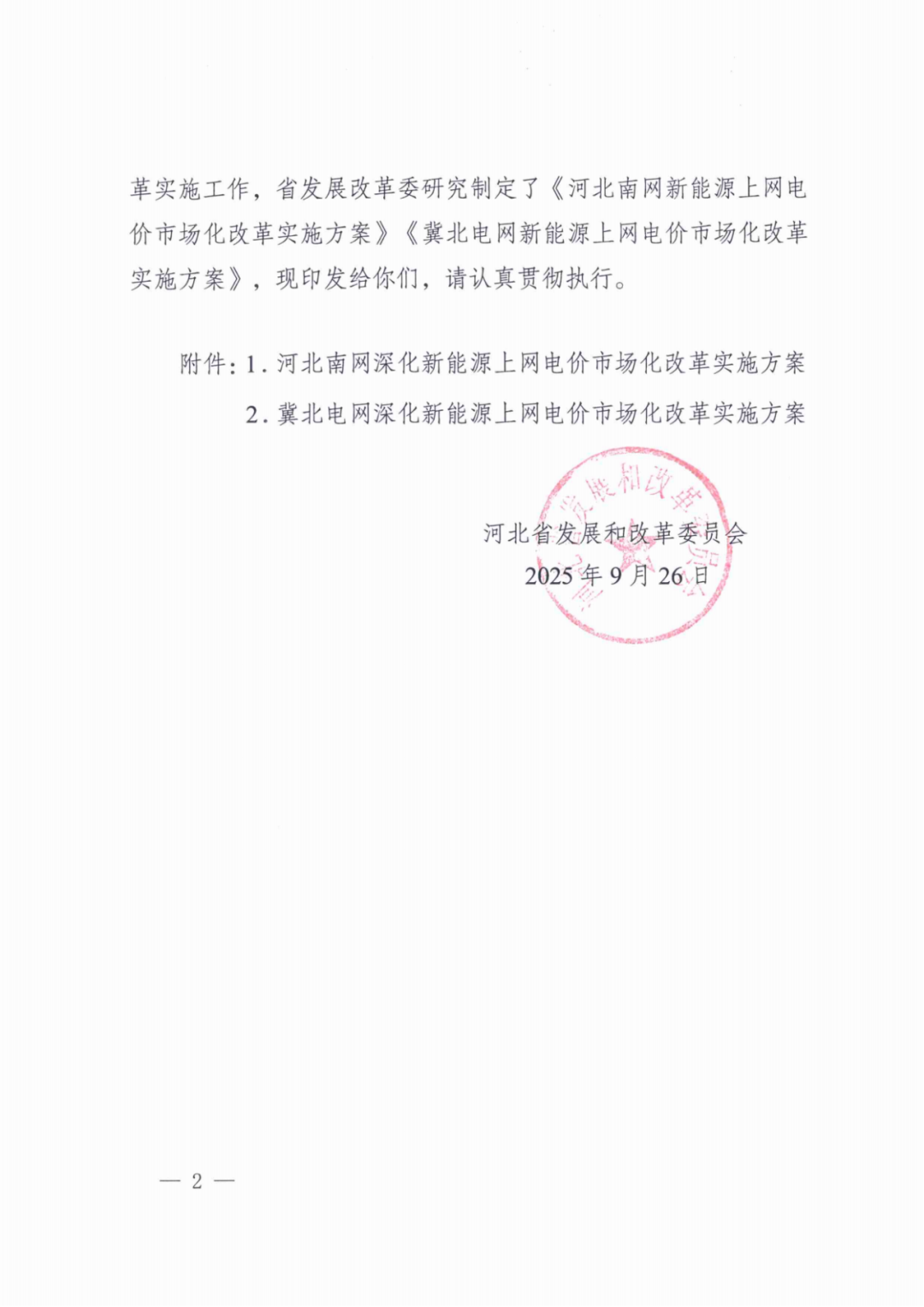

文件原文如下:

索比光伏网 https://news.solarbe.com/202509/28/50009525.html
责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.1元/W!河北石家庄100MW光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-08-04 08:47:59

河北华电晋州150MW集中式光伏项目一期(100MW)EPC总承包中标结果近日公示,中国能源建设集团安徽电力建设第二工程有限公司以21274.55万元中标,折合单价约2.127元/瓦。该项目位于石家庄晋州市,规划建设100兆瓦光伏发电系统,配套新建一座110千伏升压站,含一台100兆伏安主变压器,并建设24公里送出线路,接入润泽220千伏变电站。作为整体150MW项目的首期工程,该标段涵盖设计、采购、施工及并网调试等全过程总承包工作。中标单价反映出当前华北地区大型地面光伏项目在设备与施工成本优化背景下的市场化价格水平。

上半年全国光伏发电量同比增长超过40%来源:人民日报 发布时间:2026-07-29 09:10:41

截至2024年6月底,全国光伏装机容量达12.7亿千瓦,预计年内将超越煤电,成为我国第一大电源;上半年光伏发电量同比增长超40%,夏季午间出力占比已达三分之一。与此同时,行业正经历深度调整,面临同质化竞争与价格内卷压力。为规范市场秩序、推动高质量发展,中国光伏行业协会牵头编制并发布了团体标准《光伏行业成本核算模型通则》。该标准首次为光伏产品成本核算提供了统一、可操作的参考依据,有助于识别和监管低于成本销售行为,引导企业由价格竞争转向以技术研发、质量提升和品牌建设为核心的价值竞争。

广东10千伏及以上新能源可持续发展价格结算机制存量项目清单公布来源:广东省发展改革委 发布时间:2026-07-28 08:26:29

广东省发展改革委于2026年7月23日印发通知,正式公布首批纳入“10千伏及以上新能源可持续发展价格结算机制”的存量项目清单。该机制依据国家及广东省关于深化新能源上网电价市场化改革的系列文件设立,旨在通过规范价格结算方式,支撑新能源高质量发展。清单项目由各地市能源主管部门组织申报,经省、市两级能源部门与电网企业联合核实、公示及异议处理后确认。针对前期漏报项目,相关企业须于8月底前向属地能源主管部门补报材料;各地市需在9月底前完成审核与公示,并将信息报送至省发展改革委(能源局),后续将由省级部门会同广东电网公司、深圳供电局复核,统一印发增补清单。

100MW渔光互补光伏项目正式开工!来源:肥西发布 发布时间:2026-07-21 09:12:23

安徽省合肥市肥西县山南镇店阳新能源100MW渔光互补光伏发电项目近日正式开工。该项目总投资5.14亿元,租赁约2600亩塘口水面建设光伏阵列,配套建设占地18亩、总建筑面积1603平方米的升压站(含综合楼、配电楼等四座建筑)。建成后预计年产值约3800万元,可带动当地村集体经济年增收超200万元;每年节约标准煤约4.61万吨,减少二氧化碳排放约12.59万吨。为保障项目顺利落地,山南镇成立专项工作小组,高效完成青苗摸排、地勘、租赁补偿协议签订及国资处置等前期工作,实现地块与塘口筹备同步推进、如期开工。

100MW渔光互补光伏发电项目正式开工!来源:肥西发布 发布时间:2026-07-20 10:07:00

肥西县山南镇店阳新能源100MW渔光互补光伏发电项目近日正式开工建设。该项目总投资5.14亿元,租赁约2600亩塘口,配套建设占地18亩、总建筑面积1603平方米的升压站(含综合楼、危废间、配电楼等四座建筑)。建成后预计年产值约3800万元,带动村集体经济增收超200万元;每年可节约标煤约4.61万吨,减少二氧化碳排放约12.59万吨。为保障项目落地,山南镇成立专项工作小组,高效完成青苗摸排、地勘、租赁补偿协议签订及国资处置等前期工作,实现如期开工。后续将聚焦关键节点,强化统筹协调,加快推进建设,助力乡村振兴与绿色低碳高质量发展。(199字)

新疆2027年上半年机制电价竞价结果解读:光伏电价上涨 72.67% 机制电量同步收窄来源:索比光伏网 发布时间:2026-07-17 15:23:46

本文解读新疆2027年上半年增量新能源项目机制电价竞价结果。本轮光伏机制电价定为0.259元/千瓦时,较2026年的0.15元上涨72.67%,逼近0.262元的上限;风电电价为0.23元/千瓦时,上涨9.52%,均结束此前持续下行趋势。与此同时,机制电量保障规模显著收窄:光伏从67.64亿千瓦时降至32.31亿千瓦时,风电从130.62亿千瓦时降至79.84亿千瓦时;单个项目申报上限比例由80%下调至50%,叠加太阳能年利用小时数调低至1022小时,实际可获保障收益电量大幅减少。值得注意的是,甘肃、云南同期竞价电价也同步上升,反映全国范围内新能源机制电价正从初期“低价抢装”阶段转向基于真实运营成本的理性回归。

北京通州:建设分布式光伏、储能等项目,最高100万元支持来源:北京市通州区经济和信息化局 发布时间:2026-06-25 11:20:22

北京市通州区经济和信息化局于2026年6月印发《关于北京城市副中心支持工业和软件信息服务业绿色低碳转型发展的若干措施》,旨在推动区域产业绿色化、低碳化发展。《措施》聚焦制造业与软件信息服务业两大领域,围绕绿色改造升级、绿色能力提升、低碳零碳转型、可再生能源利用及绿色交流活动五大方向提供财政支持。其中,对建设分布式光伏、地源热泵、空气源热泵、污水源热泵、生物质能源及储能等新能源项目,最高给予100万元补贴;对节能节水减排改造、绿色工厂建设、碳排放强度下降、碳足迹管理及CCER交易等,分别设定50万至100万元不等的支持标准。政策自印发之日起实施,强调“从优不重复”原则,并替代此前相关细则。

取消!河北保定100MW光伏发电项目来源:保定市徐水区发展和改革局 发布时间:2026-06-03 08:52:37

河北省保定市徐水区发展和改革局于6月2日发布公示,拟对辖区内一个光伏新能源项目进行调整处置。该项目为徐水区100MW光伏发电项目,由河北极致电力科技有限公司投资建设,该公司系保定市长城控股集团有限公司控股子公司。根据省、市关于加强新能源项目规范管理的最新工作要求,经综合研判,徐水区决定取消该项目建设。公示旨在向社会公开拟处置意见,接受监督。此举反映了地方对光伏项目审批与实施的动态监管,强调项目需符合政策导向、资源匹配及实际推进条件等要求。目前该项目尚未建成,处于前期管理阶段即被终止。

河北500MW光伏+100MW/400MWh储能EPC招标来源:招标采购导航网 发布时间:2026-06-01 09:30:20

本文介绍了河北阜平1GW光伏保障性并网项目一期工程的EPC总承包招标信息。该项目位于保定市阜平县史家寨乡、大台乡和台峪乡,一期建设规模为交流侧500MW、直流侧600MWp,并配套新建一座220kV升压站(含2台250MVA主变)、100MW/400MWh储能系统及25公里送出线路。招标范围涵盖初步设计与概算、施工图设计、竣工图编制、设备材料采购与管理、全部建安施工、系统调试、并网验收、专项验收及质保期内运维等全过程工作。投标人须具备工程设计综合资质、电力行业甲级设计资质或电力工程施工总承包一级及以上资质,且不得处于资质预警或异常状态;联合体投标被接受。投标截止时间为2026年6月18日。

青海油田凯驰光伏电站累计发电量突破10亿千瓦时来源:北青网 发布时间:2026-03-18 08:39:12

青海新闻网·江源新闻客户端讯3月16日,中国石油首个百万千瓦集中式并网发电项目传来捷报:位于中国石油青海油田公司的凯驰100万千瓦光伏电站自投运以来,累计发电量成功突破10亿千瓦时大关,标志着世界海拔最高油气田在绿色转型中迈出了坚实一步。作为格尔木燃机电站重启及配套新能源项目的重要组成部分,凯驰光伏电站总装机容量100万千瓦,配套建设有330千伏升压站及53.5千米送出线路,于2024年11月30日正式投运。

运行40年的光伏组件,发电效率仍能维持80%!来源:国际能源研究中心 发布时间:2026-02-03 09:10:42

近日,瑞士一项最新研究显示,上世纪八九十年代安装的太阳能组件在运行近四十年后,多数仍能维持80%以上的初始发电效率,远超业界通常的25年质保期限。瑞士南方应用科学与艺术大学领衔的研究团队,对1987年至1993年间安装的六套光伏系统进行了长期追踪。这些系统持续运行至今,为研究提供了数十年的性能监测数据。
