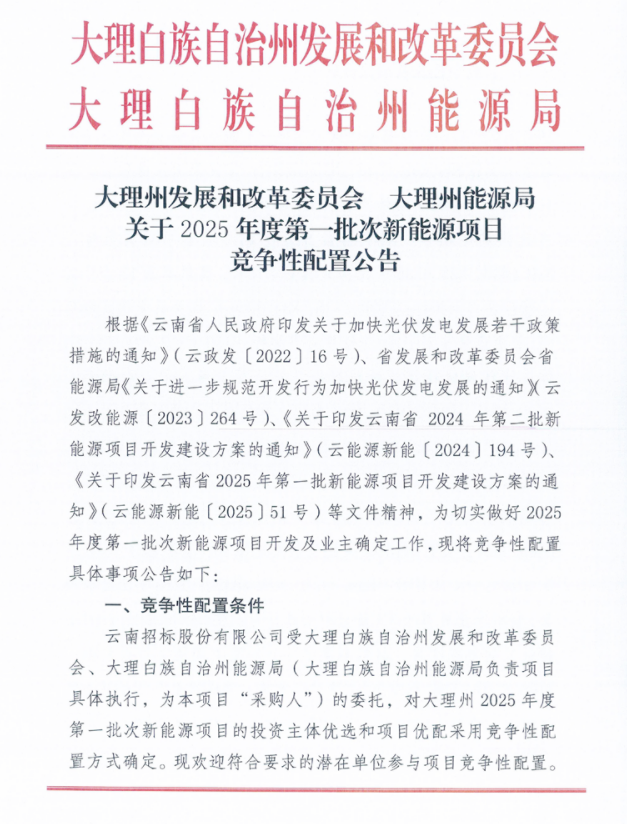

7月29日,云南省大理州发展和改革委员会 大理州能源局发布《关于2025年度第一批次新能源项目竞争性配置公告》。

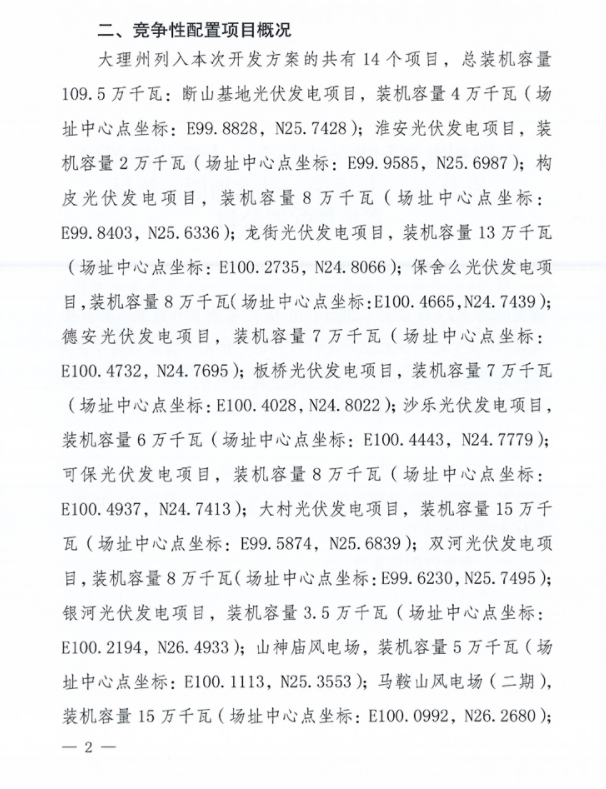

公告指出,大理州列入本次开发方案的共有14个项目,总装机容量109.5万千瓦。其中涉及2个风电项目,容量共计200MW。

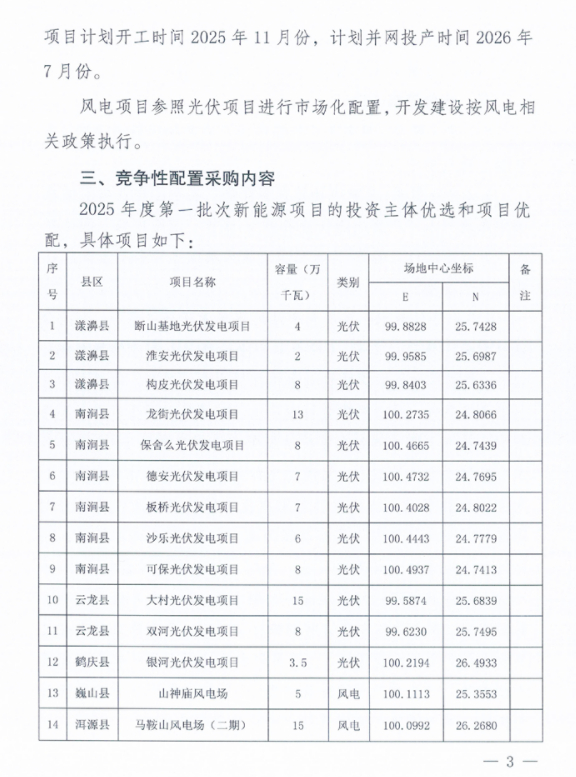

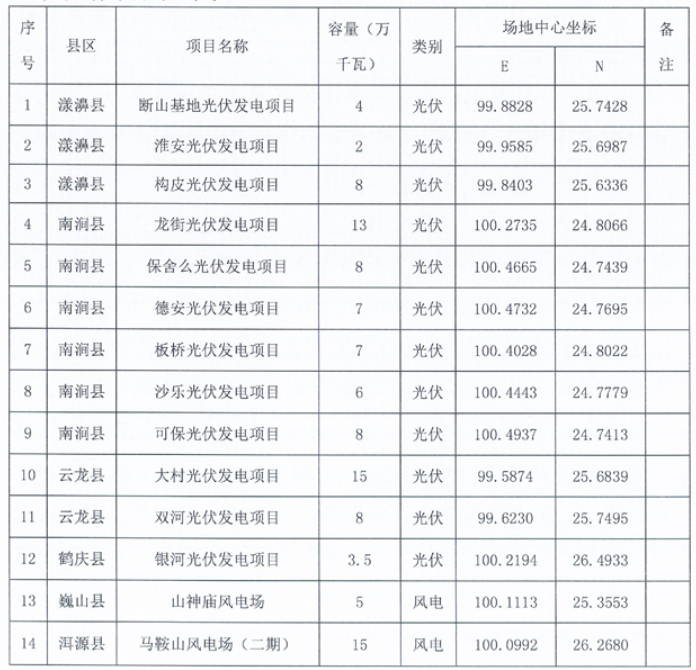

项目计划开工时间2025年11月份,计划并网投产时间2026年7月份。

详情见下:








7月29日,云南省大理州发展和改革委员会 大理州能源局发布《关于2025年度第一批次新能源项目竞争性配置公告》。
公告指出,大理州列入本次开发方案的共有14个项目,总装机容量109.5万千瓦。其中涉及2个风电项目,容量共计200MW。
项目计划开工时间2025年11月份,计划并网投产时间2026年7月份。

详情见下:








本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
11月20日,云南普洱市公示2026年第一批岔河村和文玉村光伏发电项目投资主体优选结果,中石油太湖(北京)投资有限公司成功中选。该项目总装机容量500兆瓦,属普洱市重点推进的清洁能源建设项目。此前于11月9日发布的竞争性磋商公告明确了项目实施要求:原则上开工后8个月内须具备投产条件,开工后1年内须实现全容量并网。公告对投资主体的技术能力、建设经验、资金实力及消纳保障等提出综合评审要求。此次中选标志着中石油正式参与云南大型地面光伏项目建设,项目建成后将助力当地能源结构优化与“双碳”目标落实。(198字)
云南省于11月10日启动崇仁光伏发电项目竞争性磋商,该项目装机容量为100兆瓦(10万千瓦),占地约2500亩,选址于怒江州泸水市老窝镇。作为省级新能源配置试点,项目拟纳入火电与新能源联营支持体系,旨在推动源网荷储协同和能源结构优化。建设周期安排明确:计划2027年2月开工,2027年9月实现首批机组并网发电,2028年2月完成全容量并网投产。公告标志着云南在“十四五”可再生能源发展关键阶段,加快大型光伏基地布局与多能互补机制落地的具体行动。
云南省普洱市与景洪市于11月9日联合启动2026年度第一批新能源项目投资主体竞争配置工作,共推出7个光伏项目,总装机规模达675兆瓦(MW),分为3个标段实施。此次优选面向符合条件的能源投资企业,旨在通过公开、公平、公正的竞争方式,择优确定各项目的开发投资主体。项目分布于普洱市和景洪市辖区内,是云南省加快推进可再生能源发展、优化能源结构的重要举措之一。公告明确了申报条件、评审标准、时间节点及流程要求等关键信息,标志着相关项目前期工作正式进入实质性推进阶段。该批项目建成后,将为当地提供清洁电力,助力实现“双碳”目标。
11月3日,吉林省能源局下达“吉电入京”工程配套新能源项目建设指标,京能集团获得400万千瓦(即4GW)风光项目开发权。该工程依托一条全长超1000公里、途经吉林至北京六省市的±800千伏特高压直流输电通道,计划2029年建成投运,实现吉黑两省清洁电力直送北京。配套新能源项目包括白城235万千瓦风电与65万千瓦光伏、松原100万千瓦光伏,形成风光互补、多能协同格局;同步规划建设电网接入、配套储能及送出通道等支撑工程。京能集团已于2023年12月成立京能松辽能源(吉林)公司负责推进,并于11月2日启动火电调峰项目设计招标。后续将加快黑龙江区域指标落地,严控生态环保与建设质量,力争项目早日开工、建成并网。
贵州省能源局于11月5日发布通知,正式下达黔西市甘棠风电场等4个风电光伏发电项目的建设计划,总装机规模达628兆瓦。这批项目涵盖风电与光伏两类可再生能源,是贵州加快清洁能源布局、推动能源结构优化的重要举措。通知明确由中能建(中国能源建设集团)和国家电投(国家电力投资集团)两家中央企业牵头开发,体现了大型能源国企在地方新能源项目建设中的主导作用。项目将按计划推进前期工作、核准及建设,建成后有助于提升贵州可再生能源装机比重,支撑区域能源低碳转型与电力保供能力。该批指标的下达标志着贵州2023—2024年度重点新能源项目进入实质性实施阶段。(198字)
10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。
山东省发改委于2026年10月15日发布《山东省发电侧可靠容量补偿实施细则(征求意见稿)》,旨在贯彻落实国家发改委、国家能源局关于完善发电侧容量电价机制的政策要求(发改价格〔2026〕114号)。该细则拟建立覆盖风能、太阳能等可再生能源项目的可靠容量补偿机制,明确其在保障电力系统安全稳定运行中所贡献的可用容量可获得相应容量电费补偿。此举标志着山东将风电、光伏等波动性电源纳入容量补偿体系,推动多元电源协同参与系统可靠性建设。文件面向社会公开征求意见,截止时间为2026年11月15日,公众可通过电话或电子邮件向省发改委价格处反馈建议。(198字)
西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)
云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。
河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。
本文是云南省永德县关于2025年第三批新能源项目(二次)市场化竞配的磋商公告。公告依据云南省发改委、能源局多项政策文件,面向社会公开遴选投资主体,开发总规模255MW的光伏项目。项目分为两个标段,允许企业单独或联合参与;明确要求开工后1年内全容量并网,开发期25年,期满无偿收回;上网电价执行云南省及国家最新市场化定价政策,并强调项目须具备电网调节能力。竞配企业须具备合法资质、良好信用与财务能力,严禁倒卖指标、转包分包等行为,且对未按期开工等违约情形设定了严格退出与赔偿条款。磋商文件获取及响应截止时间、地点、监督部门等程序性事项亦一并公布。
