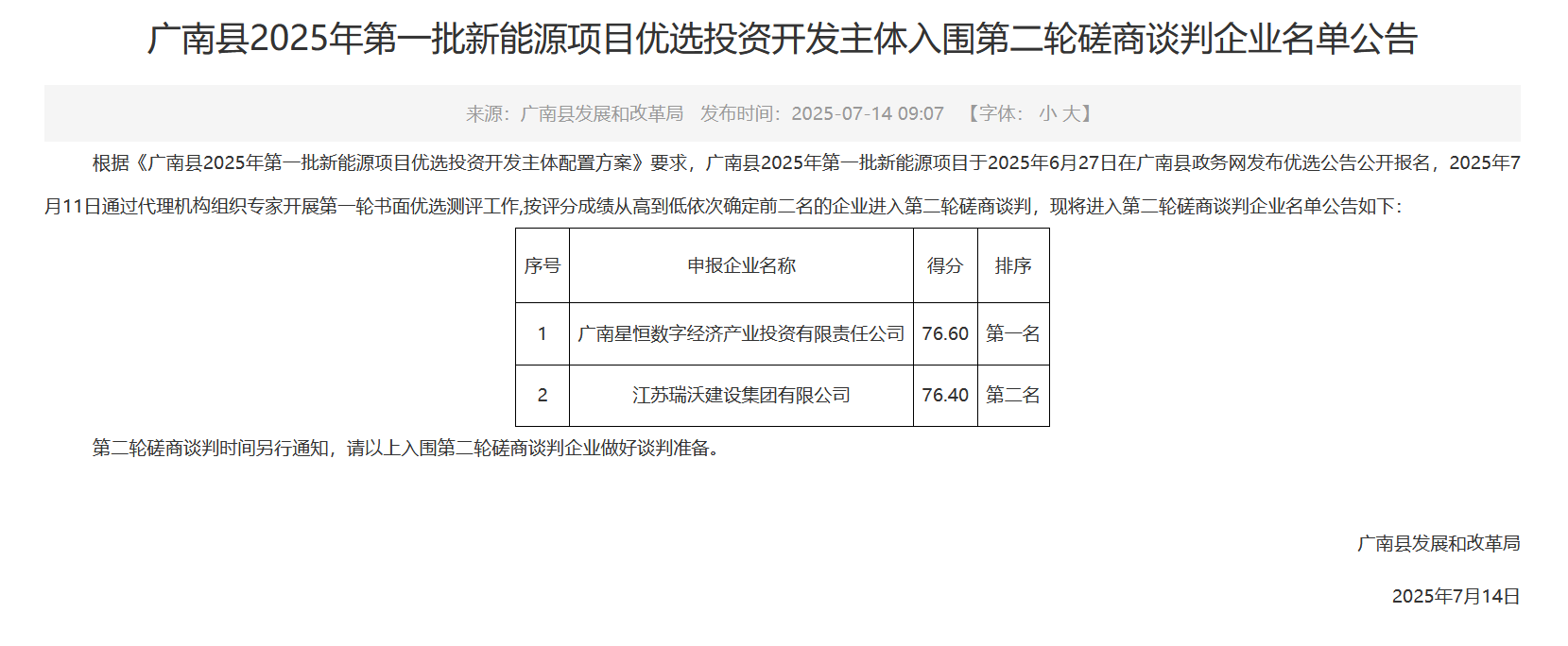

7月14日,云南广南县发布广南县2025年第一批新能源项目优选投资开发主体入围第二轮磋商谈判企业名单公告,广南县第一批新能源项目共计305MW。

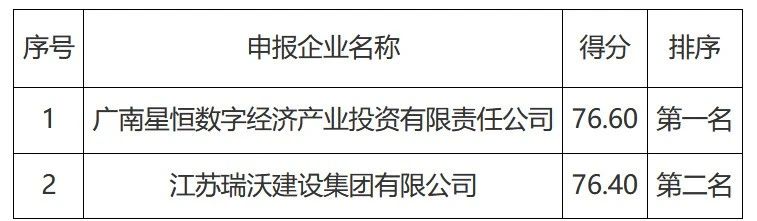

根据公告,2025年7月11日通过代理机构组织专家开展第一轮书面优选测评工作,按评分成绩从高到低依次确定前二名的企业进入第二轮磋商谈判,现将进入第二轮磋商谈判企业名单公告如下:

在6月广南县公布的2025年第一批新能源项目优选投资开发主体公告中了解到,该批次光伏项目总装机容量30.5万千瓦,其中:布标村光伏发电项目,装机容量5万千瓦;羊街光伏发电项目,装机容量6万千瓦;石门洞光伏发电项目,装机容量4.5万千瓦;黑支果乡光伏发电项目(三期),装机容量8万千瓦;纳弄光伏发电项目(二期),装机容量7万千瓦。
确定项目业主后10个工作日内签订投资开发协议,项目协议签订1个月内办理备案手续,备案后2个月内(剔除开工前置手续办理时间)应实现开工,原则上开工后8个月内应具备投产条件,12个月内应具备全容量并网条件。

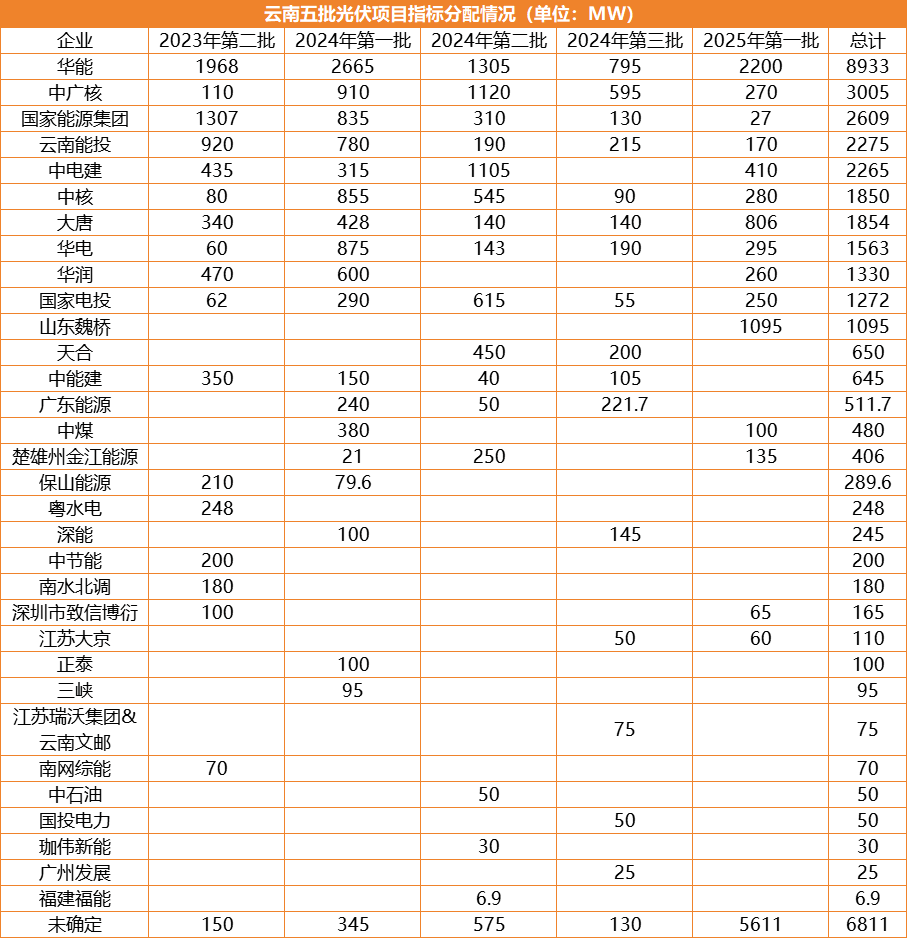

此前,光伏們已统计6.4GW云南省2025年第一批光伏项目指标业主。其中,中国华能获2.2GW光伏项目位列第一。截至目前,仍有5.6GW光伏指标业主暂为明确。

2025年第一批新能源指标共计175个,合计规模约14.49GW。其中,光伏项目共计143个,合计规模12.03GW,风电项目32个,合计规模2.455GW。
