创国内光伏行业之最!中广核400MW海上光伏项目全容量并网发电

来源:中国电力报发布时间:2025-05-28 10:57:23

在”创新、协调、绿色、开放、共享“新发展理念提出10周年、“绿水青山就是金山银山”理念提出20周年之际,中国广核集团策划开展”走进新国企·中广核绿水青山行“第二期活动。5月27日,第二期活动走进山东招远,邀请人民日报、新华社、央视、人民政协报、中新社等近20家主流媒体共同见证中广核烟台招远400兆瓦海上光伏项目全容量并网发电。

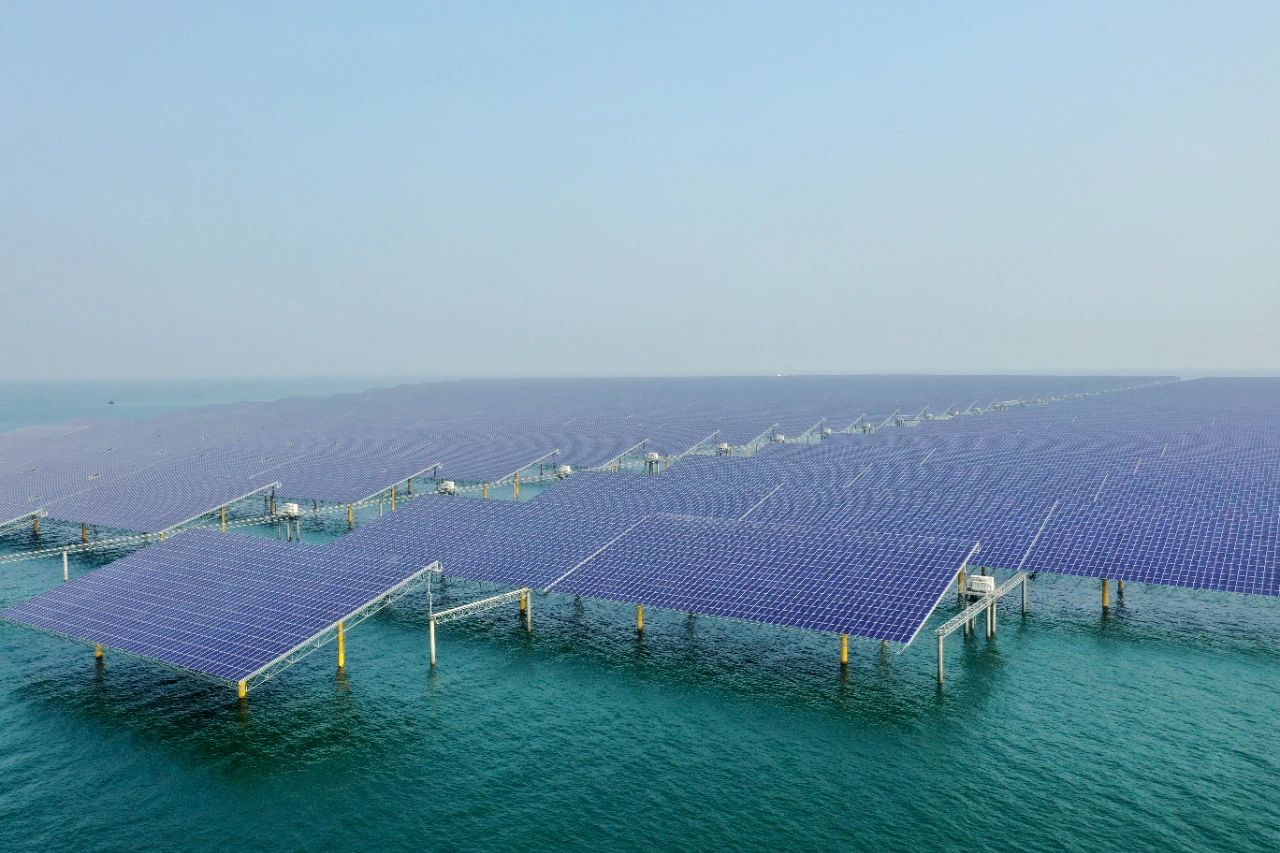

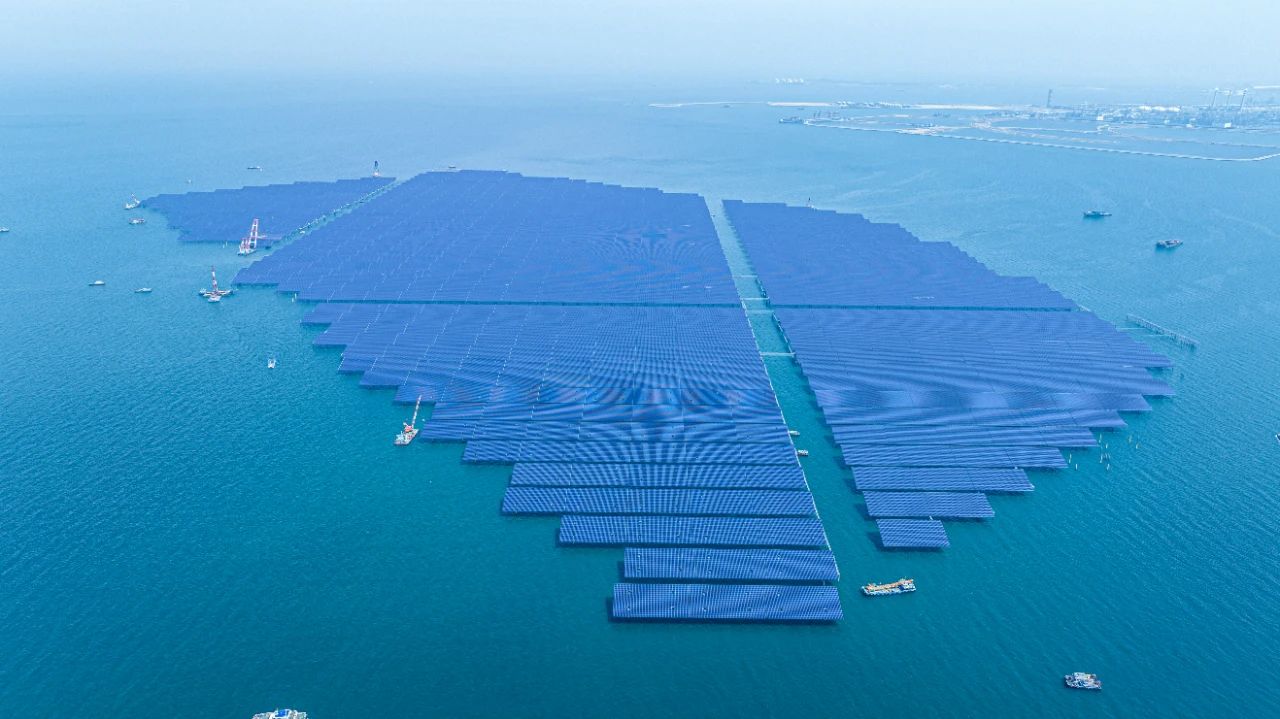

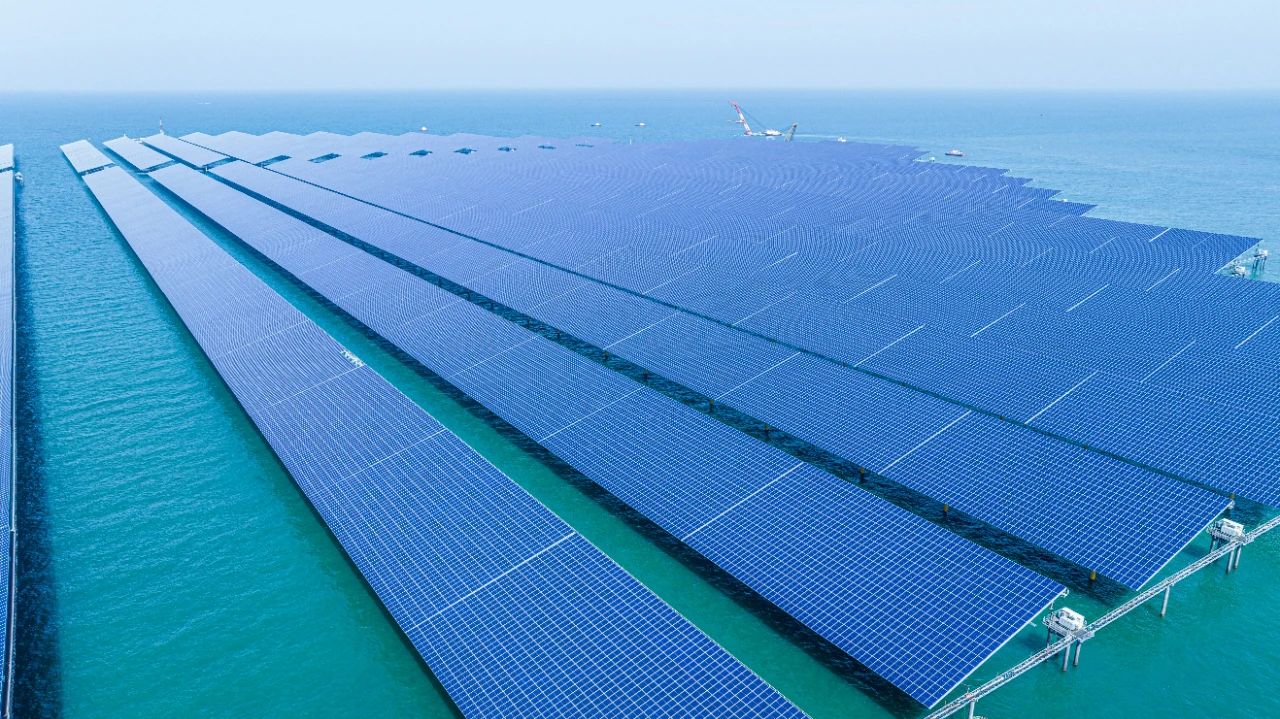

在莱州湾的粼粼波光中,76万块海上光伏组件构成的蓝色矩阵正源源不断输送绿色电能。作为中广核贯彻新发展理念、践行“双碳”战略的创新实践,该项目成功应用了自主研发的双面双玻海上光伏组件等一系列创新产品,并形成可复制推广的海上光伏项目施工成套工艺体系,对我国海上光伏规模化发展具有重要意义。

打造海上光伏样板工程 年发电量近7亿千瓦时

中广核烟台招远400兆瓦海上光伏项目位于山东省招远市莱州湾海域,光伏场区距海岸最近距离2公里,最远距离6.2公里,总用海面积512.7公顷,通过16回35千伏集电线路接入220千伏陆上升压站。

“该项目于2023年12月26日开工建设,场区水深8.5米至11米,是山东省首批竞配的十个海上光伏项目场址中水深最深的项目。”中国广核新能源控股有限公司党委书记、董事长张志武表示,项目从设计之初即融入全生命周期绿色理念,预计年平均发电量6.94亿千瓦时,等效减少标煤消耗约20.87万吨,减排二氧化碳约53.58万吨,相当于植树造林1562公顷,生态效益和经济效益显著。

山东省能源局党组成员、副局长孟凡志表示,山东省大力发展新能源和可再生能源,坚持全域统筹、海陆并进,加快推进大型清洁能源基地建设,全力打造能源绿色低碳转型示范区。中广核烟台招远400兆瓦海上光伏全容量并网发电,是山东省能源领域经略海洋、向海图强的又一生动实践,将有效推动区域能源结构转型升级,对于加快构建多元互补的能源供给体系、助力打造现代海洋经济发展高地具有积极意义。

三大创新应用大展身手 锻造海上光伏“中国方案”

中国广核新能源控股有限公司党委副书记、总经理李光明表示,中广核坚持创新驱动发展,联合产业链攻克海洋环境适配技术,项目团队在光伏组件研发应用、支架单元技术设计以及海上打桩等方面打造三大创新应用,取得显著成效。

海洋环境具有高盐雾、高湿度、高风载、高洋流冲击等特性,对组件的材料防腐、结构特性、系统稳定性等提出较高要求。针对项目环境特性,中广核以开放协作理念联合产业链伙伴研发国内首批适应海洋环境的单晶硅异质结N型双面双玻组件,光电转换效率达22.86%,组件双面率大于85%。通过该组件的研发和应用,中广核取得“纳米全钝化接触晶硅异质结双面太阳能电池及其制造方法”“一种海面光伏发电设备表面盐垢清理机构”等7项专利,有力推动了海上光伏组件的技术进步。

中广核烟台招远400兆瓦海上光伏项目由121个发电单元组成,每个发电单元由6至8套光伏支架单元组成。项目团队采用行业首创的“大跨度螺栓球钢网架+螺旋变径钢管桩”技术方案,打造光伏支撑“超级支架”。单套光伏支架单元可承载装机容量590千瓦,长69.3米,宽37.3米,相当于6个标准篮球场大小,承重约120吨,其承载装机容量以及支架尺寸两个维度均为国内光伏行业之最。

此外,通过开展数值风洞模拟、测压风洞试验等设计安全性复核,从设计上保证了支架单元稳定安全。支架螺栓球节点部位均包覆冷缠矿脂带,有效提高了节点密闭性能和抗腐蚀性能。

项目现场,覆盖近500公顷海域的蓝色光伏组件舒展至海天相接处,这片“蓝色海洋”下方,4400多根管桩发挥着关键支撑作用。该项目研究形成了“多管桩高精度同步定位”等桩基施工工艺,并研发建造了“电建海装001号”新型打桩船,是全国首台(套)海上光伏智能高效打桩装备。在实际应用中,通过“北斗+GPS”双重精准定位方式,实现桩基位置精准度控制在厘米级。配置的波浪补偿系统,能够降低船体晃动幅度,确保船上悬吊的打桩锤位置相对稳定。船体左右舷配备的两台吊机,能够同步开展悬吊打桩,作业半径可覆盖40米。对比传统海上打桩船,沉桩效率提升了5倍,施工成本降低50%以上。此外,基于良好的稳定性,该船还承接了海上光伏区箱变安装、电缆敷设、桥架安装等施工作业,实现了“一船多用”。

构建成套工艺体系 以技术共享推动行业协同发展

项目建设过程中,中广核秉承“能在陆上完成的工序,绝不放在海上”的理念,最大限度地将海上施工转为陆上施工。项目团队创新性提出支架单元陆上流水拼装、码头15度倾角翻转落驳、海上整体运输安装等关键技术方案,并自主研发制造了大跨度支架单元空中翻转装置、同频滑移电动平车、自升式桩顶作业平台等具有自主知识产权的核心施工装备,全方位保障了支架单元安装的高效性、稳定性与安全性。

值得一提的是,中广核在该项目建设中形成了海上光伏项目施工的成套工艺体系,为全国同类型海上光伏项目积累了系统性的实践经验。项目承担多项重点科技创新研发,目前已取得专利70余项,其中发明专利30余项,已发表SCI论文4篇。中广核将系统总结可推广的技术标准与管理经验,通过行业交流分享助力全国海上光伏产业协同发展,以共享发展理念让更多地区和企业受益。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
备案2.57GW!广东2026年10月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-11-16 09:31:51

2026年10月,广东省共备案工商业光伏项目2093个,总装机容量达2568.86MW(即2.57GW),总投资超32.44亿元。项目分布高度集中,广州、东莞、中山三市备案数量均超170项,容量合计占全省工商业光伏总量的34.1%,构成第一梯队;佛山、韶关以超70MW位列第二梯队。单体最大项目为广东盛南土木工程有限公司在番禺区建设的13MWp分布式光伏项目,年发电约1680万度。参与企业共1041家,涵盖广东电网等国企及多家民营新能源公司;其中揭阳砺泰新能源备案项目数最多(83个),始兴县兴耀能源开发有限公司投资总额最高(1.3亿元)。

开工!华能长发6万千瓦光伏项目全面启动建设来源:华能九台电厂 发布时间:2026-11-16 09:18:54

华能长发6万千瓦光伏项目于11月10日在吉林松原市前郭尔罗斯蒙古族自治县正式开工,进入全面建设阶段。作为吉林省自带负荷试点标杆工程,该项目贯彻“以荷定源”开发理念,紧密对接国家新能源就近就地消纳政策,配套负荷覆盖长春重点产业园区及城市轨道交通等民生与产业用电主体,所发电量优先供给对应负荷,有效降低企业用能成本,缓解绿电消纳难题,探索源荷协同新路径。项目投运后,年均可节约标准煤约3万吨,显著减少二氧化碳、二氧化硫等污染物排放,实现生态、社会与经济效益协同提升。面对东北高寒冬季施工挑战,建设方将严控安全、质量与进度,确保项目按期并网,助力吉林省新型电力系统构建和清洁能源基地建设。(199字)

三峡300MW水面光伏项目公示来源:泉州市惠安生态环境局 发布时间:2026-11-16 09:09:29

本文介绍了三峡集团在福建省泉州市惠安泉惠石化园区推进的300MW水面光伏电站(一期)项目环评受理情况。该项目由三峡慧昊(惠安)能源投资有限公司建设,分为北部鲤鱼片区(199.8MW)和南部坂屿片区(100.2MW)两个光伏场区,均采用655Wp单晶双面组件,按2×14竖向排布,每28块组件组成一串,安装于专用支架上。其中鲤鱼片区共布置397,208块组件、14,186个支架及66个发电单元;坂屿片区布置194,964块组件、6,963个支架及36个发电单元。各发电单元功率等级涵盖1500kW至3300kW不等,整体设计兼顾规模化与模块化布局。项目目前处于环评文件受理阶段,由惠安生态环境局依法公示。

上市企业拟退出三个光伏项目来源:索比光伏网 发布时间:2026-11-16 08:49:36

*ST泉为公告披露,其全资子公司山东泉为电力工程有限公司拟协商退出在贵州普定县承接的三个光伏电站EPC总承包项目,涉及坪上镇石板、猫洞乡和谐及白岩镇兴农光伏电站,签约总价约11.25亿元。该项目于2025年8月通过公开招标确定合作方,泉为电力与中国电建集团江西省电力设计院有限公司签订合作协议,并与之及业主方普定县联鑫能源开发有限公司共同签署三份EPC合同。然而,因项目用地征收与审批进展滞后、融资放款受阻等多重因素,截至公告日,项目尚未满足合同约定的开工及进场施工条件。经公司第五届董事会第六次会议审议通过,泉为电力拟启动退出程序,同步协调普定联鑫完成结算并退还前期各方已支付的资金款项。

云南普洱市555MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-11-13 11:48:43

云南省普洱市于11月12日发布2026年第一批邦迈村和芹河村光伏发电项目投资主体优选竞争性磋商公告。项目位于普洱市景东县,共包含两个子项目:装机容量35.5万千瓦、投资估算15.62亿元;另一子项目装机20万千瓦、投资估算8.80亿元,合计总装机55.5万千瓦(即555MW)。项目要求原则上开工后8个月内具备投产条件,1年内实现全容量并网。社会投资人须承担全部建设资金筹措,并负责招投标、建设管理、并网接入、运营及维护等全过程工作。本次优选明确不接受联合体参与磋商。

一地暂停户用光伏项目备案来源:九江市柴桑区发展和改革委员会 发布时间:2026-11-13 09:19:43

九江市柴桑区发改委于11月12日发布通知,即日起临时暂停全区户用分布式光伏发电项目备案申请。此举旨在应对近期多地暴露出的房屋荷载不足、施工不规范等安全质量隐患,切实筑牢安全底线。暂停期间,相关部门将集中对已建成和在建的户用光伏项目开展全面风险排查整治,重点核查房屋建筑结构荷载能力、施工建设质量及电气设备运行安全等关键环节,并进一步压实建设、设计、施工及运维等各方安全主体责任。备案恢复时间将视排查整治工作进展另行通告。该措施属阶段性管理调整,聚焦风险防控与安全监管,不涉及政策方向的根本性变化。

云南临沧40MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-11-12 15:59:04

云南省临沧市凤庆县启动营盘40MW集中式光伏发电项目投资主体优选工作,该项目已纳入《云南省2026年第一批新能源项目开发建设方案》。项目选址于凤庆县境内,规划建设地面光伏电站及配套集电、送出线路等设施,总投资约1.6亿元,由中标方全额自筹资金,允许联合体参与投标。建成后年发电量超5400万千瓦时,预计每年可节约标准煤2.1万吨、减排二氧化碳5.4万吨。项目开发经营期不超过25年,期满后开发权由凤庆县政府收回并重新组织开发。根据云南省政策要求,项目备案后2个月内须开工,开工后6个月内具备投产条件,全容量并网时限最长为1年。

云南100MW光伏项目竞配启动来源:中国招标投标公共服务平台 发布时间:2026-11-12 10:46:09

云南省于11月10日启动崇仁光伏发电项目竞争性磋商,该项目装机容量为100兆瓦(10万千瓦),占地约2500亩,选址于怒江州泸水市老窝镇。作为省级新能源配置试点,项目拟纳入火电与新能源联营支持体系,旨在推动源网荷储协同和能源结构优化。建设周期安排明确:计划2027年2月开工,2027年9月实现首批机组并网发电,2028年2月完成全容量并网投产。公告标志着云南在“十四五”可再生能源发展关键阶段,加快大型光伏基地布局与多能互补机制落地的具体行动。

常州武进区:全市首个直流汇流整村光伏项目在武进投运来源:武进区 发布时间:2026-11-12 10:32:12

常州武进区礼嘉镇何墅村投运全市首个直流汇流整村光伏项目,由常州武进数字能源有限公司投资建设,覆盖40户村民屋顶及健身广场、车棚等公共空间,总装机容量1.08兆瓦,年发电量约120万千瓦时,可满足360户家庭年用电需求,年减碳约700吨。项目创新采用直流汇流技术,将各户光伏系统统一接入村级集电线路,集中逆变升压后并网,实现整村“打包”运营。国网常州供电公司配套800伏低压汇流、10千伏中压并网方案,并优化光伏排布与设备美化设计,兼顾效率与乡村风貌。村民获一次性初装费、20年租金(合计3.3万元)及屋顶防水保障,村集体年增收近2000元,收益反哺乡村建设,形成多方共赢的分布式光伏开发新模式。

华能唐山古冶350MW光伏项目(一期)PC中标候选人公示来源:华能电子商务平台 发布时间:2026-11-11 14:26:26

华能唐山古冶350MW光伏发电项目(一期)PC施工总承包工程于11月10日完成重新招标并公示中标候选人:中国安能集团第一工程局有限公司为第一中标候选人,报价约12.09亿元;中国水利水电第九工程局有限公司、中国建筑第二工程局有限公司分列二、三位。该项目位于河北省唐山市古冶区四乡镇,规划交流侧装机容量350MW,配套建设一座220千伏升压站及储能系统,通过既有220千伏线路接入电网,执行“全额上网”模式。工程计划2026年11月开工,2027年12月底并网投产。总承包范围涵盖设备材料采购(含框架协议执行)、升压站与集电线路施工、储能系统安装、全周期调试试验、各项专项验收(含环保、水保、职业健康与安全等)、三同时落实、质保服务及临时用地、道路协调等全过程工作。

24GW!中广核阿拉善两大沙漠新能源基地+储能项目电源规划方案编制中标候选人公示来源:中国电力招标网 发布时间:2026-11-11 10:15:20

中广核在内蒙古阿拉善盟腾格里和巴丹吉林两大沙漠规划建设总规模达2400万千瓦(即24GW)的千万千瓦级新能源基地,每个基地含400万千瓦风电与800万千瓦光伏,并配套建设火电、储能设施及电网接入工程。项目旨在支撑“蒙电入鄂”特高压外送通道,推动大型风光基地集约化、规模化开发。本次招标聚焦电源规划方案编制工作,要求中标单位依据国家及地方大型风光基地政策,统筹评估当地风光资源、煤炭与水资源保障能力,结合特高压通道布局,提供技术可行、设计合理、具备竞争优势的总体规划实施方案。水电水利规划设计总院等三家设计院已入围中标候选人。
