合同金额745亿元!1-4月中国电建新签光伏发电项目402个

来源:索比光伏网发布时间:2025-05-26 09:14:12

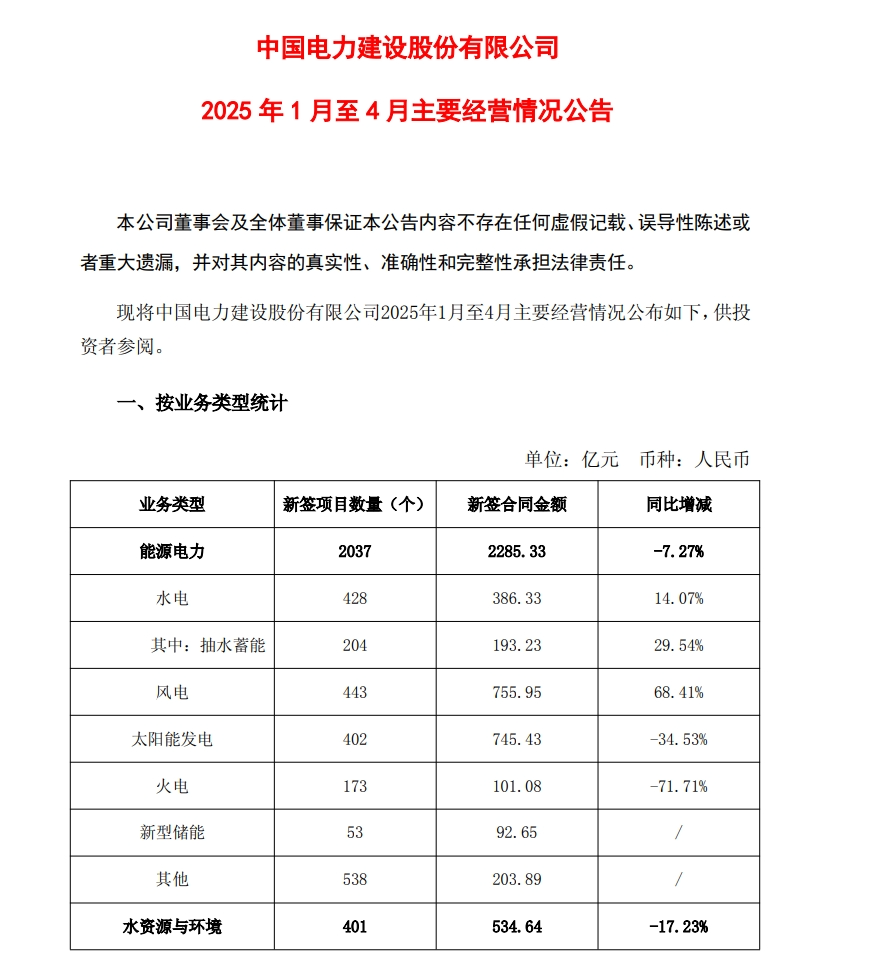

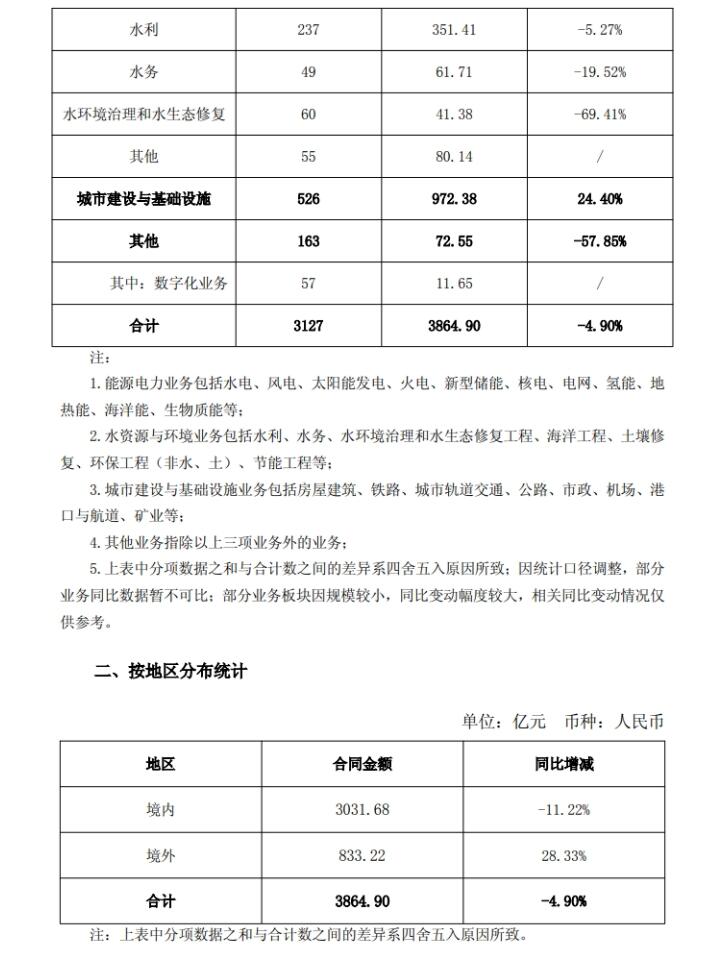

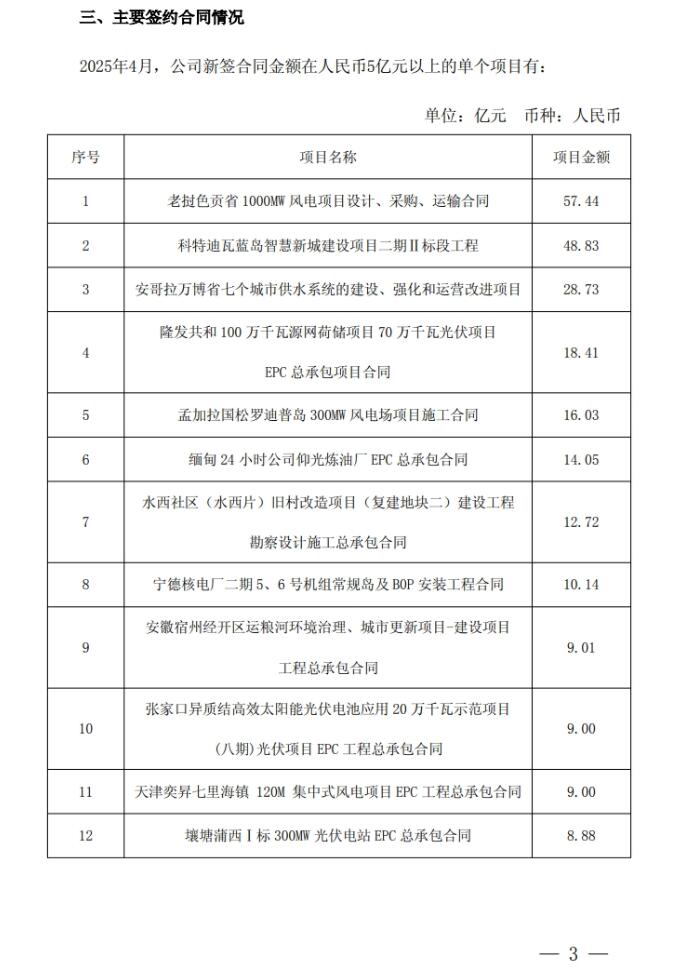

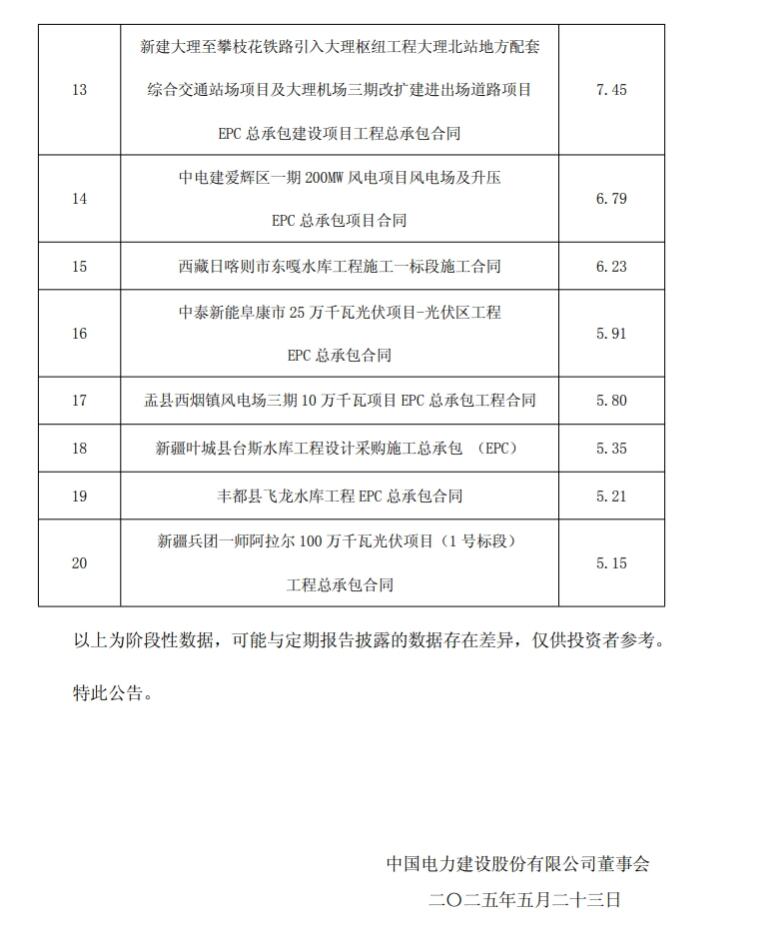

5月23日,中国电建发布2025年1月至4月主要经营情况公告。据公告显示,中国电建1-4月新签太阳能发电项目402个,合同金额745.43亿元,同比下降34.53%。


责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中节能太阳能:2026年1-10月新增超1.3GW光伏运营项目来源:中节能太阳能 发布时间:2026-11-04 15:36:38

中节能太阳能于2026年11月4日发布公告,披露公司2026年1至10月在光伏与储能领域的建设及运营进展。期内,公司新增并网光伏运营项目容量达1311.24兆瓦,新开工光伏项目650兆瓦,新获备案光伏项目1074.94兆瓦;同时新增独立储能项目备案容量4320兆瓦(功率)/12287兆瓦时(能量),规模显著。发电方面,截至2026年10月底,公司当年累计完成发电量83.94亿千瓦时,同比增长17.6%,且已略超2025年全年发电总量(多出0.25亿千瓦时,增幅0.3%)。公告整体反映了公司在新能源项目开发、并网投产及实际发电效能方面的持续扩张与稳步提升。

丹巴巴底光伏发电项目220千伏送出工程顺利完工来源:中国能源新闻网 发布时间:2026-11-04 09:04:24

丹巴巴底光伏发电项目220千伏送出工程近日顺利完工。该工程线路全长54.38公里,新建铁塔134基,途经海拔2050米至4400米的高寒山区,面临地形复杂、运输困难、缺氧等多重施工挑战。为应对难题,建设单位组建党员突击队,创新采用无人机牵引放线、索道运输等技术,有效突破传统机械作业受限的“盲区”。施工全过程严格落实高空作业、交叉跨越等高风险环节的安全管控措施,压实各级责任,强化全流程监管。工程如期建成,不仅攻克了高原电网建设的技术与管理难关,也为光伏电站后续并网发电和清洁能源外送提供了关键输电保障。

江苏100MW光伏发电项目重新报批!来源:镇江市丹阳生态环境局 发布时间:2026-11-03 10:30:17

江苏镇江丹阳市陵口镇100MW渔光互补光伏项目因选址调整启动环评重新报批。该项目由长峡清洁能源(丹阳)有限公司建设,拟在陵口镇多个行政村的水塘上方布置光伏阵列,装机容量为100MW(交流侧)、约130MW(直流侧),采用N型单晶580Wp组件及320kW以上组串式逆变器,实行分块发电、集中并网方案。此前该项目环评已于2026年3月获批,但因当地政府规划调整导致光伏站点选址变更,总平面布置发生重大变化,不利环境影响增加,依据相关规定须重新履行环评审批程序。目前项目尚未开工,无既有环境污染或生态破坏。总投资5亿元,计划工期12个月(含2个月准备期)。

1.3GW!正泰新能中标中国电建集采来源:正泰新能Astronergy 发布时间:2026-11-02 10:11:16

正泰新能中标中国电建2026年首批4GW N型TOPCon组件集采中的1.3GW订单,占比近1/3。依托ASTRO N系列TOPCon 5.0技术,产品具备低衰减、强弱光响应与高环境适应性,已广泛应用于国内外多元光伏场景。深耕N型量产二十年,出货稳居全球前列。

3.84亿元光伏EPC合同终止!来源:索比光伏网 发布时间:2026-11-02 08:56:28

文科股份公告,其全资子公司深圳文科绿色工程有限公司与襄汾晶旭绿能新能源有限公司此前签订的“绿能襄汾光伏电站项目”EPC总承包合同(金额约3.84亿元)正式终止。终止主因系光伏上网电价政策及项目用地政策发生调整,致使项目投资成本显著上升、预期收益下降,出现经济性倒挂,已不具备继续实施的可行性。双方经协商一致达成终止协议,明确此次终止不构成任何一方违约。公司强调,该事项属正常商业决策,不会对公司日常经营、财务状况及整体业务发展产生重大不利影响。

华能云南120MW光伏发电项目变更来源:云龙县人民政府 发布时间:2026-10-30 09:34:38

云南大理云龙县云顶村光伏发电项目(额定容量120MW,实际装机149.02MWp)因建设内容发生重大变动,于2023年10月23日由云南大理州生态环境局受理重新报批的环评文件。该项目原于2022年9月获批,本次变动主要集中于升压站,其余光伏方阵及集电线路占地范围未变。主要调整包括:光伏组件规格由540Wp提升至680Wp,总数量由275868块减至219148块,铺设密度相应降低;项目实施主体由华能澜沧江(大理)新能源有限公司变更为华能澜沧江(云龙)新能源有限公司。截至公示时,项目已开工26个子方阵,完成74640块光伏板安装、3110个立柱及29个箱变基础建设,但逆变器与箱变尚未安装。(199字)

中国能建签约哈萨克斯坦700兆瓦光伏发电项目!来源:中电工程国际公司 发布时间:2026-10-29 09:07:56

中国能建中电工程国际公司近日签约哈萨克斯坦阿拉木图州700兆瓦光伏发电项目EPC合同。该项目选址于地势平坦、太阳能资源丰富的阿拉木图州,是哈萨克斯坦规模较大的集中式光伏电站之一。技术方案采用720瓦N型高效双面双玻组件,并配套具备智能反向跟踪功能的平单轴支架,通过优化阵列布局提升光照捕获效率与整体发电效益。项目建成后,将显著增强当地清洁能源供应能力,助力哈萨克斯坦加快太阳能资源开发,推动能源结构向可再生能源转型,支撑其绿色低碳发展目标。(198字)

辉通山丹东乐滩十万千瓦光伏发电项目全容量并网发电来源:每日甘肃网 发布时间:2026-10-26 16:06:05

辉通山丹东乐滩10万千瓦光伏发电项目于10月19日实现全容量并网发电,标志着张掖市新增一座百万千瓦级绿色能源基地的重要组成部分。该项目由张掖市发展投资集团甘兴能源公司投资建设,位于山丹县东乐滩,总装机容量100兆瓦,占地2600亩。建设过程中克服地形复杂、并网标准高、工期紧张等困难,高效完成前期审批、工程建设与生产准备,确保如期投产。项目年均发电量约1亿千瓦时,与同期建成的辉宇10万千瓦项目共同形成5200亩光伏矩阵,年总发电量超2亿千瓦时。投运后每年可节约标准煤约3万吨,减排二氧化碳约5.8万吨,对优化张掖能源结构、支撑“双碳”目标、提升生态与经济社会效益具有重要意义。

聚焦广东分布式市场 | 正泰新能以“高效产品+场景方案”共建绿色生态来源:正泰新能Astronergy 发布时间:2026-10-23 09:41:38

10月22日,正泰新能协办广东工商业分布式光伏高质量发展研讨会,聚焦华南高温高湿气候痛点,首发ASTRO N8“双防”组件及N7系列差异化解决方案,以自清洁玻璃、低开压、TOPCon 5.0+技术降本增效,并提前布局2027光伏新国标,彰显技术引领与质量升级决心。

兰坪县水利局关于梭罗寨光伏发电项目水土保持方案行政许可决定的公示来源:兰坪县水利局 发布时间:2026-10-21 15:27:59

兰坪县水利局对梭罗寨光伏发电项目水土保持方案作出行政许可决定并予以公示。该项目位于云南省怒江州兰坪县营盘镇金满村、凤塔村和沧东村附近山坡,地理坐标明确,防治责任范围总面积为72.92公顷。方案总投资297.17万元,含水土保持补偿费51.04万元。防治措施分为三类:一是主体工程已设计并纳入投资的排水沟与涵管;二是方案新增工程措施,包括排水沟、沉砂池、表土剥离与复耕;三是植物措施(灌草绿化及爬藤栽植)和临时防护措施(拦挡、覆盖、铺垫等)。公示期为2026年10月21日至27日,接受社会监督。

大唐150MW光伏发电项目公示来源:阿坝藏族羌族自治州生态环境局 发布时间:2026-10-21 09:37:15

本文介绍了四川阿坝州茂县赤沙较(二期)光伏发电项目的环评受理公示信息。该项目由大唐(阿坝)新能源开发有限公司建设,位于茂县洼底镇与沙坝镇,总投资约6.31亿元,总占地面积1.5825平方公里,交流侧装机容量150兆瓦。工程共布置42个光伏方阵,其中41个为3.63兆瓦、1个为1.32兆瓦,全部采用650瓦单晶硅双面双玻组件、固定支架及配套逆变器与箱变。项目拟新建一座220千伏升压站,通过7回35千伏地埋电缆接入,并以1回线路汇入金龙潭电站(外送线路不在本次环评范围内)。施工周期约为9个月。
