安徽:工商业分布式,自用比例暂不要求

来源:光伏們发布时间:2025-05-21 00:56:36

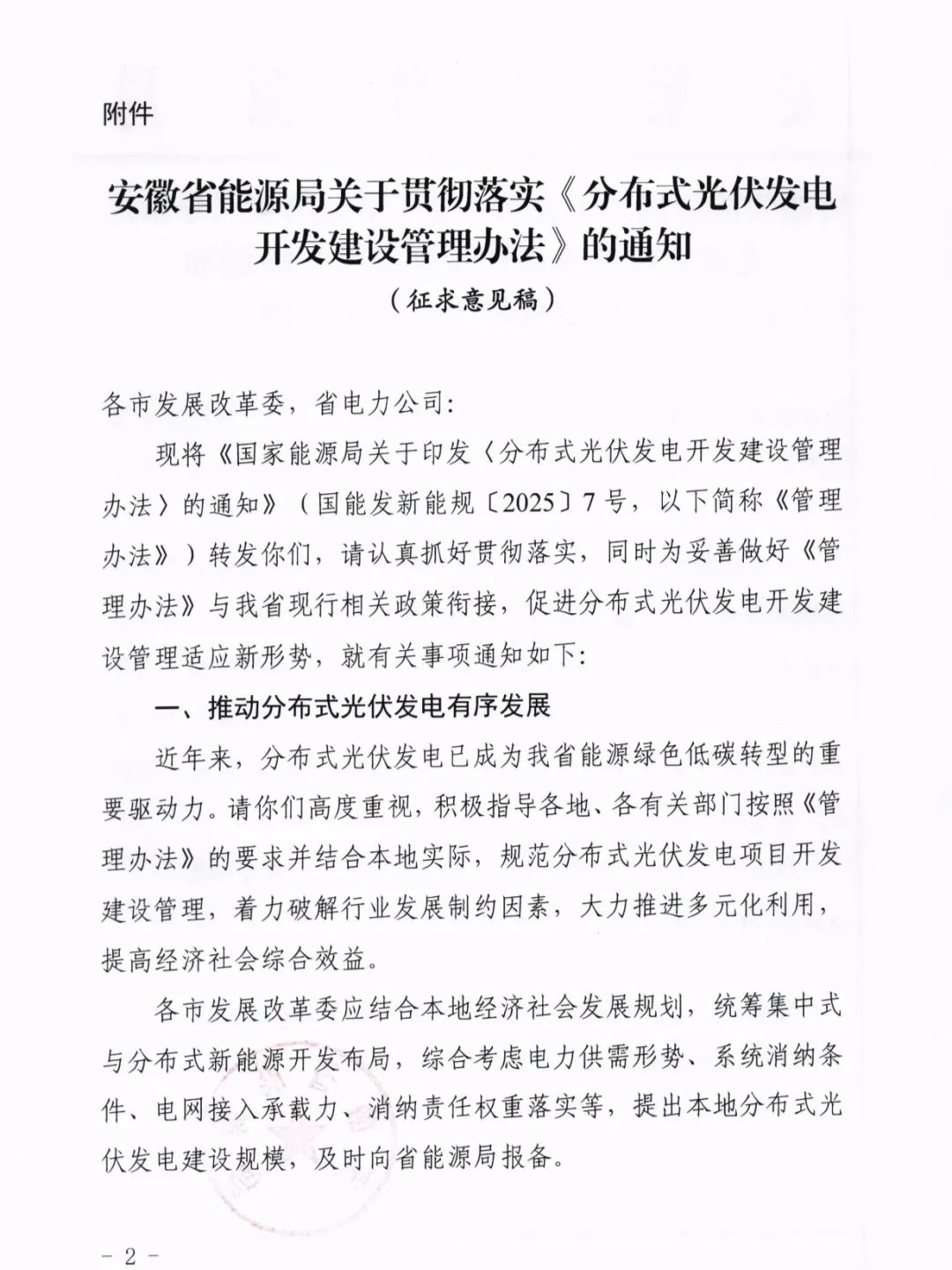

5月20日,安徽省能源局发布关于征求 《关于贯彻落实 (分布式光伏发电开发建设管理办法〉的通知(征求意见稿)》 意见的函。

针对项目分类管理表示,《安徽省能源局关于做好2024年度6兆瓦以下地面光伏电站项目建设规模管理工作的通知》(皖能源新能函 〔2024〕 94号 )明确纳入建设规模管理的6兆瓦以下地面光伏电站归于集中式光伏项目管理。

在自用比例上,文件明确:鉴于各类工商业企业负荷特性存在明显差异,我省对工商业分布式光伏年自发自用电量比例暂不做要求,鼓励通过光储协同 、 柔性负荷调度等方式提高自发自用比例 。大型工商业分布式光伏原则上选择全部自发自用模式,也可采用自发自用余电上网模式参与我省电力现货市场,当用户负荷发生较大变化时,可向省能源局申请调整为集中式电站。

在“四可”功能改造方面,新建项目应在并网验收前通过相关功能测试,存量项目由电网企业、项目单位根据产权分界点加大投资建设改造力度,原则上于2025年12月31日前完成改造。

在备案方面,各市发展改革委要加强对属地各案工作的指导,不得以统筹开发、市场整顿、容量限制等为由暂停或暂缓项目各案,确因拆迁移民规划、乡村风貌保护等原因暂不宜开展分布式光伏项目建设的,应依法向社会公开,并在办理各案时告知各案主体及电网企业。项目开工后,备案主体应当及时通过安徽省投资项目在线审批监管平台如实报送项目开工建设、建设进度、竣工时间和运维主体等信息。项目投产之前,不得擅自转让给其他投资主体。项目建成并网一个月内应完成建档立卡填报工作。

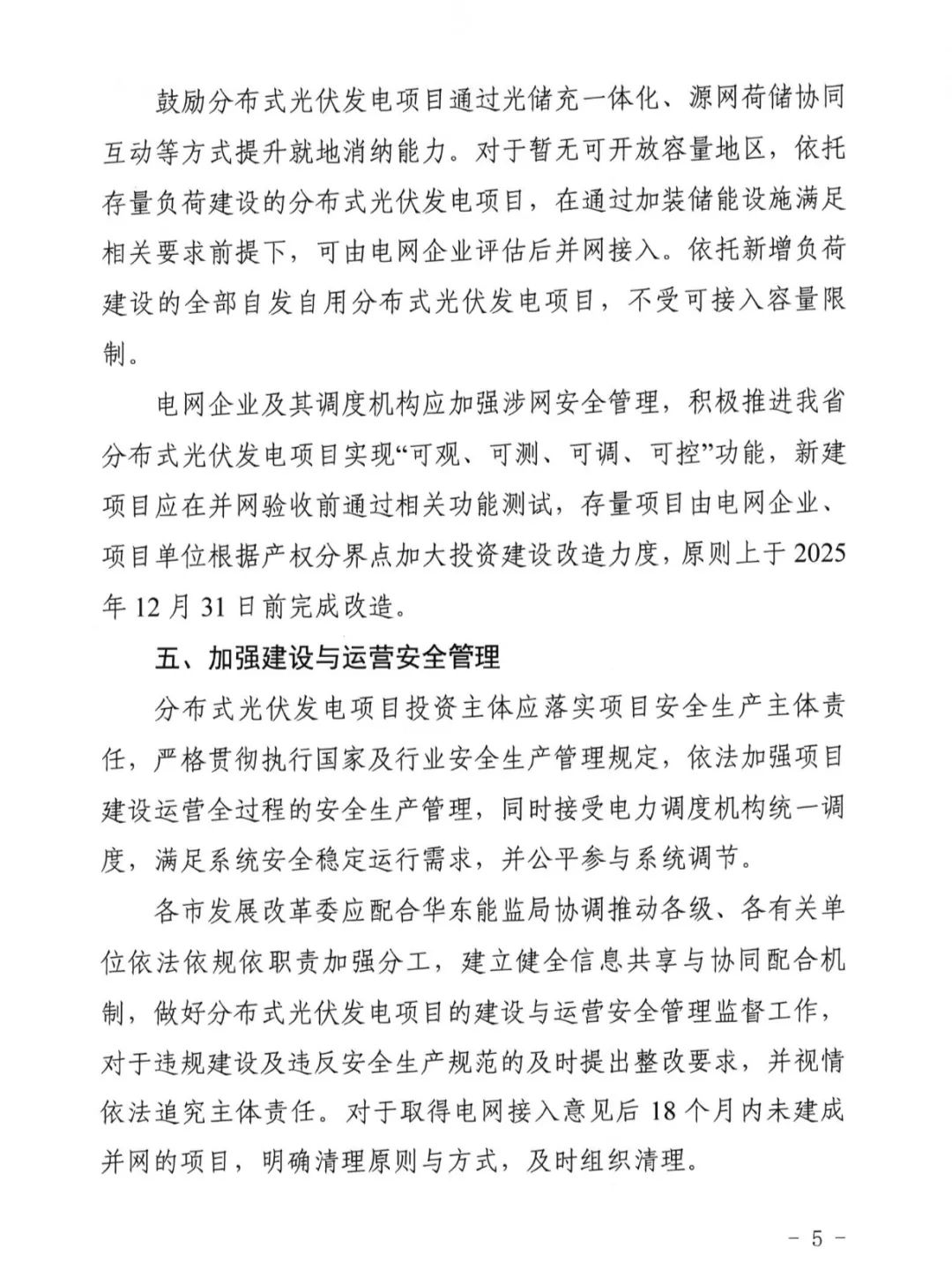

在负荷方面,鼓励分布式光伏发电项目通过光储充一体化、源网荷储协同互动等方式提升就地消纳能力。依托新增负荷建设的全部自发自用分布式光伏发电项目,不受可接入容量限制。

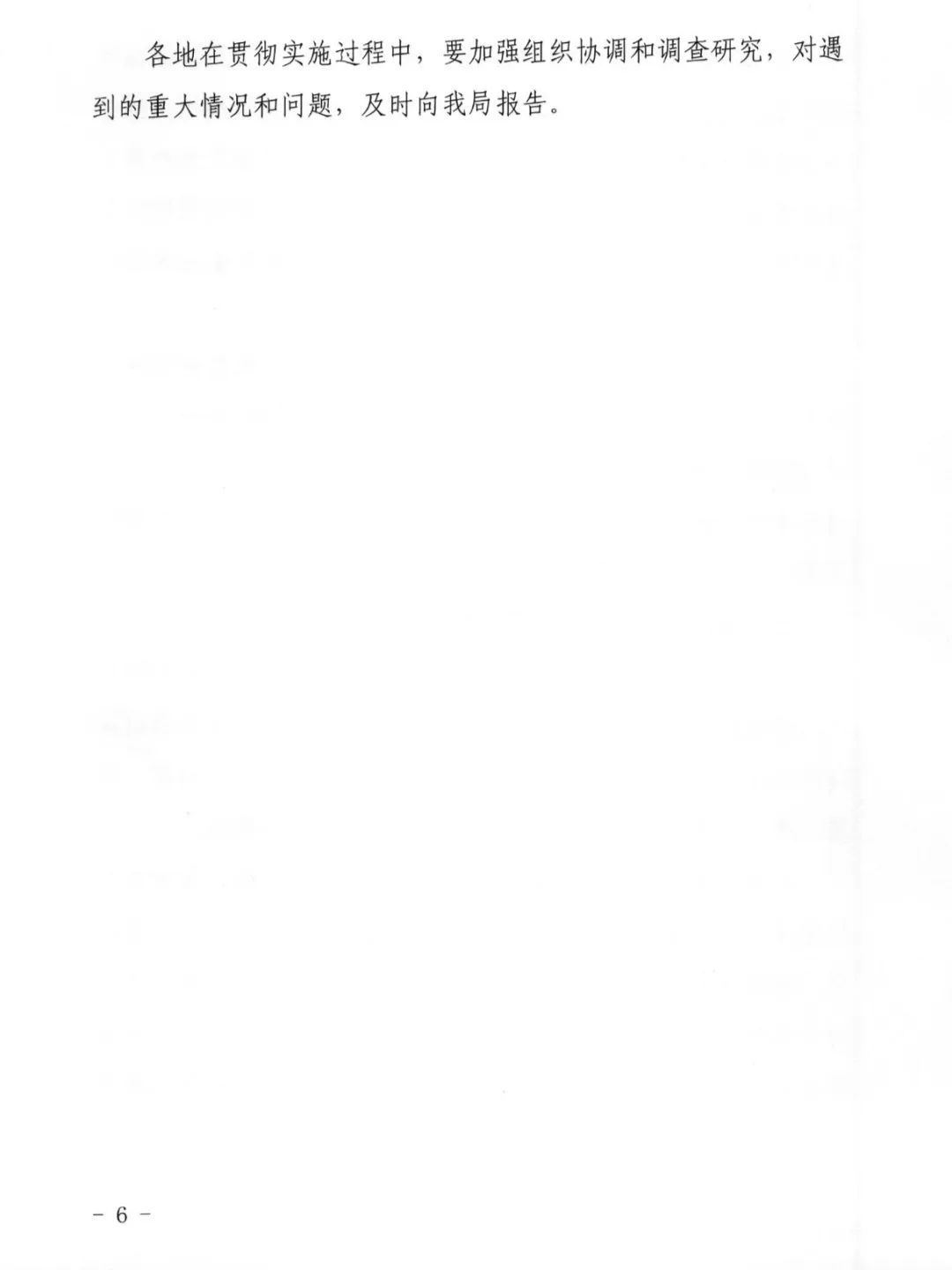

原文如下:

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
聚焦广东分布式市场 | 正泰新能以“高效产品+场景方案”共建绿色生态来源:正泰新能Astronergy 发布时间:2026-10-23 09:41:38

10月22日,正泰新能协办广东工商业分布式光伏高质量发展研讨会,聚焦华南高温高湿气候痛点,首发ASTRO N8“双防”组件及N7系列差异化解决方案,以自清洁玻璃、低开压、TOPCon 5.0+技术降本增效,并提前布局2027光伏新国标,彰显技术引领与质量升级决心。

安徽鸠江区核查公示长期未建成、并网无电量分布式光伏名单来源:鸠江区发展和改革委员会 发布时间:2026-10-21 08:56:00

安徽芜湖市鸠江区发展和改革委员会联合国网芜湖市江北供电分公司,依据安徽省能源局2025年40号文相关规定,对辖区内长期未建成并网或并网后长期无发电量的分布式光伏项目开展清理核查。根据文件要求,完成备案并取得电网接入意见后12个月内未建成并网的项目,须明确清理标准并及时处置。经排查统计,共发现116个超期未建成并网、1个已并网但长期无电量输出的项目,其中部分现场无发电设备或已丧失恢复发电条件。现将上述117个项目名单予以公示,公示期为2026年10月9日至10月23日,接受社会监督与情况反映。

第二批10MW集中开工!天合富家工商业EMC跑出复制速度来源:天合富家 发布时间:2026-10-20 10:01:57

天合富家工商业EMC第二批6个项目集中开工,总容量约10MW,覆盖五省六大产业。面对竞价上网与市场化考验,以“原装3.0”硬标准和专业竞价策略护航收益;通过全额出资、零投入、25年兜底运营及AI加速并网,助力企业将闲置屋顶转化为稳健绿色资产。

江西上饶市广信区屋顶分布式光伏建设项目管理征求意见稿来源:广信区人民政府 发布时间:2026-10-20 09:22:34

本文是江西上饶市广信区发展和改革委员会发布的《关于规范广信区屋顶分布式光伏建设项目管理的意见(修订)(征求意见稿)》的公开征集公告及政策文本。背景为现行试行意见实施一年后,为提升管理效能、保障项目高质量发展,拟修订并正式出台新规。意见围绕行业协同管理、分类备案流程、建设场所负面清单、产权合法性审查、产权人意愿核实、建设技术与风貌规范、监督执法与违规处置七大方面作出系统规定:明确多部门职责分工;优化自然人与非自然人项目的差异化备案路径;划定禁止建设光伏的区域和建筑类型;强调产权清晰、房屋安全及农户真实意愿;细化屋顶光伏安装高度、形态、防火及相邻权益要求;建立乡镇巡查、部门联动、信用惩戒与社会监督相结合的监管机制。全文旨在构建权责明晰、程序规范、安全可控、风貌协调的屋顶光伏管理体系。(199字)

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

天合光能×鼎久新能源双向赋能,美妆、制造、物流等多行业标杆项目频出!来源:天合光能 发布时间:2026-10-13 09:30:05

天合光能至尊3代组件携手鼎久新能源,以iTOPCon Ultra技术+全链条EPC服务,打造工商业光储融合标杆:UNNY美妆、越海物流、中华药业等项目落地,验证“硬核产品+靠谱服务”模式在复杂屋顶、低荷载、高洁净等场景的实战能力,助力企业降本增效、夯实ESG实力。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

2027年起大型工商业光伏不纳入!海南新能源机制差价结算细则批复来源:海南省发改委 发布时间:2026-09-30 09:06:48

本文介绍了海南省发展和改革委员会于2026年9月批复的《海南省增量新能源项目可持续发展价格结算机制竞价实施细则(2026年V1.0版)》核心内容。该细则自印发之日起实施,适用于2025年6月1日后投产且未纳入既有机制的风电、光伏等增量新能源项目。明确自2027年1月1日起,新投产的大型工商业分布式光伏项目不再纳入电价竞价主体范围;此前已明确电价的光热项目及竞争性配置的海上风电项目亦不参与。细则规定了竞价组织方式、主体登记、申报与出清规则,并建立严格履约约束:未投产项目若实际并网时间较申报时间延迟超6个月,将作废竞价结果并取消三年内参竞资格。同时配套差价结算机制,强化信用管理与并网保障,旨在通过市场化竞价科学确定机制电价,引导新能源健康有序发展。
