云南启动1.18GW风光项目竞配!

来源:楚雄州发展和改革委员会发布时间:2025-05-12 08:56:59

5月8日,楚雄州发展和改革委员会发布关于楚雄州2025年第一批新能源项目竞争性配置公告。

公告显示,本次开启竞配的新能源项目共15个,规模总计118.36万千瓦。其中,光伏项目10个,规模合计83万千瓦。共分为10个标段开展市场化配置,投资开发协议签订之日起1个月内,确定的项目业主须按程序完成备案手续。完成备案后2个月内应实现开工(办理用林用地、环保水保、接入系统审批等开工前期手续的时间可剔除,剔除时间最长不超过2个月),原则上开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件。

风电项目5个,项目规模合计35.36万千瓦,共分为4个标段开展市场化配置,风电项目参照光伏项目进行市场化配置,开发建设按风电相关政策执行。

本次竞争性配置不接受联合体申报。

原文见下:

楚雄州发展和改革委员会关于

楚雄州2025年第一批新能源项目竞争性配置公告

为进一步规范楚雄州新能源资源开发行为,推动新能源(光伏发电+风电)项目的有序开发、加快投产,根据《中华人民共和国能源法》《云南省人民政府印发关于加快光伏发电发展若干政策措施的通知》(云政发〔2022〕16号)、《云南省发展和改革委员会关于印发规范风电项目核准管理有关事项的通知》(云发改能源规〔2023〕2号)、《云南省发展和改革委员会 云南省能源局关于进一步规范开发行为加快光伏发电发展的通知》(云发改能源〔2023〕264号)、《云南省发展和改革委员会关于加强光伏资源开发建设有关工作的通知》(云发改能源〔2023〕785号)和《云南省发展和改革委员会云南省能源局关于印发云南省2025年第一批新能源项目开发建设方案的通知》(云能源新能〔2025〕51号)等文件的相关要求,为切实做好2025年度第一批新能源项目业主确定及开发工作,现将竞争性配置具体事项公告如下:

一、竞争性配置条件

云南科律工程管理咨询有限公司受楚雄州发展和改革委员会的委托,对楚雄州2025年第一批新能源项目的投资主体优选和项目优配采用竞争性配置方式确定。现欢迎符合要求的企业参与本项目各标段竞争性配置。

二、竞争性配置项目概况

市场化配置原则:结合楚雄州自身资源禀赋、招商引资需要,按照集中连片开发、优先以资源带动发展、坚持市场化配置资源的原则开展市场化配置。

纳入本次市场化竞争性配置范围的新能源项目包括:

1、楚雄州列入云南省2025年第一批光伏项目除2个原址升级改造项目和1个省级后续规划新增火电项目预留项目外的9个项目(共78万千瓦):中山光伏发电项目(15万千瓦)、干海资光伏发电项目(二期)(10万千瓦)、陆家垭口光伏发电项目(二期)(15万千瓦)、大龙潭光伏发电项目(6.5万千瓦)、光禄光伏发电项目(一期)(3.5万千瓦)、南山坝光伏发电项目(2万千瓦)、大石板光伏发电项目(6万千瓦)、万德光伏发电项目(10万千瓦)、绵羊龙光伏发电项目(10万千瓦);

2、楚雄州列入云南省2024年第二批光伏项目的马街光伏发电项目(5万千瓦),因第一开发候选企业在市场化竞争配置评审结果公示期间收到反映,经核实后被取消资格,该项目市场化竞争配置评审结果已公告作废,特纳入本次市场化配置范围重新开展项目配置。

以上10个光伏发电项目(总装机容量83万千瓦),共分为10个标段开展市场化配置(详见标段划分),投资开发协议签订之日起1个月内,确定的项目业主须按程序完成备案手续。完成备案后2个月内应实现开工(办理用林用地、环保水保、接入系统审批等开工前期手续的时间可剔除,剔除时间最长不超过2个月),原则上开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件。

3、楚雄州2025年第一批风电项目共5个(总装机容量35.36万千瓦),包括草海资风电场(二期)(13万千瓦)、彝山风电场(二期)(5.36万千瓦)、彝山风电场(三期)(7万千瓦)、圆鹤山风电场(6.875万千瓦)、涧水塘梁子风电场(二期)(3.125万千瓦)。

以上5个风电项目共分为4个标段开展市场化配置(详见标段划分),风电项目参照光伏项目进行市场化配置,开发建设按风电相关政策执行。

三、标段划分

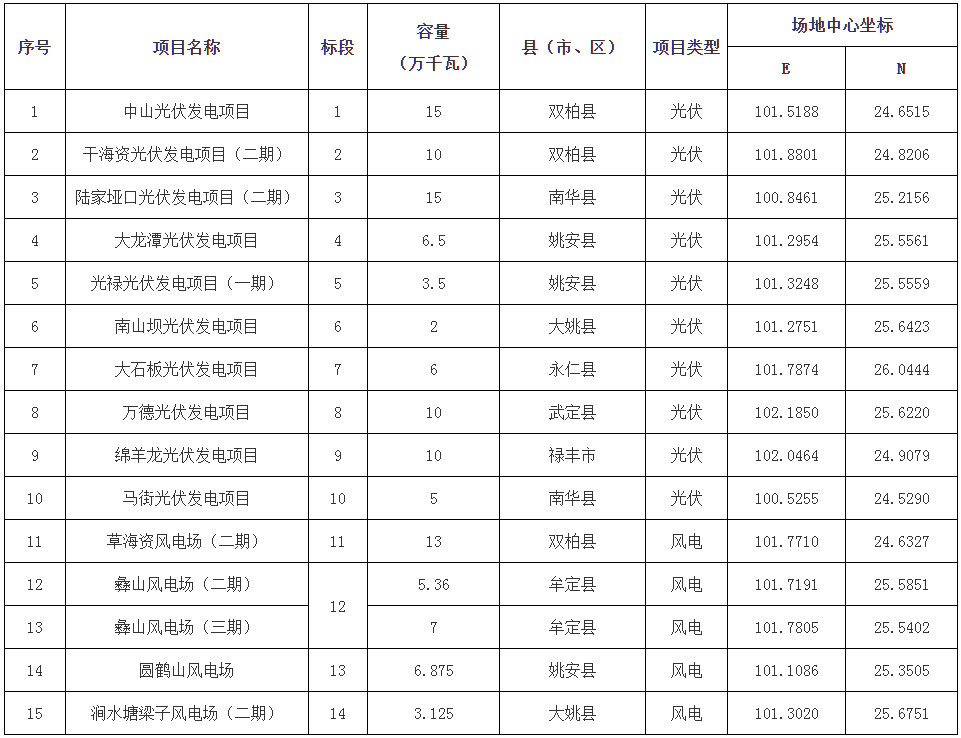

楚雄州2025年第一批新能源项目的投资主体优选和项目优配,具体项目和标段划分如下:

楚雄州2025年第一批新能源项目市场化竞争性配置表

注:本次竞争性配置共15个项目,划分为14个标段。各竞争性配置申报单位可根据自身情况申报其中一个或多个标段。

四、申报单位资格条件

4.1法人要求:申报单位应在中华人民共和国境内注册并合法存续,具有独立法人主体资格。

4.2企业信誉:未被市场监督管理部门在国家企业信用信息公示系统列入“严重违法失信名单”;未被“信用中国”网站列入“失信被执行人名单”;未出现过重大及以上安全质量事故及相关违规事项。

4.3本次竞争性配置不接受联合体申报。

4.4其他要求:

(1)与采购人存在利害关系可能影响竞争性配置公正性的法人、其他组织或者个人,不得参加竞争性配置申报。

(2)单位负责人为同一人或者存在控股、管理关系的不同单位,不得参加同一标段竞争性配置申报。

五、竞争性配置文件的获取

5.1获取时间:2025年5月9日至2025年5月15日,8:30时至12:00时,14:00时至17:30时(法定节假日除外)。

5.2获取地点:云南科律工程管理咨询有限公司(云南省楚雄彝族自治州楚雄市东瓜镇高新区轻纺城9幢5单元5楼535-540室)。

5.3申报人获取竞争性配置文件时须携带以下报名资料:

(1)营业执照复印件加盖公章;

(2)法定代表人身份证明书原件(附法定代表人身份证复印件)详见附件1;

(3)法定代表人授权委托书原件(附被授权人身份证复印件)详见附件2和被授权人的身份证原件(若授权委托人报名时提供);

(4)竞争配置报名表(详见附件3,申报人自行下载并填报);

(5)报名材料真实性承诺书(详见附件4)。

注:每单个标段报名均需单独提供一套报名资料,同时免费获取竞争性配置文件。

六、竞争性配置申报文件份数及递交方式

6.1竞争性配置申报文件份数:纸质版文件正本1份,副本1份(纸质文件不得活页装订)和电子版文件1份(包含签字、盖章齐全后的PDF格式1份,可编辑版本1份(载体为U盘),须确保能正常打开),纸质版文件和电子版文件统一密封提交。

6.2竞争性配置申报文件递交的截止时间为:2025年5月22日17:30时。

6.3竞争性配置申报文件递交地点:云南科律工程管理咨询有限公司(云南省楚雄彝族自治州楚雄市东瓜镇高新区轻纺城9幢5单元5楼535-540室)。

6.4逾期送达的或者未送达指定地点的竞争性配置申报文件,采购人将不予受理。

七、发布公告的媒介

本次竞争性配置公告同时在中国招标投标公共服务平台(https://bulletin.cebpubservice.com/)、楚雄彝族自治州发展和改革委员会官网(https://fgw.cxz.gov.cn/index.htm)上发布(注:采购单位及代理咨询服务机构对其他网站或媒体转载的公告及公告内容不承担任何责任)。

八、联系方式

采购单位:楚雄彝族自治州发展和改革委员会地址:楚雄彝族自治州楚雄市鹿城镇阳光大道283号联系人:陈权电话:18887849691代理咨询服务机构:云南科律工程管理咨询有限公司地址:云南省楚雄彝族自治州楚雄市轻纺城9幢5单元5楼联系人:韦杰电话:15987832356

附件:

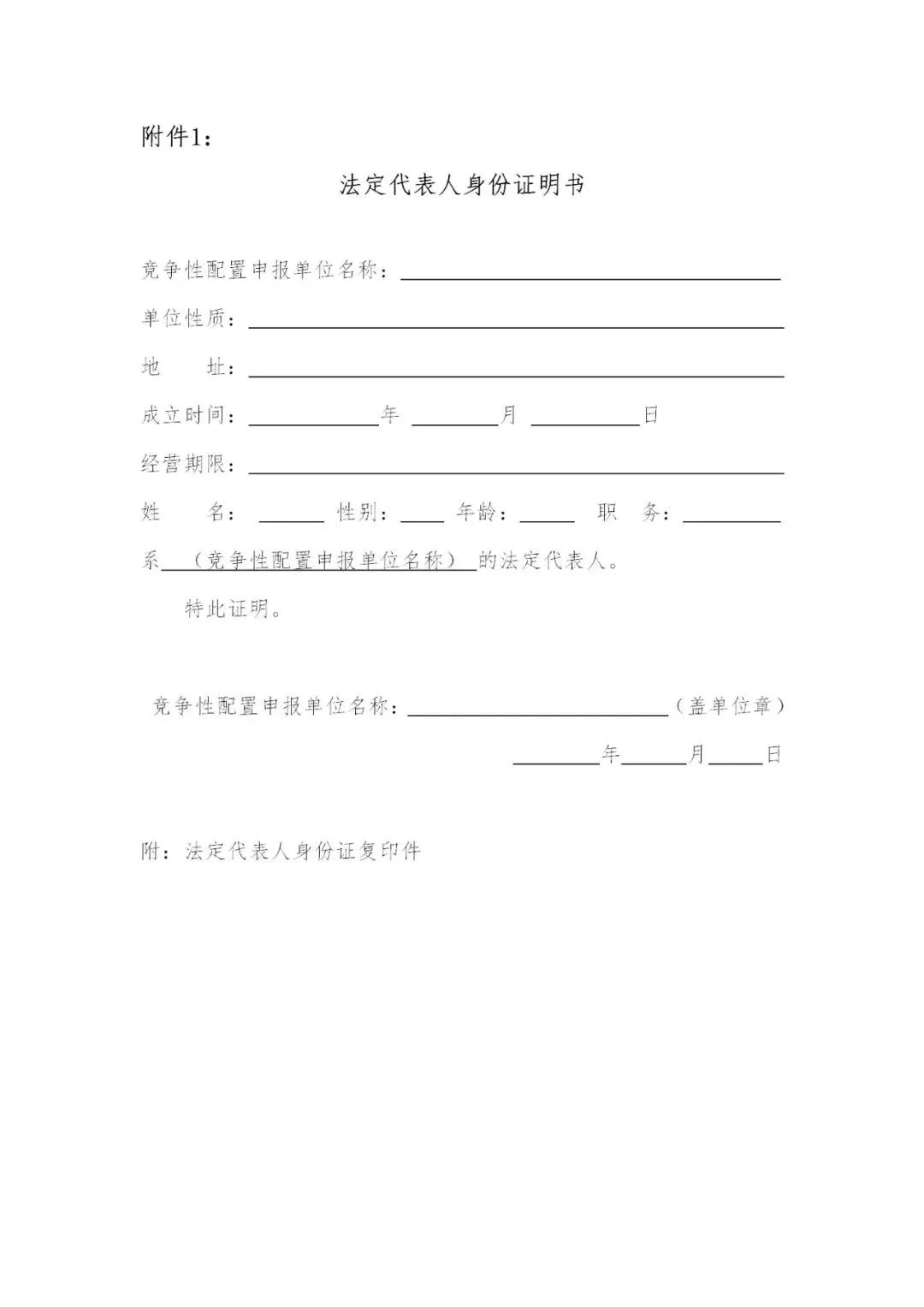

1.法定代表人身份证明书

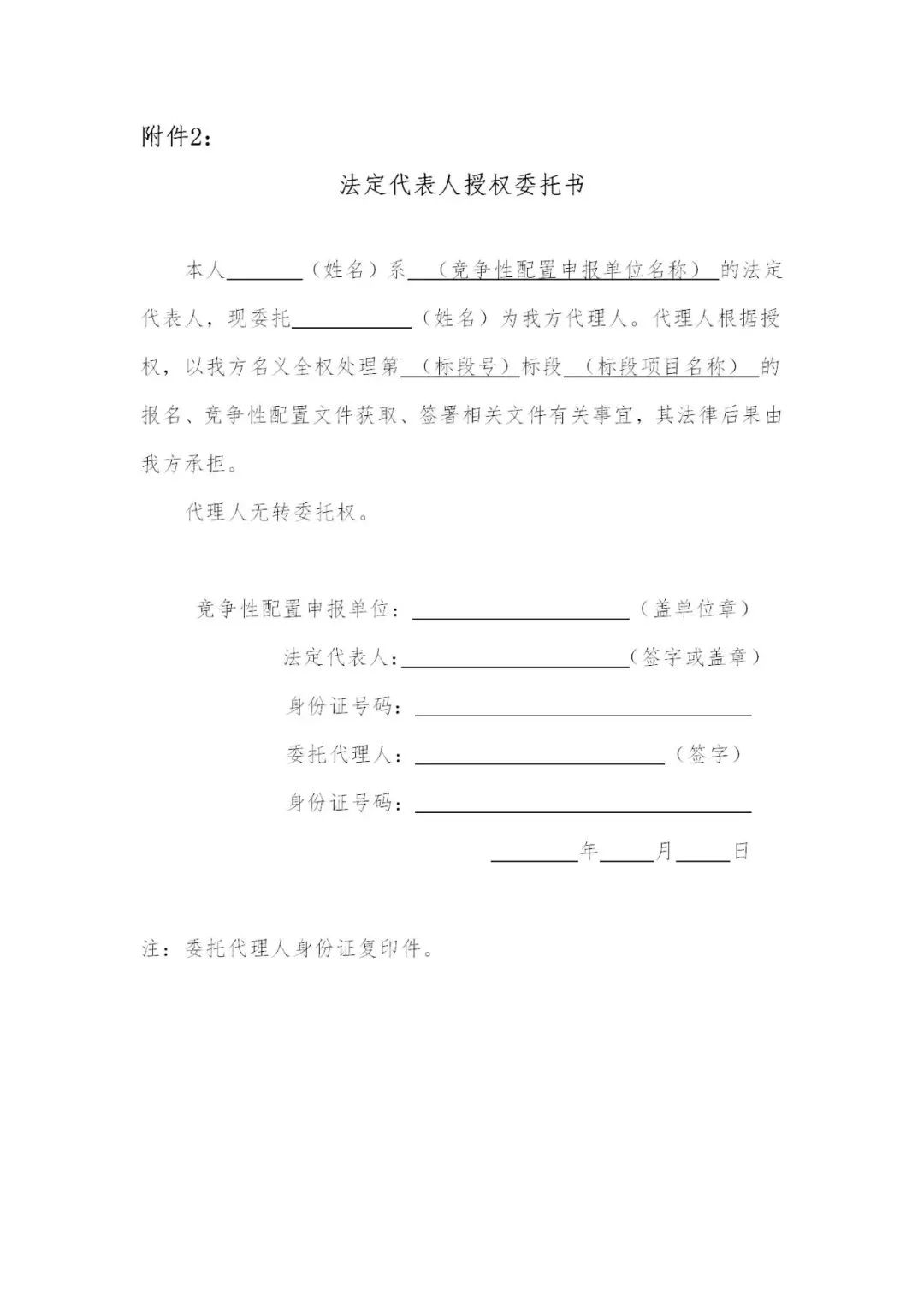

2.法定代表人授权委托书

3.竞争配置报名表

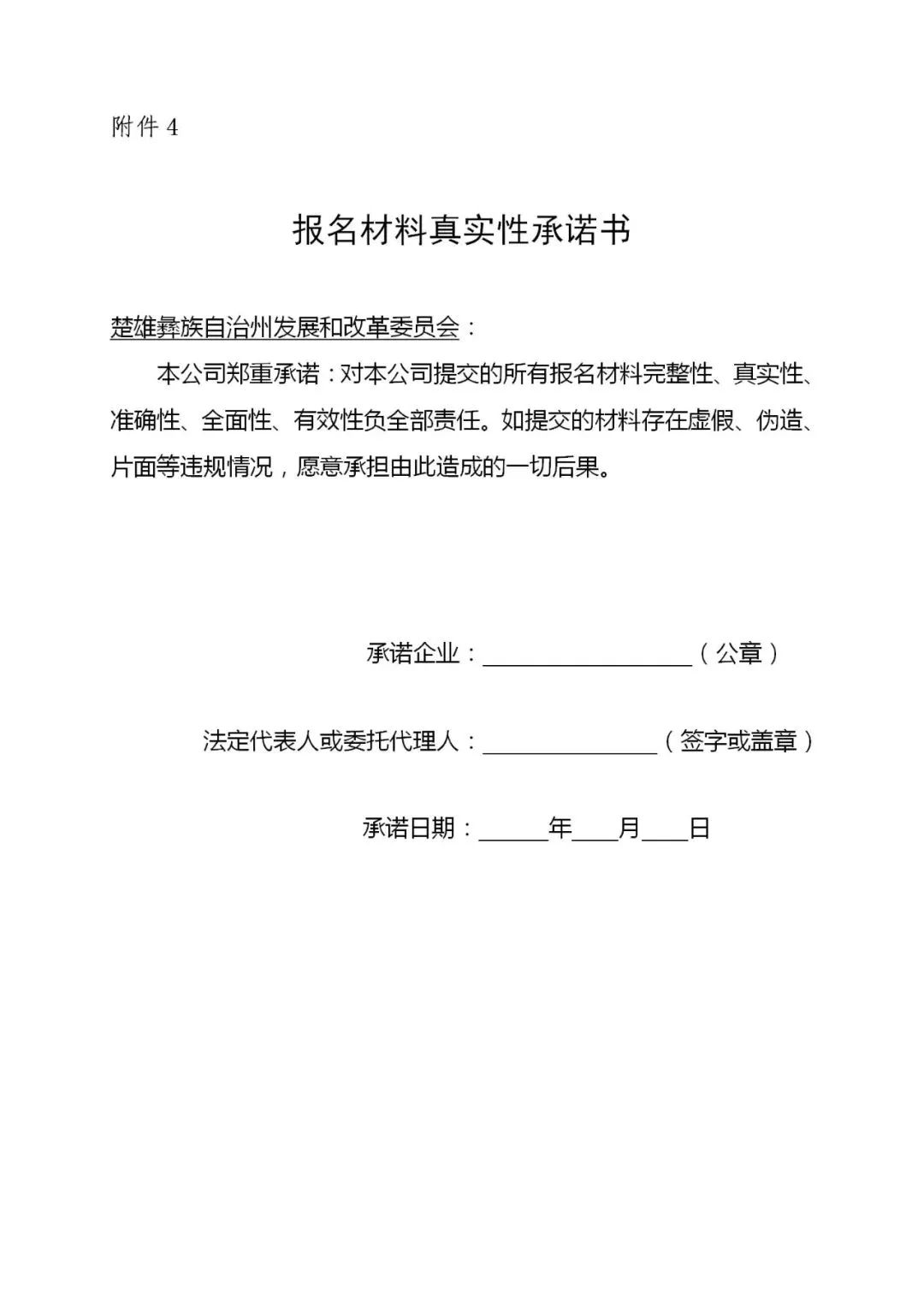

4.报名材料真实性承诺书

楚雄州发展和改革委员会

2025年5月8日

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国能临港特钢46.448MW光伏发电项目正式启动来源:临沂钢铁投资集团特钢有限公司 发布时间:2026-11-23 09:08:18

国能临港特钢46.448MW光伏项目正式启动,年发电5451万kWh,减碳4.5万吨,绿电占比提升至39%。项目盘活厂区资源,打通“余热+光伏”多元供能链,打造钢铁行业“光伏+工业”标杆,助力低碳炼钢与高质量发展。

中石油中选!云南500MW光伏项目竞配结果公示来源:中国招标投标公共服务平台 发布时间:2026-11-23 08:50:41

11月20日,云南普洱市公示2026年第一批岔河村和文玉村光伏发电项目投资主体优选结果,中石油太湖(北京)投资有限公司成功中选。该项目总装机容量500兆瓦,属普洱市重点推进的清洁能源建设项目。此前于11月9日发布的竞争性磋商公告明确了项目实施要求:原则上开工后8个月内须具备投产条件,开工后1年内须实现全容量并网。公告对投资主体的技术能力、建设经验、资金实力及消纳保障等提出综合评审要求。此次中选标志着中石油正式参与云南大型地面光伏项目建设,项目建成后将助力当地能源结构优化与“双碳”目标落实。(198字)

突破百万千瓦!云南西双版纳片区光伏发电项目竣工来源:水电九局 发布时间:2026-11-23 08:47:45

云南西双版纳片区17个光伏项目近日全部竣工验收,总装机容量达113.5万千瓦,覆盖景洪市、勐海县、勐腊县三地,建成5座220千伏升压站及配套光伏场区。项目克服山地坡度大、点位分散、雨季长等困难,创新采用“马帮背托+无人机空降+溜槽”等多模式物资运输方式,推行“小蜜蜂”钻孔工艺减少生态扰动,并通过优化施工组织与协同管理保障进度。项目深度融合地方产业,实施“光伏+茶叶”“光伏+咖啡”等农光互补模式,促进土地复合利用和农民增收。投运后年均发电约19.27亿千瓦时,可节约标准煤58.87万吨、减排二氧化碳157.24万吨,有力支撑滇南地区能源绿色低碳转型与乡村振兴。(199字)

云南西双版纳片区百万千瓦级光伏发电项目通过竣工验收来源:水电九局 发布时间:2026-11-19 14:31:59

云南西双版纳片区百万千瓦级光伏发电项目近日全部通过竣工验收,标志着该大型山地清洁能源基地建设圆满完成。项目覆盖景洪市、勐海县、勐腊县三地,共17个子项目,总装机容量113.5万千瓦,含光伏场区及5座220千伏升压站,安装光伏组件超10.4万组、箱变385台、逆变器3566台。面对山地施工难度大、雨季长、点位分散等挑战,承建方水电九局创新采用“小蜜蜂”钻孔、多式联运物资保障、“马帮+无人机+溜槽”协同运输等绿色建造技术,并组建党员先锋队与青年突击队强化组织协调。项目同步推广“光伏+茶叶”“光伏+咖啡”等农光互补模式,助力乡村振兴与农民增收。投运后年发电量约19.27亿千瓦时,年节约标煤58.87万吨,减排二氧化碳157.24万吨。

云南100MW光伏项目竞配启动来源:中国招标投标公共服务平台 发布时间:2026-11-12 10:46:09

云南省于11月10日启动崇仁光伏发电项目竞争性磋商,该项目装机容量为100兆瓦(10万千瓦),占地约2500亩,选址于怒江州泸水市老窝镇。作为省级新能源配置试点,项目拟纳入火电与新能源联营支持体系,旨在推动源网荷储协同和能源结构优化。建设周期安排明确:计划2027年2月开工,2027年9月实现首批机组并网发电,2028年2月完成全容量并网投产。公告标志着云南在“十四五”可再生能源发展关键阶段,加快大型光伏基地布局与多能互补机制落地的具体行动。

云南楚雄州收回南华县五顶山光伏发电项目开发权来源:楚雄州发展和改革委员会 发布时间:2026-11-10 09:30:48

云南省楚雄州发改委近日发布公告,决定收回南华县五顶山光伏发电项目的开发权。该项目原为楚雄州2025年第二批新能源项目市场化竞争性配置中的第3标段,装机容量2.5万千瓦,由云南德沪新能源有限责任公司于2025年11月19日公示确认为中选开发企业。后该公司主动向州发改委提交申请,提出退出该项目的开发建设。经州发改委研究并依据相关规定,认定其退出行为符合程序要求,遂依法作出收回开发权的决定,并面向社会予以公告。此举系对新能源项目开发主体履约情况的规范管理,确保资源高效配置与项目有序推进。

云南:675MW光伏项目开展竞争配置!来源:智汇光伏 发布时间:2026-11-10 09:07:46

云南省普洱市与景洪市于11月9日联合启动2026年度第一批新能源项目投资主体竞争配置工作,共推出7个光伏项目,总装机规模达675兆瓦(MW),分为3个标段实施。此次优选面向符合条件的能源投资企业,旨在通过公开、公平、公正的竞争方式,择优确定各项目的开发投资主体。项目分布于普洱市和景洪市辖区内,是云南省加快推进可再生能源发展、优化能源结构的重要举措之一。公告明确了申报条件、评审标准、时间节点及流程要求等关键信息,标志着相关项目前期工作正式进入实质性推进阶段。该批项目建成后,将为当地提供清洁电力,助力实现“双碳”目标。

云南楚雄州2.2GW新能源项目启动竞配来源:楚雄州发展和改革委员会 发布时间:2026-11-02 09:19:14

10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。

华能云南120MW光伏发电项目变更来源:云龙县人民政府 发布时间:2026-10-30 09:34:38

云南大理云龙县云顶村光伏发电项目(额定容量120MW,实际装机149.02MWp)因建设内容发生重大变动,于2023年10月23日由云南大理州生态环境局受理重新报批的环评文件。该项目原于2022年9月获批,本次变动主要集中于升压站,其余光伏方阵及集电线路占地范围未变。主要调整包括:光伏组件规格由540Wp提升至680Wp,总数量由275868块减至219148块,铺设密度相应降低;项目实施主体由华能澜沧江(大理)新能源有限公司变更为华能澜沧江(云龙)新能源有限公司。截至公示时,项目已开工26个子方阵,完成74640块光伏板安装、3110个立柱及29个箱变基础建设,但逆变器与箱变尚未安装。(199字)

西藏那曲150MW光热+1200MW风电项目竞配中选人公示来源:全国公共资源交易平台 发布时间:2026-10-29 10:02:35

西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)

云南50MW光伏项目竞配招标!来源:中国招标投标公共服务平台 发布时间:2026-10-22 09:55:27

云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。
