山西:分布式自用>50%,超出则限制出力,严禁提前开工

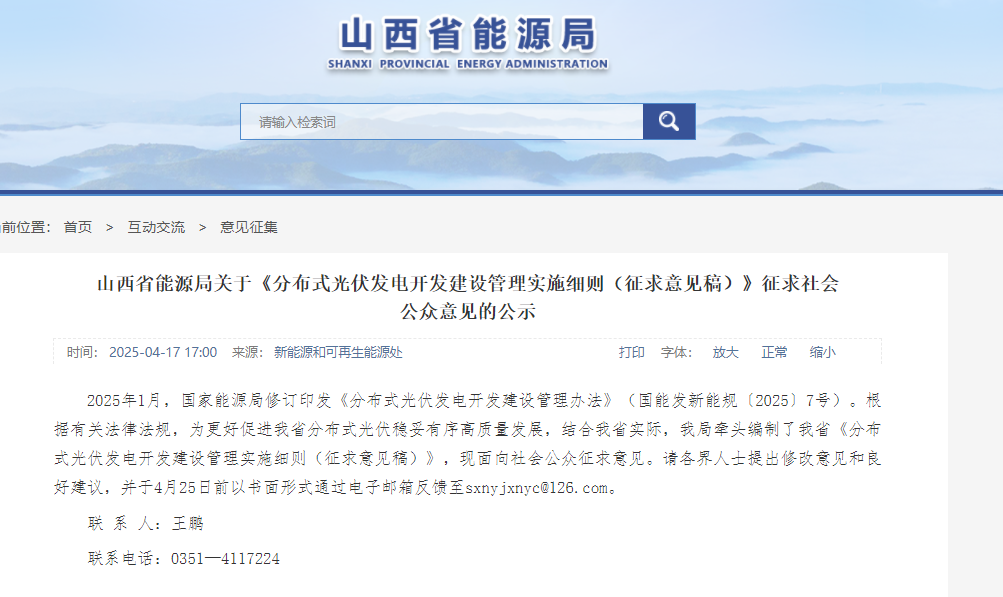

来源:山西省能源局发布时间:2025-04-18 13:53:55

4月17日,山西省能源局发布发布关于《分布式光伏发电开发建设管理实施细则(征求意见稿)》征求社会公众意见的公告。其中表示,鼓励分布式光伏发电项目以集中汇流、 增加储能等方式接入电网,鼓励新能源企业通过自建、共建、购买服务等方式灵活配置新型储能。

意见稿指出,各地不得以特许权经营方式控制屋顶等分布式光伏发电开发资源,不得限制各类符合条件的投资主体平等参与分布式光伏发电开发建设,不得将强制配套产业或者投资、违规收取项目保证金等作为项目开发建设的门槛。

意见稿强调,严禁非用电投资主体以自然人户用名义进行备案

原文如下:

山西省分布式光伏发电开发建设管理实施细则

第一章 总 则

第一条 为推进能源高质量发展和清洁能源消纳,保障光伏发电项目和电力系统安全可靠运行,助力实现“碳达峰、碳中和”目标,根据《中华人民共和国能源法》《中华人民共和国可再生能源法》《电网公平开放监管办法》《分布式光伏发电开发建设管理办法》等有关规定,结合我省分布式 光伏发电开发建设实际,制定本实施细则。

第二条 分布式光伏发电是指在用户侧开发、在配电网接入、原则上在配电网系统就近平衡调节的光伏发电设施。

第三条 鼓励符合法律规定的各类电力用户、投资企业、专业化合同能源服务公司、自然人作为投资主体,依法依规开发建设和经营分布式光伏发电项目。

第四条 分布式光伏发电分为自然人户用、非自然人户用、一般工商业和大型工商业四种类型。

自然人户用分布式光伏是指自然人利用自有住宅、庭院投资建设,与公共电网连接点电压等级不超过380伏。非自然人户用分布式光伏是指非自然人利用居民住宅、 庭院投资建设,与公共电网连接点电压等级不超过10千伏、 总装机容量不超过6兆瓦的分布式光伏; 一般工商业分布式光伏是指利用党政机关、学校、医院、市政、文化、体育设施、交通场站等公共机构以及工商业厂房等合法建筑物及其附属场所建设,与公共电网连接点电压等级不超过10千伏、总装机容量原则上不超过6兆瓦的分布式光伏; 大型工商业分布式光伏是指利用合法建筑物及其附属场所建设,接入用户侧电网或者与用户开展专线供电(不直 接接入公共电网且用户与发电项目投资方为同一法人主体),与公共电网连接点电压等级为35千伏、总装机容量原则上不超过20兆瓦或者与公共电网连接点电压等级为110千伏、总装机容量原则上不超过50兆瓦的分布式光伏。以上条款中合法建筑物及其附属场所应当位于同一用地红线范围内。

第五条 分布式光伏发电上网模式包括全额上网、全部自发自用、自发自用余电上网三种。

自然人户用、非自然人户用分布式光伏可选择全额上网、全部自发自用或者自发自用余电上网模式。严禁非用电投资主体以自然人户用名义进行备案,避免出现逃避税收、信息欺诈等侵害群众利益的行为。

一般工商业分布式光伏可选择全部自发自用或者自发自用余电上网模式;大型工商业分布式光伏原则上选择全部自发自用模式;大型工商业分布式光伏可采用自发自用余电上网模式参与电力交易市场。涉及自发自用的,用户和分布式光伏发电项目应位于同 一用地红线范围内。

第六条 各地要优化营商环境,规范市场秩序,不得设置违反市场公平竞争的相关条件。各类投资主体要充分考虑电网承载力、消纳能力等因素,规范开发建设行为,保障分布式光伏发电健康有序发展。

第七条 省能源局在国家能源局指导下,负责全省分布式光伏发电开发建设和运行的行业管理工作。国家能源局山西监管办公室负责所辖区域内分布式光伏发电的国家政策执行、公平接网、电力消纳、市场交易、结算等方面的监管工作。

市县能源主管部门推动本行政区,按照国家法律法规等规定做好分布式光伏发电的安全生产监督管理工作。电网企业承担分布式光伏发电并网条件的落实或者认定、电网接入与改造升级、调度能力优化、电量收购等工作,配合各级能源主管部门开展分布式光伏发电接入电网承载力及提升措施评估。

第二章 职责分工

第八条 市能源主管部门应当在省能源局指导下,做好本区域新能源发展与省级能源、电力、可再生能源发展规划的衔接;负责相关政策的研究和解读,统筹平衡集中式光伏电站分布式光伏发电的发展需求;综合考虑电力供需形势、 系统消纳条件、电网接入承载力、新能源利用率等,提出本 地区分布式光伏发电建设规模,并根据实际情况动态调整,引导合理布局,指导电网企业做好配套的改造升级与投资计划。

第九条 县级能源主管部门应当会同有关部门积极推进辖区内分布式光伏发电开发利用,负责指导电网企业、项目 业主投资主体、设备厂商等做好分布式光伏发电项目的相关业务,协调解决分布式光伏发电项目中存在的矛盾和问题。

分布式光伏发电开发应当尊重建筑产权人意愿,各地不得以特许权经营方式控制屋顶等分布式光伏发电开发资源,不得限制各类符合条件的投资主体平等参与分布式光伏发电开发建设,不得将强制配套产业或者投资、违规收取项目保证金等作为项目开发建设的门槛。

利用农户住宅建设应当征得农户同意,切实维护农户合法权益,不得违背农户意愿、强制租赁使用农户住宅。

根据电网企业上报的电网承载力评估 结果,对无法满足分布式光伏消纳的红色区域,及时通知备案机关暂停备案,待红色区域消纳能力提升,红色区域消除后恢复备案,引导分布式光伏发电科学合理布局。

第十条 各级电网企业应按照《国家能源局综合司关于 印发开展分布式光伏接入电网承载力及提升措施评估试点 工作的通知》(国能综通新能〔2023〕74号)和《分布式 电源接入电网承载力评估导则》(DL/T2041)要求,进行电 网承载力评估,划分绿色、红色区域。

绿色代表可完全就地 4 消纳,电网无反送潮流;红色代表电网反送潮流超过设备限额的80%,或电网运行安全存在风险。分区分层确定电网承载力等级,逐站、逐线、逐台区测算可接入容量,形成电网承载力评估结果,按月度在门户网站、移动客户端、营业场所、网上国网App、网上地电App等渠道对外公布辖区内分布式光伏可接入容量,精确至台区。

主动接受政府能源主管部门和监管机构监督指导,定期报送并网明细;对于具备分布式光伏接入条件的绿色区域,应提供接入系统方案及相关技术服务,做到应并尽并;对无法满足分布式光伏消纳的红色区域,应提前预警,适时暂停并网接入,同时向同级能源主管部门报备;根据承载力评估结果及分布式光伏项目具体需要,及时开展电网升级改造,保障分布式光伏项目有序接网消纳。

第十一条 分布式光伏项目业主应积极履行社会责任, 自觉服从分布式光伏开发整体布局,优先在有可开放容量的区域内有序开发建设,自觉服从电网统一调度。应做好相应的资金管理工作,妥善制定分布式光伏项目、配套储能项目的年度投资与发展计划,保证项目建设资金链,确保不因资 金问题影响项目进度。

第十二条 分布式光伏投资主体应主动接受政府能源主管部门和监管机构的监督指导,严禁在项目业主不知情的情况下,以租用屋顶的名义使用项目业主身份证等证件办理光伏贷款或其他损害人民权益、扰乱光伏行业健康发展的行为。

第十三条 分布式光伏项目设备厂商应按标准生产工艺流程生产设备,对设备质量负责,确保设备质量可追溯,设备性能应符合国家检测标准以及该设备的出厂标准,所提供的设备必须具有合法手续。

第十四条 分布式光伏项目按照属地管理和行业监管相结合的原则开展安全管理工作,以光伏发电设施“产权归谁、责任归谁”为原则落实主体责任,在各自职责范围内依法依规落实监管责任。

第三章 备案管理

第十五条 分布式光伏发电项目实行备案管理。备案机关应当遵循便民、高效原则,提高办事效率,提供优质服务。备案机关应当结合实际情况,制定并公开分布式光伏发电项目备案服务指南,列明项目备案所需信息内容、办理流程等,提高工作透明度,为投资主体等提供指导和服务。

备案机关及其工作人员应当依法对项目进行备案,不得擅自增加备案文件要求,应严格按照《山西省企业投资项目核准和备案管理办法》要求,应当在5个工作日内通过在线平台告知是否符合备案要求。除法律法规明确规定外,不得要求企业必须在某地登记注册,不得为企业跨区域经营或者迁移设置障碍,不得以备案、认证、要求设立分公司等形式设定或者变相设定准入障碍。

第十六条 分布式光伏发电项目应当按照“谁投资、谁备案”的原则确定备案主体。

自然人户用分布式光伏发电项目由自然人选择备案方式,可由电网企业集中代理备案,也可由自然人自行备案;备案时需提供有效身份证明、自有住宅权属证明、项目自投资说明等。

非自然人户用、一般工商业、大型工商业分布式光伏发电项目由投资主体备案。备案时需提供统一社会信用代码证、法人身份证、发电地址权属证明等。

非自然人投资开发建设的分布式光伏发电项目不得以自然人名义备案,本细则印发前已由自然人备案的,可不作备案主体变更,仍按原备案项目类型管理,但投资主体应当主动向备案机关和电网企业告知相关信息,明确承担项目运行维护的主体及相应法律责任。

工商业分布式光伏发电项目投资主体利用非自有场所建设分布式光伏发电的,仍应当由分布式光伏发电项目投资主体备案,并可按第五条有关要求灵活选择上网模式。

第十七条 备案主体应在山西政务服务平台上办理备案手续,分布式光伏发电项目的备案信息应当包括项目名称、投资主体、建设地点、项目类型、建设规模、上网模式等。 分布式光伏发电项目的备案容量为交流侧容量(即逆变器额 定输出功率之和)。

投资主体对提交备案等信息的真实性、合法性和完整性负责。 光伏项目投资主体要对提报的光伏项目建设地址、房产性质、并网规模等备案材料真实性负责,不得以任何方式拆分项目申请备案(如利用园区、厂房屋顶、场地等集中连片建设的光伏发电项目,不得拆分项目备案),一旦发现弄虚作假和欺瞒行为将不予备案并网,已经备案的项目由所属电网企业及时告知行政审批管理部门和能源主管部门给予撤销备案,由相关政府职能部门列入信誉黑名单管理。

第十八条 对于非自然人户用分布式光伏,允许合并备案并分别接入电网。合并备案需满足以下条件:投资主体相同、备案机关相同、单个项目的建设场所、规模及内容明确,对于“光储充”等一体化项目,可试行合并备案。其余情况不得将分布式光伏发电项目合并备案。同一用地红线内,通过分期建设、不同投资主体分别开发等形式建设的工商业分布式光伏发电项目,可分别备案但不得新增与公共电网的连接点。

第十九条 分布式光伏发电项目投资主体应当按照备案信息进行建设,不得自行变更项目备案信息的重要事项。项目备案后,项目法人发生变化,项目建设地点、规模、内容发生变更,或者放弃项目建设的,项目投资主体应当及时告知备案机关并修改相关信息。

分布式光伏项目在取得备案手续和电网企业出具的接入系统方案前,严禁提前开工建设。私自提前开工建设的, 一经发现,由电网企业报同级能源主管部门及行政审批部门,取消备案。

分布式光伏开发项目备案后应尽快建成并网,并网有效期限为一年。对于超出并网时间确认无法推进的项目,原则上不再为其办理并网,由电网公司配合所在属地能源主管部门及时予以清理,及时释放接入空间。

大型工商业分布式光伏的电力用户负荷发生较大变化 时,可将项目调整为集中式光伏电站,具体调整方式由省能源局会同电网企业会商后复函确定。

市县能源主管部门可根据不同类型分布式光伏发电的正常建设周期,视需要组织核查,及时清理不具备建设条件的项目。

第二十条 省能源局组织市县能源主管部门按照国家能源局关于可再生能源项目建档立卡工作有关要求,依托国家可再生能源发电项目信息管理平台,组织开展分布式光伏发电项目的建档立卡工作。

分布式光伏发电项目应当在建成并网一个月内,完成建档立卡填报工作,逾期未完成建档的,电网企业应暂停项目的结算工作。 自然人户用分布式光伏发电项目原则上由电网企业负责填报并提交相关信息;非自然人户用、一般工商业、大型工商业分布式光伏发电项目由项目投资主体负责填报,电网企业提交相关信息。

每个分布式光伏发电项目的建档立卡号由系统自动生成,作为项目全生命周期的唯一身份识别代码。

第四章 建设管理

第二十一条 分布式光伏发电项目投资主体应当做好选址等各项前期工作,并及时向电网企业提交并网申请,取得电网企业并网答复意见后方可开工建设。建设场所必须合法合规,手续齐全,产权清晰。

第二十二条 分布式光伏发电项目投资主体利用非自有场所建设分布式光伏发电的,应当与建设场所所有权人签订使用或者租用协议,可视经营方式与位于建设场所内的电力用户签订合同能源管理服务协议。

对于非自然人户用分布式光伏分布式光伏发电项目投资主体与自然人签订的合同与协议应当责、权、利对等,不得转嫁不合理的责任与义务,不得采用欺骗、诱导等方式侵害自然人合法权益。

第二十三条 分布式光伏发电项目应当符合国土空间规划,合理布置光伏组件朝向、倾角与高度。利用建筑物及其附属场所建设的,应当满足建筑物结构安全、消防、防水、 防风、防冰雪、防雷等有关要求,预留运维空间。鼓励分布式光伏发电项目投资主体采用建筑光伏一体化的建设模式。

第二十四条 分布式光伏发电项目利用新建建筑物及其附属场所的,鼓励在建筑物规划设计、施工建设等阶段统筹考虑安装需求,一并办理规划许可等手续;利用既有建筑物及其附属场所的,可按照简约高效的原则,在符合建设要求的条件下免除用地预审与规划选址、规划许可、节能评估等手续。

分布式光伏发电项目所依托的建筑物应具有合法合规手续,建筑屋顶的荷载力应符合国家相关要求,严禁依附违章建筑物建设。分布式光伏发电项目占地应符合自然资源、 生态保护、农业、林业、水利等行业发展的相关要求。

第二十五条 从事分布式光伏发电项目设计、施工、安 装、调试等环节的主体应当满足相应资质要求,并在市场监管部门登记,具有独立法人资格,没有严重不良信誉和违法记录。分布式光伏生产、建设单位在省内应有固定办公场所并明确服务流程,应有必要的售后服务体系、售后服务网点, 在光伏项目并网后应将服务网点、售后服务电话等信息张贴在逆变器及其他便于查看的位置。

第五章 电网接入

第二十六条 电网企业应当针对不同类型的分布式光伏发电项目制定差异化接入电网工作制度,合理优化或者简化工作流程,及时公布可开放容量、技术标准规范等信息,提供“一站式”办理服务,落实接入服务责任,提升接入服务水平。

电网企业应当公布并及时更新低压分布式光伏发电接入系统典型设计方案。鼓励分布式光伏发电项目以集中汇流、 增加储能等方式接入电网,鼓励新能源企业通过自建、共建、购买服务等方式灵活配置新型储能。

第二十七条 省能源局组织市县能源主管部门、电网企业及其调度机构等有关单位按照相关标准规范开展分布式光伏发电接入电网承载力及提升措施评估,基于分布式光伏发电规模、负荷水平、系统安全稳定运行、灵活调节能力、电力设备容量等因素建立配电网可开放容量按月度发布和预警机制,引导分布式光伏发电科学合理布局。

国家能源局 山西监管办公室对电网企业及其调度机构开展上述工作的情况进行监管,并提出监管建议。

分布式光伏发电项目已备案并具备建设条件,但是本地区暂无可开放容量时,市县能源主管部门要及时上报,省能源局进行汇总分析,并组织电网企业及有关方面开展系统性研究,统筹分布式光伏发电规模、用电负荷增长情况、各 类调节资源开发条件和电网改造技术经济性等因素,综合制定解决方案。

第二十八条 电网企业应当公平无歧视地向分布式光伏发电项目投资主体提供电网接入服务,不得从事下列行为:

(一)无正当理由拒绝项目投资主体提出的接入申请,或者拖延接入系统;

(二)拒绝向项目投资主体提供接入电网须知晓的配电网络的接入位置、可用容量、实际使用容量、出线方式、可用间隔数量等必要信息;

(三)对符合国家要求建设的发电设施,除保证电网和设备安全运行的必要技术要求外,接入适用的技术要求高于国家和行业技术标准、规范;

(四)违规收取不合理服务费用;

(五)其他违反电网公平开放的行为。

第二十九条 向电网企业申请接入电网的分布式光伏发电项目应当满足相关规划和政策规定,按照有关要求向电网企业提交并网意向书、项目投资主体资格证明、发电地址权属证明等相关材料。

采用能源合作模式开发的光伏发电项目,项目业主应在并网前主动向电网企业提供能源合作协议。分布式光伏发电主体不得私自向能源合作协议范围之外的其他用电主体进行转供电。

电网企业应在自然人户用分布式光伏发电项目并网前复核光伏设备购置发票抬头(包括光伏组 件、逆变器等)和申请人银行账号信息与备案主体的一致性,不一致的待完善相关备案信息后方可并网。

自然人户用分布式光伏发电项目提供项目备案信息;其他类型的分布式光伏发电项目除提供项目备案信息外,还应当提供项目前期工作进展情况等信息。

第三十条 电网企业应当于收到分布式光伏发电项目并网意向书2个工作日内给予书面回复。分布式光伏发电项目并网意向书的内容完整性和规范性符合相关要求的,电网企业应当出具受理通知书;不符合相关要求的,电网企业应当出具不予受理的书面凭证,并告知其原因;需要补充相关材料的,电网企业应当一次性书面告知。逾期不回复的,电网企业自收到项目并网意向书之日起视为已经受理。

电网企业出具并网意见应当以分布式光伏发电接入电网承载力及提升措施评估结果为依据,当可开放容量不足时, 电网企业应当告知项目投资主体并按照申请接入电网顺序做好登记,具备条件后及时办理相关手续。

第三十一条 分布式光伏发电项目投资主体应当在满足电网安全运行的前提下,统筹考虑建设条件、电网接入点等因素,结合实际合理选择接入系统设计方案。 鼓励非自然人户用分布式光伏以行政村(社区)为单元, 优先采取集中汇流方式接入电网,实现分布式光伏的有效利用。

自然人户用分布式光伏发电项目由电网企业免费提供 接入系统相关方案,其他类型的分布式光伏发电项目应当开展接入系统设计工作。电网企业应当按照相关行业标准,根据接入系统设计要求,及时一次性地提供开展接入系统设计所需的电网现状、电网规划、接入条件等基础资料。

确实不能及时提供的,电网企业应当书面告知项目投资主体,并说明原因。各方应当按照国家有关信息安全与保密的要求,规范提供和使用有关资料。

第三十二条 在接入系统设计工作完成后,分布式光伏发电项目投资主体应当向电网企业提交接入系统设计方案报告。收到接入系统设计方案报告后,电网企业应当于2个工作日内给予书面回复。

接入系统设计方案报告的内容完整性和规范性符合相关要求的,电网企业应当出具受理通知书; 不符合相关要求的,电网企业出具不予受理的书面凭证,并告知其原因;需要补充相关材料的,电网企业应当一次性书面告知。

逾期不回复的,自电网企业收到接入系统设计方案报告之日起即视为已经受理。 电网企业受理接入系统设计方案报告后,应当根据国家和行业技术标准、规范,及时会同项目投资主体组织对接入 系统设计方案进行研究,并向项目投资主体出具书面意见。接入系统电压等级为110千伏的,电网企业应当于20个工作日内出具书面答复意见;接入系统电压等级为35千伏及以下的,电网企业应当于10个工作日内出具答复意见。

第三十三条 接入用户侧的分布式光伏发电项目,用户侧的配套工程由项目投资主体投资建设。接入公共电网的分布式光伏发电项目,接入系统工程以及因项目接入电网引起的公共电网改造部分由电网企业投资建设,也可由项目单位投资后由电网企业适时回购。

新建分布式光伏发电项目应当实现“可观、可测、可调、 可控”,提升分布式光伏发电接入电网承载力和调控能力。 电网企业应对分布式光伏发电项目的全部发电量、上网电量分别计量,免费提供并安装计量表计。

分布式光伏发电项目投资主体采用集中汇流方式接入电网时,电网企业负责提供分布式光伏发电项目与公共电网的连接点,相关汇流设施、接网配套设施原则上由发电项目投资主体投资建设与运维。

第三十四条 全额上网、自发自用余电上网的分布式光伏发电项目投资主体应当在并网投产前与电网企业签订购售电合同,各类分布式光伏发电项目还应当在并网投产前与 电网企业及其调度机构签订《并网调度协议》,合同参照《新能源场站并网调度协议示范文本》《购售电合同示范文本》, 双方协商一致后可简化相关条款内容。按照有关规定,分布式光伏发电豁免电力业务许可证。

第三十五条 分布式光伏发电项目应当科学合理确定容配比,交流侧容量不得大于备案容量。涉网设备必须符合国家及行业有关涉网技术标准规范等要求,通过国家认可的检测认证机构检测认证,经检测认证合格后,电网企业不得要求重复检测。分布式光伏发电项目竣工后,电网企业应当按照有关规定复核逆变器等主要设备检测报告,并按照相关标准开展并网检验,检验合格后予以并网投产。

第六章 运行管理

第三十六条 分布式光伏开发单位是项目的安全生产责任主体,必须贯彻执行国家及行业安全生产管理规定,严格执行建设工程、安全生产等标准规范,确保项目建设质量与安全,同时做好验收工作。分布式光伏发电项目应由具有资质的人员负责光伏电站的运维和操作,严禁光伏建设项目违法分包、违规分包,避免造成工程质量降低。

第三十七条 电网企业及其调度机构应当加强有源配电网(主动配电网)的规划、设计、运行方法研究,明确“可观、可测、可调、可控”技术要求,建立相应的调度运行机制,在影响电网安全稳定时,调度机构可采取限制出力等措施,合理安排并主动优化电网运行方式。

采用自发自用余电上网的工商业光伏,自发自用电量占年发电量的比例应在 50%以上,鼓励通过储能等方式优化涉网安全与电网友好性。年自发自用电量占发电量的比例未达到要求时,调度机构可提前对项目采取限制出力等措施,使得年自发自用电量占发电量的比例达到要求;采取全部自用的分布式光伏项目,需加装防逆流装置。

对于存量具备条件的分布式光伏发电项目,电网企业、分布式光伏发电项目投资主体应当根据产权分界点,加大投资建设改造力度,提升信息化、数字化、智能化水平,在进 入市场化交易前完成必要技术改造,以实现“可观、可测、可调、可控”,保障分布式光伏发电高效可靠利用和电力系统安全稳定运行。

第三十八条 分布式光伏发电可独立或者通过微电网、 源网荷储一体化、虚拟电厂聚合等形式参与调度,电网企业及其调度机构进行调度应当做到公开、公平、公正,保障电网安全稳定运行。 大型工商业分布式光伏发电项目与用户开展专线供电的,发电、用电双方应当按照有关规定承担输配电费、系统运行费用、政府性基金及附加等,公平承担相应责任和义务。

第三十九条 分布式光伏发电项目投运后,分布式光伏发电项目投资主体可自行或者委托专业化运维公司等第三方作为运维管理责任单位,分布式光伏发电项目投资主体、有关设备制造供应商、运维管理责任单位应当严格执行调度运行、网络安全与数据安全等有关管理规定,并网的分布式光伏发电仅应当按照调管关系接受相应平台的远程调控,禁止擅自设置或者预留任何外部控制接口,并加强涉网设备管理,配合电网企业及其调度机构做好并网调度运行管理,应向负荷或线路提供可靠的电力,不得擅自停运或者调整涉网参数。电能质量异常时,运维管理责任单位应及时进行调试 恢复。

项目投资主体可根据电力用户负荷、自身经营状况等情况,按照第五条规定变更上网模式一次,同时进行备案变更并告知备案机关,电网企业协助做好接网调整,项目投资主体与电网企业及其调度机构应当重新签订并网调度协议和购售电合同。

第四十条 分布式光伏发电项目依托建筑物安装的,建筑物拆除,项目自然终止,备案失效。对于纳入国家可再生能源补助目录或扶贫补贴目录的项目,分布式光伏项目业主发生变化的,应前往行政审批部门办理备案变更,行政审批部门负责变更审核,在发电地址、装机容量、消纳方式不发 生变化的情况下,按原补贴政策执行。对于在分布式光伏项目并网运行中因光伏骗贷或其他损害人民权益行为引发的纠纷,报公安机关处理。

第四十一条 已并网发电的项目,若停止发电时,应及时向电网企业报备并尽快恢复发电。对连续超过六个月停止发电的项目,且经现场确认不具备继续发电条件或存在安全隐患的,由电网企业配合能源主管部门进行清理,并由电网企业告知业主或向社会公示一个月后办理销户。在已销户地 址重新建设的,须重新办理备案及并网手续。

第四十二条 建档立卡的分布式光伏发电项目按全部发电量核发绿证,其中上网电量核发可交易绿证,项目投资主体持有绿证后可根据绿证相关管理规定自主参与绿证交易。

第四十三条 市县能源主管部门应当督促分布式光伏发电项目投资主体、电网企业按照有关要求,及时在国家可再生能源发电项目信息管理平台和全国新能源电力消纳监测预警平台报送相关信息,填写、更新项目建档立卡内容。电网企业按照第四条规定做好分类统计和监测。

第四十四条 省能源局组织、指导电网企业以县级行政区域为单元,按季度公布分布式光伏发电并网及消纳情况,并做好预测分析,引导理性投资、有序建设。

分布式光伏发电项目投资主体等有关方面反映的问题,市县能源主管部 门要会同电网企业等有关单位及时协调、督导和纠正。市县能源主管部门会同电网企业对工商业分布式光伏自发自用电量比例进行监测评估。

第四十五条 鼓励分布式光伏发电项目开展改造升级工作,应用先进、高效、安全的技术和设备。分布式光伏发电项目的拆除、设备回收与再利用,应当符合国家资源回收利用和生态环境、安全生产等相关法律法规与政策要求,不得造成环境污染破坏与安全事故事件,鼓励分布式发电项目投资主体为设备回收与再利用创造便利条件。

第七章 附 则

第四十六条 市县能源主管部门可结合实际情况,参照本办法开展离网型分布式光伏发电的备案管理等工作。

第四十七条 本办法由省能源局负责解释。

第四十八条 本办法自发布之日起施行,有效期五年。《山西省分布式光伏发电项目实施细则(晋发改新能源发 〔2015〕999号)》同时废止。对于本办法发布之日前已备案且于2025年5月1日前并网投产的分布式光伏发电项目, 仍按原有政策执行。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
三沃机电分布式光伏发电项目正式开工!来源:中国新能源网 发布时间:2026-09-11 10:37:33

三沃机电分布式光伏发电项目近日正式开工,是企业践行国家“双碳”战略、推动绿色低碳转型的重要举措。项目采用“光储充”一体化模式,规划建设150kW光伏电站、50kWh储能系统及20台智能充电桩,优先满足厂区用电与职工通勤充电需求,富余绿电经储能调峰后提升就地消纳能力。项目由三沃机电党总支统筹实施,创新推行“党建+绿色能源”融合机制,将党组织建在一线,组织党员骨干全程参与前期筹备、方案设计、施工建设等环节,强化组织共建与协同攻坚。作为公司新能源业务的先行样板,该项目旨在打通技术路径、优化运营模式、锤炼专业队伍,为“十五五”时期规模化布局新能源产业夯实基础,同时切实解决职工充电难、续航焦虑等民生关切,实现企业发展、能源转型与职工福祉的有机统一。(198字)

安徽蚌埠市第一批19个超期未并网项目拟被清理来源:蚌埠市淮上区政府网 发布时间:2026-09-11 08:44:44

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌埠市将建立常态化清理机制:对低压(380V)项目,接入意见满6个月未建成即启动清理;对高压(10kV及以上)项目,则以满12个月为清理时限,后续按月分批推进。

上海零碳园区建设工作方案:推动分布式光伏应建尽建来源:上海市政府 发布时间:2026-09-11 08:42:59

《上海市零碳园区建设工作方案》于2024年9月9日正式施行,旨在推动全市各类园区绿色低碳转型,探索超大城市零碳发展路径。方案明确以省级及以上开发区、特色产业园区等为建设主体,按工业园区、研发商办园区、物流园区三类设定差异化能耗或规模门槛。核心任务包括:加快用能结构转型,重点推进分布式光伏“应建尽建”,并探索分散式风电、微电网、多能互补及氢电耦合;深化节能降碳,提升电气化与数字化水平,梯次建设“绿色工厂—零碳工厂”;强化资源循环利用,推进“无废园区”建设;升级绿色基础设施,布局光储充氢一体化设施;加强绿色技术应用与能碳智慧管理,构建覆盖全环节的数字化平台。方案还明确了统筹协调、标准建设、资金支持等组织保障机制,计划到2030年建成一批国家级和市级零碳园区。(199字)

汇广航一汽物流四期车棚光伏项目备案通过 总投资1600万元来源:观点新媒体 发布时间:2026-09-10 14:16:18

佛山市汇广航新能源科技有限公司申报的一汽物流四期车棚分布式光伏项目,于9月10日通过广东省投资项目备案复核,备案已于当日办结。项目位于佛山市南海区狮山镇官窑前进东路2号,依托一汽物流(佛山)有限公司自有空地建设约4.5万平方米车棚,并在其上部署光伏发电系统。项目总投资1600万元,总装机容量为4.45MW(交流侧),直流侧容量为5403.45kWp,设计年发电量约540万千瓦时。项目采用“自发自用、余电上网”模式,计划于2026年10月1日正式实施。

6大项目16MW集中开工!天合富家工商业EMC开启规模化落地新征程来源:天合富家 发布时间:2026-09-10 09:34:44

9月8日,天合富家工商业EMC首批6大项目集中开工,总容量16MW,覆盖纸业、食品、电子等多行业及皖鲁粤鄂四省。公司以“零投入、共享收益”EMC模式,依托AI预审、智控运维、数智赋能与资产流转四大实力,加速绿电规模化落地,标志其工商业业务迈入新阶段。

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。

2.8元/W!48MW光伏项目EPC中标结果公示来源:索比光伏网 发布时间:2026-09-10 08:48:35

近日,山西明合新能源有限公司招标的宽禾杏花岭区48MW乡村振兴分布式光伏项目EPC总承包中标结果公示。该项目位于太原市杏花岭区,属山地地形,涵盖48MW光伏场区(适配土坡、石坡施工)、1座110kV升压站及约8公里110kV外送架空线路(含杆塔、光缆、接地及通道清理等全部工程内容)。中国建筑第二工程局有限公司与元工电力技术有限公司组成的联合体中标,中标总价为13460万元,折合单价约为2.80元/瓦。该项目建设旨在服务乡村振兴战略,推动当地清洁能源发展与产业融合。

投资转向!上市公司叫停七省工商业光伏项目来源:索比光伏网 发布时间:2026-09-10 08:45:56

英力股份于9月8日公告,拟终止原定在安徽、四川、黑龙江、重庆、甘肃、贵州、江苏七省市实施的分布式光伏电站投资项目,将1.09亿元募集资金调整用于两大主业项目:金属结构件生产项目(总投资8834万元,建设期18个月)和笔记本结构件研发及自动化改造项目(总投资2110万元,建设期15个月),均落地安徽六安舒城杭埠园区。公司表示,因光伏行业外部环境变化、产能持续扩张导致竞争加剧,组件价格与电站投资收益出现阶段性波动,原项目预期税后内部收益率16.30%、投资回收期7.60年的目标已难以实现,故决定优化资金配置,聚焦笔记本结构件等核心业务,提升自动化水平与主业竞争力。(199字)

上市公司叫停七省工商业光伏项目,1.09亿资金火速改投来源:英力股份 发布时间:2026-09-09 09:29:25

英力股份于9月8日公告,决定终止原募投项目“安徽飞米新能源分布式光伏电站投资项目”,并将该项目募集资金专户中剩余的1.09亿元,分别投入“年产1500万套金属冲压件及800万套金属压铸件项目”(投资8834万元)和“笔记本结构件研发及自动化改造项目”(投资2110万元)。调整主因是光伏行业外部环境发生重大变化:产业链持续扩产、市场竞争加剧,叠加组件价格与分布式电站投资收益出现阶段性波动,导致原项目难以实现预期回报。原光伏项目拟在安徽、四川、黑龙江等七省多地工商业屋顶建设分布式电站,计划建设期24个月,预计税后内部收益率16.30%;而新投向聚焦公司主业,分别用于新建金属结构件产能及升级现有笔记本结构件产线自动化水平,建设周期分别为18个月和15个月。

国家能源集团河南电力民权公司厂区分布式光伏累计发电量突破1亿千瓦时来源:豫电视角 发布时间:2026-09-09 08:52:54

国家能源集团河南电力民权公司厂区分布式光伏项目自投产以来,截至9月6日累计发电量达10648.36万千瓦时,突破1亿千瓦时大关。该项目充分利用厂区闲置屋顶与空地资源,科学布局光伏组件,构建因地制宜的分布式绿色能源系统。运行中推行精细化、标准化、智能化运维管理,通过常态化巡检、清洁、故障排查与数据分析,有效应对环境与设备因素影响,持续提升发电效率与系统稳定性。所发电量全部自发自用、就地消纳,在降低企业用电成本、缓解电网压力的同时,显著减少碳排放及污染物排放,等效于大规模植树造林,实现生态、经济与安全效益协同提升。未来,公司将以此次突破为起点,深化新能源布局与节能降碳改造,坚定不移走绿色低碳高质量发展之路。(199字)

工商业分布式光伏进入快车道,选对品牌就是选对未来来源:中华网 发布时间:2026-09-08 18:07:21

本文聚焦工商业分布式光伏加速发展的趋势与服务商遴选标准。在“双碳”目标深化、组件及逆变器成本下降、工商业电价上行(0.8–1.2元/度)及碳考核压力传导等多重驱动下,屋顶光伏正从“可选项”转向企业用电与减碳的“必选项”。文章指出,服务商选择实为关乎二十年用电成本与碳指标的战略决策,并系统提出四大评估维度:一是技术方案需基于实地踏勘的定制化能力;二是核心设备(尤指逆变器)的品牌力、效率(如阳光电源SG系列最高达98.8%)、可靠性与智能运维水平;三是覆盖全工序、可追溯的施工质量管控体系;四是依托稳健经营背景与全国服务网络的长期运维可持续性。全文强调,全链条能力完备的服务商方能保障项目长期收益与稳定性。(198字)
