新疆300MW光伏项目全容量并网

来源:中国能建官网发布时间:2025-04-16 10:18:59

日前,中国能建投资公司、浙江火电共同投资的新疆吐鲁番1GW“光热+光伏”一体化项目300MW光伏全容量并网发电。

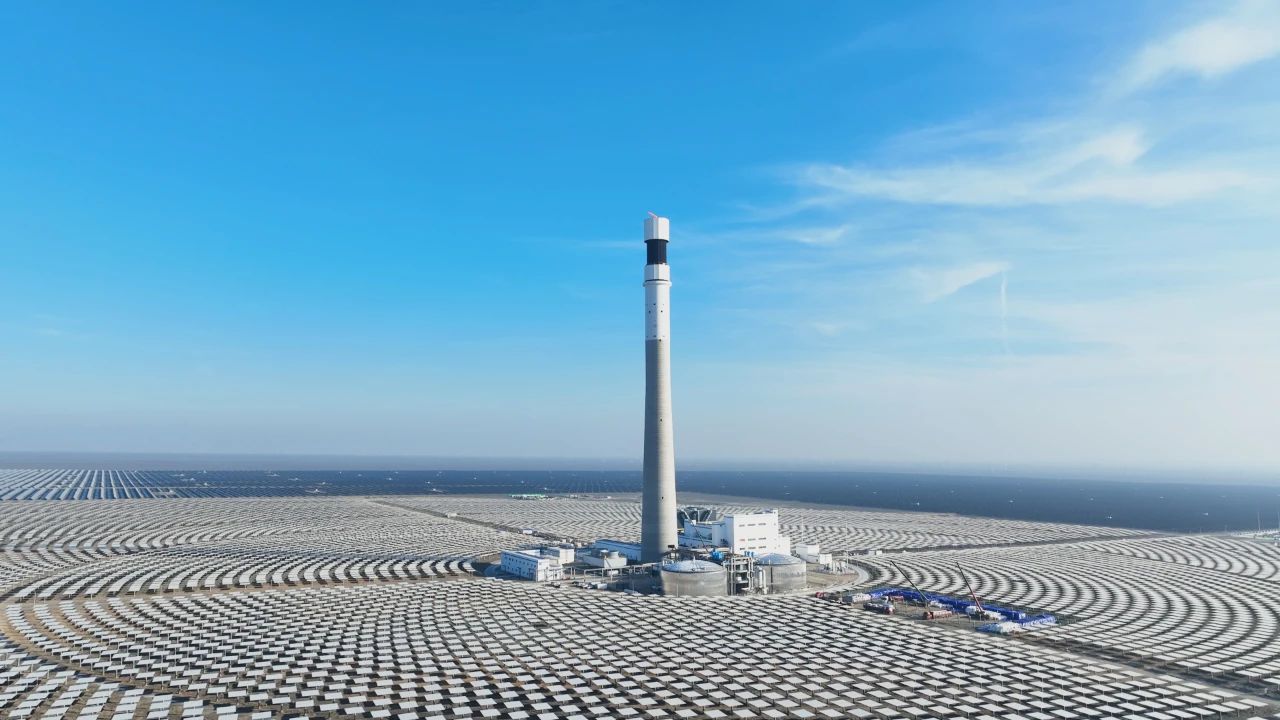

图片来源:中国能建官网

该项目位于吐鲁番市鄯善县七克台镇,规划总装机容量1GW,是新疆维吾尔自治区2022年第二批市场化新能源项目。项目包括900MW光伏发电项目和100MW光热发电储能项目,新建1座220千伏汇集站,站内设置3台240兆伏安变压器,用于本项目650MW的光伏系统和100兆瓦的光热接入。

项目全面建成后,每年将为吐鲁番地区提供约20亿千瓦时绿色电能,每年可减少约204万吨碳排放,为当地经济社会可持续高质量发展提供绿色电力保障。项目的建设对推进国家“十四五”能源发展战略、响应“碳达峰、碳中和”战略目标,及助力吐鲁番打造清洁主导、多能互补、国内领先、国际一流的综合能源基地调控中心,提升再生能源电力消纳比重,促进新能源产业持续健康发展具有重要意义。

本项目由浙江火电EPC总承包,于2024年11月11日首次并网并获得电力业务发电许可证,并于本次达成300MW光伏全容量并网发电。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
江苏300MW光伏项目公示!来源:响水县人民政府 发布时间:2026-10-22 09:59:20

江苏省盐城市响水县公示了“响水县兴海新能源有限公司300MW集中式光伏项目”社会稳定风险评估事项。该项目选址于响水县工业经济区观潮路北侧、S326省道东侧,拟利用约5322.79亩抛泥区土地建设地面集中式光伏电站,总装机容量300兆瓦。项目由响水县国控产业投资有限公司负责实施,计划总投资约9.75亿元,将同步新建升压站及配套电力设施。为满足市场化并网要求,项目按10%比例配置储能系统,即30兆瓦/60兆瓦时。公示旨在依法开展社会稳定风险评估,推进项目前期工作。

发出第一度绿电!湖南耒阳光伏项目并网成功来源:中国葛洲坝机电 发布时间:2026-10-21 08:57:39

10月16日,中国能建葛洲坝机电公司投资建设的湖南耒阳市东湖圩乡100兆瓦光伏发电项目成功实现首批场区并网发电,发出首度“绿电”。该项目位于耒阳市东湖圩乡,采用640瓦单晶硅双面双玻组件与320千瓦组串式逆变器,配套建设110千伏升压站及输电系统。建设过程中,项目部通过“网格化+同进同出+危大工程旁站”管理模式强化安全管控,克服征地协调、雨季施工等困难,优化工艺、加快调试,高效推进关键节点。作为衡阳市重点清洁能源项目,建成后年均发电量约1.22亿千瓦时,相当于每年节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。(199字)

广东太阳能协会副会长一行到访源光宝总部考察,开展项目合作洽谈来源:源光宝 发布时间:2026-10-19 11:54:11

2026年10月9日至10日,广东省太阳能协会副会长、广东南亮新能源科技有限公司董事长陈铭波一行到访广东恒升新能源科技有限公司(旗下品牌“源光宝”)总部及福建厦门生产基地,开展考察与合作洽谈。双方围绕新能源投资、光伏项目联合开发及BIPV光伏支架采购等议题深入交流。恒升新能源重点介绍了源光宝新一代支架的核心技术:结构防水一体化、全装配免焊工艺、S350GD-ZM275锌铝镁高强钢材料及切口自修复防腐能力,并展示其在八大场景的应用成果与56项国家专利支撑。考察团实地观摩了冷弯成型、标准件生产及防水结构等环节,认可其规模化制造与品控能力。双方就多项合作达成初步共识,旨在推动光伏产业链高质量协同发展。(199字)

重新报批!中核汇能300MW光伏项目公示来源:阳山县人民政府 发布时间:2026-10-16 09:21:44

本文介绍了中核阳山300MW农光互补光伏项目二次重新报批的审批前公示情况。该项目位于广东清远市阳山县小江镇五个行政村,装机容量仍为300MW,采用440Wp单晶硅组件及配套组串式逆变器、箱式升压变压器和220kV升压站等系统。因前期备案用地存在矿山、养殖场等障碍,导致约4560亩已批但未利用土地无法实施,项目需新增用地2029.4535亩,并调整选址范围,由原三村扩展为五村分区布局,升压站位置与规模保持不变。虽用地结构多次优化,总投资额(12.39亿元)及建设内容均未变动,本次属重大变动后的第二次环评重新报批。

墨江龙坝205MW光伏项目全容量并网投运 绿色动能赋能“双碳”目标来源:墨江发布 发布时间:2026-10-15 06:28:58

中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

京能国际北京顺义李桥镇鑫鑫焱焱1.3MW分布式光伏项目并网发电来源:京能国际 发布时间:2026-10-10 10:19:40

京能国际顺义李桥镇1.3MW分布式光伏项目于10月8日成功并网,采用“自发自用、余电上网”模式,年发绿电约116.83万千瓦时,年减碳1121.54吨,节约标煤258.66吨,助力北京构建清洁低碳能源体系。

国家能源集团浙江公司遂昌二期55兆瓦光伏项目全容量并网来源:国家能源集团浙江公司 发布时间:2026-10-08 15:53:22

国家能源集团浙江公司遂昌二期55兆瓦茶光互补光伏项目于9月29日实现全容量并网发电。项目位于丽水市遂昌县大柘镇,占地约1565亩,直流侧装机58兆瓦、交流侧55兆瓦,依托既有110千伏升压站接入电网。建设过程中,团队统筹资源、动态优化施工,在应对山区连续降雨、材料价格波动等挑战下,高效完成28台箱变投运及两回35千伏集电线路送电。项目采用无人机吊装与人工作业结合方式,最大限度减少对茶园生态的影响,践行绿色施工理念。投运后,年均发电量约6117.62万千瓦时,可节约标准煤1.87万吨、减排二氧化碳4.98万吨,并带动当地就业与茶产业转型升级,助力遂昌乡村振兴和绿色低碳发展。(199字)

中国能建华东院瓜兰迪24.93MW光伏项目顺利全容量并网来源:华东电力设计院 发布时间:2026-10-08 15:51:59

中国能建华东院牵头总承包的哥伦比亚瓜兰迪24.93MW光伏项目近日实现全容量并网发电。该项目位于哥伦比亚托利马省安第斯山区边缘,是华东院在拉美首个落地执行的地面光伏EPC项目,涵盖光伏场区、箱变系统、34.5kV输电线路及对侧变电站改造。建设过程中面临高温多雨山地气候、7.5级地震、考古洞穴发现、严苛ESG要求、RETIE认证与图纸本地化转化等多重挑战,叠加时差、语言、签证、供应链及山火等跨境风险。项目团队通过动态优化方案、高效协同各方,成功克服困难,确保关键节点如期完成。投运后年发电量约4974.8万千瓦时,年减排二氧化碳约1万吨,将助力当地能源结构优化与绿色转型。(199字)
